《电力建设施工质量验收(油罐区设备及管道安装)检验项目及质量标准.docx》由会员分享,可在线阅读,更多相关《电力建设施工质量验收(油罐区设备及管道安装)检验项目及质量标准.docx(5页珍藏版)》请在第壹文秘上搜索。

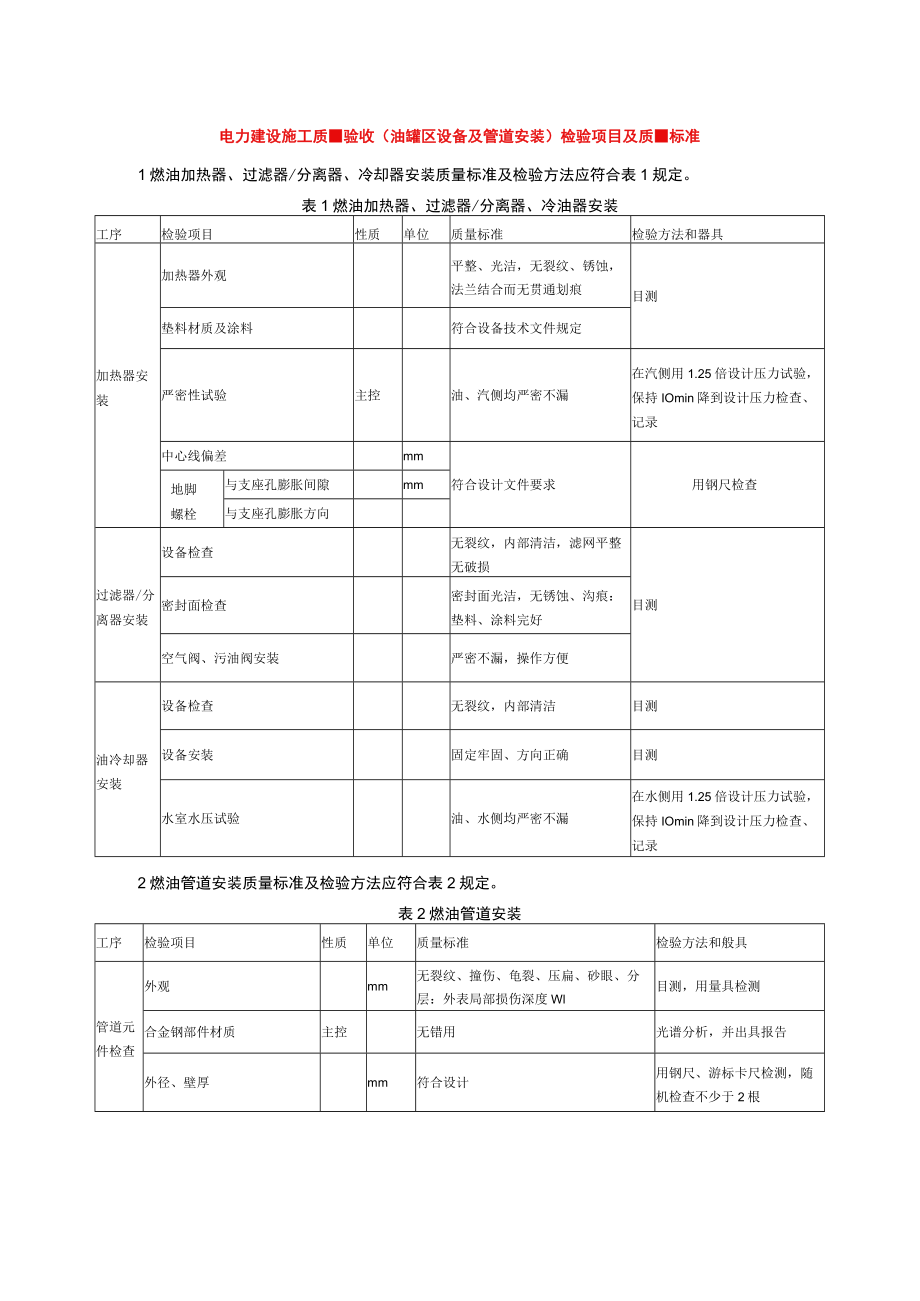

1、电力建设施工质验收(油罐区设备及管道安装)检验项目及质标准1燃油加热器、过滤器/分离器、冷却器安装质量标准及检验方法应符合表1规定。表1燃油加热器、过滤器/分离器、冷油器安装工序检验项目性质单位质量标准检验方法和器具加热器安装加热器外观平整、光洁,无裂纹、锈蚀,法兰结合而无贯通划痕目测垫料材质及涂料符合设备技术文件规定严密性试验主控油、汽侧均严密不漏在汽侧用1.25倍设计压力试验,保持IOmin降到设计压力检查、记录中心线偏差mm符合设计文件要求用钢尺检查地脚螺栓与支座孔膨胀间隙mm与支座孔膨胀方向过滤器/分离器安装设备检查无裂纹,内部清洁,滤网平整无破损目测密封面检查密封面光洁,无锈蚀、沟痕

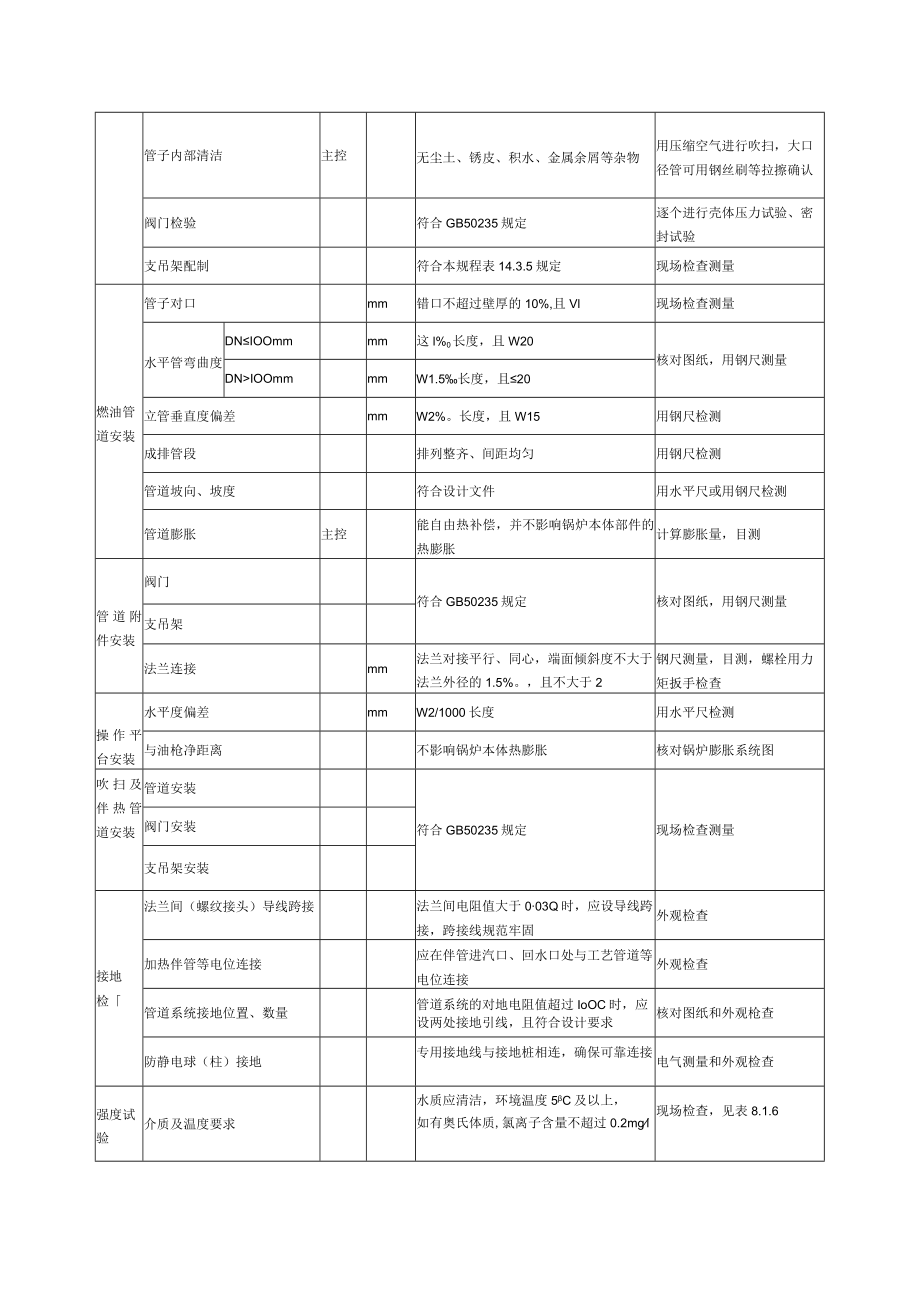

2、:垫料、涂料完好空气阀、污油阀安装严密不漏,操作方便油冷却器安装设备检查无裂纹,内部清洁目测设备安装固定牢固、方向正确目测水室水压试验油、水侧均严密不漏在水侧用1.25倍设计压力试验,保持IOmin降到设计压力检查、记录2燃油管道安装质量标准及检验方法应符合表2规定。表2燃油管道安装工序检验项目性质单位质量标准检验方法和般具管道元件检查外观mm无裂纹、撞伤、龟裂、压扁、砂眼、分层:外表局部损伤深度Wl目测,用量具检测合金钢部件材质主控无错用光谱分析,并出具报告外径、壁厚mm符合设计用钢尺、游标卡尺检测,随机检查不少于2根管子内部清洁主控无尘土、锈皮、积水、金属余屑等杂物用压缩空气进行吹扫,大口
3、径管可用钢丝刷等拉擦确认阀门检验符合GB50235规定逐个进行壳体压力试验、密封试验支吊架配制符合本规程表14.3.5规定现场检查测量燃油管道安装管子对口mm错口不超过壁厚的10%,且Vl现场检查测量水平管弯曲度DNIOOmmmm这l%0长度,且W20核对图纸,用钢尺测量DNIOOmmmmW1.5长度,且20立管垂直度偏差mmW2%。长度,且W15用钢尺检测成排管段排列整齐、间距均匀用钢尺检测管道坡向、坡度符合设计文件用水平尺或用钢尺检测管道膨胀主控能自由热补偿,并不影响锅炉本体部件的热膨胀计算膨胀量,目测管道附件安装阀门符合GB50235规定核对图纸,用钢尺测量支吊架法兰连接mm法兰对接平行
4、、同心,端面倾斜度不大于法兰外径的1.5%。,且不大于2钢尺测量,目测,螺栓用力矩扳手检查操作平台安装水平度偏差mmW2/1000长度用水平尺检测与油枪净距离不影响锅炉本体热膨胀核对锅炉膨胀系统图吹扫及伴热管道安装管道安装符合GB50235规定现场检查测量阀门安装支吊架安装接地检法兰间(螺纹接头)导线跨接法兰间电阻值大于003Q时,应设导线跨接,跨接线规范牢固外观检查加热伴管等电位连接应在伴管进汽口、回水口处与工艺管道等电位连接外观检查管道系统接地位置、数量管道系统的对地电阻值超过IoOC时,应设两处接地引线,且符合设计要求核对图纸和外观枪查防静电球(柱)接地专用接地线与接地桩相连,确保可靠连
5、接电气测量和外观检查强度试验介质及温度要求水质应清洁,环境温度5C及以上,如有奥氏体质,氯离子含量不超过0.2mgl现场检查,见表8.1.6试验压力主控MPa1.5倍设计压力稳压20min,无渗漏无变形。严密性试验试验压力i:拄MPa按设计文件要求执行,设计未明确的执行DL/T52O4,管路系统所有密封面应无泄漏。3燃油管道系统吹扫质量标准及检验方法应符合表3规定。表3燃油管道系统吹扫工序检验项目性质单位质量标准检验方法和器具临时管道安装临时管道选用蒸汽吹洗的排气管内径应等于或大于被吹洗管内径外观检宣临时管道焊接应按被清洗管道的施焊工艺进行临时管道安装管口应朝上倾斜(30左右为宜),排向空处,
6、临时管应固定牢固,并不影响热膨胀临时管道支吊架检查支吊架固定牢固可靠,满足管道膨胀要求检查蒸汽吹洗主控吹扫次数不少于2次,且有足够的冷却时间,以排汽口排汽呈白色为合格目测检查4燃油管道系统强度试验和严密性试验签证应按表4填写相关内容。表4燃油管道系统强度试验和严密性试验签证机组工程编号:单位工程名称分部/分项工程名称试验前检查内容检查结果管道组成件安装完毕、正确阀门、法兰、螺栓、垫片安装正确支吊架安装正确焊接检验、无损检测、热处理合格安全阀、仪表元件已拆下或已隔离设计参数设计工作压力工作介质强度试验试验压力试验介质环境温度试验日期试验结论:严密试验试验压力试验介质环境温度试验日期试验结论:验收
7、单位验收意见签字日期施工单位总承包单位监理单位建设单位5通油试验质量标准及检验方法应符合表5规定。表S通油试验工序检验项目性质单位质量标准检验方法和器具通油前检查油罐油位满足运行要求现场检查燃油牌号符合设计要求油罐呼吸阀检查开启正常通油试验滤油器检查主控畅通无堵塞目测油循环时间主控h不少于8小时现场检查滤网检查主控清洁无堵塞目测6通油试验签证应按表6填写相关内容。表6通油试验签证机组工程编号:单位工程名称分部/分项工程名称油质型号通汕日期通油前检查检查内容检查结果防雷和防静电设施检测实验完毕并经验收合格油区照明和通信设施具备使用条件消防设施完善且验收合格,消防道路畅通油区围栏完整并设有安全警示标志所有阀门开关状态应符合要求系统内所有阀门应挂牌通油范围通油过程开始时间:结束时间:检查结论验收单位验收意见芥字日期施工单位设计单位总承包单位监理单位建设单位
