电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程.docx

上传人:p** 文档编号:262466 上传时间:2023-04-20 格式:DOCX 页数:3 大小:22KB
下载 相关 举报
电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程.docx_第1页
第1页 / 共3页
电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程.docx_第2页
第2页 / 共3页
电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程.docx》由会员分享,可在线阅读,更多相关《电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程.docx(3页珍藏版)》请在第壹文秘上搜索。

1、电力建设施工(除氧器(水箱)设备安装)质量验收及评价规程1除氧器(水箱)本体安装检查验收见表表1除氧器(水箱)本体安装检验项目一性质单位质量标准检验方法及测量器具基础表面清理无裂纹、孔洞、油污、杂物观察垫铁安装接触密实,无松动手锤敲试检查底座、支座和滚柱接触表面光洁,无毛刺、焊瘤观察支座滚柱检查外观检查平直、无弯曲观察支座接触密实位置符合膨胀要求设备表面无凹坑、划痕及机械损伤观察设备就位尺寸偏差中心线mm10钢卷尺测量标高mm10水准仪测量水5I三度偏差mm/m2水准仪测量内部检查清洁,无锈蚀、焊瘤、杂物,内部附件齐全观察下水管口mm高出水箱底IOO以上直尺测量喷咀及淋水盘外观检查孔眼畅通,无

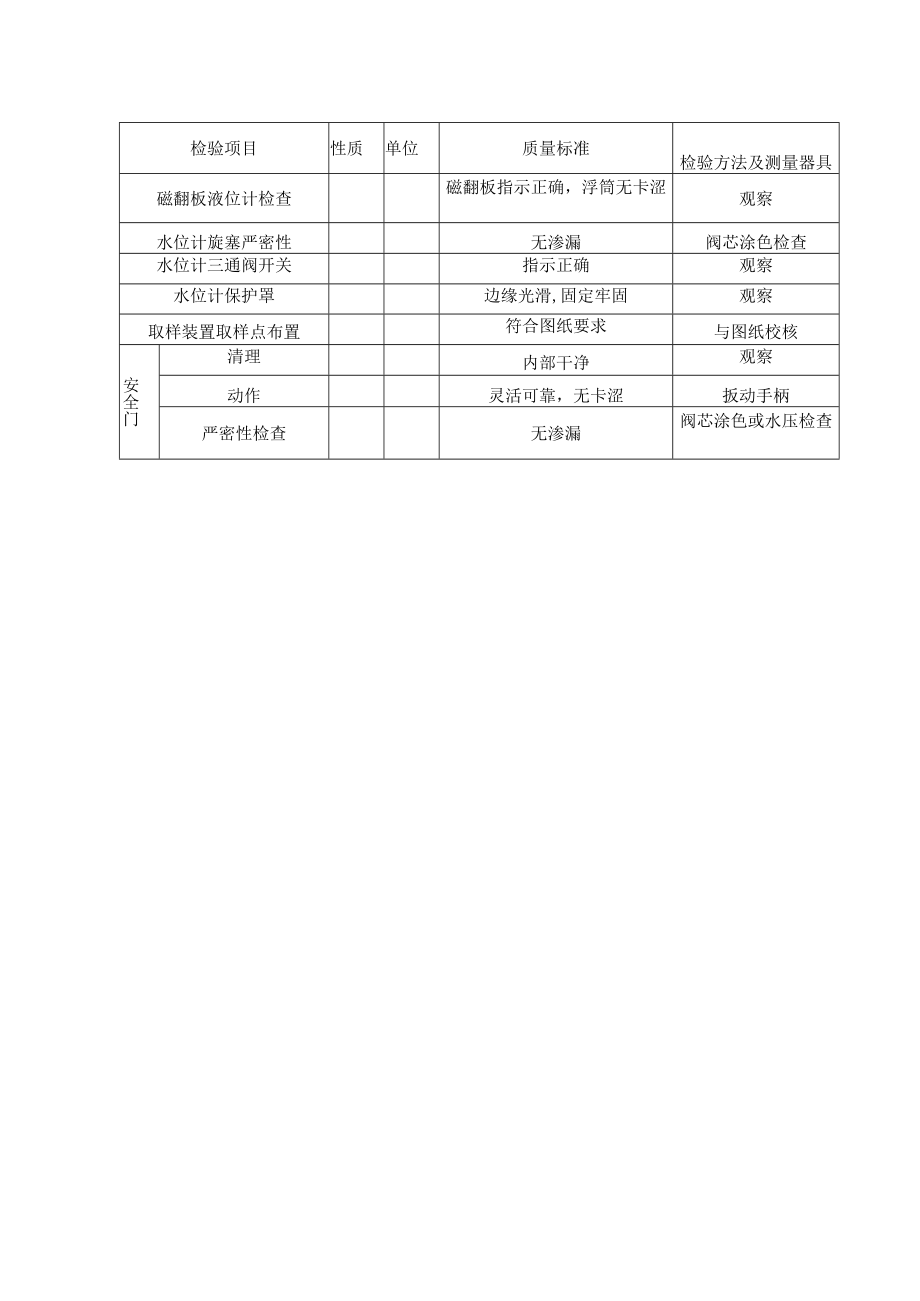

2、加工铁屑,杂物观察淋水盘水平度偏差mm/m2水平尺测量弹簧喷咀检查缝隙均匀,弹簧光洁,芯子无卡涩观察填料安装清洁、无杂物,表面平整,高度符合规定对照图纸检查设备焊接坡口符合DL/T5210.7规定,或制造厂要求间隙焊缝除氧器严密性试验无渗漏,壳体无明显变形按照制造厂规定进行设备封闭主LJ箱内工作无遗漏、内部清洁,堵头、人孔门封闭严密观察2除氧器附件安装检查验收见表表2除氧器附件安装检验项目性质单位质量标准检验方法及测量器具磁翻板液位计检查磁翻板指示正确,浮筒无卡涩观察水位计旋塞严密性无渗漏阀芯涂色检查水位计三通阀开关指示正确观察水位计保护罩边缘光滑,固定牢固观察取样装置取样点布置符合图纸要求与

3、图纸校核安全门清理内部干净观察动作灵活可靠,无卡涩扳动手柄严密性检查无渗漏阀芯涂色或水压检查3除氧器(水箱)设备安装分部工程强制性条文执行情况检查见表表除氧器(水箱)设备安装分部工程强制性条文执行情况检查表工程名称单位工程名称汽轮发电机辅助设备安装分部工程名称除氧器(水箱)设备安装工程编号验收时间年月日序号检验项目执行情况相关资料1压力容器安装前,安装单位应查阅制造质量检验记录(包括无损探伤等记录)。质量证明资料不全或对质量有疑问时,应会同建设单位向制造单位提出质疑,要求补检或复查。未经检查、检验,不得安装。2禁止在压力容器上随意开检修孔、焊接管座、加带贴补和利用管道作为其他重物起吊的支帛点。

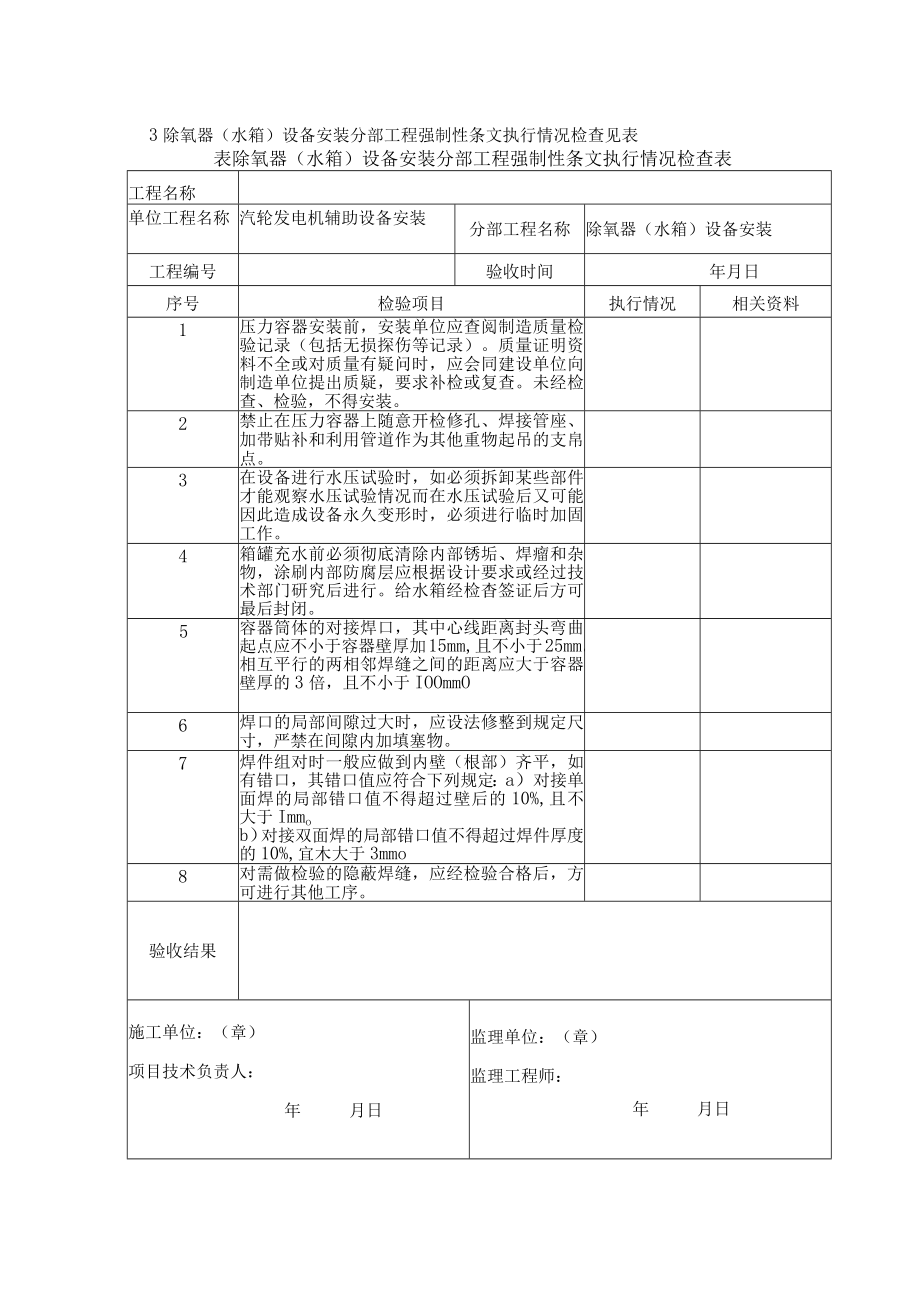

4、3在设备进行水压试验时,如必须拆卸某些部件才能观察水压试验情况而在水压试验后又可能因此造成设备永久变形时,必须进行临时加固工作。4箱罐充水前必须彻底清除内部锈垢、焊瘤和杂物,涂刷内部防腐层应根据设计要求或经过技术部门研究后进行。给水箱经检杳签证后方可最后封闭。5容器筒体的对接焊口,其中心线距离封头弯曲起点应不小于容器壁厚加15mm,且不小于25mm。相互平行的两相邻焊缝之间的距离应大于容器壁厚的3倍,且不小于IOOmmO6焊口的局部间隙过大时,应设法修整到规定尺寸,严禁在间隙内加填塞物。7焊件组对时一般应做到内壁(根部)齐平,如有错口,其错口值应符合下列规定:a)对接单面焊的局部错口值不得超过壁后的10%,且不大于Immob)对接双面焊的局部错口值不得超过焊件厚度的10%,宜木大于3mmo8对需做检验的隐蔽焊缝,应经检验合格后,方可进行其他工序。验收结果施工单位:(章)项目技术负责人:年月日监理单位:(章)监理工程师:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防火建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
