《电力建设锅炉施工质量记录及签证清单.docx》由会员分享,可在线阅读,更多相关《电力建设锅炉施工质量记录及签证清单.docx(15页珍藏版)》请在第壹文秘上搜索。

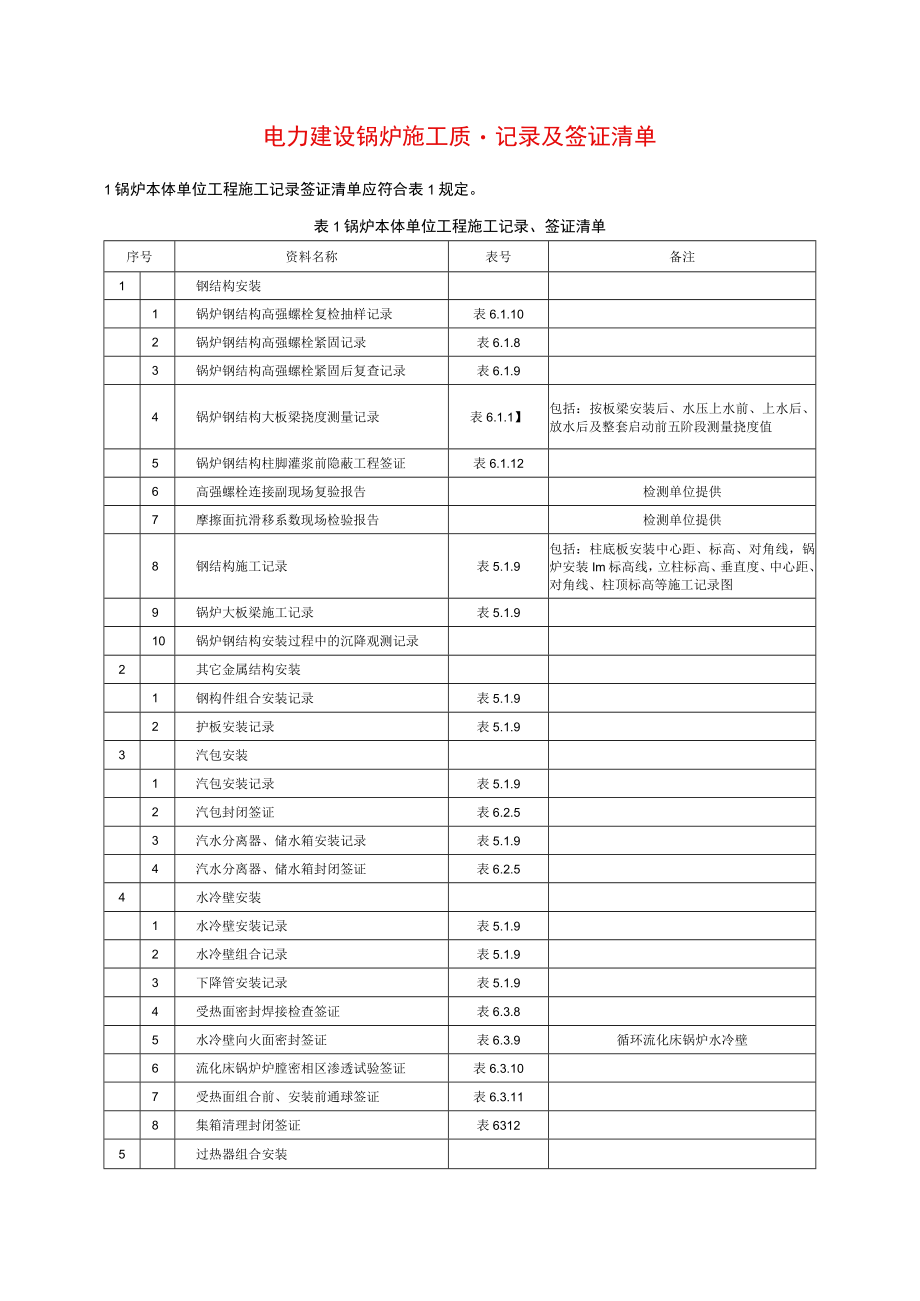

1、电力建设锅炉施工质记录及签证清单1锅炉本体单位工程施工记录签证清单应符合表1规定。表1锅炉本体单位工程施工记录、签证清单序号资料名称表号备注1钢结构安装1锅炉钢结构高强螺栓复检抽样记录表6.1.102锅炉钢结构高强螺栓紧固记录表6.1.83锅炉钢结构高强螺栓紧固后复查记录表6.1.94锅炉钢结构大板梁挠度测量记录表6.1.1】包括:按板梁安装后、水压上水前、上水后、放水后及整套启动前五阶段测量挠度值5锅炉钢结构柱脚灌浆前隐蔽工程签证表6.1.126高强螺栓连接副现场复验报告检测单位提供7摩擦面抗滑移系数现场检验报告检测单位提供8钢结构施工记录表5.1.9包括:柱底板安装中心距、标高、对角线,锅

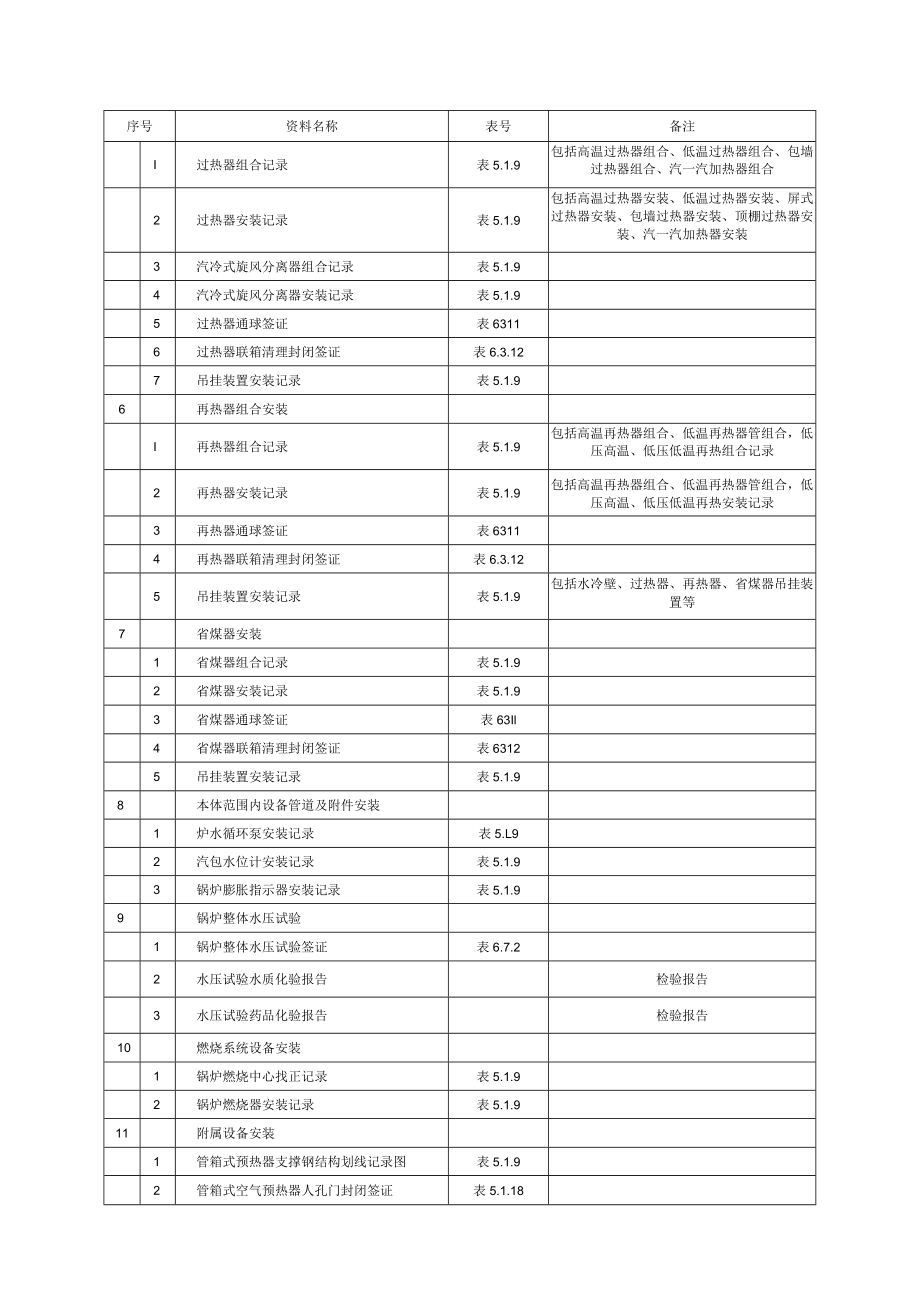

2、炉安装Im标高线,立柱标高、垂直度、中心距、对角线、柱顶标高等施工记录图9锅炉大板梁施工记录表5.1.910锅炉钢结构安装过程中的沉降观测记录2其它金属结构安装1钢构件组合安装记录表5.1.92护板安装记录表5.1.93汽包安装1汽包安装记录表5.1.92汽包封闭签证表6.2.53汽水分离器、储水箱安装记录表5.1.94汽水分离器、储水箱封闭签证表6.2.54水冷壁安装1水冷壁安装记录表5.1.92水冷壁组合记录表5.1.93下降管安装记录表5.1.94受热面密封焊接检查签证表6.3.85水冷壁向火面密封签证表6.3.9循环流化床锅炉水冷壁6流化床锅炉炉膛密相区渗透试验签证表6.3.107受热
3、面组合前、安装前通球签证表6.3.118集箱清理封闭签证表63125过热器组合安装序号资料名称表号备注I过热器组合记录表5.1.9包括高温过热器组合、低温过热器组合、包墙过热器组合、汽一汽加热器组合2过热器安装记录表5.1.9包括高温过热器安装、低温过热器安装、屏式过热器安装、包墙过热器安装、顶棚过热器安装、汽一汽加热器安装3汽冷式旋风分离器组合记录表5.1.94汽冷式旋风分离器安装记录表5.1.95过热器通球签证表63116过热器联箱清理封闭签证表6.3.127吊挂装置安装记录表5.1.96再热器组合安装I再热器组合记录表5.1.9包括高温再热器组合、低温再热器管组合,低压高温、低压低温再热
4、组合记录2再热器安装记录表5.1.9包括高温再热器组合、低温再热器管组合,低压高温、低压低温再热安装记录3再热器通球签证表63114再热器联箱清理封闭签证表6.3.125吊挂装置安装记录表5.1.9包括水冷壁、过热器、再热器、省煤器吊挂装置等7省煤器安装1省煤器组合记录表5.1.92省煤器安装记录表5.1.93省煤器通球签证表63Il4省煤器联箱清理封闭签证表63125吊挂装置安装记录表5.1.98本体范围内设备管道及附件安装1炉水循环泵安装记录表5.L92汽包水位计安装记录表5.1.93锅炉膨胀指示器安装记录表5.1.99锅炉整体水压试验1锅炉整体水压试验签证表6.7.22水压试验水质化验报

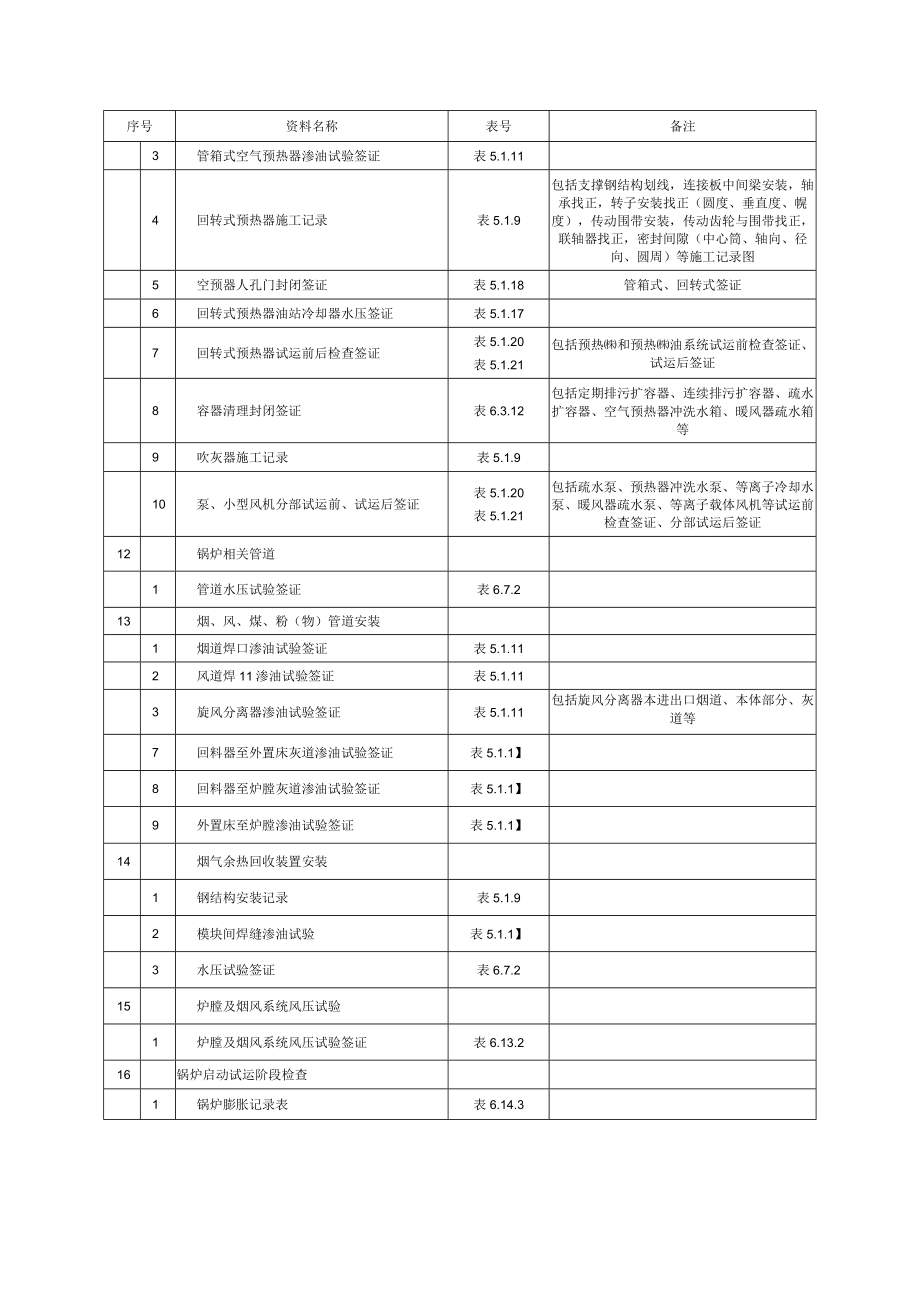

5、告检验报告3水压试验药品化验报告检验报告10燃烧系统设备安装1锅炉燃烧中心找正记录表5.1.92锅炉燃烧器安装记录表5.1.911附属设备安装1管箱式预热器支撑钢结构划线记录图表5.1.92管箱式空气预热器人孔门封闭签证表5.1.18序号资料名称表号备注3管箱式空气预热器渗油试验签证表5.1.114回转式预热器施工记录表5.1.9包括支撑钢结构划线,连接板中间梁安装,轴承找正,转子安装找正(圆度、垂直度、幌度),传动围带安装,传动齿轮与围带找正,联轴器找正,密封间隙(中心筒、轴向、径向、圆周)等施工记录图5空预器人孔门封闭签证表5.1.18管箱式、回转式签证6回转式预热器油站冷却器水压签证表5
6、.1.177回转式预热器试运前后检查签证表5.1.20表5.1.21包括预热和预热油系统试运前检查签证、试运后签证8容器清理封闭签证表6.3.12包括定期排污扩容器、连续排污扩容器、疏水扩容器、空气预热器冲洗水箱、暖风器疏水箱等9吹灰器施工记录表5.1.910泵、小型风机分部试运前、试运后签证表5.1.20表5.1.21包括疏水泵、预热器冲洗水泵、等离子冷却水泵、暖风器疏水泵、等离子载体风机等试运前检查签证、分部试运后签证12锅炉相关管道1管道水压试验签证表6.7.213烟、风、煤、粉(物)管道安装1烟道焊口渗油试验签证表5.1.112风道焊11渗油试验签证表5.1.113旋风分离器渗油试验签
7、证表5.1.11包括旋风分离器本进出口烟道、本体部分、灰道等7回料器至外置床灰道渗油试验签证表5.1.1】8回料器至炉膛灰道渗油试验签证表5.1.1】9外置床至炉膛渗油试验签证表5.1.1】14烟气余热回收装置安装1钢结构安装记录表5.1.92模块间焊缝渗油试验表5.1.1】3水压试验签证表6.7.215炉膛及烟风系统风压试验1炉膛及烟风系统风压试验签证表6.13.216锅炉启动试运阶段检查1锅炉膨胀记录表表6.14.3表2锅炉除尘装置安装单位工程施工质验收记录、签证清单序号资料名称表号备注1电除尘器安装1电除尘安装记录表5.1.9包括:电除尘基础划线、钢支架安装、柱顶支座安装、壳体安装、顶梁
8、安装、极距调整、阴阳极振打安装2电除尘渗油试验签证表5.1.11包括:电除尘灰斗、进出口烟箱、壳体、顶板3电除尘阴、阳极振打试运签证表5.1.20表5.1.21包括:阴极振打试运前、后和阳极振打试运前、后签证2袋式除尘器安装1袋式除尘器安装记录表5.1.9包括:基础划线、钢支架安装、壳体安装、清灰装置安装、袋笼安装、袋安装2袋式除尘器渗油试验签证表5.1.11包括:袋式除尘器灰斗、进出口烟箱、壳体3袋式除尘器荧光粉检漏签证表7.2.64袋式除尘器清灰装置试运签证表5.1.20表5.1.21包括:试运前、试运后签证3湿式除尘器1湿式除尘器安装记录表5.1.9包括:基础划线、钢支架安装、壳体安装、
9、极距调整等2除尘器渗油试验签证表5.1.11包括:进、出口烟箱;壳体3喷淋试验签证表7.3.53锅炉燃油设备及管道安装单位工程施工记录、签证清单应符合表3规定。表3锅炉燃油设备及管道安装单位工程施工记录、签证清单序号资料名称表号备注1油罐及附件安装1油罐充水签证表5.1.222油罐清理封闭签证表5.1.183油器充水试验沉降记录按附录D规定执行2锅炉房及厂区燃油管道安装1燃油管道阀门试验记录DL/T5210.3表12.1.32燃油管道系统强度试验和严密性试验签证表8.1.63油泵试运签证表5.1.20表5.1.21包括试运前签证、试运签证4通油试验签证表8.1.84锅炉辅属机械安装单位工程施工
10、记录、签证清单序号资料名称表号备注1钢球磨煤机安装1钢球磨煤机安装施工记录表5.1.9包括:罐体实长测量及罐体同轴度测量,基础检查划线、台板找正、主轴承找正、大齿轮找正、小齿轮找正、主轴水平度、主轴承间隙记录2钢球磨煤机联轴湍找正施工记录表5.1.9包括:减速机与小齿轮联轴器、电机与减速机联轴器、盘车装置与减速机联轴器3冷却器水压试验签证表5.1.17包括:磨煤机轴瓦、油站水压试验5磨煤机人孔门封闭签证表5.1.186磨煤机分部试运签证表5.1.20表5.1.21包括:分部试运前、试运后签证2中速磨煤机安装1ZGM(MPS)中磨煤机安装记录表5.1.9包括:磨煤机基础检查划线,台板安装找正,传
11、动盘找正及刮板间隙,机座密封间隙、喷嘴环间隙,磨转找正,压架导向板间隙,电动机与减速机联轴找正2碗式中速磨煤机施工记录图表5.1.9包括:基础检杳划线,台板安装找正,减速机安装,裙罩装置与内气封环间隙,刮板间隙,密封片与磨碗壳间隙,磨碗调节环与分离器体间隙,内锥体与落煤管间隙,倒锥体与内锥体间隙,磨辐与磨碗间隙,加载装置与磨期头间隙,减速机与电动机联轴器3磨煤机油站水压试验签证表5.1.174磨煤机人孔门封闭签证表5.1.185磨煤机试运签证表5.1.20表5.1.21包括:分部试运前、试运后签证3风扇磨煤机1风扇磨叶轮螺栓热紧记录表5.1.92风扇磨煤机人孔门封闭签证表5.1.183风扇磨煤机试运签证表5.1.20表5.1.21包括:分部试运前、试运后签证4风机1轴流式风机安装施工记录表5.1.9包括:基础检查划线,台板找正,轴承(座)找正,叶片与机壳间隙,叶片(叶轮)螺栓紧固检查记录,联轴器找正记录2离心式风机安装施工记录表5.1.9包括基础检查划线,台板找正,轴承(座),集流器与叶轮间隙,联轴器找正记录序号资料名称表号备注3水压试验签证表5.1.17包括:风机轴承座冷却水室,油系统冷却器水压试验签证4风机人孔门封闭签证表5.1.185风机试运签证表5.1.20表5.L21包括:分部试运前、试运后签证5给煤机安装1给煤
