监理周报065.docx

上传人:p** 文档编号:264066 上传时间:2023-04-20 格式:DOCX 页数:4 大小:22.43KB
下载 相关 举报
监理周报065.docx_第1页
第1页 / 共4页
监理周报065.docx_第2页
第2页 / 共4页
监理周报065.docx_第3页
第3页 / 共4页
监理周报065.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《监理周报065.docx》由会员分享,可在线阅读,更多相关《监理周报065.docx(4页珍藏版)》请在第壹文秘上搜索。

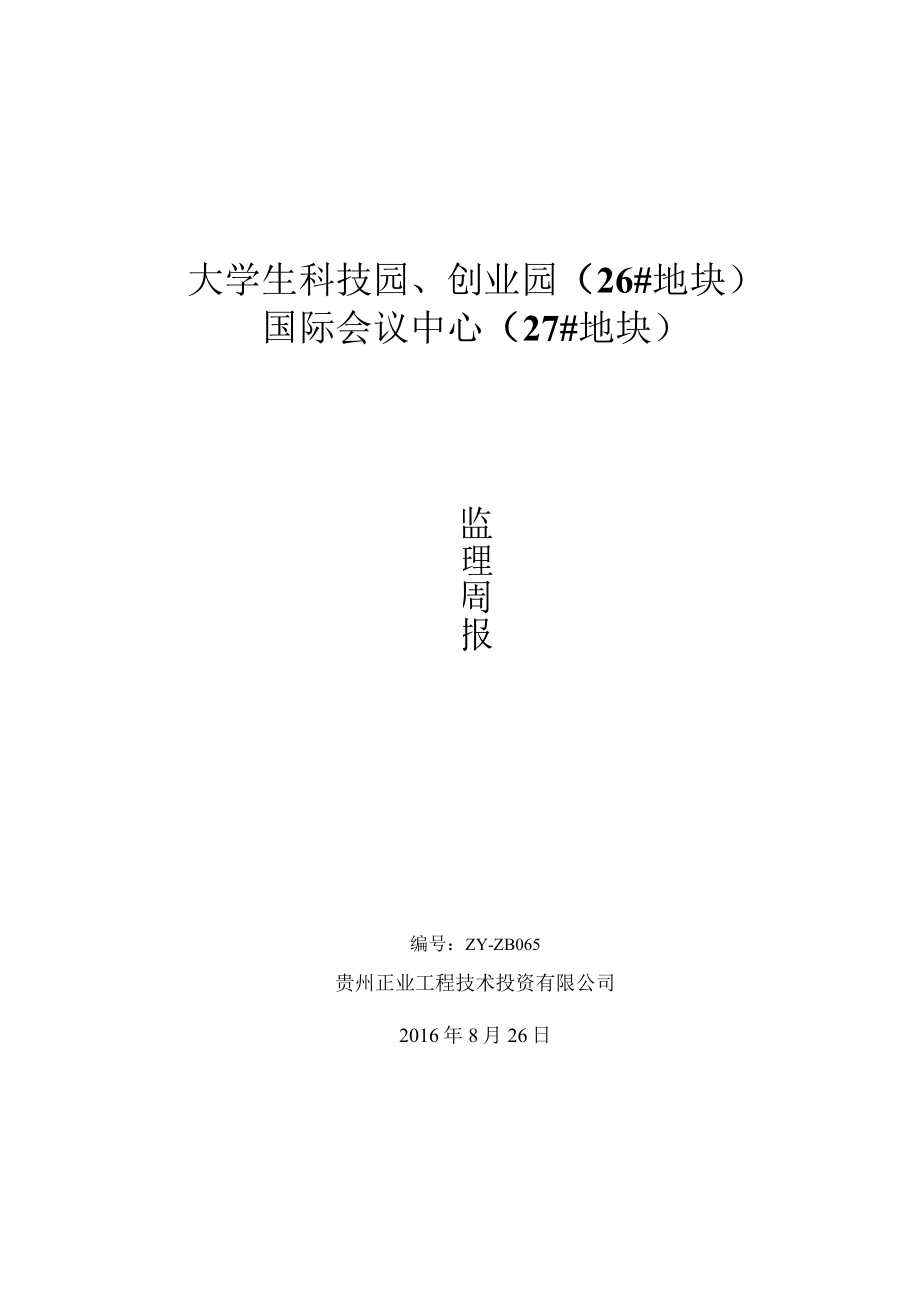

1、大学生科技园、创业园(26#地块)国际会议中心(27#地块)监理周报编号:ZY-ZB065贵州正业工程技术投资有限公司2016年8月26日周报内容(2016年8月26日至2016年9月3日)监理单位卫前雨情疝大学生科技园、创业园:大学生科技园、创业园:一、进度:1、地下室负一层顶棚刷白完成85%;2、护窗栏杆安装与铝合金窗玻璃安装同步,防火门周边修补与安装同步,负一层商铺门边修补完成70%:3、1#3#三层四层外墙线条真石漆正在做(未完);4、空调风管:1#、2#、3#楼312层安装及保温全部完成,二层风管安装及保温完成,新风口完成100%,一层风管安装完成,一层风管保温完成70%。5、1#、

2、2#、3#楼管道井内空调水管安装完成,1#、2#、3#楼水压试验合格。1#楼水管保温完成95柒2#楼水管保温完成100%、3#楼空调水管保温完成90%,入户水管保温完成100%,负一层空调水管安装完成90虬分、集水器进场进行阀门连接安装,冷却塔安装完成50%,冷却塔连接直燃机管道完成60%。6、电缆头制作完成80%。7、负一层照明灯具安装完成80%,负二层照明灯具完成95%。1#、2#、3#楼3、12层火灾报警完成100%,室内照明灯具完成,走道、楼梯指示牌完成100队8、给水主管完成100%。(水表入户段1#、2#、3#楼完成)9、排水管室内完成95%,室外管网连接完成50%,排污井完成60

3、%。10、1#、2#、3#楼312层入户穿线完成。11、1#、2#、3#楼喷淋拆改恢复完成(恢复喷淋打压1#、2#楼完成100%、3#楼完成70%。)12、消控室设备就位。水电、空调孔洞封堵(修补)及建筑垃圾清扫进度缓慢,喷淋系统恢复后打压进度也缓慢,各项收尾工作开展进度缓慢;土建收尾滞后:地下车库柱角铁、闷顶层收尾等未做,斜屋面管道穿盖瓦后仍未换。原因分析:施工单位内部缺乏统一管理,管理涣散,疏于内部各工种的协调管理,施工人员少,不愿意承担电梯使用费而导致无垂直运输。国际会议中心:上周进度完成情况:1、国际会议中心A区(会址)、精装修:二层、三层,灯具安装完成,家具摆放(安装)完成,一层装修

4、:天花喷涂完成,柱刷白完成,灯具安装完成60沆东盟会址室外景观绿化工程:地砖铺贴:东、南、北面完成,西面完成50%;植树完成90%。、土建:负一、负二层洞口封堵、垃圾清理,西面汽车坡道真石漆施工完成50%,屋面真石漆建筑垃圾清理,安装、土建建筑垃圾清理;三层厨房墙面砖粘贴90以卫生间防水施工完成80%。、水暖电安装:消防调试完成80%,地下室负二层四层应急照明灯具调试完成80除空调全部完成。2、国际会议中心B区(酒店)、土建:消防登高场地面地面防水保护层完成;、空调安装:冷却塔灌水调试,负一楼风机整改。、精装修:楼梯扶手安装完成,喷漆完成。楼梯间地坪刷漆完成80%,地毯、木地板铺装完成,三层十

5、二层室内衣柜安装完成,三层十二层五金开关、洁具安装完成90%,五层十层开始摆放家具,三、四、五层通道地毯铺装完成。三、四层装修完成。3、国际会议中心C区(人科教)、空调:塔楼部分风机盘管和卫生间排风除软管未接外,其余全部完成,一拖一卡机铜管安放至八楼(三”八层的内外机铜管全部连接完成)。、装修:墙体改造完成80临新增电梯混凝土浇筑完成。、中心花园植树完成70%,地砖铺贴完成80%,室外给水管、排水管安装及管井砌筑完,消防车道混凝土浇筑完成。4、国际会议中心D区(总部大楼)土建:屋面防水修补,一、二层地面找平完成。水电:电缆敷设完成90%,低压柜接线。空调:机房水管灌水查漏,并打压完成。5、国际

6、会议中心E区(别墅):1#楼:楼地面施工完成。2#楼:楼地面施工完成。3#楼:楼地面施工完成。4#楼:楼地面施工完成。5#楼:楼地面找平施工完成。6#楼:楼地面找平施工完成。7#楼:楼地面施工完成90%,屋面瓦施工完成。8#楼:外墙保温砂浆施工和内墙抹灰完成,屋面瓦施工完成。9#楼:楼地面找平施工完成10#:楼地面找平施工完成11#:楼地面找平施工完成。12#:三层墙体砌筑完成,屋面保护层完成。二、质量情况质量情况:本周施工质量受控。(1)大学生科技园、创业园:水电空调孔洞封堵及零星修补存在不平整,高出墙抹灰面等不规范情况,施工单位整改不到位。(2)国际会议中心:C区、D区水电空调孔洞封堵及零

7、星修补存在不平整,高出墙抹灰面等不规范情况。D区墙面与梁交接处抹灰线条不顺直,部分窗边、门边收口不规范。己发监理通知单要求施工单位进行整改,施工单位正在进行整改。三、安全文明施工情况:本周安全受控,未发生安全事故。四、监理单位下周工作计划:大学生科技园、创业园:1、督促施工单位对土建、水暖电未完项目和缺陷项目进行整改,并要求其按期完成。2、及时审签工程资料。3、跟踪检查未完项目和缺陷项目整改质量,发现问题及时督促施工单位整改合格。4、督促施工单位加快室外安装工程的施工进度,对施工部位进行巡视检查,发现问题及时向施工单位指出,并督促其改正。5、督促施工单位加强现场施工成品保护。国际会议中心:1、

8、对别墅区楼地面(含楼梯踏步)的施工质量进行跟踪检查。2、督促施工单位对土建、水暖电未完项目和缺陷项目进行整改。3、进行现场巡视检查、平行检验,对隐蔽工程部位组织进行检查验收,并做好记录。4、督促施工单位加强现场施工成品保护。5、组织本周安全检查,并督促施工单位对检查发现的安全文明施工问题进行整改。6、对消防、空调各系统的调试工作进行跟踪检查监理,发现问题及时要求施工单位进行处理。7、要求施工单位加强消防安全检查和管理,防止火灾事故发生。8、督促施工单位抓紧地下室顶板乳胶漆施工和屋面工程收尾。9、督促施工单位加快墅区12#楼外墙保温施工和内墙抹灰施工。10、督促施工单位及时报审工程资料,符合要求的及时予以签认。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 金融/证券 > 股票报告

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
