《确保工程质量和工期的措施.docx》由会员分享,可在线阅读,更多相关《确保工程质量和工期的措施.docx(10页珍藏版)》请在第壹文秘上搜索。

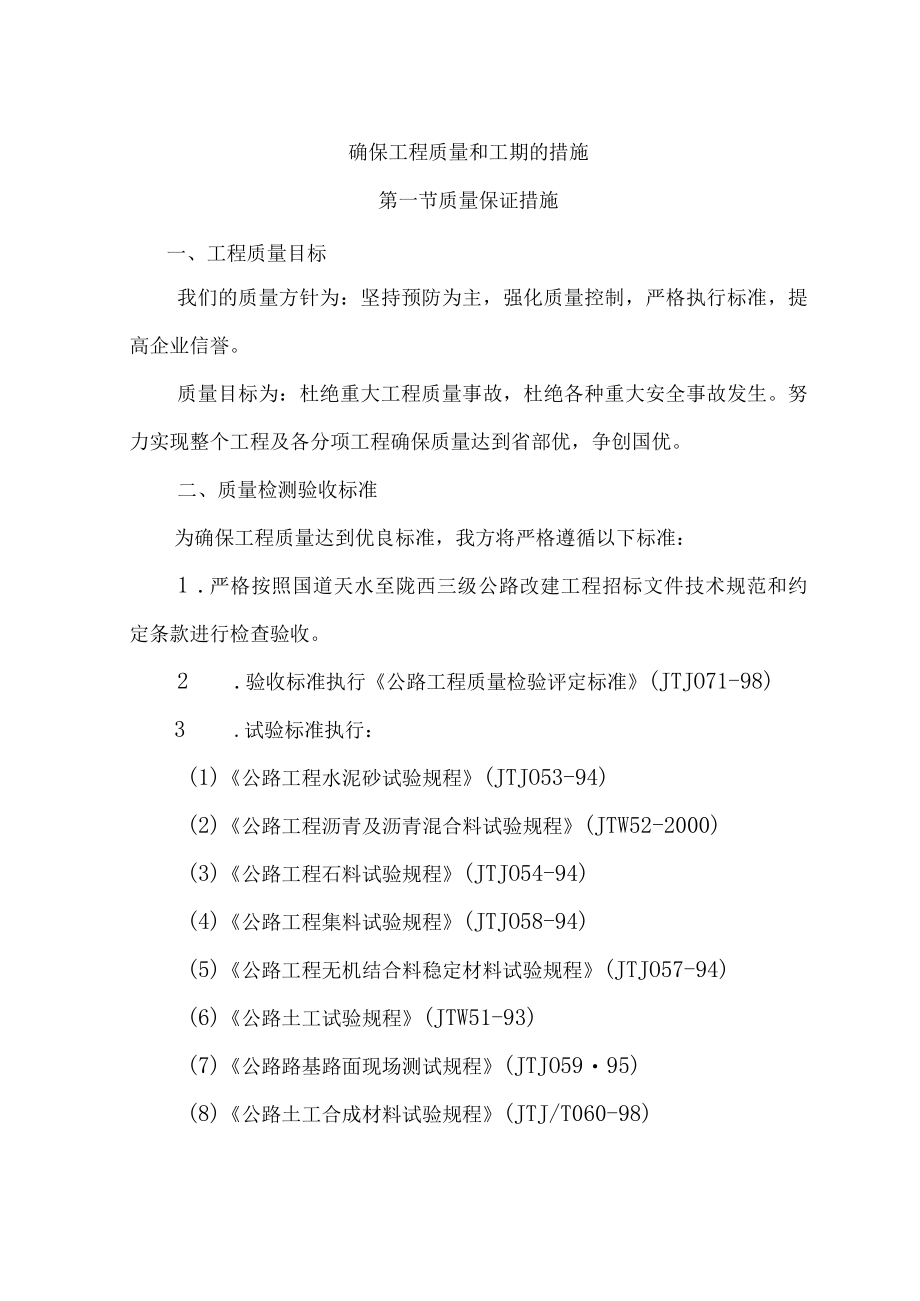

1、确保工程质量和工期的措施第一节质量保证措施一、工程质量目标我们的质量方针为:坚持预防为主,强化质量控制,严格执行标准,提高企业信誉。质量目标为:杜绝重大工程质量事故,杜绝各种重大安全事故发生。努力实现整个工程及各分项工程确保质量达到省部优,争创国优。二、质量检测验收标准为确保工程质量达到优良标准,我方将严格遵循以下标准:1 .严格按照国道天水至陇西三级公路改建工程招标文件技术规范和约定条款进行检查验收。2 .验收标准执行公路工程质量检验评定标准(JTJO71-98)3 .试验标准执行:(1)公路工程水泥砂试验规程(JTJO53-94)(2)公路工程沥青及沥青混合料试验规程(JTW52-2000

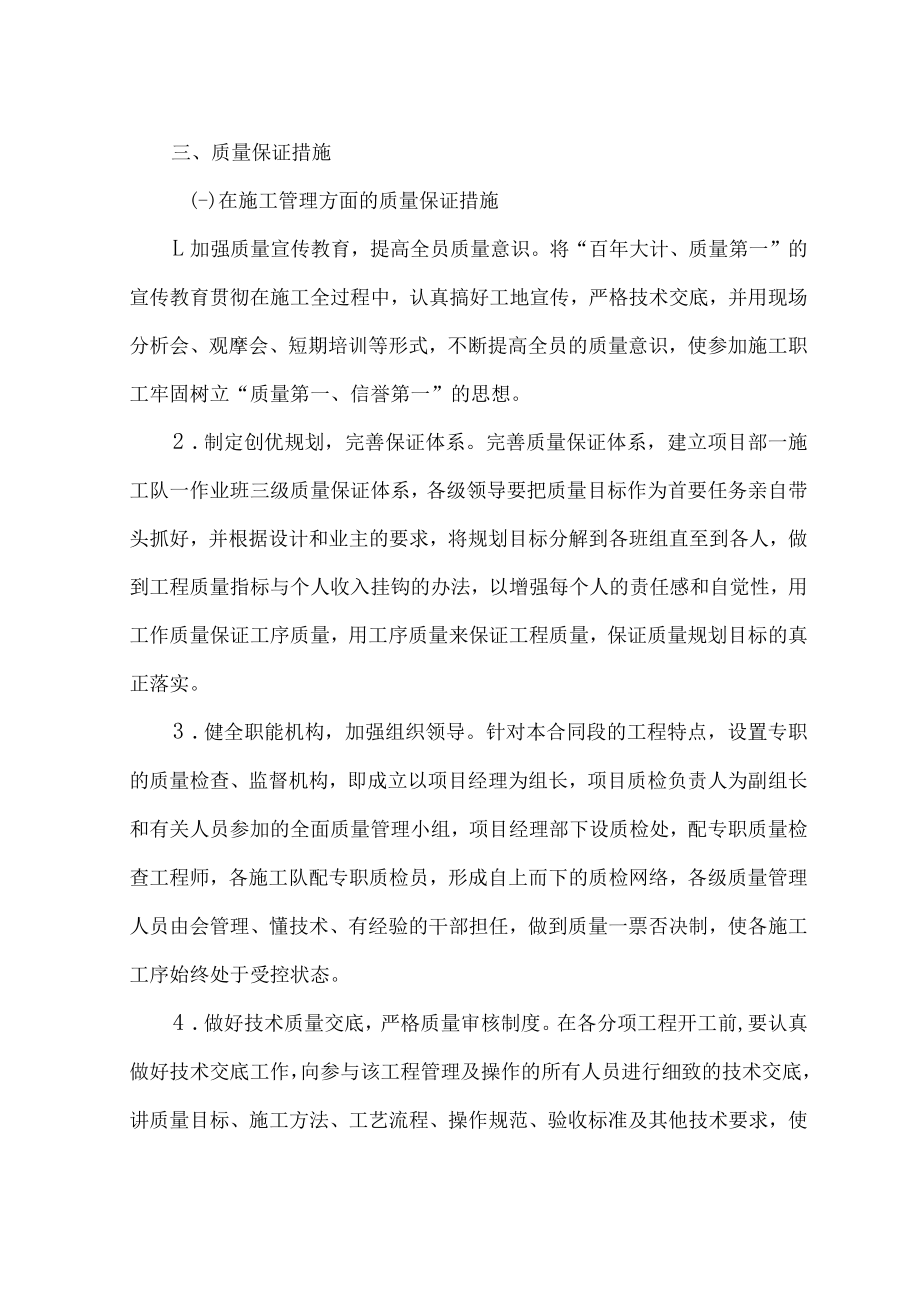

2、)(3)公路工程石料试验规程(JTJO54-94)(4)公路工程集料试验规程(JTJO58-94)(5)公路工程无机结合料稳定材料试验规程(JTJO57-94)(6)公路土工试验规程(JTW51-93)(7)公路路基路面现场测试规程(JTJO5995)(8)公路土工合成材料试验规程(JTJ/T060-98)三、质量保证措施(-)在施工管理方面的质量保证措施L加强质量宣传教育,提高全员质量意识。将“百年大计、质量第一”的宣传教育贯彻在施工全过程中,认真搞好工地宣传,严格技术交底,并用现场分析会、观摩会、短期培训等形式,不断提高全员的质量意识,使参加施工职工牢固树立“质量第一、信誉第一”的思想。2
3、 .制定创优规划,完善保证体系。完善质量保证体系,建立项目部一施工队一作业班三级质量保证体系,各级领导要把质量目标作为首要任务亲自带头抓好,并根据设计和业主的要求,将规划目标分解到各班组直至到各人,做到工程质量指标与个人收入挂钩的办法,以增强每个人的责任感和自觉性,用工作质量保证工序质量,用工序质量来保证工程质量,保证质量规划目标的真正落实。3 .健全职能机构,加强组织领导。针对本合同段的工程特点,设置专职的质量检查、监督机构,即成立以项目经理为组长,项目质检负责人为副组长和有关人员参加的全面质量管理小组,项目经理部下设质检处,配专职质量检查工程师,各施工队配专职质检员,形成自上而下的质检网络
4、,各级质量管理人员由会管理、懂技术、有经验的干部担任,做到质量一票否决制,使各施工工序始终处于受控状态。4 .做好技术质量交底,严格质量审核制度。在各分项工程开工前,要认真做好技术交底工作,向参与该工程管理及操作的所有人员进行细致的技术交底,讲质量目标、施工方法、工艺流程、操作规范、验收标准及其他技术要求,使管理者明白如何管好,操作者知道如何操作。同时,在全期施工过程中,坚持质量审核制,对质量体系、工序质量、已完工程质量等方面定期审核,确保质量活动的正常实施。5 .严格规章制度,狠抓目标落实。在全期施工中坚持贯彻执行工程测量双检复核制度、隐蔽工程检查签证制度、质量事故报告制度和关键工序把关制度
5、,努力做到质量管理工作规范化,制度化,项目部每月、施工队每旬进行质量检查,奖优罚劣,使工程质量通过定期检查达到有效控制,各级施工管理人员要建立岗位责任制,依据各自的岗位工作职责,坚持做好经常性的质量检查监督工作,及时解决施工中存在的质量问题。项目部、施工队、作业班组要逐级签订质量保证责任书,并依据保证责任书中的质量目标实现情况,严格考核与奖罚。6 .强化标准作业,抓好QC攻关活动。严格按设计图纸、施工规范及操作规程要求施工,对每个分项工程先在工程师指导下做好试验段,再全面展开施工,各工序的衔接要按质检标准交接,不符合要求的工程坚决推倒重来,直至达到标准为止。积极开展QC小组活动,推动全面质量管
6、理工作的深入,开展QC小组活动是职工参加施工管理的重要组成部分,也是推动质量管理工作深入发展的有效形式,因此,根据企业的质量管理工作深入发展的有效形式,因此,根据企业的质量方针目标,承担工程任务的特点,围绕提高质量,降低消耗以及推行新技术,新工艺等问题有计划、有重点地对易发生质量通病项目进行控制,严格按照PDCA循环工作程序开展工作,做到目标明确,现状清楚,对策具体,措施得力,并及时检查总结,达到有效控制关键工序,很好地解决施工中的质量问题,推动工程质量的不断提高。7 .强化计量工作,完善检测手段。计量工作涉及到施工生产和经营管理工作的各个环节,计量的准确与否直接关系到质量的好坏,为此项目部配
7、备专门的工程师负责本项工作。驾驶对计量工作的管理。同时积极完善检测手段,充实检测技术力量,并配备先进的检测仪器,施工中按规范和工程实施情况确保检测频率达到100虬8 .严格控制原材料质量,抓好预制件施工工艺。严格控制各种原材料的质量,对每批进场的原材料都必须进行质量抽查,并记录在案,不合格的材料坚决不准进入现场,预制构件无出厂合格证的不准使用,对每一分项工程状况、设计标准、技术规范不清楚不准开工,隐蔽工程不合格不覆盖,上道工序不合格不交接,严格按照设计要求和施工方案中的工艺流程进行预制和安装,确保预制和安装质量。9 .与建设单位及监理工程师真诚合作共同把好质量关,是我们的优良传统。在施工全过程
8、中,教育所有施工人员尊重和服从业主及监理工程师的监督和指导,积极配合监理工程师做好工程质量的检查工作,及时准确地提供各种试验、检验报告单,不折不扣地执行建设单位、监理单位等有关工程质量控制的条款。10 .突出以预防为主的原则,开展“创优质、树样板、争贡献”为内容的质量流动红旗竞赛活动,设立内部质量奖励基金,每月开展一次质量分析总结和质量评比,把施工质量同每个人的收入相挂钩,确保各项施工质量达到优良工程标准。(二)在保证手段方面的质量保证措施1 .组织均衡生产,取得生产投入的最佳效益,并确保工程质量的稳定有序控制。坚决杜绝抢工赶工,仓促上马,疲劳作战,草率从事,避免管理失控和质量事故。并编制施工
9、进度网络计划,抓住网络计划的关键路线,组织人、财、物资源的有效配置,力求实现施工作业均衡生产。2 .确保设备能力。加强设备管理,保证设备的配套使用、合理调度和良好的性能状态。为达到质量目标直到重要基础保证作用。3 .提高人员素质。质量工作,以人为本。没有称职的员工,不可能生产出合格的、高质量的产品。为确保人员素质能适应本项目质量工作的目标要求,我项目部对关键的工作岗位规定了学历、资历、职称、业绩等方面的任职资格。通过岗前培训考核,实行持证上岗。对重要工种的工人要求通过文化知识和专业技术学习,熟练掌握工种技能,经过考核,取得上岗证书。(三)在一线质量控制方面的保证措施1 .程序控制对开工作业实施
10、一工序交接一竣工的工艺流程的每一个环节实行程序控制,建立开工申请单与批准书、施工日g,施工原始记录、测量与试验报告、中间交接证书、最终交验报告、质量检验评定证书等全套程序控制文件,明确每一个程序、每一份文件的责任人职责,并对程序控制的实施情况,进行定期检查和随机抽查,力求及时准确地掌握每一个施工阶段、每一个工程部位工程质量的直实情况,以确保施工作业按质量标准的规定要求组织实施。2 .重点控制对施工生产中的弱点、难点和关键点实行重点控制。如设计图纸审查、施工技术方案确定、测量控制网布设、原材料与半成品质量检验、试验配比确定和实施、队伍管理等等,均加大工作力度,予以重点关注,确保工作质量。3 .动
11、态控制对重复次数较多,延续时间较长的作业过程,实行动态控制。如混凝土强度的质量波动情况,需持续采集数据,掌握质量动态,并通过数据分析,探索问题所在,及时采取对策,改善施工管理,提高工程质量。(四)在施工作业方面的质量保证措施1 .路基桥涵质量控制使用全站仪加密控制网,提高控制精度。在路基填方施工中,必须经常检查土的含水量及压实度,并根据压实机械计算出适宜的松铺厚度,以保证压实质量。严格控制种种原材料的质量,对每批进场的原材料都进行质量抽查,并记录在案,不合格的材料坚决不准进入现场,另外建立好材料质量档案(出厂合格证、检验单、清单等)。碎养护采用不褪色材料覆盖,避免出现碎表面颜色斑驳,加强对碎成
12、品的保护工作,使用枕木、塑料布捆扎、遮挡等方式保护。桥涵台背填土严格按设计要求及规程操作,化验、质检人员及时检测填土密实度,对边角处密实度难以达到的地方需指派专人用专用工具进行夯实。2 .基层质量控制基层为水泥稳定砂砾,质量控制首先要从材料准备开始,施工进场之后,根据设计指定料场,实地踏勘,取样进行筛分试验,掌握材料级配情况。再由试验室做强度试验,确定水泥剂量,由设计配合比确定施工配合比。拌和场拌和时,通过调节料斗下面的电机转速来控制各种材料的比例,并严格掌握含水量,尽量保持均匀。对运至现场的成品料随时取样,由试验室做7天无侧限抗压强度,监控混合料的质量。稳定土摊铺时,采取固定找平装置控制高程
13、的方法。压路机碾压时,必须先静压,然后再振动碾压,否则,碾压将造成横方向的波浪现象。为了保证强度要求,洒水养生一定要及时,养生期间保持表面的潮湿状态。3 .沥青混合料质量控制要拌制合格的沥青混合料,首先要控制好所用材料各项技术指标均要满足规范要求,特别是矿料的配合比例。一般施工过程中,往往出现碎石的级配不符要求,碎石粒径偏大现象,因此,备料时,要根据规范要求孔径换算碎石机下筛网孔径,将碎石机下所有各种粒径的料分别筛分,反复调整直至完全符合级配要求。根据各种粒径材料的级配曲线做矿料的合成级配,确定碎石、矿粉、砂子的含量。根据矿料粒径及规范要求,定做符合规格的拌和楼筛网对提高拌和楼生产效率非常关键
14、。同时,拌和场装载机上料时,要基本按照配合比例上各种粒径的材料,以减少拌和楼筛网上待料现象。第二节工期保证措施我方根据本工程的具体特点,特制定了施工网络计划,通过对网络计划的多次优化,确定了整个工程的关键线路,工程实施阶段,要确保关键线路上的人、财、物的供应,其它工程项目跟着关键线路的方向流水作业,保证为关键线路上的工程项目按期提供工作面。1 .调遣精兵强将,强化项目管理。我方在接到中标通知书后,将尽快组织人员到位,机械提前保养、安装、调试、按时进场,保证按时开工。项目经理部按项目管理的各项要求开展工作,强化项目管理,加强施工全过程的监督、检查、指导。2 .确保三大负责人的相对稳定,其它管理人
15、员、技术人员和施工人员保证满足施工质量和工期安排的要求,劳务队伍的选择,要经过详细调查、评审。3 .对施工用材料要做好详细的用量及进度计划,采购部门要尽早准备,对于外购材料保证提前10天进场,自采加工材料保证提前5天进场,坚决杜绝因材料采购不及时而影响工程进度。4 .确保承诺的施工机械设备按期进场,加强保养维修,提高使用率,并根据工程进展情况及时补充机械设备力量,确保工程进度。5 .狠抓重点工程进度,确保按期竣工。从施工准备开始,制定详细的实施性施工组织计划,每天由专人检查计划的落实情况,发现问题及时修正方案,调整计划。必要时项目部增加投入,以确保各分项、分部工程工期。实行科学管理,不断优化施
16、工组织设计和施工方案,抓住关键工序,展开交叉、平行、流水作业。6 .研究对策,确定应急措施,协调各工序间的施工矛盾,确保工程顺利完成。7 .统筹规划,确保施工计划的严肃性。在安排施工计划时留有余地,关键工序在保证均衡生产的前提下,不宜安排过紧,留有后期调整的余地。抓紧大好施工季节的施工,计划安排紧凑,对控制工期的项目,从人力、财力、物力各方面优先保证,各种配套计划一定要落实。做到施工好季节多安排,冬雨季节灵活安排。8 .冬季非施工期加紧备料工作(如碎石、中粗砂、天然砂砾等),在来年开工之后,将主要施工力量投入到路面工程。9 .制定合理施工方案,合理安排施工工序,提高生产率。从施工方法上寻求加快施工进度的路子,避免重复作业和相互干扰。充分发挥机械化施工的优势,能安排机械化施工的就不用
