磁砖地面及耐磨地面施工工艺标准.docx

上传人:p** 文档编号:264582 上传时间:2023-04-20 格式:DOCX 页数:17 大小:31.08KB
下载 相关 举报
磁砖地面及耐磨地面施工工艺标准.docx_第1页
第1页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第2页
第2页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第3页
第3页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第4页
第4页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第5页
第5页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第6页
第6页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第7页
第7页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第8页
第8页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第9页
第9页 / 共17页
磁砖地面及耐磨地面施工工艺标准.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《磁砖地面及耐磨地面施工工艺标准.docx》由会员分享,可在线阅读,更多相关《磁砖地面及耐磨地面施工工艺标准.docx(17页珍藏版)》请在第壹文秘上搜索。

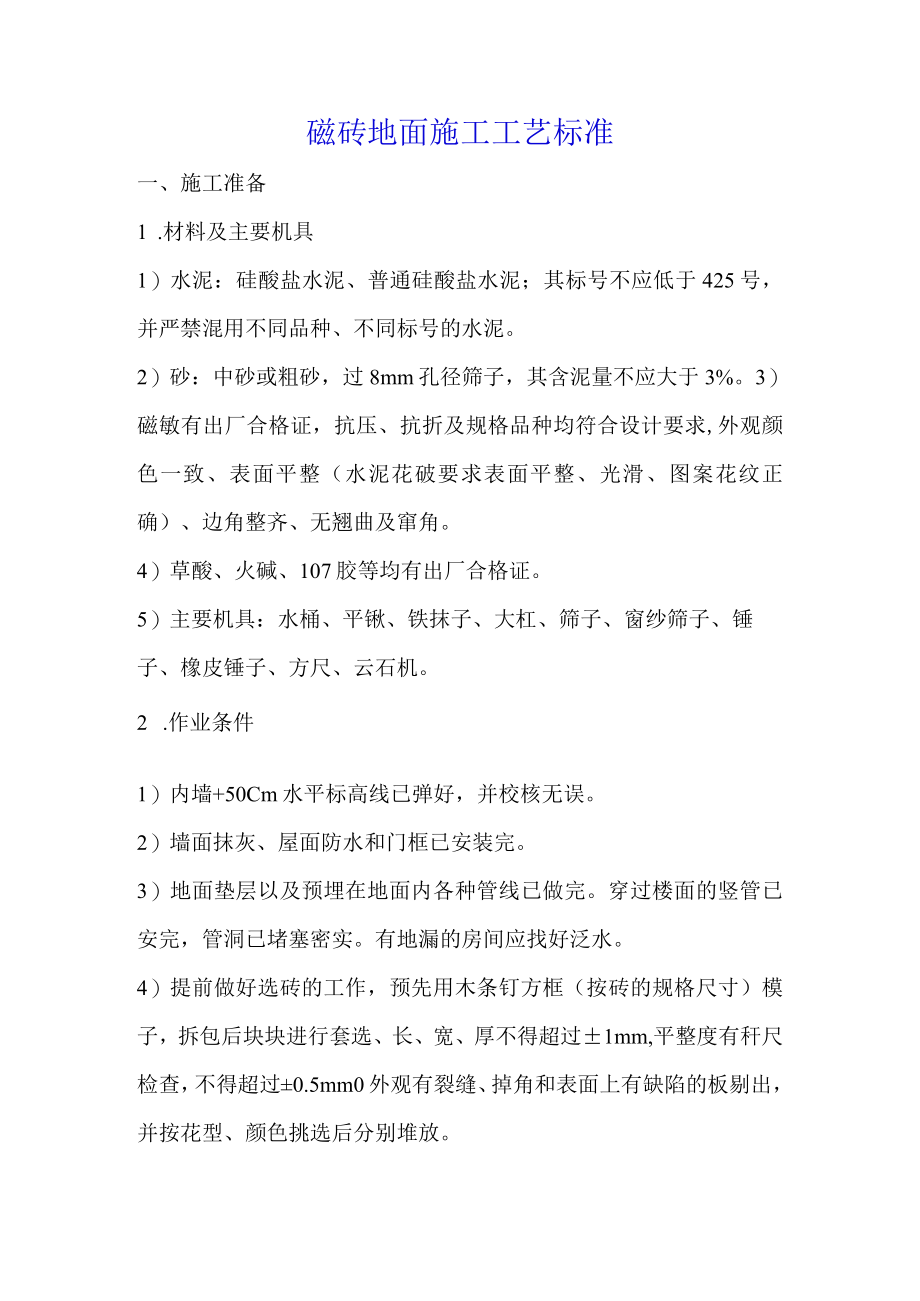

1、磁砖地面施工工艺标准一、施工准备1 .材料及主要机具1)水泥:硅酸盐水泥、普通硅酸盐水泥;其标号不应低于425号,并严禁混用不同品种、不同标号的水泥。2)砂:中砂或粗砂,过8mm孔径筛子,其含泥量不应大于3%。3)磁敏有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整(水泥花破要求表面平整、光滑、图案花纹正确)、边角整齐、无翘曲及窜角。4)草酸、火碱、107胶等均有出厂合格证。5)主要机具:水桶、平锹、铁抹子、大杠、筛子、窗纱筛子、锤子、橡皮锤子、方尺、云石机。2 .作业条件1)内墙+50Cm水平标高线已弹好,并校核无误。2)墙面抹灰、屋面防水和门框已安装完。3)地面垫层

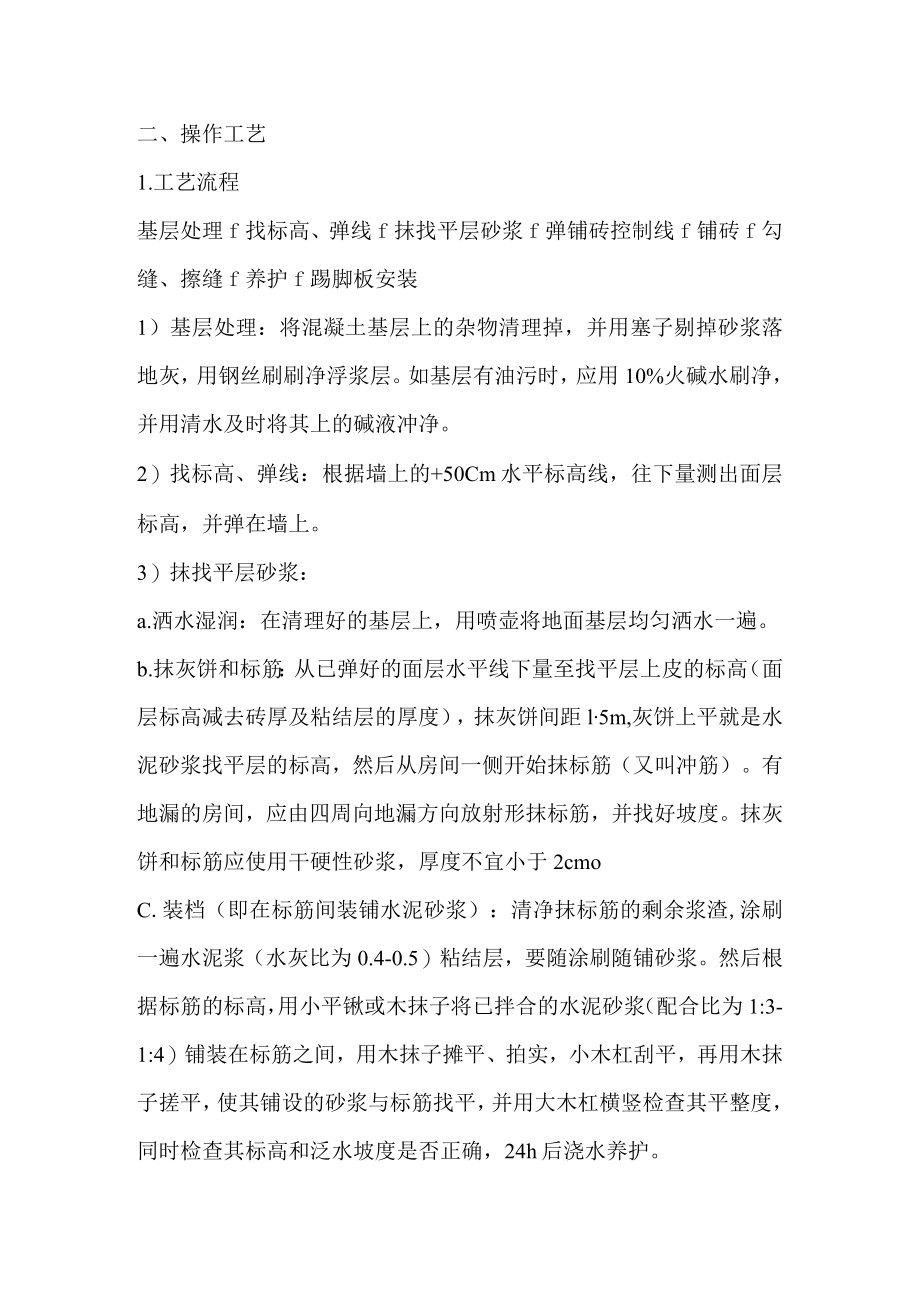

2、以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏的房间应找好泛水。4)提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过1mm,平整度有秆尺检查,不得超过0.5mm0外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。二、操作工艺1.工艺流程基层处理f找标高、弹线f抹找平层砂浆f弹铺砖控制线f铺砖f勾缝、擦缝f养护f踢脚板安装1)基层处理:将混凝土基层上的杂物清理掉,并用塞子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。2)找标高、弹线:根据墙

3、上的+50Cm水平标高线,往下量测出面层标高,并弹在墙上。3)抹找平层砂浆:a.洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。b.抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距l5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)。有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于2cmoC.装档(即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆(水灰比为0.4-0.5)粘结层,要随涂刷随铺砂浆。然后根据标筋的标高,用小平锹或木抹子将已拌合

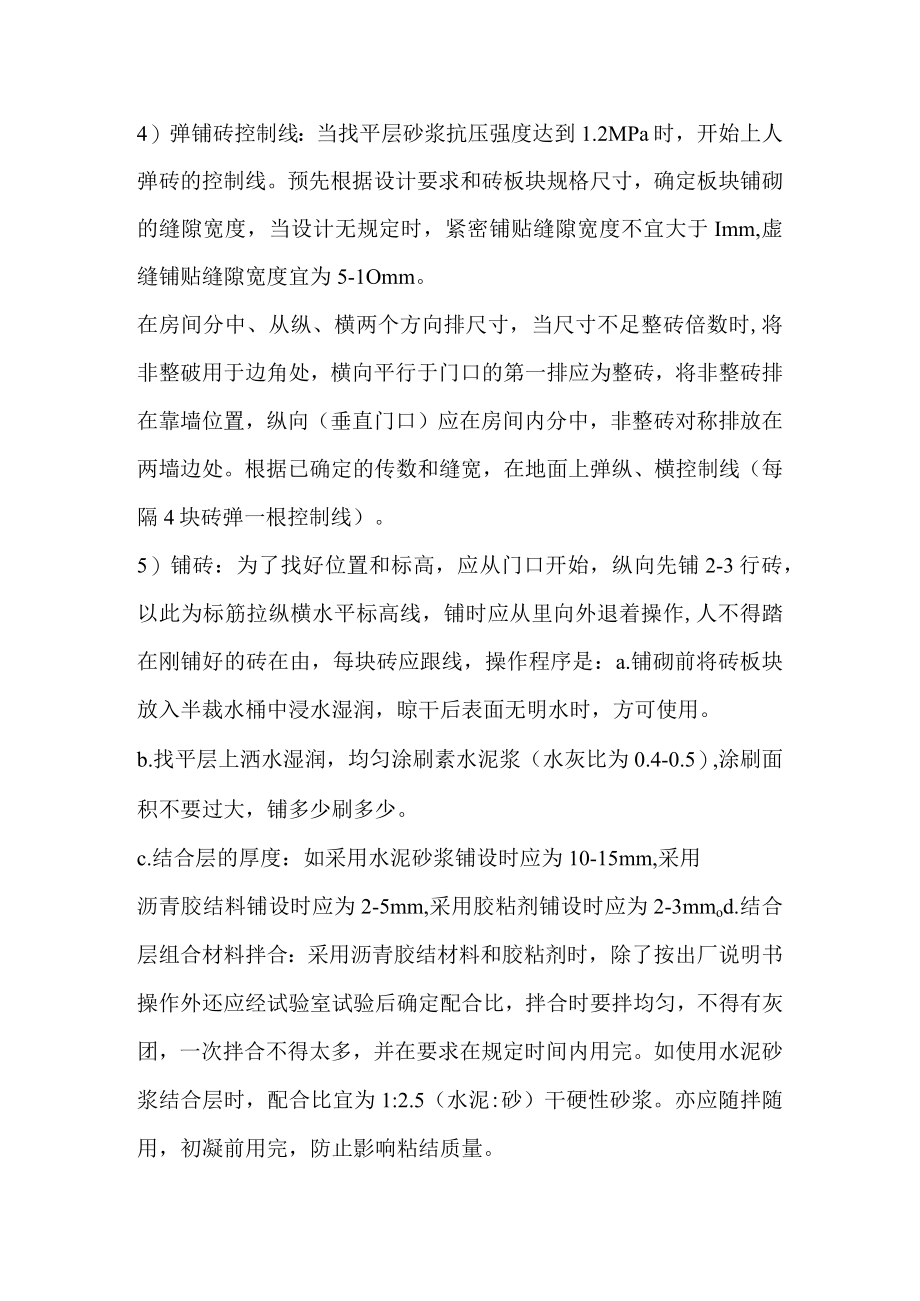

4、的水泥砂浆(配合比为1:3-1:4)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h后浇水养护。4)弹铺砖控制线:当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线。预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设计无规定时,紧密铺贴缝隙宽度不宜大于Imm,虚缝铺贴缝隙宽度宜为5-1Omm。在房间分中、从纵、横两个方向排尺寸,当尺寸不足整砖倍数时,将非整破用于边角处,横向平行于门口的第一排应为整砖,将非整砖排在靠墙位置,纵向(垂直门口)应在房间内分中,非整砖对称

5、排放在两墙边处。根据已确定的传数和缝宽,在地面上弹纵、横控制线(每隔4块砖弹一根控制线)。5)铺砖:为了找好位置和标高,应从门口开始,纵向先铺2-3行砖,以此为标筋拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖在由,每块砖应跟线,操作程序是:a.铺砌前将砖板块放入半裁水桶中浸水湿润,晾干后表面无明水时,方可使用。b.找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4-0.5),涂刷面积不要过大,铺多少刷多少。c.结合层的厚度:如采用水泥砂浆铺设时应为10-15mm,采用沥青胶结料铺设时应为2-5mm,采用胶粘剂铺设时应为2-3mmod.结合层组合材料拌合:采用沥青胶结材料和胶粘

6、剂时,除了按出厂说明书操作外还应经试验室试验后确定配合比,拌合时要拌均匀,不得有灰团,一次拌合不得太多,并在要求在规定时间内用完。如使用水泥砂浆结合层时,配合比宜为1:2.5(水泥:砂)干硬性砂浆。亦应随拌随用,初凝前用完,防止影响粘结质量。e.铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆找平层上,砖上楞略高出水平标高线,找正、找直、找方后,破上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合。铺地彼时最好一次铺一间,大面积施工时,应采取分段、分部位铺砌。f.拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度

7、,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。6)勾缝擦缝:面层铺贴应在24h内进行擦缝、勾缝工作,并应采用同品种、同标号、同颜色的水泥。a.勾缝:用1:1水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。b.擦缝:如设计要求不留缝隙或缝隙很小时,则要求接缝平直,在铺实修整好的砖面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用绵纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。7)养护:铺完砖24h后,洒水养护,时间不应少于7d。8)镶贴踢脚板:踢脚板用砖,一般采用与地面块材同品种、同规格、同颜色的

8、材料,踢脚板的立缝应与地面缝对齐,铺设时应在房间墙面两端头阴角处各镶贴一块荒,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比为1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线并立即拍实,随之将挤出的砂浆刮掉,将面层清擦干净(在粘贴前,砖块材要浸水晾干,墙面刷湿润)。三、质量标准1.各种面层所用的板块品种、质量必须符合设计要求。四、成品保护1 .在铺砌板块操作过程中,对已安装好的门框、管道都要加以保护,如门框钉保护铁皮,运灰车采用窄车等。2 .切割地砖时,不得在刚铺砌好的砖面层上操作。3 .当铺砌砂浆抗压强度达L2Mpa时,方可上人

9、进行操作,但必须注意油漆、砂浆时要对面层进行覆盖保护。五、应注意的质量问题1 .板块空鼓:基层清理干净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大风干后起隔离作用、上人过早影响粘结层强度等等因素,都是导致空鼓的原因。踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆量少未抹到边,造成边角空鼓。2 .踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。3 .板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成面层被污染。

10、4 .有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。因此必须在找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水。5 .地面铺贴不平,出现高低差:对地砖未进行预先选挑,破的薄厚不一致造成高低差,或铺贴时未严格按水平标高线进行控制。NFJ耐磨地面面层作业指导书1 .主题内容:本指导书是有关干撒、半机械化施工NFJ耐磨地面的要求及方法。2 .适用范围:本指导书适用于本公司所有施工单位和工程项目。3目的:确保NFJ耐磨地面面层施工达到质量要求和提高经济效益。4 .依据:参照建筑地面工程施工及验收规范(GB50209-95)编写。5 .术语定义:5.1 NFJ一是指耐磨、防锈、

11、金属骨料的简称。5.2 干撒一是指NFJ水泥拌合料不加水湿润,直接进行铺设施工。5.3 半机械一是指用抹光机和压光机配合手工施工。6 .施工要求:6.1 施工机具:抹光机、压光机、磴筒、切割机、平板振动器、振动棒、铝合金长杠、木抹子、铁抹子、钢皮抹子、铁板、铁铲、塑料薄膜。6.2 金属骨料:其粒径应为15mm,强度等级不应小于M40。6.3 配合比:水泥:外加剂:NFJ骨料=1:0.016:1.5(重量比);以单位面积计:骨料5.25kgm2,外加剂应经过试验而选用。6.4 外加剂:外加剂具有早强、减水作用,储运过程中须防水、防潮;水泥为普通525水泥。6.5 碎找平层:水泥同面层,砂为中砂,

12、含泥量3%,石子粒径0.51.2cm,含泥量vl%,配合比由试验室试配,坍落度35cm。7 .施工工艺7.1 工艺特点:地面NFJ面层为干撒、半机械化施工。7.2 工艺流程:浇捣细石碎找平层一一找平细石碎层一一撒第一遍拌合料一一找平、压实撒第二遍拌合料一一找平出浆、找平压光、收光养护一一切缝一一成品保护。7.3 施工步骤及方法:731浇捣细石碎找平层:1)用槽钢仓板分仓施工,槽钢的安装位置须与分仓缝重合,并拉通线校直,检查其标高是否符合要求。2)找平层碎不得空鼓。要求将基层碎表面的浮浆赶掉,并用木抹子搓毛;浇找平层碎前须将基层全面清扫干净,并用水冲洗,然后用与找平层相同的水泥浆扫浆,随扫随浇找

13、平层碎。3)碎须全仓振捣密实。用平板振动器振捣,边部用振动棒配合捣实。732细石碎找平:用跨仓板的磁筒磴平(磁筒挠高3mm),再用铝合金长杠(长度2m以上)整平,以获得平整的干撒工作面,然后用木抹子搓毛,等待撒料。7.3.3 撒第一遍拌合料:1)拌料:在干净的铁板上,用铁铲手工拌合。第一遍撒料量为总量的2/3(即2mm厚度),根据所要撒的面积计算所采用的用料量再拌合。拌合分两步进行:第一步先放水泥,再放外加剂,拌合均匀;第二步再加NFJ骨料,再拌合均匀;2)撒料:在找平层碎实凝前34成干时,均匀铺撒第一遍NFJ拌合料。7.3.4 找平、压实:当第一遍拌合料湿润后,用铝合金长杠弄平,再用跨仓磴筒

14、磕平出浆,然后用木抹子搓成毛面;7.3.5 撒第二遍拌合料:1)拌料:第二遍撒料量为总量的1/3,按单位面积用料量的1/3,根据所要撒的面积计算所须的用料量再拌合,拌合方法同第一遍;2)当第一层拌合料6-7层干时,均匀铺撒第二遍NFJ拌合料,方向同第一遍所撒之料垂直。736当第二遍拌合料湿润后用铝合金长杠弄平,再用抹光机抹平出浆,然后再用抹光机抹平,最后用铁抹子抹平。737压光、收光:在NFJ面层料初凝后至终凝前,适时用压光机抹压两遍。于NFJ面料临近终凝时,用钢皮抹子最后收光,抹子走向为直线。738养护:成活后24小时加盖塑料薄膜,覆盖洒水养护14天。739切缝:采取按分仓缝隔仓施工的方式,

15、面层施工完后,须于分仓缝处拉线用切割机切出直线(切找平层与面层),所切直缝与分仓缝位置偏差3mm,然后再施工隔仓的找平层与面层。当细石碎找平层与NFJ面层强度合适时,划线,用切割机切割分仓缝。7310做好成品保护,面层施工完后,设围栏以防强度未达到要求之前上人,防止交叉作业污染。在隔仓施工时,须及时清除洒在已施工面层上的水泥浆及其它杂物。8 .施工注意事项8.1 金属骨料中不应有其它杂物,使用前应清除金属骨料上的油脂,并用稀酸溶液除锈,再以清水洗后使用。8.2 第二遍要撒得晚,得到的是半硬性稠浆。8.3 坚持上滚筒,以利找平。8.4 按照单位面积用料,计算好每个分仓每遍撒料所需的拌合料数量,每次撒料皆须均匀且无余料,以保证面层的厚度。8.5 要求抹灰工手上工夫强,收光用铁皮抹子,走向为直线,收光后表面光洁、无印痕。8.6 养护期间须让面层始终保持湿润状态。8.7 面层一旦受污染将很难清除,成品保护须严格按第3.10条执行,并安排专人监督。9 .质量标准9.1 表面平整,平整度偏差4mm。9.2 表面光洁,不起砂,不起灰。9.3 表面观感好,无锈迹。大理石、花岗石地面施工工艺标准一、施工准备1 .材料及主要机具1)天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
