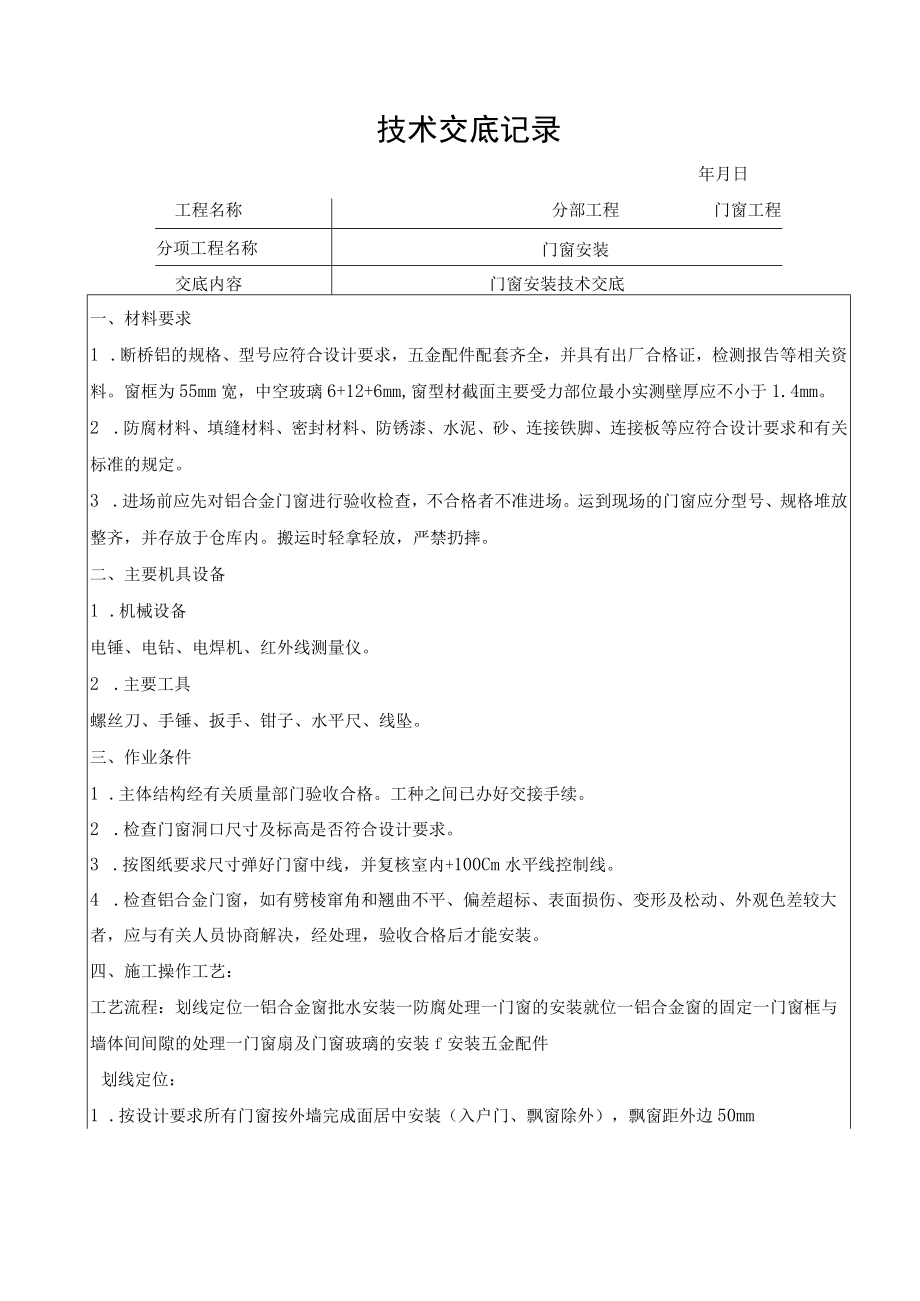

1、技术交底记录年月日工程名称分部工程门窗工程分项工程名称门窗安装交底内容门窗安装技术交底一、材料要求1 .断桥铝的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证,检测报告等相关资料。窗框为55mm宽,中空玻璃6+12+6mm,窗型材截面主要受力部位最小实测壁厚应不小于1.4mm。2 .防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接铁脚、连接板等应符合设计要求和有关标准的规定。3 .进场前应先对铝合金门窗进行验收检查,不合格者不准进场。运到现场的门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。二、主要机具设备1 .机械设备电锤、电钻、电焊机、红外线测量仪。

2、2 .主要工具螺丝刀、手锤、扳手、钳子、水平尺、线坠。三、作业条件1 .主体结构经有关质量部门验收合格。工种之间已办好交接手续。2 .检查门窗洞口尺寸及标高是否符合设计要求。3 .按图纸要求尺寸弹好门窗中线,并复核室内+100Cm水平线控制线。4 .检查铝合金门窗,如有劈棱窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。四、施工操作工艺:工艺流程:划线定位一铝合金窗批水安装一防腐处理一门窗的安装就位一铝合金窗的固定一门窗框与墙体间间隙的处理一门窗扇及门窗玻璃的安装f安装五金配件划线定位:1 .按设计要求所有门窗按外墙完成面居中安

3、装(入户门、飘窗除外),飘窗距外边50mm安装。2 .根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理(轻微部位)。3 .门窗的水平位置应以楼层室内+100Cm(或IOOCm)的水平线为准向下反,量出窗下皮标高,弹线找直。每一层必须保持窗下皮标高一致。(二)密封胶施工0.基层必须清理干净,再打密封胶,要求顺直。一3/(三)防腐处理1 .门窗框四周外表面的防腐处理,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与门窗上二一:上一表面接触,产生电化学反应,腐蚀门窗

4、。附图12 .安装门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件,否则必须进行防腐处理,以免产生电化学反应,腐蚀门窗。(四)铝合金门窗的安装就位根据划好的门窗定位线,安装铝合金门窗框,并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。尸|吗_1500mm22门窗槽口对角线长度差2000mm3用钢尺检查2000mm43门窗框的正、侧而垂直度2.5用垂直检测尺检查4门窗横框的水平度2用Im水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏离中心5用钢尺检查7双层门窗内外框间距4用钢尺检查8推拉门窗扇与框搭接量1.5用钢直尺检查项次项目

5、允许偏差(mm)检验方法六、成品保护(1)门窗装入洞口临时固定后,应检查四周边框和中间框架是否用规定的保护胶纸和塑料薄膜封贴包扎好,再进行门窗框与墙体之间缝隙的填嵌和洞口墙体表面装饰施工,以防止水泥沙浆、灰水、喷涂材料等污染损坏铝合金门窗表面。在室内外湿作业未完成前,不能破坏门窗表面的保护材料。(2)应采取措施,防止焊接作业时电焊火花损坏周围的铝合金门窗型材、玻璃等材料。(3)严禁在安装好的门窗上安放脚手架,悬挂重物。经常出入的门洞口,应及时保护好门框,严禁施工人员踩踏铝合金门窗,严禁施工人员碰擦铝合金门窗。(4)交工前撕去保护胶纸时,要轻轻剥离,不得划破、剥花铝合金表面氧化膜。(5)安装门窗

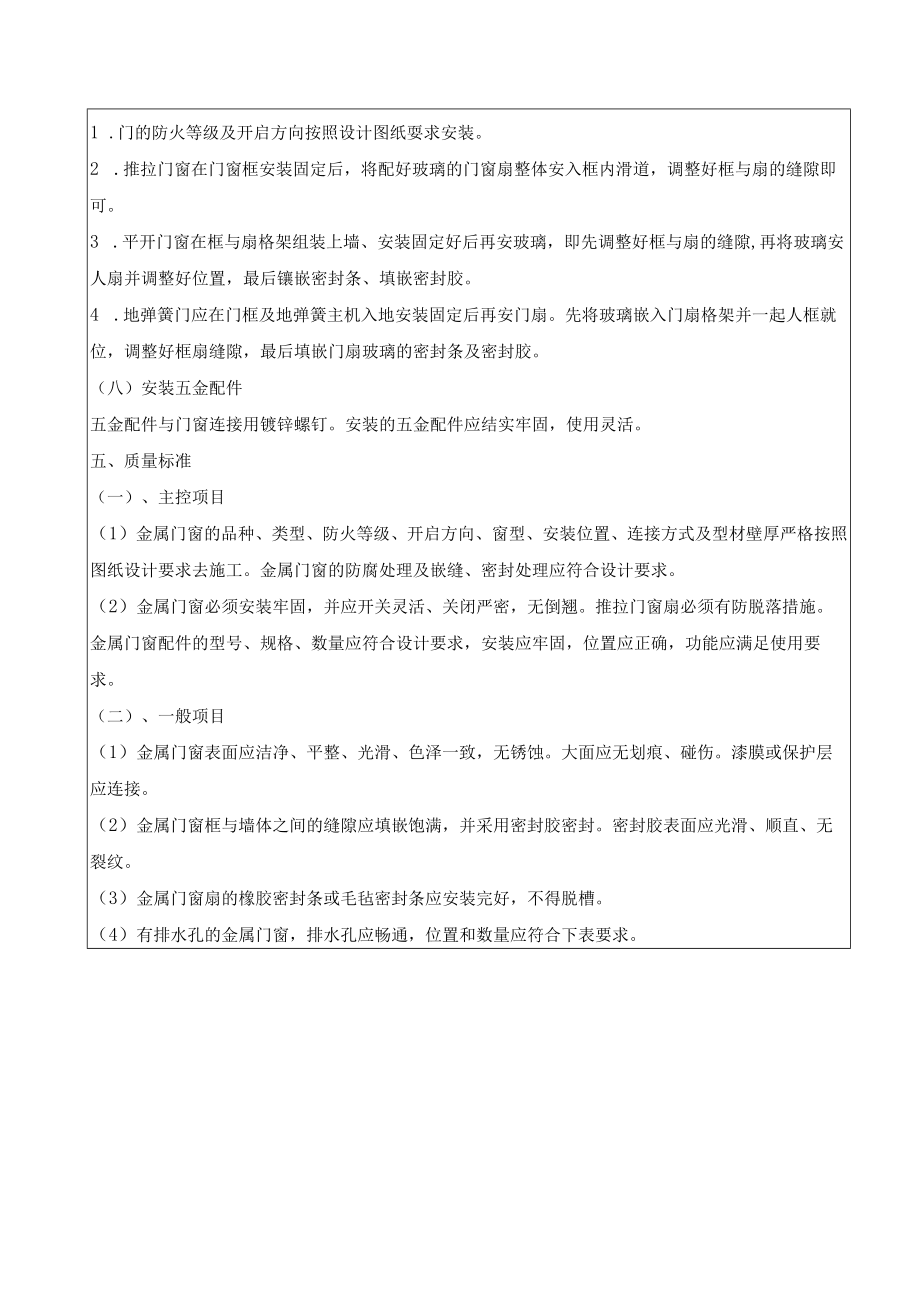

6、时不得造成墙面粉刷层破坏。七、安全措施1 .进入现场必须戴安全帽。严禁穿拖鞋、高跟鞋、带钉易滑鞋或光脚进入现场。2 .安装用的梯子应牢固可靠,不应缺档,梯子放置不应过陡,其与地面夹角以6070为宜。严禁两人同时站在一个梯子上作业。高凳上作业人要站在中间,不能站其端头,防止跌落。3 .材料要堆放平稳。工具要随手放入工具袋内。上下传递东西时,不得抛掷。4 .机电器具必须安装触电保安器,以确保操作人员人身安全。5 .经常检查锤把是否松动,电焊机、电钻是否有漏电现象,一经发现立即修理,决不能勉强使用。6 .服从总包现场安全管理八、施工注意事项1 .采用多组组合断桥铝门窗时注意拼装质量,拼头应平整,不劈棱不窜角,门窗固定件不得外漏。2 .施工时必须严格做好产品保护,及时补封破损掉落的保护胶纸和薄膜,及时清除溅落在门窗表面的灰浆污物,以免铝合金门窗面层污染咬色。3 .门窗玻璃厚度与扇梃镶嵌槽及密封条的尺寸配合要符合国家标准及设计要求,安装密封条时要留有伸缩余地,以免密封条脱落。4 .门窗表面胶污尘迹应用专门溶剂或用棉纱蘸干净水清洗掉,填嵌密封胶多余的痕迹要及时清理掉,不得划伤铝合金门窗表面,并确保完工的铝合金门窗表面整洁美观。技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
