《碎石垫层工程施工方案.docx》由会员分享,可在线阅读,更多相关《碎石垫层工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

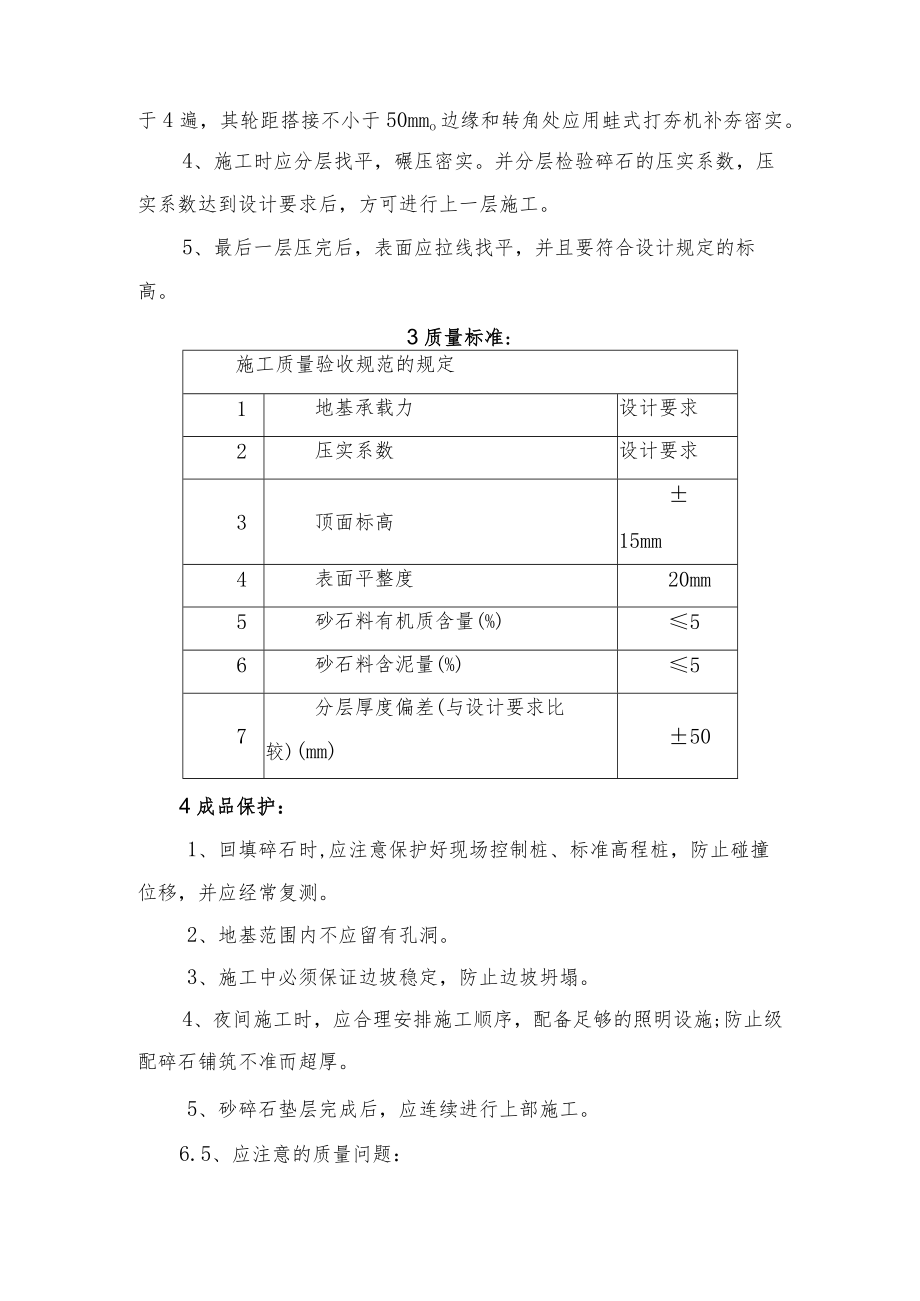

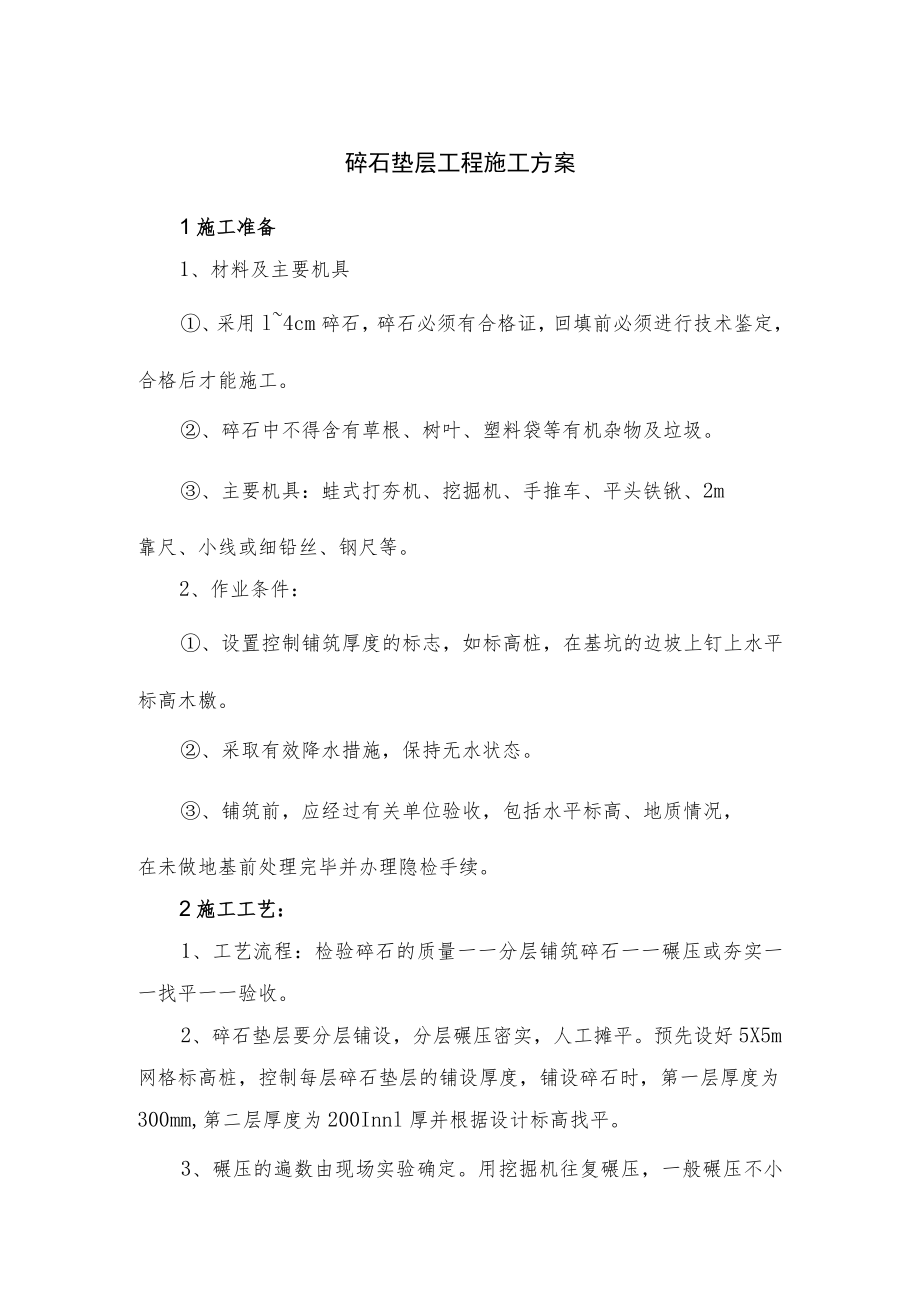

1、碎石垫层工程施工方案1施工准备1、材料及主要机具、采用l4cm碎石,碎石必须有合格证,回填前必须进行技术鉴定,合格后才能施工。、碎石中不得含有草根、树叶、塑料袋等有机杂物及垃圾。、主要机具:蛙式打夯机、挖掘机、手推车、平头铁锹、2m靠尺、小线或细铅丝、钢尺等。2、作业条件:、设置控制铺筑厚度的标志,如标高桩,在基坑的边坡上钉上水平标高木檄。、采取有效降水措施,保持无水状态。、铺筑前,应经过有关单位验收,包括水平标高、地质情况,在未做地基前处理完毕并办理隐检手续。2施工工艺:1、工艺流程:检验碎石的质量一一分层铺筑碎石一一碾压或夯实一一找平一一验收。2、碎石垫层要分层铺设,分层碾压密实,人工摊平
2、。预先设好5X5m网格标高桩,控制每层碎石垫层的铺设厚度,铺设碎石时,第一层厚度为300mm,第二层厚度为200Innl厚并根据设计标高找平。3、碾压的遍数由现场实验确定。用挖掘机往复碾压,一般碾压不小于4遍,其轮距搭接不小于50mmo边缘和转角处应用蛙式打夯机补夯密实。4、施工时应分层找平,碾压密实。并分层检验碎石的压实系数,压实系数达到设计要求后,方可进行上一层施工。5、最后一层压完后,表面应拉线找平,并且要符合设计规定的标高。3质量标准:施工质量验收规范的规定1地基承载力设计要求2压实系数设计要求3顶面标高15mm4表面平整度20mm5砂石料有机质含量(%)56砂石料含泥量(%)57分层
3、厚度偏差(与设计要求比较)(mm)504成品保护:1、回填碎石时,应注意保护好现场控制桩、标准高程桩,防止碰撞位移,并应经常复测。2、地基范围内不应留有孔洞。3、施工中必须保证边坡稳定,防止边坡坍塌。4、夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配碎石铺筑不准而超厚。5、砂碎石垫层完成后,应连续进行上部施工。6.5、应注意的质量问题:1、应严格执行铺筑碎石的操作工艺要求,分层铺筑不得过厚,要有足够的碾压遍数,防止碎石地基大面积下沉。2、边缘和转角处一定要夯打密实,留接槎要按规定搭接和夯实。对边角处的夯打不得有遗漏。3、坚持分层检查碎石垫层的质量,每层的压实系数必须达到设计要求,否则不能进行上一层碎石的施工。
