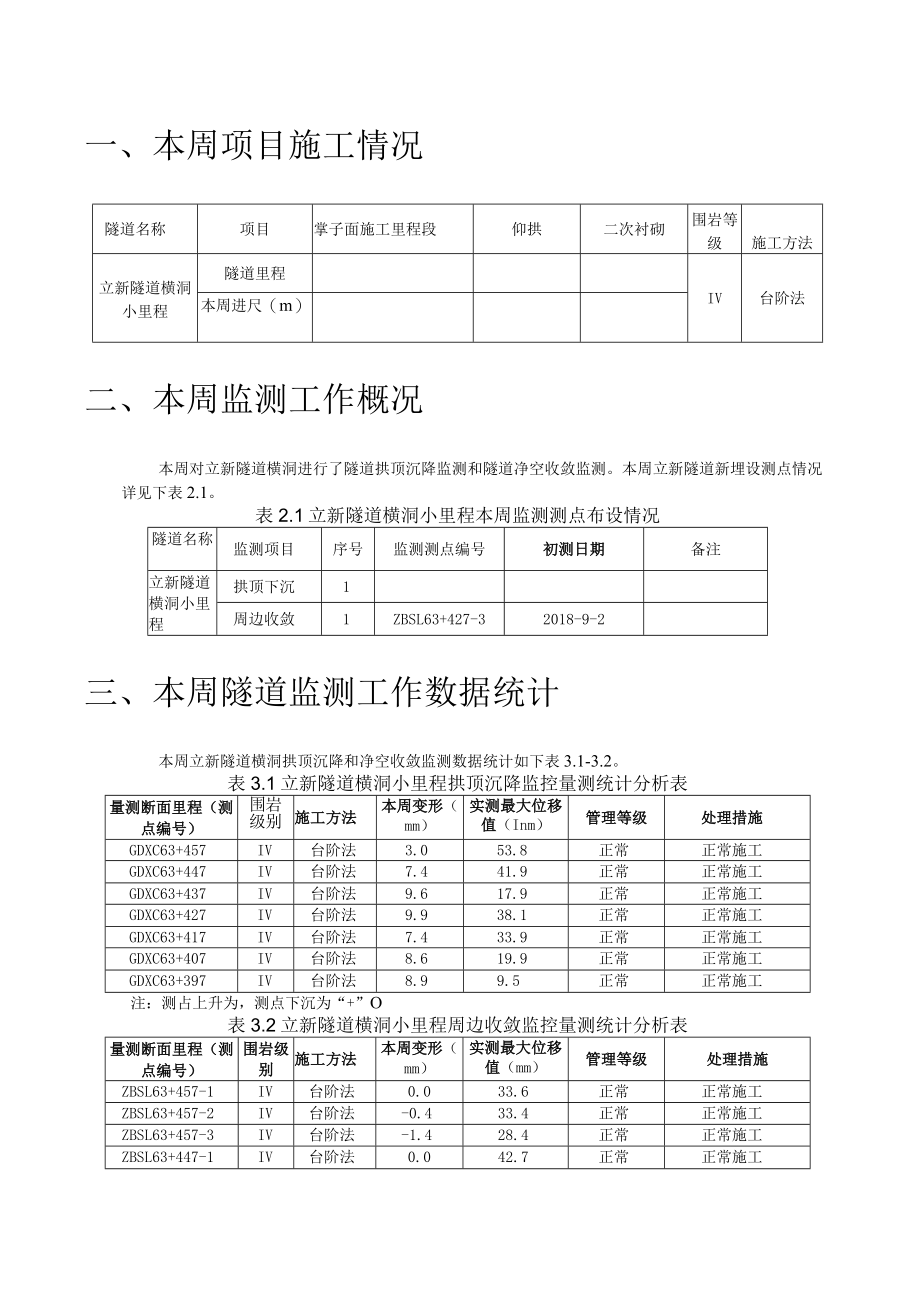

1、新建玉溪至磨憨铁路站前工程YMZQ-3标立新隧道横洞小里程方向监控量测周报(2018.8.31至2018.9.6)中国中铁编制:复核:工程部长:项目总工:中铁隧道集团公司玉磨铁路三标项目经理部2018年9月6日、本周项目施工情况1.、本周监测工作概况1三、本周隧道监测工作数据统计1四、监测数据分析及施工建议2五、监控量测信息化工作完成情况3八、下周监控量测Vf划3一、本周项目施工情况隧道名称项目掌子面施工里程段仰拱二次衬砌围岩等级施工方法立新隧道横洞小里程隧道里程IV台阶法本周进尺(m)二、本周监测工作概况本周对立新隧道横洞进行了隧道拱顶沉降监测和隧道净空收敛监测。本周立新隧道新埋设测点情况详

2、见下表2.1。表2.1立新隧道横洞小里程本周监测测点布设情况隧道名称监测项目序号监测测点编号初测日期备注立新隧道横洞小里程拱顶下沉1周边收敛1ZBSL63+427-32018-9-2三、本周隧道监测工作数据统计本周立新隧道横洞拱顶沉降和净空收敛监测数据统计如下表3.1-3.2。表3.1立新隧道横洞小里程拱顶沉降监控量测统计分析表量测断面里程(测点编号)岩别围级施工方法本周变形(mm)实测最大位移值(Inm)管理等级处理措施GDXC63+457IV台阶法3.053.8正常正常施工GDXC63+447IV台阶法7.441.9正常正常施工GDXC63+437IV台阶法9.617.9正常正常施工GDX

3、C63+427IV台阶法9.938.1正常正常施工GDXC63+417IV台阶法7.433.9正常正常施工GDXC63+407IV台阶法8.619.9正常正常施工GDXC63+397IV台阶法8.99.5正常正常施工注:测占上升为,测点下沉为“+”O表3.2立新隧道横洞小里程周边收敛监控量测统计分析表量测断面里程(测点编号)围岩级别施工方法本周变形(mm)实测最大位移值(mm)管理等级处理措施ZBSL63+457-1IV台阶法0.033.6正常正常施工ZBSL63+457-2IV台阶法-0.433.4正常正常施工ZBSL63+457-3IV台阶法-1.428.4正常正常施工ZBSL63+447

4、-1IV台阶法0.042.7正常正常施工ZBSL63+447-2IV台阶法2.032.5正常正常施工ZBSL63+447-3IV台阶法3.225.4正常正常施工ZBSL63+437-1IV台阶法0.736.3正常正常施工ZBSL63+437-2IV台阶法1.917.4正常正常施工ZBSL63+437-3IV台阶法1.717.2正常正常施工ZBSL63+427-1IV台阶法3.88.0正常正常施工ZBSL63+427-2IV台阶法6.630.6正常正常施工ZBSL63+427-3IV台阶法1.11.1正常正常施工ZBSL63+417-1IV台阶法5.225.6正常正常施工ZBSL63+407-1

5、IV台阶法5.522.5正常正常施工ZBSL63+397-1IV台阶法10.310.7正常正常施工注:隧道净空外张为内敛为“+”。四、监测数据分析及施工建议本周立新隧道横洞小里程方向GDXC63+427断面变化量相对较大,对该断面的监控变形分析如下:拱顶下沉测点GDXC63+427本周沉降9.9rn,开累沉降38.1mm,变形速率小于监测控制值;净空收敛测线28$163+427-1本周收敛3.8111111,开累收敛8.0mm,变形速率小于监测控制值。净空收敛测线ZBSL63+427-2本周收敛6.6mm,开累收敛30.6mm,变形速率小于监测控制值。净空收敛测线ZBSL63+427-3本周收

6、敛Llmm,开累收敛LImm,变形速率小于监测控制值。拱顶下沉测点、净空收敛测线历时变化曲线图如4.1-4.2所示。-15.0IGDXC63+427-GDXC63+397I11I-II0.08月31日9月1日9月2日9月3日9月4日9月5日9月6日图4.1立新隧道横洞小里程拱顶沉降测点变化历时曲线75.0(Unn),噱-ZBSL63+427-1-Z3SL63+427-2I*1ZBSL63+427-3I-zI13SL63+397-1I卜,I-IITI)I1(00.0-15.09月1日9月2日9月3日9月4日9月5日9月6日日期8月31日图4.2立新隧道横洞小里程净空收敛测线变化历时曲线施工建议:

7、从本周监测数据来看,隧道内拱顶下沉、净空收敛累计变形较小,未达到预警标准。建议继续按照设计支护参数和开挖方式进行施工,隧道初期支护及时进行封闭,减少围岩无支护暴露时间,确保隧道结构安全和施工安全。五、监控量测信息化工作完成情况本周各洞口均严格按照玉磨铁路总公司要求开展隧道监控量测信息化工作。六、下周监控量测计划1、继续进行各隧道监控量测工作,及时进行数据分析。2、对变形较明显工作面及时采取加强监测措施,同时加强洞内外巡视。根据现场情况对监测工作做出调整以确保隧道施工安全。3、按监控量测实施细则的要求进行布设量测断面,确保量测数据及时、真实反映围岩变化。4、定期对各开工工点进行巡查,及时对破坏及覆盖测点进行恢复。
