《绕城高速公路工程总体施工方案.docx》由会员分享,可在线阅读,更多相关《绕城高速公路工程总体施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

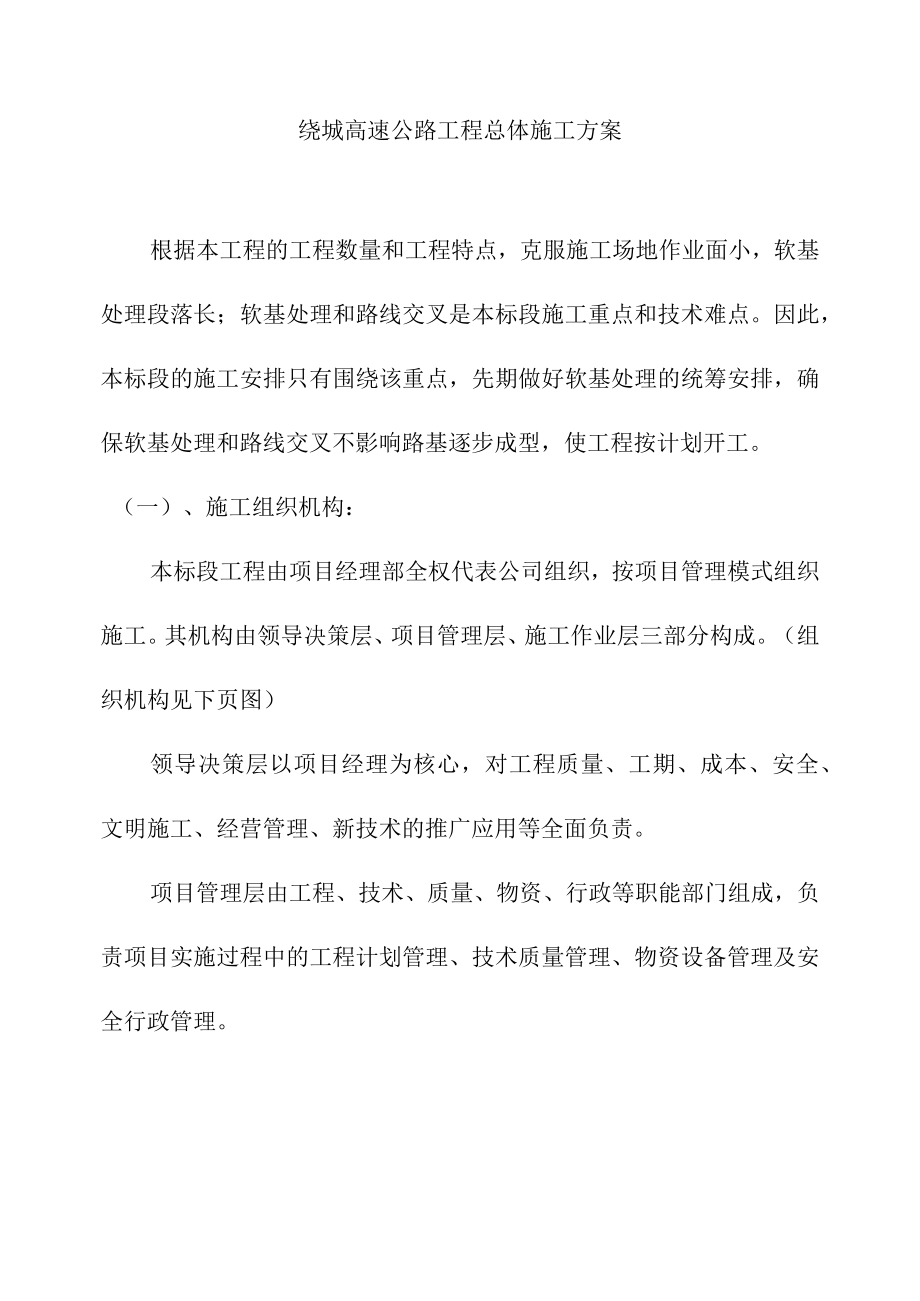

1、绕城高速公路工程总体施工方案根据本工程的工程数量和工程特点,克服施工场地作业面小,软基处理段落长;软基处理和路线交叉是本标段施工重点和技术难点。因此,本标段的施工安排只有围绕该重点,先期做好软基处理的统筹安排,确保软基处理和路线交叉不影响路基逐步成型,使工程按计划开工。(一)、施工组织机构:本标段工程由项目经理部全权代表公司组织,按项目管理模式组织施工。其机构由领导决策层、项目管理层、施工作业层三部分构成。(组织机构见下页图)领导决策层以项目经理为核心,对工程质量、工期、成本、安全、文明施工、经营管理、新技术的推广应用等全面负责。项目管理层由工程、技术、质量、物资、行政等职能部门组成,负责项目

2、实施过程中的工程计划管理、技术质量管理、物资设备管理及安全行政管理。施工作业层由道路施工队和桥涵施工队等构成,负责各项施工任务的具体落实、实施。绕城高速公路西北段第六标段项目经理部组织机构框图各部门人安排如下:项目经理:,负责本合同全部项目管理。项目副经理:,负责本合同全部项目的施工管理及计划、统计。项目总工:,负责本合同全部项目技术、质量的管理工作。工程部:,负责本合同工程的技术交底、施工方案、计划、统计、测量、放线、资料管理和施工项目的施工。安质部:,负责本合同全部施工项目的质检、安全等工作。财务部:,负责工程款的接收与支付。合同部:,负责合同管理、计量支付、变更洽商等工作。办公室:,负责

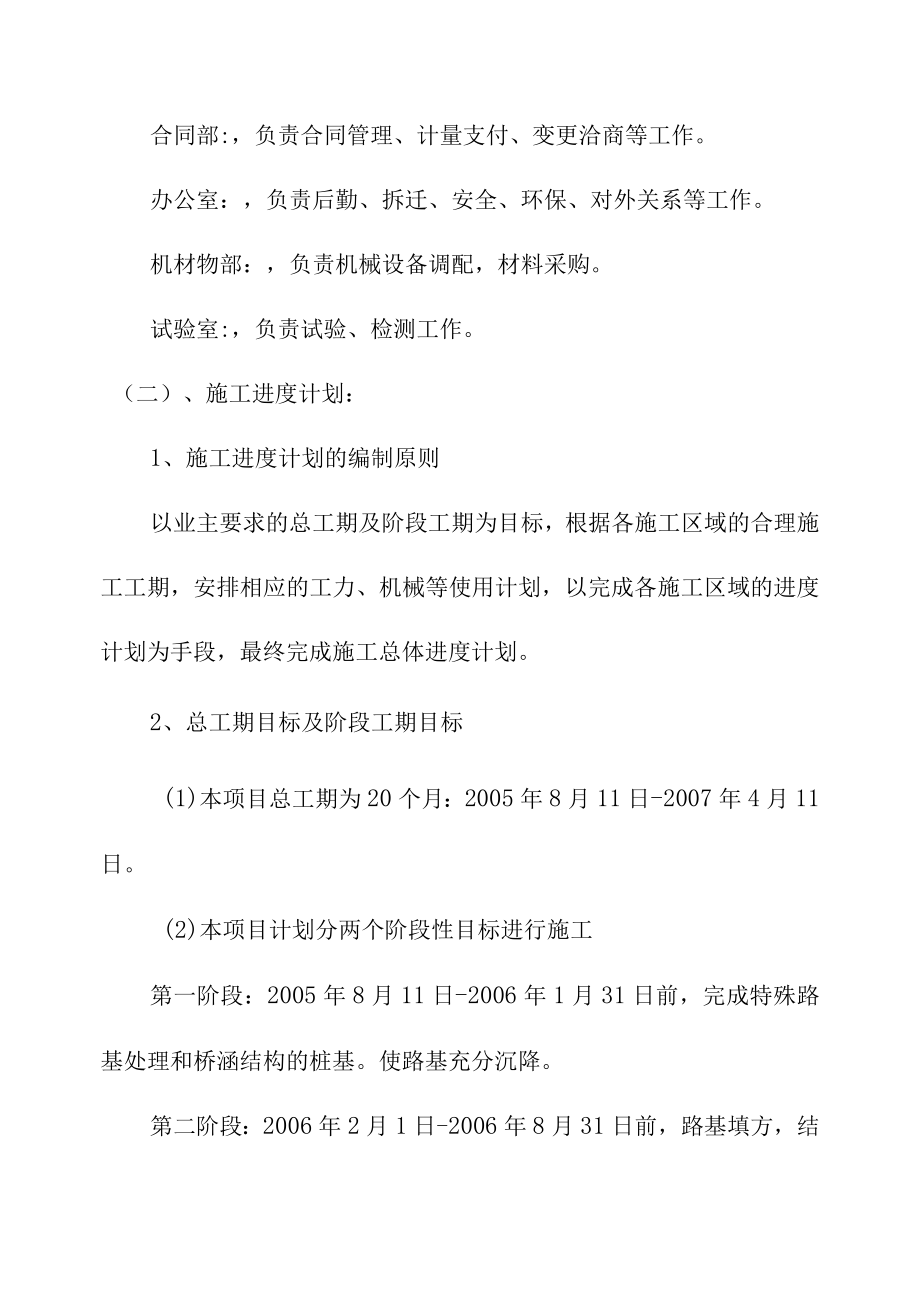

3、后勤、拆迁、安全、环保、对外关系等工作。机材物部:,负责机械设备调配,材料采购。试验室:,负责试验、检测工作。(二)、施工进度计划:1、施工进度计划的编制原则以业主要求的总工期及阶段工期为目标,根据各施工区域的合理施工工期,安排相应的工力、机械等使用计划,以完成各施工区域的进度计划为手段,最终完成施工总体进度计划。2、总工期目标及阶段工期目标(1)本项目总工期为20个月:2005年8月11日-2007年4月11日。(2)本项目计划分两个阶段性目标进行施工第一阶段:2005年8月11日-2006年1月31日前,完成特殊路基处理和桥涵结构的桩基。使路基充分沉降。第二阶段:2006年2月1日-200
4、6年8月31日前,路基填方,结构物墩台身、盖梁及梁板预制和现浇箱梁。2007年4月11日前,完成边坡防护和交工验收工作。3、施工进度计划根据工程特点、现场条件及合同工期要求,将本工程工期安排如下:准备工作:2005年8月11日2005年9月15B道路工程:清理与掘除2005年9月16日一2005年12月10B软基处理2005年9月20日2005年12月312006年3月10日一2006年5月1日路基挖方2005年10月16日一2005年11月30日路基填方2005年10月25日2006年8月31桥涵通道工程2006年5月20日一2006年10月20日防护及排水2006年9月1日2007年3月1
5、日大西湖互通立交桥:路基工程:清理与掘除2005年9月30B-2005年10月10日路基挖方2005年10月210-2005年11月10路基填方2005年11月1日-2006年11月1涵洞工程2006年5月30日-2006年10月20日防护及排水2006年7月1日-2007年1月30日桥梁工程:桩基2005年11月3B-2005年11月30下部结构2006年3月20日-2006年5月1日现浇箱梁2006年5月2日-2006年6月22日梁板预制2006年4月1日-2006年7月20日梁板安装2006年6月10S-2006年6月30日桥面系2006年6月23日-2006年7月25日正源路互通立交:
6、清理与掘除2005年9月20日-2005年9月25日软基处理2005年9月26日-2005年11月15路基挖方2005年9月26日-2005年10月16路基填方小桥涵洞2006年3月20日-2006年8月10日2006年5月25日-2006年10月10日防护及排水2006年8月11H-2006年10月26B桥梁工程:桩基2005年11月10日-2005年12月10日下部结构2006年3月20日-2006年4月25日现浇箱梁2006年4月26S-2006年6月22日梁板预制2006年6月10日-2006年6月30日梁板安装2006年6月20日-2006年7月15日桥面系2006年6月30日-20
7、06年7月25日其他大、中桥:桩基2005年10月16日2005年12月25日下部结构2005年10月26日-2006年5月10日现浇箱梁2006年5月11日-2006年6月21日梁板预制2006年4月20日2006年6月20日梁板安装2006年5月1日-2006年6月30日桥面系2006年5月15日2006年7月20日清理现场2007年3月1日2006年4月8日(三)、施工平面布置:(详见施工平面布置图)1、办公生活及驻地监理用房布置:项目经理部建在丰登镇原镇政府院内,占地面积450Om2。2、工地试验室布置:为便于施工及监理、业主要求工地应建立试验室。我公司根据相关规定要求,试验室搭设操作
8、间及标养间,并配备与施工及监理相关的试验设备,试验室设置在主路桩号K40+300右侧300米处。3、施工区布置:银丰路立交桥左侧设立JSloOO型搅拌站1台、钢筋加工场、木工加工场,占地7000平米。大西湖立交桥区在此桥K37+150右侧,内设钢筋加工场、木工加工场,占地3000平米。正源路立交桥右侧设置预制场、钢筋加工场、木工加工场占地5000平米。4、施工用水:生活及生产用水除利用现有水井外均就地打井,利用地下水。5、生产生活用电:与电力部门协商后在K40+300处报装250KVA变压器1台,在K37+500处及K41+300右侧报装200KVA变压器2台,并在施工现场配备2台200KW发
9、电机组。上述所提供的电力设施能够满足施工的需要。6、通讯设施:为便于施工及监理需要,在生活区、办公区设置有线电话共3部,并为测量人员、施工人员配备对讲机6部,管理人员均配备了手机。7、临时道路本标由于位置特殊,只能从路基占地范围内全线修通一条施工临时便道,便道修筑前先清表,然后填筑片石及天然砂砾后压实,宽为67米。(四)、劳动力计划在开工之前,根据签定的施工合同要求,按资格预审组建符合本标段实际的施工管理机构,组织合格的施工队伍进场施工。同时,为保证本工程的质量、进度的实施、运行成本管理及安全、文明施工工作顺利完成。在人员准备期内,对现场施工技术人员及工人进行全面培训,培训内容包括:公路工程施
10、工技术规范及质量标准、工程内容、现场环境、交通情况、环保要求、防火、用电安全注意事项、施工机械操作规程(专业工种)等。人员数量、工种详见劳动力分布进场计划表。人员名称05年8月05年9月05年10月05年11月05年12月06年1月管理人员202030303020钢筋工2020202020电焊工1010201515木工21010202015架子工221055电工144444壮工202030505050其他人员101020202020合计5396126174164149人员名称06年2月06年3月06年4月06年5月06年6月06年7月管理人员203030303030钢筋工20606060707
11、0电焊工153030303030木工153030303030架子工51010103030电工466666壮工50808080100100其他人员202020202020合计149266266266316316人员名称06年8月06年9月06年10月06年11月06年12月07年1月07年2月07年3月管理人员3030303025201510钢筋工70707040301000电焊工3030301510500木工3030301510555架子工3030303015电工66664222壮工IOO10010010070503030其他人员2020202010101010合计31631631625617
12、41026257(五)、机械设备使用计划针对本标段确定的施工方法,施工程序及施工进度计划,选定施工所需机械的种类、规格、数量,并确定所需机械的进场退场时间。对机械的进场时间和数量,不可时增时减,避免进场后长期停置不用,造成浪费。本工程所需的机械设备利用我公司现有和长期合作单位专业施工机械进场施工,并配备专业机械操作人员,专业修理人员进行设备的保养和维修。对设备的日常管理严格按照IS09002标准及程序管理,切实保障各种机械设备的正常运转。在施工刚刚开始阶段,对机械设备作详细技术数据记录,加以及时分析总结,了解设备的机械效率和施工技术参数,进行及时的调整,确保施工质量与施工生产的顺利进行。主要机
13、械设备配备计划详见下表:主要机械使用计划表名称规格数量进场时间退场时间备注双钢轮压路机DD13022006.9.252006.10.21双钢轮压路机DDllO22006.9.252006.10.21挖掘机EX-20012005.9.202007.1.20挖掘机R300LC22005.9.202007.1.20推土机T17022005.8.252006.10.1推土机T14012005.9.202006.11.10振动压路机YZ1832005.8.252006.9.20静力式压路机3Y18-2122005.10.202006.10.20装载机ZL5022005.9.182007.2.28自卸汽车斯太尔202005.8.282006.11.20洒水车EQ1408T22005.9.1320
