绿色建筑施工方案措施 .docx

上传人:p** 文档编号:267572 上传时间:2023-04-20 格式:DOCX 页数:29 大小:37.40KB
下载 相关 举报
绿色建筑施工方案措施 .docx_第1页
第1页 / 共29页
绿色建筑施工方案措施 .docx_第2页
第2页 / 共29页
绿色建筑施工方案措施 .docx_第3页
第3页 / 共29页
绿色建筑施工方案措施 .docx_第4页
第4页 / 共29页
绿色建筑施工方案措施 .docx_第5页
第5页 / 共29页
绿色建筑施工方案措施 .docx_第6页
第6页 / 共29页
绿色建筑施工方案措施 .docx_第7页
第7页 / 共29页
绿色建筑施工方案措施 .docx_第8页
第8页 / 共29页
绿色建筑施工方案措施 .docx_第9页
第9页 / 共29页
绿色建筑施工方案措施 .docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《绿色建筑施工方案措施 .docx》由会员分享,可在线阅读,更多相关《绿色建筑施工方案措施 .docx(29页珍藏版)》请在第壹文秘上搜索。

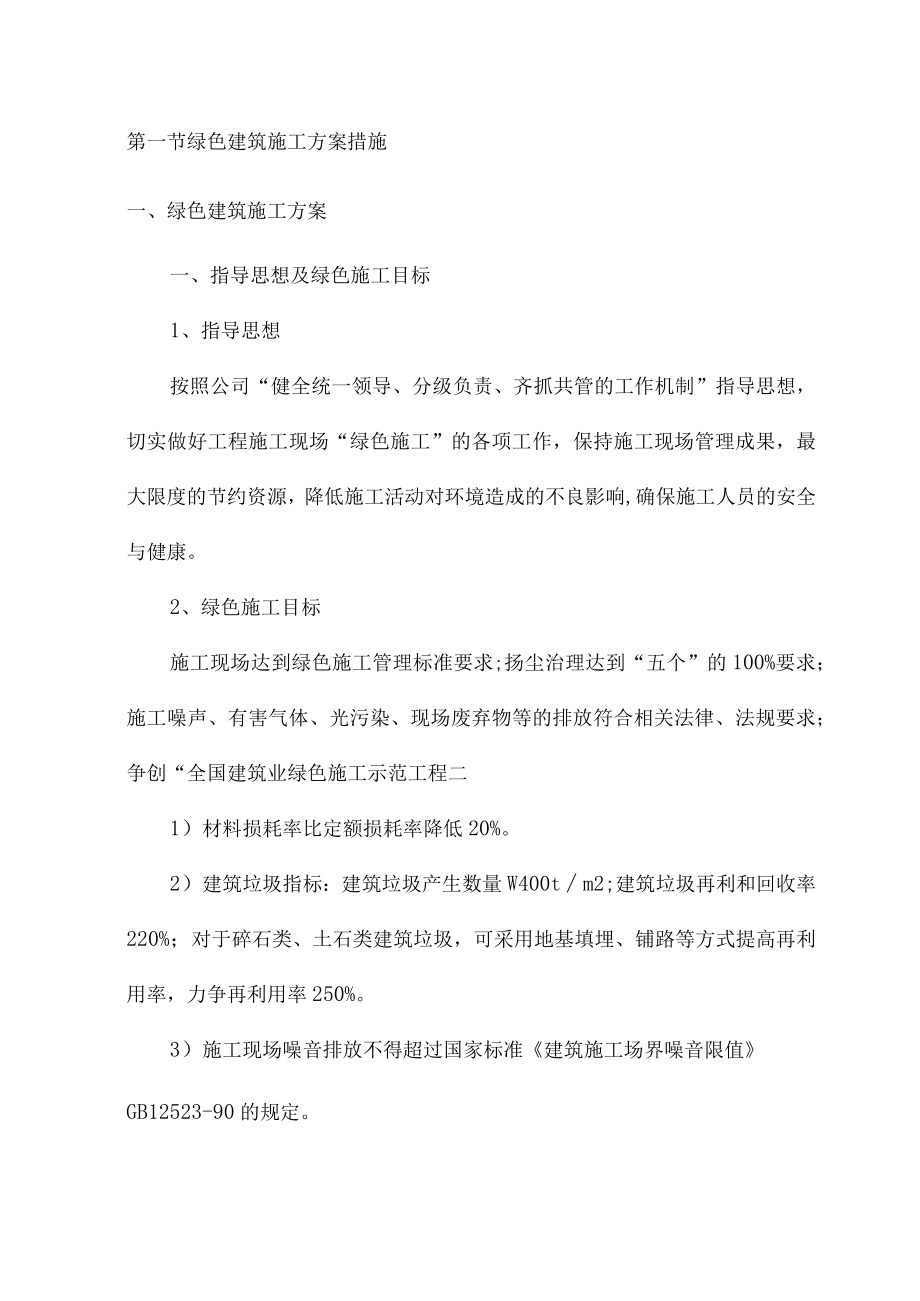

1、第一节绿色建筑施工方案措施一、绿色建筑施工方案一、指导思想及绿色施工目标1、指导思想按照公司“健全统一领导、分级负责、齐抓共管的工作机制”指导思想,切实做好工程施工现场“绿色施工”的各项工作,保持施工现场管理成果,最大限度的节约资源,降低施工活动对环境造成的不良影响,确保施工人员的安全与健康。2、绿色施工目标施工现场达到绿色施工管理标准要求;扬尘治理达到“五个”的100%要求;施工噪声、有害气体、光污染、现场废弃物等的排放符合相关法律、法规要求;争创“全国建筑业绿色施工示范工程二1)材料损耗率比定额损耗率降低20%。2)建筑垃圾指标:建筑垃圾产生数量W400tm2;建筑垃圾再利和回收率220%

2、;对于碎石类、土石类建筑垃圾,可采用地基填埋、铺路等方式提高再利用率,力争再利用率250%。3)施工现场噪音排放不得超过国家标准建筑施工场界噪音限值GB12523-90的规定。4)施工现场污水排放达到国家标准污水综合排放标准GB8978-1996的规定。5)临时设施重复利用率达到70%。6)循环水利用率大于30%。7)无违反国家及地方强制性标准的行为,无任何投诉事件发生。二、绿色施工管理措施1、绿色施工管理体系为加强“绿色施工”工作的组织协调能力,项目部成立领导小组,建立以项目经理为组长的绿色施工及环境保护领导小组,形成统一的绿色施工管理体系,制定绿色施工管理责任制度。做到项目主管领导统一安排

3、布置,项目按专业和工种建立和实行岗位责任制,把管理的目标进行分解并落实到有关专业分包及其人员。2、绿色施工管理制度1)做好“绿色施工”知识培训大力宣传“绿色施工,文明施工”的教育力度,增强全员“绿色施工,文明施工”的意识,提高全员综合素质,使每个施工者和管理者从自我做起,自觉爱护施工现场的一草一木,节约用水、用电、用纸,不乱扔废弃物,保持现场环境整洁,是实现“绿色施工”的基础。2)环境保护责任与行政责任同步,以保证各项环保措施的有效实施。3)编制施工方案时充分考虑环保要求,施工工艺要符合有关标准要求,向环保方向发展,合理安排各工序作业时间。4)加强对施工现场粉尘、噪声、振动、废气、强光的监控,

4、确保投诉及信息返馈渠道畅通。5)保持施工区和生活区的环境卫生,及时清理垃圾,运至指定地点并按规定处理。6)工程施工完成后,及时进行施工现场清理,拆除临时设施,多余材料及建筑垃圾清运出现场。三、主要技术方案绿色施工主要由施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护及其他四新技术等六个方面组成。这六个方面涵盖了绿色施工的基本指标,同时包含了施工策划、材料采购、现场施工、工程验收等各阶段的指标的子集。本工程施工分为五个阶段,即桩基阶段、基础阶段、主体结构阶段、安装阶段以及装饰阶段。项目部根据各个施工阶段的特点,分析资源、能源(用电、用水、用油)和主要建

5、筑材料的消耗的主要环境因素,对施工方案进行优化,提高设备、材料的周转使用率、应用节能节水产品以及使用新设备、节水、节材和节地的绿色施工理念。针对绿色施工是整个施工阶段的延续这个特点,项目部确定了绿色施工的整体思路,将“四节一环保”贯穿于施工的全过程。1、节能与能源利用方面在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,应优先考虑耗用电能的或其他能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。制定合理施工能耗指标,提高施工能源利用率。优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变

6、频技术的节能施工设备等。根据当地气候和自然资源条件,充分利用太阳能、地热等可再生能源。1)机械设备与机具建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备宜使用节能型油料添加剂,在可能的情况下,考虑回收利用,节约油量。电焊机必须采用节能焊机,用以取代传统交流焊机。施工中普通交流电焊机的空载率一般在60%左右,空载电流约612A,造成极大的能源损失,项目从关键点进

7、行控制,要求进场电焊机必须是节能电焊机,并且100%安装空载保护装置,有效减小电量的浪费。2)生产、生活及办公临时设施利用场地自然条件,合理设计生产、生活及办公临时设施的体形、朝向、间距和窗墙面积比,使其获得良好的日照、通风和采光。临时设施宜采用节能材料,墙体、屋面使用隔热性能好的材料,减少夏天空调、冬天取暖设备的使用时间及耗能量。3)施工用电及照明临时用电优先选用节能电线和节能灯具,临电线路合理设计、布置,临电设备宜采用自动控制装置。采用声控、光控等节能照明灯具。项目使用安全电箱,施工区域用分域供电,既保证安全用电,又降低能耗,同时安装计量电箱.按季度和各阶段统计电实耗原始数据,进行统计分析

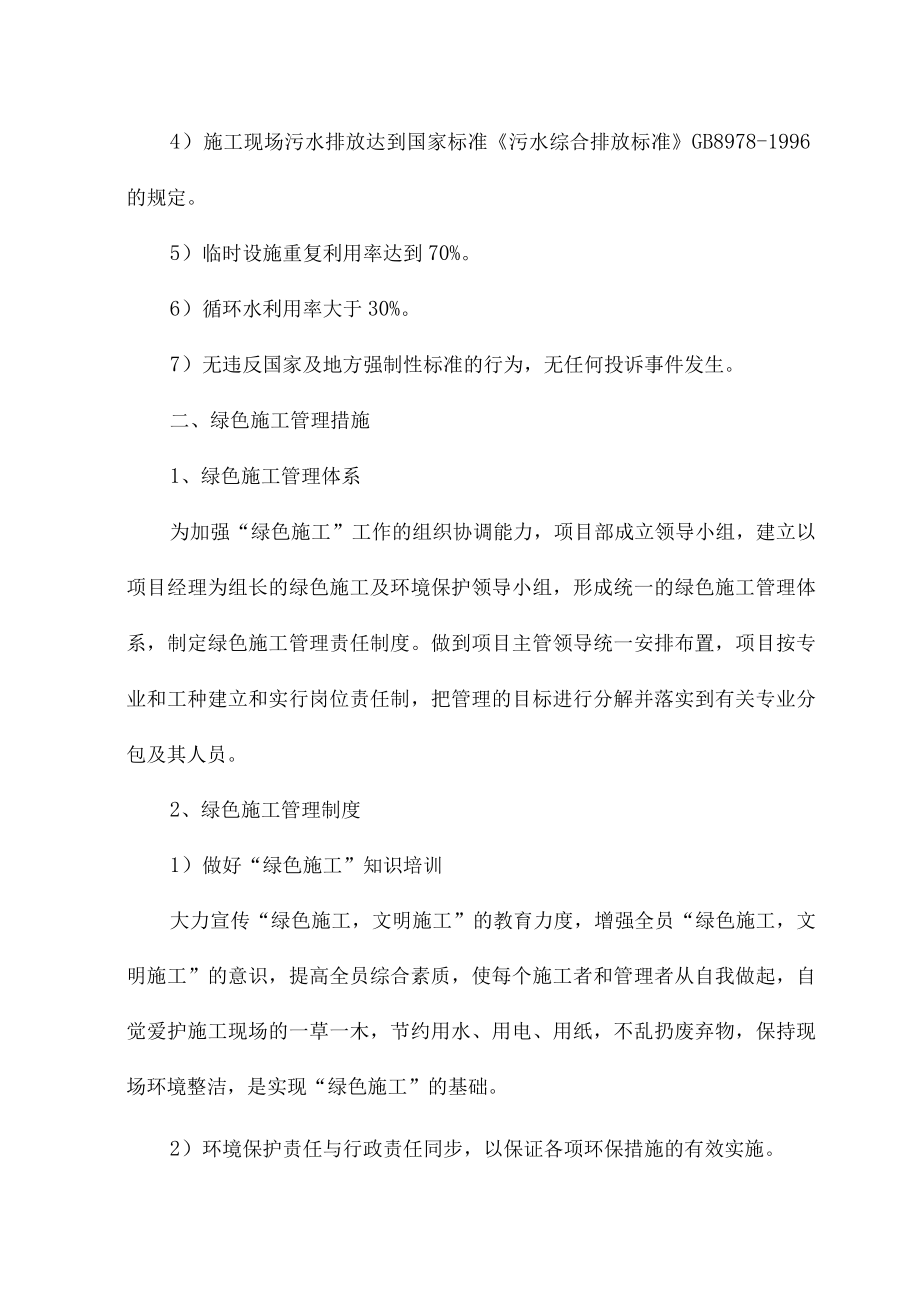

8、,并采取相应调整措施。生活区宿舍、办公区照明灯具采用节能型灯泡,下班及时关灯关电脑和空调。办公室空调使用温度设定是冬季不超过18度,夏季不低于26度,日常对空调网片进行清洗。4)施工节油地下室施工时设置便道至土方开挖面,使得土方车可以进入基坑装,形成多出取土平台,减少土方开挖机械平面驳运及挖土机械的使用,且采用功率较小的250型挖掘机进行挖土。同时合理布置挖土顺序,避免出现“死角。机械使用要求满荷载,合理安排运载计划,提高使用效率。施工现场主要用油机械为土方开挖及土方回填。挖机和土方运输车,尽量减少挖机二次转运。2、节水与水资源利用方面1)提高用水效率本工程临水采用分区布置:施工区用水、生活区

9、用水、办公区用水。采用总水和分区总水表分别计量方式,按季度和各阶段统计水实耗原始数据,进行统计、分析并采取相应调整措施。生活区厕所采用节水用具、生活区采用节水龙头。施工现场供水管网应根据用水量设计布置,管径合理、管路简捷,采取有效措施减少管网和用水器具的漏损。施工现场喷洒路面、绿化浇灌宜采用经过处理的水。现场机具、设备、车辆冲洗用水必须设立循环用水装置。施工办公区、生活区的生活用水采用节水系统和节水器具,提高节水器具配置比率,杜绝浪费水资源现象,并设置明显节水警示标示。施工临时用水应使用节水型产品,安装计量装置,对数据进行分析,针对用水量较大的水表及时进行管控,进一步加强相应的节水措施。2)非

10、传统水源利用(1)雨水的应用施工现场建立雨水收集利用系统,充分收集自然降水用于施工和生活中适宜的部位。基础施工阶段在基坑内设置排水沟和集水坑;基坑以外的场地一生活区、办公区、材料加工区等均进行硬化并设置排水坡度、排水沟、集水坑把雨水收集到集水坑内,用来进行混凝土的养护、路面洒水、进出车辆的冲洗、绿化的灌溉等。雨水的循环利用示意图:雨水f排水沟f集水坑f水泵加压f生产和生活用水。(2)地下水的应用在基坑降水阶段,优先采用地下水作为模板冲洗用水、混凝土养护用水、现场机具设备和车辆冲洗、喷洒路面、绿化浇灌等用水,尽量不使用市政自来水。地下水的循环利用示意图:地下水一降水井抽水一蓄水池一水泵加压一生产

11、和生活用水。3、节材与材料资源利用方面1)节材措施根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存;材料运输工具适宜,装卸方法得当,防止损坏和散落;根据现场平面布置情况就近卸载,避免和减少二次搬运;现场材料堆放有序,储存环境适宜,措施得当。施工中采取技术和管理措施提高模板、脚手架等的周转次数。优化安装工程的预留、预埋、管线路径等方案。2)结构材料使用商品混凝土、商品砂浆、高强钢筋、高性能混凝土,减少资源消耗;优化钢筋和钢结构的配料和下料,减少损耗;砌体用砌块和砖块应排版定制,以减少损耗。各种材料均应准确计算采购数量、供应频率、施工进度等,在施工过程中进行动态控制。(1)钢筋

12、节约措施采购物料时经营部门、材料部门货比三家,做到质优价廉,以降低工程成本;积极物色节能材料。在价格优先的情况下主要考虑应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的60%以上。根据施工进度,库存情况等合理安排材料的采购、进场时间,减少库存。施工现场材料堆放有序。储存环境适宜,措施得当。保管制度健全,责任落实。材料运输工具适宜,装卸方法得当,防止损坏和遗撒。根据现场平面布置情况就进卸载,避免和减少二次搬运。本工程按照设计要求,竖向钢筋直径大于20mm的钢筋连接采用直螺纹连接,该钢筋连接技术已是广泛运用的成熟技术,避免了钢筋绑扎搭接的钢材损耗,是有效的节材技术手段。本项目

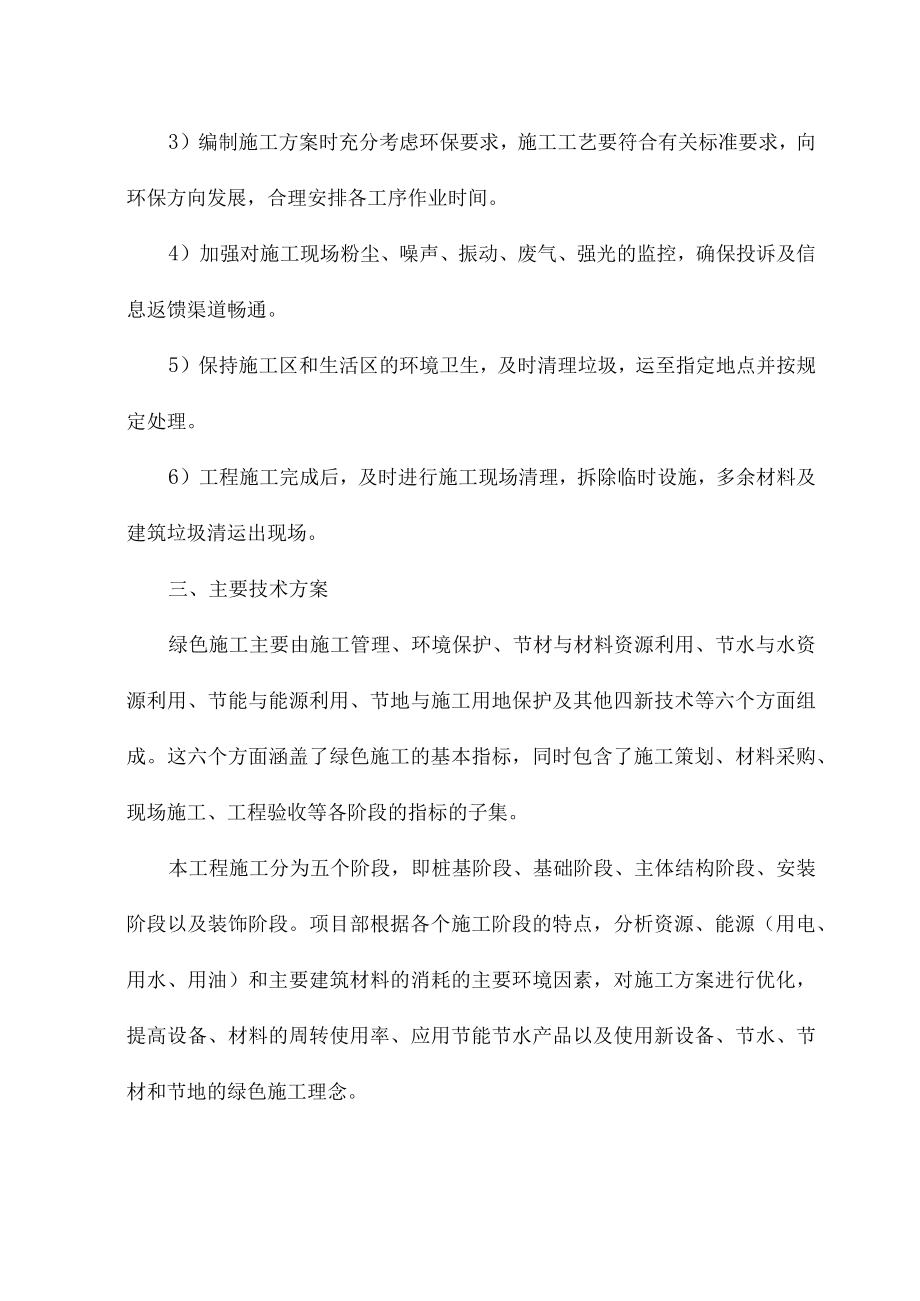

13、由于建设场地狭小,采用钢筋现场加工。设置专业钢筋加工班组,项目部技术优化钢筋配料和加工方案,专业班组钢筋制作前应对下料单及样品进行复核,无误后方可批量下料。专业化得加工能够最大限度的钢筋废料的产生,同时钢筋加工时产生的余料可以批量加长再利用。采用钢筋头制作现场排水沟的水篦子、模板定位筋、混凝土试块笼、焊制电梯门洞等部位的防护门等。(2)混凝土节约措施在模板施工过程中,做好模板截面尺寸、垂直度精度以及模板刚度控制,减少因模板爆模造成混凝土浪费。项目部每次混凝土浇筑时,都要安排人员进行搅拌车过磅(搅拌车满载过磅,空车再过磅),并以过磅数作为结算数,以此将损耗降至最低。仔细核对混凝土预算方量,做到数

14、据精确,在混凝土浇捣的方量测算方面,在向商品混凝土厂家定货时,最后保留一定的混凝土的机动余地,确保最后两车数据的准确,不造成浪费。(3)钢结构节约措施优化钢结构制作和安装方法,钢结构均采用工厂制作、现场拼装、分段吊装,减少方案的措施用材量。3)临时设施工地四周的维护结构采用可多次周转的材料,施工速度快、美观、可多次使用。工地临时办公生、活用房均采用可多次周转的彩钢板房屋,施工速度快,美观,可多次使用。4)装饰装修材料贴面类材料在施工前,应进行总体排版策划,减少非整块材的数量。采用非木质的新材料或人造板材代替木质板材。防水卷材、壁纸、油漆及各类涂料基层必须符合要求,避免起皮、脱落。各类油漆及胶粘

15、剂应随用随开启,不用时及时封闭。幕墙及各类预留预埋应与结构施工同步。木制品、木装饰用料等各类板材及玻璃等宜在工厂采购或定制。采用自粘类片材,减少现场液态胶粘剂的使用量。门窗、屋面、外墙等围护结构选用耐候性及耐久性良好的材料,施工确保密封性、防水性和保温隔热性。5)周转材料周转材料应选用耐用、维护与拆卸方便的周转材料和机具。模板采用可多次周转的竹胶模板和多层板,模板支撑采用工具式支撑体系。外脚手架,采用可整体提升的爬架。利用废旧木料制作消防箱、预留洞盖板、小花池、小型材料框和核心筒外爬架硬隔离等。短的木方把端部锯成牙齿装然后用胶黏贴到一起,把短木方接长再使用。模板施工前,将木模板表面涂刷好脱模剂,切割的部位用油漆进行涂刷,以便提高模板周转次数。模板拆除后,将所有模板以及木料进行统一整理、堆放,能周转利用的模板,均放在地下室顶板上,以便将来施工使用。所有的工具化临时设施均设专人负责管理及日常维护修缮,以便增加其周转利用次数。在现场,利用短旧型钢制作材料堆架提高废料的利用率。根据工程结构形式,选用合适的板材和木材;根据工程的实际情况(如跨度、长度、宽度等),结合构件的具体参数,选用不同规格的材料;要整体考虑板材和木材的利用,较少废料产生。4、节地与施工用地保护方面临时设施的占地面积按照平面布置合理,紧凑,满足环境、消防、安全和文明施工的要求下尽可能减少废弃地和死角。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
