《绿城百合新城二期一标段多塔作业专项施工方案.docx》由会员分享,可在线阅读,更多相关《绿城百合新城二期一标段多塔作业专项施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

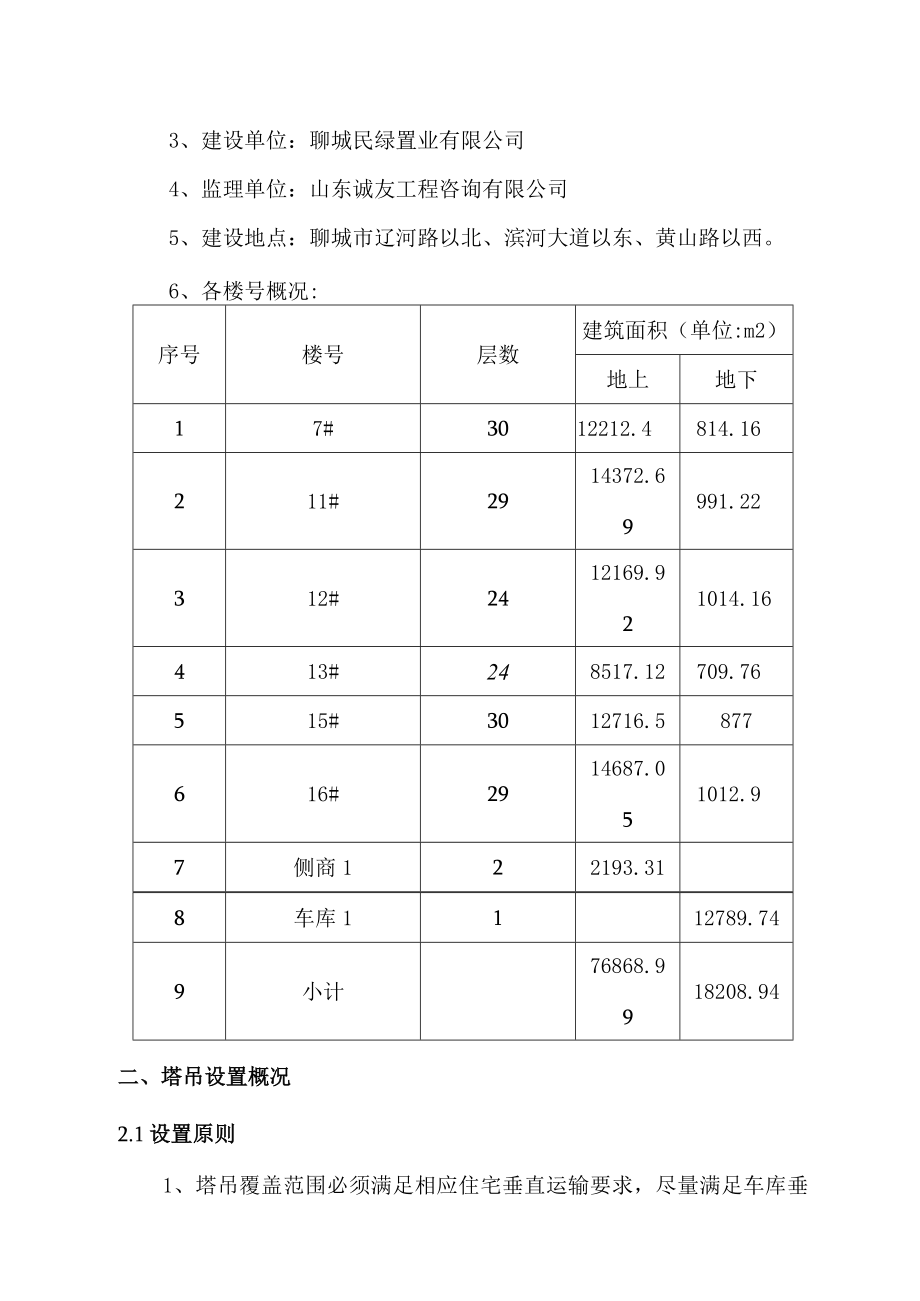

1、聊城绿城百合新城工程二期一标多塔作业施工方案编制人:郭宏亮审批人:中天建设集团有限公司目录错误!未指定书签。一、工程概况二、塔吊设置概况错误!未指定书签。2. 1设置原则错误!未指定书签。3. 2塔吊平面布置错误!未指定书签。4. 3塔吊布置参数表错误!未指定书签。5. 4群塔高差控制错误!未指定书签。三、群塔作业措施错误!未指定书签。3.1防碰撞措施错误!未指定书签。6. 2群塔管理措施错误!未指定书签。3.3塔吊的使用措施错误!未指定书签。四、安全文明措施错误!未指定书签。五、附表错误!未指定书签。群塔作业施工方案一、工程概况1、项目名称:聊城绿城百合新城二期一标2、设计单位:山东华科规划

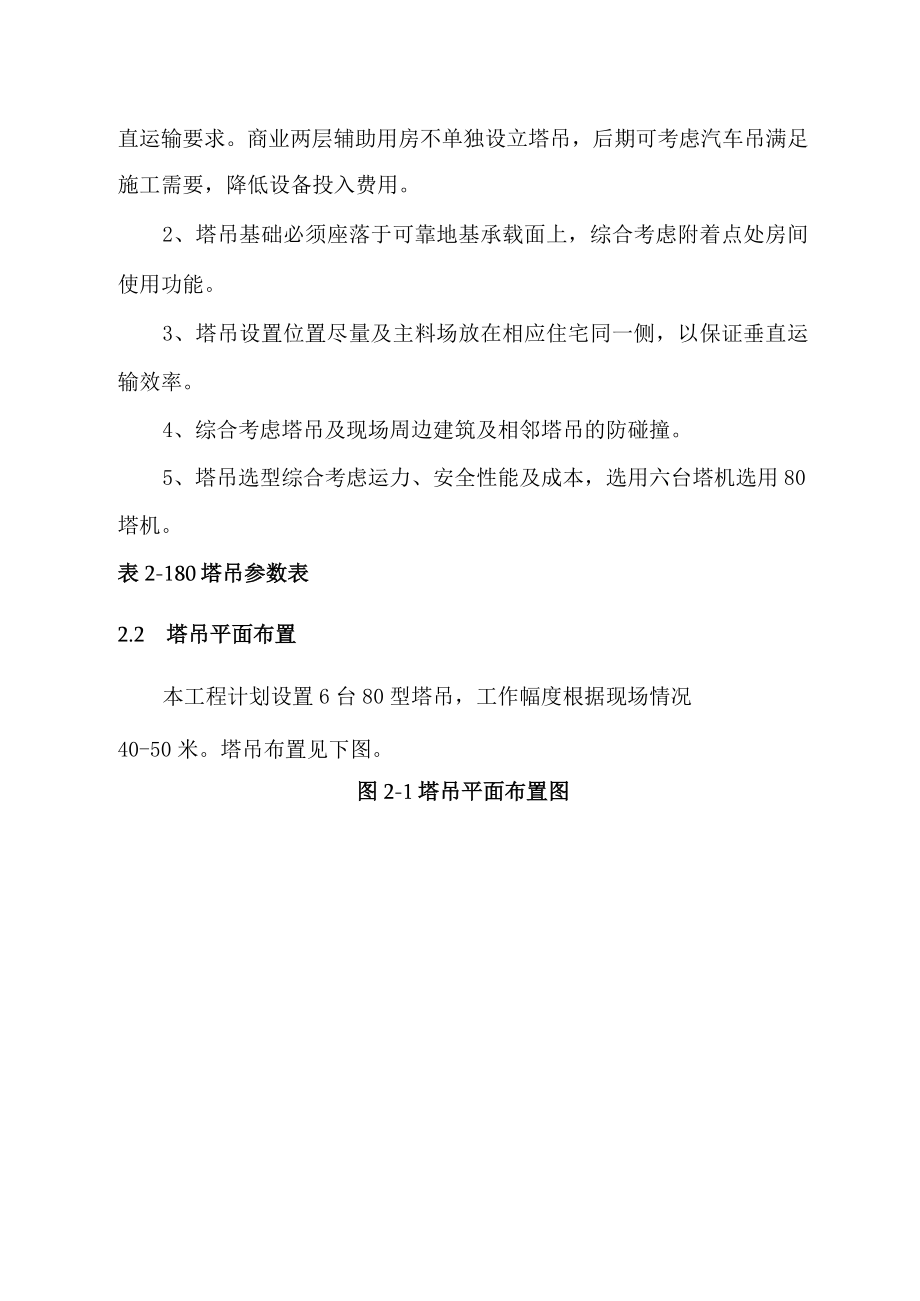

2、建筑设计有限公司3、建设单位:聊城民绿置业有限公司4、监理单位:山东诚友工程咨询有限公司5、建设地点:聊城市辽河路以北、滨河大道以东、黄山路以西。6、各楼号概况:序号楼号层数建筑面积(单位:m2)地上地下17#3012212.4814.16211#2914372.69991.22312#2412169.921014.16413#248517.12709.76515#3012716.5877616#2914687.051012.97侧商122193.318车库1112789.749小计76868.9918208.94二、塔吊设置概况2.1设置原则1、塔吊覆盖范围必须满足相应住宅垂直运输要求,尽量
3、满足车库垂直运输要求。商业两层辅助用房不单独设立塔吊,后期可考虑汽车吊满足施工需要,降低设备投入费用。2、塔吊基础必须座落于可靠地基承载面上,综合考虑附着点处房间使用功能。3、塔吊设置位置尽量及主料场放在相应住宅同一侧,以保证垂直运输效率。4、综合考虑塔吊及现场周边建筑及相邻塔吊的防碰撞。5、塔吊选型综合考虑运力、安全性能及成本,选用六台塔机选用80塔机。表2-180塔吊参数表2.2 塔吊平面布置本工程计划设置6台80型塔吊,工作幅度根据现场情况40-50米。塔吊布置见下图。图2-1塔吊平面布置图2.3 塔吊布置参数表表2-3塔吊布置参数表塔吊编号7号楼(1#)15号楼(2#)13号楼(3#)
4、12号楼(4#)11号楼(5#)16号楼(6#)塔吊型号808080808080安装半径m4550404050502.4群塔高差控制高差的控制在于保证群塔的安全运行。高差小,有可能造成高位塔吊钩及低位塔吊臂碰撞;高差过大,由于群塔高差的连续排序,有可能过早地要求最高塔位附着于未建建筑物而导致无法实施。为便于每两个塔吊施工协调,对于大臂交叉的相邻塔吊高度要错开2.5m到5m米(一到两个标准节)。根据以上原则,塔吊安装高度严格控制。根据建设单位对不同楼座进度要求,结合塔吊臂相互重合情况,确定塔吊安装高度,确保塔吊的安全运行。塔吊编号1#2#3#4#5#6#塔吊型号808080808080表2-4塔
5、塔吊高度m202520252025吊初始安装、基础阶段高度三、群塔作业措施本工程塔吊作业面积主要为6栋住宅楼及地下室工程,建筑面积大,工程量大,材料运输量大,根据6栋主楼平面位置,本工程必须采用多台塔式起重机作为垂直运输机械,现场配备6台塔吊,(详见塔吊布置平面图),6台塔吊在工作面上有相互重叠,为了确保塔吊作业安全,需制定多项措施确保塔吊安全运行。3.1防碰撞措施在施工过程中会出现多台塔机起重臂及起重臂、起重臂及平衡臂、起重臂及钢丝绳子相互碰撞的可能,为避免出现塔机碰撞;特定以下措施:1、群塔安装原则塔机现场定位时考虑临近塔机的起重臂的臂尖及本塔机标准节距离在2.5M以上,塔机工作范围内无高
6、压线,2、为避免塔机臂及臂、臂及钢丝绳相碰,在安装时应采取:1)起重臂高低错开,高度差为2M以上。2)安装回转限位,使塔机在安全区域内运转。3)起重臂、塔尖、平衡臂安装障碍警示灯,避免晚间操作失误。4)安装电铃,在晚间操作时把障碍灯打开,摆臂时按响电铃。5)塔机指挥人员注意和掌握周边施工情况,合理指挥塔机操作;塔机操作人员在操作时注意邻近塔机的动作,相互礼让,避免人为的操作失误。3、群塔作业运行原则1)同步升降原则:相邻塔机应尽可能在规定时间内统一升降,以满足群塔立体施工协调方案的要求。2)低塔让高塔原则:一般高塔均安装在主要位置,工作繁忙,低塔运转时,应观察高塔运行情况后再运行。3)后塔让先
7、塔原则:塔机在重叠覆盖区运行时,后进入该区域的塔机要避让先进入该区域的塔机。4)动塔让静塔原则:塔机在进入重叠覆盖区运行时,运行塔机应避让该区停止塔机。行走式塔机应避让固定式塔机。5)轻车让重车原则:在两塔同时运行时,无载荷塔机应避让有载荷塔机。6)塔机在有可能发生碰撞的区域内,应高效完成吊装作业.尽早离开此区域。7)塔机高度已错开,大臂不可能发生碰撞时,也要防止起重臂碰撞高塔机的钢丝绳,同时高的塔机也要采取避让或收回变幅小车等相应措施。8)项目部施工过程中,统一信号,错开塔吊工作面,工作时间合理安排吊装。9)塔机不作业时吊钩应升到最高位置,小车收回驾驶室位置,起重臂按顺风向停。4、低层塔吊顶
8、升的程序新颁布的建筑机械使用安全技术规程33-2001第4.4.25条规定“当同一施工地点有两台以上塔机时,应保持两塔机间任何接近部位(包括吊重物)距离不的小于2m”。5、塔吊顶升前应向项目部提出申请,填写塔吊顶升申请表,经项目部同意后方可顶升。6、塔吊顶升工作由塔吊安装公司负责,每次顶升完毕后应核对起重臂高差是否满足安全距离要求,完成后交项目部安全部保存资料。3.2群塔管理措施险因素制定各项预案措施,确保各项技术措施经批准后实施。3、合理进行施工组织。根据现场生产需求和风向气候情况以及每台塔机的维修保养情况,合理安排塔机的使用,尽可能减少同步作业,并及时向操作和指挥人员下达协调作业通知单。4
9、、健全报告检查制度。对施工中存在的各类问题和隐患及时报告,及时检查,及时通报,并合理安排维修保养,确保所有塔机经常性处于完好状态。5、加强联络、通讯管理。群塔作业应对每台单机进行统一编号,确定每台单机组操作及信号指挥人员,并保持固定。现场应为塔机组操作及相关指挥人员配备数字化对讲设备,1、建立统一协调机制。建立群塔作业统一管理组织和管理网络,配备足够的人员,明确领导、施工组织及驾驶、指挥和维护保养人员职责,对现场使用和管理进行统一安排、使用和指挥,并完善群塔作业操作规程,对相关人员进行培训,做到持证上岗,所有人员按程序进行操作指挥。2、制定作业预案措施。塔机安装前应编制作业指导书,对塔机的安装
10、、使用和管理进行统一策划,对群塔作业可能出现的各种危险因素进行分析,确定危险等级,并针对不同危每台机组对讲频率必须单独锁定,未经批准任何人不得改变人员组合,不得擅自改变对讲机频率,不得擅自指挥。6、加强指挥管理。信号指挥人员发出动作指令时,应先呼叫被指挥塔机编号,待塔机操作人员应答后方可发出塔机动作指令。同时,信号指挥人员必须时刻目视塔机吊钩及吊物,塔机运行过程中指挥人员应环顾相近塔机及其他设施,及时指令;安全指令应明确、简短、完整、清晰。塔机长时间暂停时,吊钩应起升到最高和最近位置,起重臂按顺风位置停置。3.3塔吊的使用措施1、塔式起重机司机、起重信号工、司索工等操作人员应取得特种作业人员资
11、格证书,严禁无证上岗。2、塔式起重机使用前,应对起重司机、起重信号工、司索工等作业人员进行安全技术交底。3、塔式起重机的力矩限制器、重量限制器、变幅限制器、行走限位器、高度限位器等安全保护装置不得随意调整和拆除,严禁用限位装置代替操纵机构。4、塔式起重机回转、变幅、行走、起吊动作前应示意警示。起吊时应统一指挥,明确指挥信号;当指挥信号不清楚时,不得起吊。5、塔式起重机起吊前,当吊物及地面或其他物件之间存在吸附力或摩擦力而未采取处理措施时,不得起吊。6、塔式起重机起吊前,应对安全装置进行确认,确认合格后方可起吊;安全装置失灵时,不得起吊。7、塔吊起吊前,应对吊具及索具进行检查,确认合格后方可起吊
12、,当吊具及索具不符合相关规定的,不得用于起吊作业。8、作业中遇突发故障,应采取措施将吊物降落到安全地点,严禁吊物长时间悬挂在空中。9、遇有风速在12及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。夜间施工应有足够照明,照明的安装应符合现行行业标准施工现场临时用电安全技术规范46的要求。10、塔式起重机不得起吊重量超过额定载荷的吊物,且不得起吊重量不明的吊物。11、在吊物载荷达到额定载荷90%时,应先将吊物吊离地面200-500后,检查机械状况、制动性能、物件绑扎情况等,确认无误后方可起吊。对有晃动的物件,必须栓拉溜绳使之稳固。1
13、2、物件启动时应绑扎牢固,不得在吊物上堆放或悬挂其他物件;零星材料起吊时,必须用吊笼或钢丝绳绑扎牢固。当吊物上站人时不得起吊。13、标有绑扎或记号的物件,应按标明位置绑扎。钢丝绳及物件之间的夹角宜为450-600,且不得小于300o吊索及吊物棱角之间应有防护措施;未采取防护措施的,不得起吊。14、作业完毕后,应松开回转制动器,各部件应置于非工作状态,控制开关应置于零位,并应切断总电源。15、当塔吊使用高度超过30m时,应配置障碍灯,起重臂根部钱点高度超过50m时应配风速仪。16、严禁在塔吊身上附加广告牌或其他标语牌。17、每班作业应做好例行保养,并应作好记录。18、塔吊起重机应实施各级保养。1
14、9、塔式起重机的主要部件和安全装置等应进行性检查,每月不得少于一次,并应有记录;当发现有安全隐患时,应及时整改。四、安全文明措施1、所有操作人员都必须熟悉和遵守本工种安全操作规程。2、塔吊拆装作业,必须按规定的程序及工法进行,必须由持有操作证的起重人员完成,严禁无证操作。3、顶升作业必须在专人指挥下操作,非作业人员不得登上顶升套架操作台,操作室内只准一人操作,严格听从信号指挥。4、项目合理安排施工进度,塔吊附着点的施工必须尽可能地提前进行。5、4级风以上严禁顶升作业,5级风以上严禁塔吊附着安装。6、塔吊附着以下塔身垂直度必须控制在2%。,塔吊附着以上塔身垂直度必须控制在4%0o7、在塔吊顶升或降塔过程中,严禁回转、起升作业。8、塔吊司机和信号指挥人员均须持证上岗。在塔吊运行过程中,双方使用对讲机的信号指挥。9、塔吊司机在运行过程中,严格遵守“十不吊”,保证安全运行。在停止作业时,必须保证大臂、小车及吊钩停放在安全部位,保证及其它塔吊有一定的安全距离;塔吊突然断电后应及时卸除吊物,将吊钩临时固定,防止起重臂转动,造成相连塔吊起重臂及钢丝绳碰撞。10、塔吊司机在作业前和作业后,应对塔吊进行检查和保养,对存在的安全隐患及时排除五、附表塔吊编号塔吊型号塔吊位置塔吊臂长1#80X:37668.426Y:502293.37345M2#80X:37775.626Y:502403.97350M3
