3——土石方工程.pptx

上传人:p** 文档编号:267758 上传时间:2023-04-21 格式:PPTX 页数:28 大小:316KB
下载 相关 举报
3——土石方工程.pptx_第1页
第1页 / 共28页
3——土石方工程.pptx_第2页
第2页 / 共28页
3——土石方工程.pptx_第3页
第3页 / 共28页
3——土石方工程.pptx_第4页
第4页 / 共28页
3——土石方工程.pptx_第5页
第5页 / 共28页
3——土石方工程.pptx_第6页
第6页 / 共28页
3——土石方工程.pptx_第7页
第7页 / 共28页
3——土石方工程.pptx_第8页
第8页 / 共28页
3——土石方工程.pptx_第9页
第9页 / 共28页
3——土石方工程.pptx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《3——土石方工程.pptx》由会员分享,可在线阅读,更多相关《3——土石方工程.pptx(28页珍藏版)》请在第壹文秘上搜索。

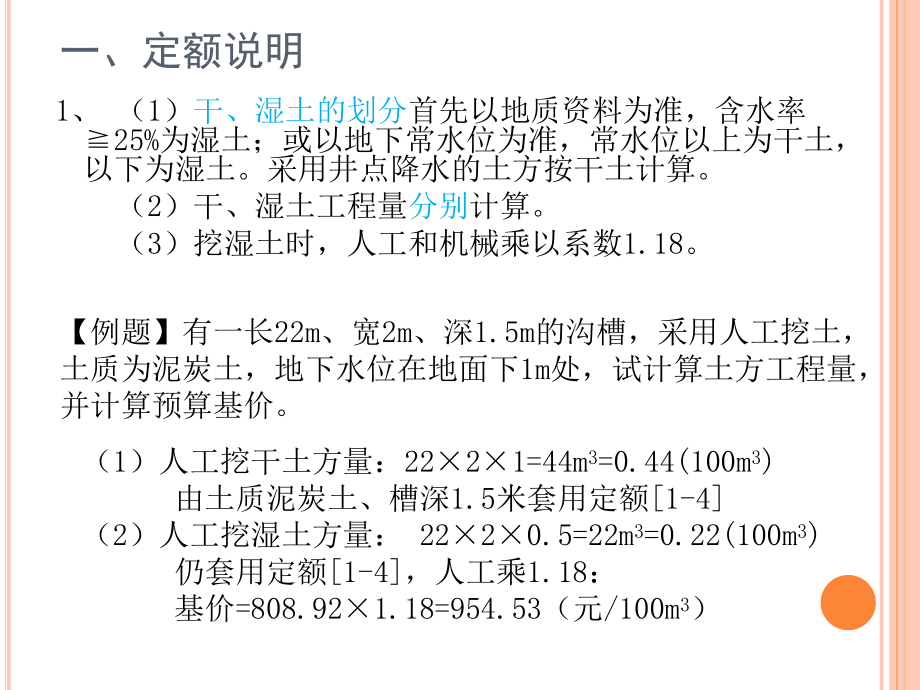

1、土石方工程一、定额说明1、 (1)干、湿土的划分首先以地质资料为准,含水率25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。采用井点降水的土方按干土计算。 (2)干、湿土工程量分别计算。 (3)挖湿土时,人工和机械乘以系数1.18。【例题】有一长22m、宽2m、深1.5m的沟槽,采用人工挖土,土质为泥炭土,地下水位在地面下1m处,试计算土方工程量,并计算预算基价。 (1)人工挖干土方量:2221=44m3=0.44(100m3) 由土质泥炭土、槽深1.5米套用定额1-4 (2)人工挖湿土方量: 2220.5=22m3=0.22(100m3) 仍套用定额1-4,人工乘1.18: 基

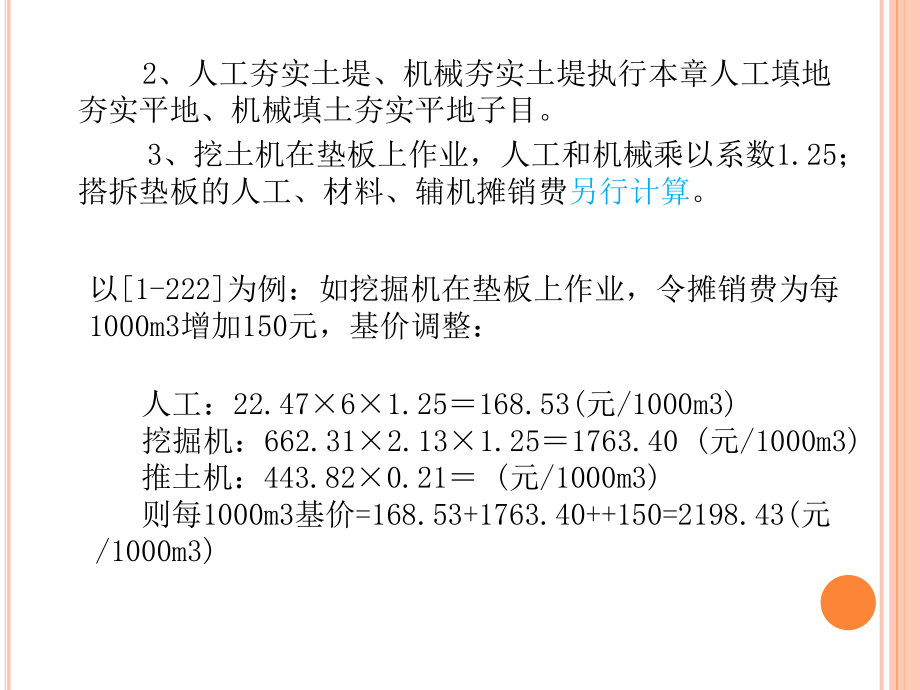

2、价=808.921.18=954.53(元/100m3) 2、人工夯实土堤、机械夯实土堤执行本章人工填地夯实平地、机械填土夯实平地子目。 3、挖土机在垫板上作业,人工和机械乘以系数1.25;搭拆垫板的人工、材料、辅机摊销费另行计算。 人工:22.4761.25168.53(元/1000m3) 挖掘机:662.312.131.251763.40 (元/1000m3) 推土机:443.820.21 (元/1000m3) 则每1000m3基价=168.53+1763.40+150=2198.43(元/1000m3)以1-222为例:如挖掘机在垫板上作业,令摊销费为每1000m3增加150元,基价调整

3、:4、推土机推土或铲运机铲土的平均土层厚度小于30cm时,其推土机乘以系数1.25,铲运机台班乘以系数1.17。5、在支撑下挖土:人工乘系数1.43、机械乘系数1.20。钢板桩支撑:属于在支撑下挖土先开挖后支撑,不属于在支撑下挖土6、挖密实钢渣,按挖四类土定额工日乘以系数2.5,机械乘以系数1.5。7、0.2m3 抓斗挖土机挖土、淤泥、流砂按0.5m3 抓铲挖掘机挖土、淤泥、流砂定额消耗量乘以系数2.5 计算。8、自卸汽车运土,如是反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数 1.2。9、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水

4、和覆盖材料未记在定额内。采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。抛掷和定向爆破另行处理。打眼爆破若要达到石料粒径要求,则增加的费用另计。10、定额不包括现场障碍物清理,障碍物清理费用另行计算。弃土、石方的场地占用费按当地规定处理。11、开挖冻土套用拆素混凝土障碍物子目乘以系数0.8。12、定额为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。注:人工挖沟槽、土方,一侧弃土时乘以系数1.13。二、定额工程量计算规则1、土、石方体积均以天然密实体积(自然方)计算,回填土按

5、碾压夯实后的体积(实方)计算。-土方体积换算表5.1 P102 虚方体积开挖后松散的土方体积 天然密实度体积自然状态下的土方体积 夯实后体积人工或机械夯填后的土方体积 松填体积回填后未经碾压密实的体积【例题】某土方工程,设计挖土数量为15000m3,填土数量为3000m3,挖、填土考虑场内平衡,试计算其土方外运量。【解】挖方为自然方 填方为实方 实方:自然方=1:1.15 填土所需自然方=30001.15=3450m3 土方外运量=15000-3450=11550m3自然方出题套路主要为:开挖量,回填量,外运量三者之出题套路主要为:开挖量,回填量,外运量三者之间的换算。间的换算。例1:某工程开

6、挖土方工程量为1200m3,机械夯填量为500m3,求外运土方工程量。解:外运量1200-500*1.15625m3例2:某工程计算开挖土方工程量为1200m3,人工夯填量为500m3,开挖时发现地下有混凝土障碍物120m3。求外运土方工程量。解:外运量1200-500*1.15-120505m32、土方工程量按图纸尺寸计算,修建机械上、下坡的便道土方量并入土方工程量内。石方工程量按图纸尺寸允许超挖量。开挖坡面每侧允许超挖量:松、次坚石20cm,普、特坚石15cm。3、夯实土堤按设计断面计算。清理土堤基础按设计规定以水平投影面积计算,清理厚度为30cm内,废土运距按30cm计算。4、人工挖土堤

7、台阶工程量,按挖前的堤坡斜面面积计算,运土应另行计算。5、人工铺草皮工程量以实际铺设的面积计算,花格铺草皮的空格部分不扣除。花格铺草皮,设计草皮面积与定额不符时可以调整草皮数量,人工按草皮增加比例增加,其余不调整。6、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按有关规定如实计算。管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。7、(1)挖土放坡和沟、槽底加宽应按图纸尺寸计算,如无明确规定,可按表5.2与5.3计算。放坡: 无需边坡处理 需要边坡处理图6-1-8 双面支挡土板挡土板支挡土板放坡放坡系数挖土的深基础的支护结构挖土边坡处理图6-1-9 双面放

8、坡放坡系数土方开挖需要放坡的,应根据工程地质情况确定,计算土方开挖工程量时应依据合理的施工组织设计确定放坡系数,施工组织设计未明确的可以参考下表。土壤类别 放坡起点(m) 机械挖土 人工挖土 在坑内作业在坑上作业一、二类土1.2010.3310.7510.50三 类 土1.5010.2510.6710.33四 类 土2.0010.1010.3310.25(2)同一断面有几类土壤,放坡系数按各类土占全深的百分比加权计算。【例题】某一人工开挖沟槽,一、二类土为1.5m,三类土为1m,求放坡系数【解】 (1.52.5) 0.5+(12.5) 0.33=0.43深度范围内不同土类的厚度分别为h1、h2

9、、h3,相应的土壤放坡系数分别为k1、k2、k3,则综合放坡系数为hhkhkhkk332211图6-1-4 综合放坡系数(3)挖土交接处产生的重复工程量不扣除。(4)沟槽底宽=管道结构宽+每侧工作面宽度2=B+2b管道结构宽无管座:管道结构宽=管道外径有管座:管道结构宽=管道基础外缘宽度; 有支撑时:设支撑每侧加100mm每侧工作面宽度砼管道:根据管道结构宽、基础中心角确定金属管道:根据管道结构宽、基础中心角确定构筑物:根据管道结构宽、有无防潮层确定如设挡土板,则每侧增加10cm8、土石方运距以挖土重心至填土重心(弃土重心)最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定,如遇下列

10、情况应增加运距:(1)人力及人力车运土石方上坡坡度15%,推土机、铲运机重车上坡坡度5%,斜道运距按斜道长度乘乘以表5.4中系数。(2)人力垂直运输土、石方时,垂直深度1m折合水平运距7m。(3)拖式铲运机3m3加27m转向距离,其余型号铲运机加45m转向距离。推土机推运土方斜长距离20M,坡度为12%,运距?人力垂直运输土方深度3m,另加水平距离5m,运距?【例题】某土方工程采用90KW履带式推土机推土上坡,已知起点标高为11.94m、终点标高为15.24m,两点水平距离为40m,推土厚度20cm,宽度30m,土质为三类土。试确定套用定额子目及基价。【解】起终点高差=15.2411.94=3

11、.3m; 斜道长度=(402+3.32)1/2=40.14m 上坡坡度=3.3/40=8.25% 斜道运距乘1.75 斜道运距=40.141.75=70.25m 推土厚度底宽3:按挖沟槽土方计算、套定额; 市政排水管道沟槽挖方(2)底长底宽3,底面积150m2:按挖基坑土方计算、套定额; 市政桥梁工程基坑挖方(3)厚度30cm的就地挖、填:按平整场地计算、套定额; 市政道路工程平整场地(4)超过上述范围:按一般挖土方和石方计算、套定额。【例题】已知某构筑物基础采用人工开挖,底长8m、底宽3m,挖深为2m,土质为三类土,试确定套用的定额子目。【解】按挖基坑土方计算【例题】已知某构筑物基础采用人工

12、开挖,底长8m、底宽2m,挖深为2m,土质为三类土,试确定套用的定额子目。【解】按挖沟槽土方计算10、机械挖土方如需人工辅助开挖(包括切边、修整底边),机械挖土按实挖土方量计算,人工挖土方量按实套定额乘系数1.50。距沟槽、基坑底2030cm,一般用人工开挖,防止超挖。人工开挖、机械开挖土方量应分别计算、并套定额。11、人工装土、汽车运土时,汽车运土定额乘以系数1.10三、清单工程量计算规则建设工程工程量清单计价规范“附录D.1土石方工程”中,设置了3个小节共12个清单项目:挖土方、挖石方、填方及土石方运输。挖方按天然密实度体积计算,填方应按压实后体积计算。沟槽、基坑、一般土石方的划分应符合下

13、列规定: 底宽7米以内,底长大于底宽3倍以上应按沟槽计算。 底长小于宽3倍以下,底面积在150平方米以内应按基坑计算。 超过上述范围,应按一般土石方计算。1、清单项目适用范围: 编列清单项目时,按一般土石方、沟槽土石方、基坑土石方的划分原则进行列项; 竖井挖土方清单项目适用于土质隧道、地铁中除用于盾构掘进挖竖井土方外的其他方法挖洞内土方。 暗挖土方清单项目适用于在土质隧道、地铁中除用盾构掘进挖竖井土方外的其他方法挖洞内土方。 填方包括各种不同填筑材料填筑的填方均用此项目。2、挖一般土(石)方 (1)需要描述的项目特征l土壤类别(岩石类别);l挖土(开凿)深度按自然地面测量标高至设计地坪标高间的

14、平均厚度确定,由于地形起伏变化大,不能提供平均挖土厚度时应提供方格网法或断面法施工的设计文件;(2)计量单位: m3。(3)工程量计算规则:按设计图示开挖线以体积计算。(4)工程内容:l 土方开挖(石方开凿)l 围护、支撑l 场内运输、l 平整、夯实(修整底、边)(5)道路土石方 常见的市政道路工程、大面积场地的挖方通常属于挖一般土(石)方,道路工程一般挖土(石)方可采用横断面计算,大面积场地挖方工程量可采用方格网法进行计算。LAAV)(2121A A1 1A A2 2式中:V相邻两截面的土方量 A1、A2相邻两截面的挖(填)方截面面积 L相邻截面间的间距例:按土方量汇总表,桩号0+0.20的

15、填方横断面积为2.8m2,挖方横断面积为10.25m2,两桩间的距离为25m,桩号0+0.00的横断面积为3.2m2,挖方横断面积为5.6m2.试计算其挖填方量。解:V挖方=1/2(5.6+10.25) 25=198.125(M3) V填方+1/2 (3.2+2.8) 25=75(M3)3、挖沟槽土(石)方 (1)需要描述的项目特征(同挖一般土(石)方)(2)计量单位: m3(3)工程量计算规则 按原地面线以下构筑物最大水平投影面积乘以挖土深度(原地面平均标高至槽底平均标高的高度)以体积计算 (4)工程内容(同挖一般土(石)方)(5)管道土石方 常见的市政排水管道工程的挖方一般属于沟槽土(石)

16、方,工程量计算时,根据管道管径大小、管道基础形式、挖土深度将管道划分为若干节管段,分段计算挖方量并合计。(6)注意事项:l市政管网中的井位土方计算:由于管道沟槽挖方计算时管道垫层长度按管道中心线的长度计算,所以排水管道中各种井位处挖方清单工程量时,需扣除与管道挖方重叠部分的土方量。3、挖基坑土(石)方 (1)需要描述的项目特征(同挖一般土(石)方)(2)计量单位: m3(3)工程量计算规则 按原地面线以下构筑物最大水平投影面积乘以挖土深度(原地面平均标高至坑底高度)以体积计算 ; 按设计图示尺寸以体积计算。(4)工程内容(同挖一般土(石)方)(5)常见的市政桥梁工程的挖方一般属于挖基坑土(石)方,如下图所示:4、竖井挖土方(1)需要描述的项目特征(同挖一般土方)(2)计量单位: m3(3)工程量计算规则 按设计图示的位置及界限以体积计算(4)工程内容:土方开挖;围护、支撑;场内运输5、暗挖土方(1)需要描述的项目特征:土壤类别(2)计量单位: m3(3)工程量计算规则 按设计图示断面乘以长度以体积计算 (4)工程内容:土方开挖;围护、支撑;洞内运输;场内运输6、挖淤泥(1)需要描述的项

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > PPT模板素材

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
