《宾馆娱乐内城装饰工程施工方案.docx》由会员分享,可在线阅读,更多相关《宾馆娱乐内城装饰工程施工方案.docx(61页珍藏版)》请在第壹文秘上搜索。

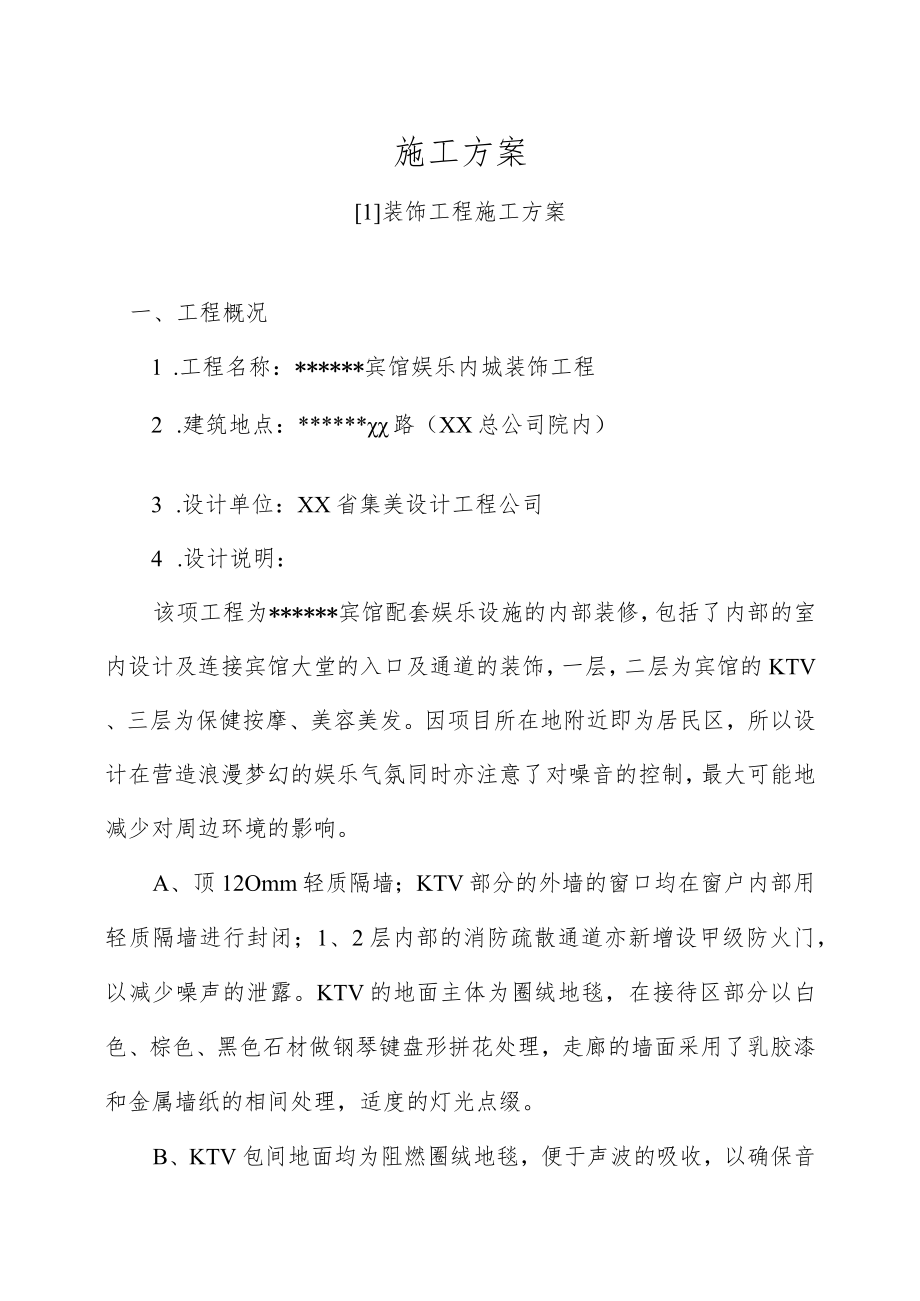

1、施工方案1装饰工程施工方案一、工程概况1 .工程名称:*宾馆娱乐内城装饰工程2 .建筑地点:*路(XX总公司院内)3 .设计单位:XX省集美设计工程公司4 .设计说明:该项工程为*宾馆配套娱乐设施的内部装修,包括了内部的室内设计及连接宾馆大堂的入口及通道的装饰,一层,二层为宾馆的KTV、三层为保健按摩、美容美发。因项目所在地附近即为居民区,所以设计在营造浪漫梦幻的娱乐气氛同时亦注意了对噪音的控制,最大可能地减少对周边环境的影响。A、顶12Omm轻质隔墙;KTV部分的外墙的窗口均在窗户内部用轻质隔墙进行封闭;1、2层内部的消防疏散通道亦新增设甲级防火门,以减少噪声的泄露。KTV的地面主体为圈绒地

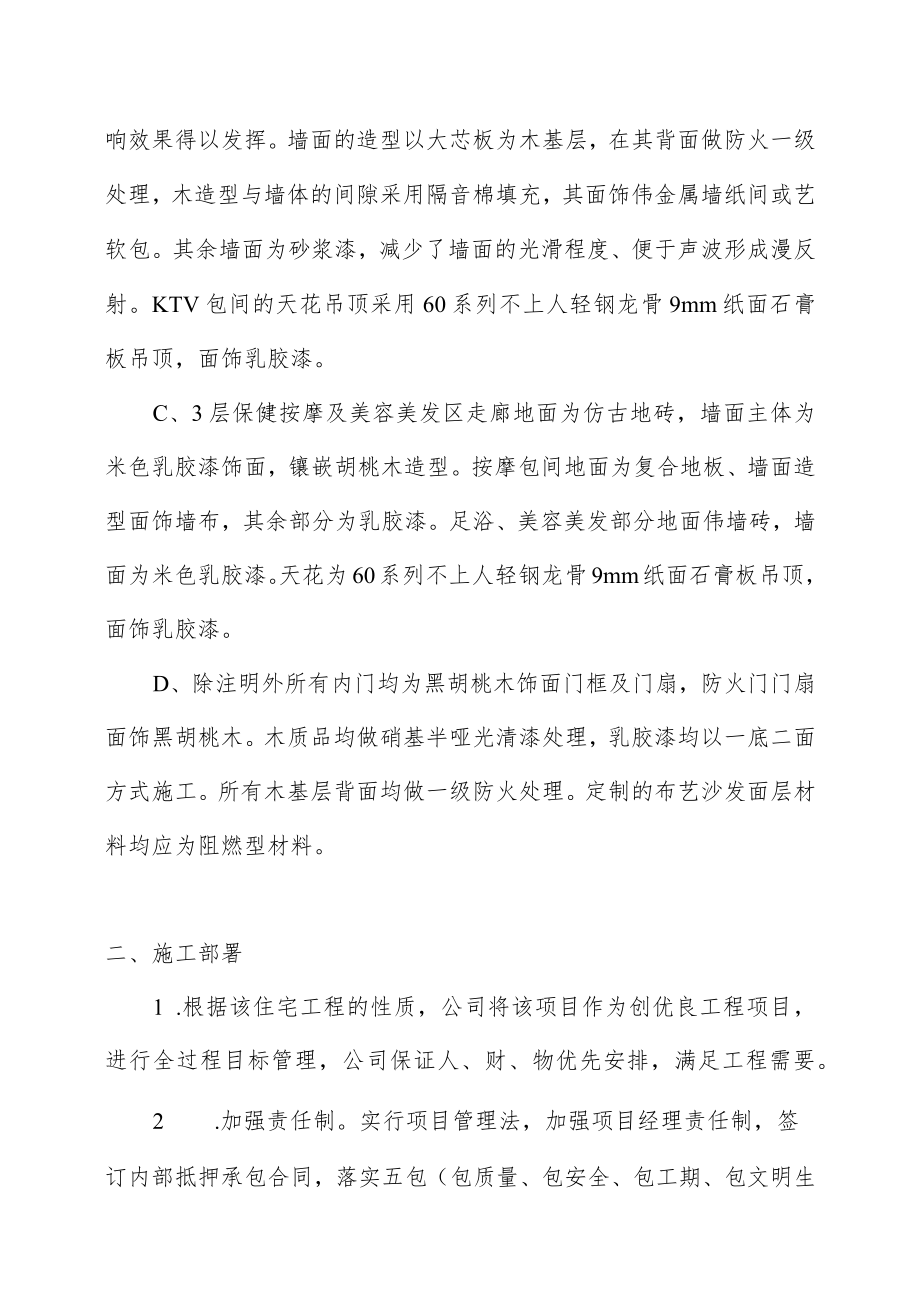

2、毯,在接待区部分以白色、棕色、黑色石材做钢琴键盘形拼花处理,走廊的墙面采用了乳胶漆和金属墙纸的相间处理,适度的灯光点缀。B、KTV包间地面均为阻燃圈绒地毯,便于声波的吸收,以确保音响效果得以发挥。墙面的造型以大芯板为木基层,在其背面做防火一级处理,木造型与墙体的间隙采用隔音棉填充,其面饰伟金属墙纸间或艺软包。其余墙面为砂浆漆,减少了墙面的光滑程度、便于声波形成漫反射。KTV包间的天花吊顶采用60系列不上人轻钢龙骨9mm纸面石膏板吊顶,面饰乳胶漆。C、3层保健按摩及美容美发区走廊地面为仿古地砖,墙面主体为米色乳胶漆饰面,镶嵌胡桃木造型。按摩包间地面为复合地板、墙面造型面饰墙布,其余部分为乳胶漆。
3、足浴、美容美发部分地面伟墙砖,墙面为米色乳胶漆。天花为60系列不上人轻钢龙骨9mm纸面石膏板吊顶,面饰乳胶漆。D、除注明外所有内门均为黑胡桃木饰面门框及门扇,防火门门扇面饰黑胡桃木。木质品均做硝基半哑光清漆处理,乳胶漆均以一底二面方式施工。所有木基层背面均做一级防火处理。定制的布艺沙发面层材料均应为阻燃型材料。二、施工部署1 .根据该住宅工程的性质,公司将该项目作为创优良工程项目,进行全过程目标管理,公司保证人、财、物优先安排,满足工程需要。2 .加强责任制。实行项目管理法,加强项目经理责任制,签订内部抵押承包合同,落实五包(包质量、包安全、包工期、包文明生产、包经济指标)四定(定员、定设备、

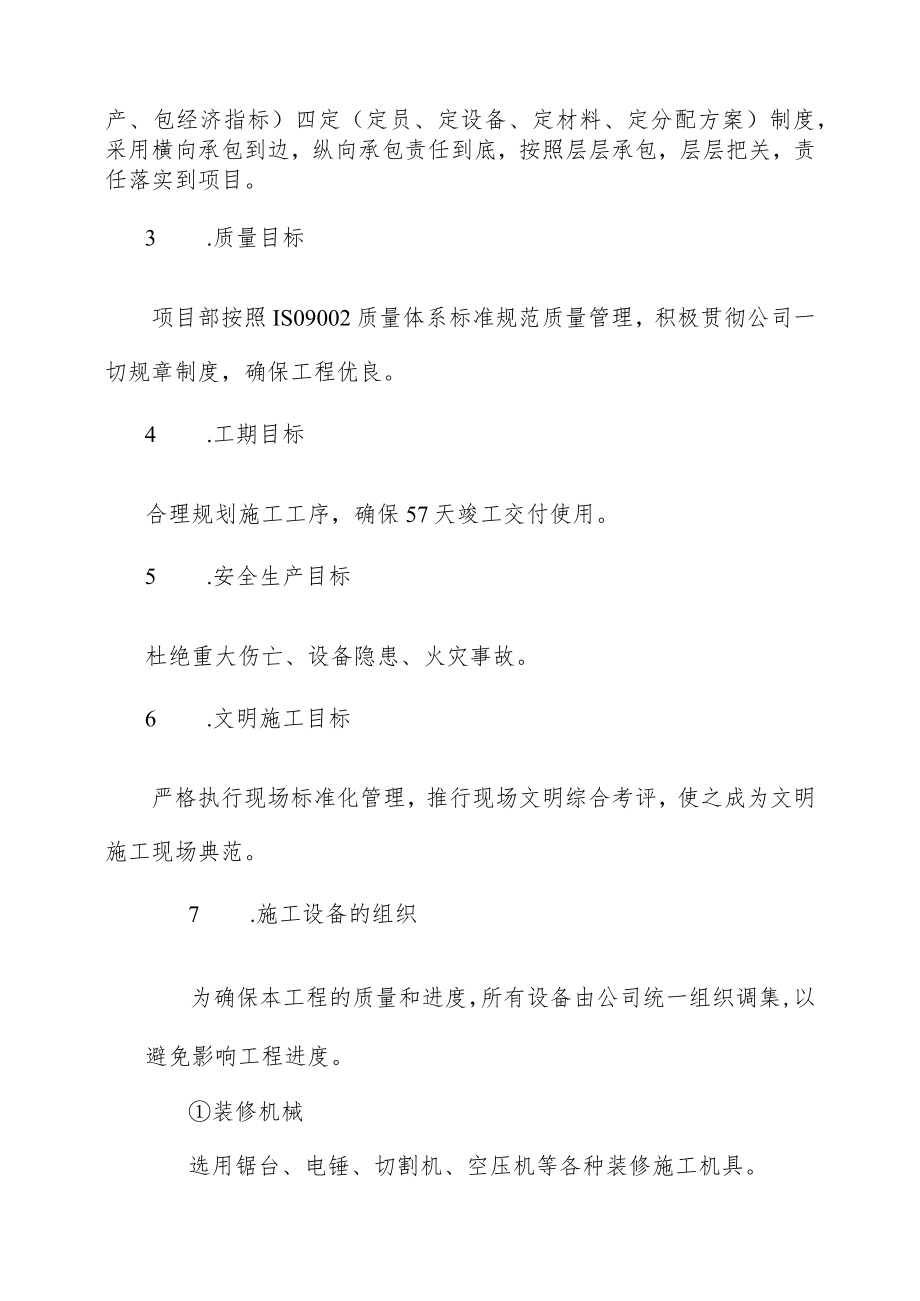

4、定材料、定分配方案)制度,采用横向承包到边,纵向承包责任到底,按照层层承包,层层把关,责任落实到项目。3 .质量目标项目部按照IS09002质量体系标准规范质量管理,积极贯彻公司一切规章制度,确保工程优良。4 .工期目标合理规划施工工序,确保57天竣工交付使用。5 .安全生产目标杜绝重大伤亡、设备隐患、火灾事故。6 .文明施工目标严格执行现场标准化管理,推行现场文明综合考评,使之成为文明施工现场典范。7 .施工设备的组织为确保本工程的质量和进度,所有设备由公司统一组织调集,以避免影响工程进度。装修机械选用锯台、电锤、切割机、空压机等各种装修施工机具。测量仪器选用水准仪1台及其它装修测量仪器。8
5、 .服务目标与建设单位、设计单位、质监部门各方配合,为设备安装、装修施工创造条件,使业主满意。三、施工方法进场前的准备工作进场施工前的准备工作是施工管理中一个重要的环节,准备工作的好坏,直接影响到工程施工的顺利展开;为了避免施工管理中的盲目性,提高计划性和科学性,准备工作的根本目的是:组织和制定管理所必需的数据和资料。施工说明书及施工图纸的了解工地管理人员及施工技术骨干应会同设计人员对图纸和说明书作全面了解,对一些特殊要求的施工部位,应作重点记录,遇有不明之处,设计人员可补画施工大样图明示,使管理人员对全工程概况作到心中有数。工程量的计算根据施工图纸,结合预算书项目,统计出各项施工项目位数量表
6、。如顶棚面积、石膏板隔墙面积、壁纸贴面面积、地毯、石材铺设面积、灯具、插座数量等等。这些数据是调配施工人员、工种和拟定材料计划表的有力依据。材料计划表将工程所需之材料名称、规格和预算数量逐一列表归类同时应注明预估价格,以便购料时有依据地选择厂商产品,这样做也能起到控制材料开支的目的。材料品种名称的罗列,大至板材、石材、木方;小到砂纸、铁钉杂件都应在表中反映出来,特殊材料还应在备注栏注明要求和出处,以保证材料与原设计要求相符。制定施工进度表施工进度表用于控制施工进度和调度工人及材料,进度表的编排是按照工程期限将各施工项目的工作量、完成项目所需的时间,科学性地编排在时间表内。工地勘察开工前应进行实
7、地勘察,了解施工现场的环境,了解堆放材料的地点、施工用水、用电的来源以及如何设置临时设施;另外还应了解施工地点是否易与旁邻产生纠纷,以便提早给于疏通和定出解决方案使施工顺利进行。工地勘察主要目的是核对施工空间与设计图纸是否有误差,尤其是具体尺寸,如开关、插座、梁柱、水电管路、门窗开洞等等,若有误差应反映给设计人员进行修正。材料进场材料进场应做好以下工作:根据材料计划表并配合工程进度表确定材料的品种、数量及进场时间,如属由厂商送货上门的,应预先与厂商联络拟定送货时间。,(2)材料堆放位置应事先安排,堆放地点宜集中,切勿任意堆置以致影响工期和材料管理的严密性。堆放时应注意以下几点:1)不得影响施工
8、的进行和返复搬迁,损材费工。2)选择较高的地势堆放。3)分类堆码,便于取用。4)易燃、易爆物品分开地点堆放,以保安全。5)易碎、易潮、易污的材料,应注意堆放方法和采取保护措施以免造成损耗。例如,平板玻璃应在下面垫木靠墙立放;大理石不可平放堆置,应直立侧放,否则受压日后会产生断裂现象;石膏板、矿棉板等一定要用木块等垫高以免漏水等污染;壁纸、墙布等应保持包装完好,放置干爽、少尘处。6)即用的材料,进场时应直接放置在工作面,以便节省搬运的工序。(3)切实做好进货材料的签收工作,核对材料是否与原设计图相符,并按材料的品种、数量进行登记,以备查验。接通工地临时水电临时用水的设置,应尽量利用原固定管道,水
9、管工在铺管时,尽量按原设计的路线敷设,这样既有水用又可提前完成水的施工项目。临时用电的布置,一般是以架空线路或电缆拖板的形式提供的,架空线路的用电端,应装设自动开关,必须符合架设临时线路的有关要求。工地上常采用电缆拖板供电方式,电缆要用有保护层的橡胶套电缆;禁止用花线、塑料铜芯线作拖板弓I线,以防漏电造成事故,电缆的用电端是一块接线板,板上安有漏电保护开关、闸刀、插座等。施工部署及技术交底施工管理人员在掌握了全盘施工资料后,按照施工内容进行人员部署,划分各工序的职责范围。例如,水、电施工、木作施工、金属制品、油漆墙纸施工、家具施工、泥水施工、材料选购、后勤工作等方面的具体问题。在负责各个工序施
10、工的人员中,选择有技术,有经验、责任心强的人员作为该工种的负责人,施工展开后,施工管理人员应直接抓各工种的负责人,各工种负责人要承担各工序的责任,这样可简化工地管理的程序也避免管理人员陷人事无巨细统统都要管的窘境,可将精力放在做好工地事物的协调和监督方面。召集各工序施工骨干人员进行技术交底,交代注意事项,对一些图纸上技术要求高或者需特殊处理的部位,应作明确指示,遇到一些施工人员不熟悉或未干过的新工艺、新方法,应提前交待该工艺的技术规范资料,以作实施依据并共同研究出施工方案,使工程顺利进行。办理工地保险施工进行期间的管理工作在工程开工时,有必要召集所有工地人员,简明地交代有关事项,例如有关工期、
11、质量防火安全、工地纪律、各施工管理人员的分工情况等等,使所有的工地施工人员对整个工程有一定的认识,做到心中有数。工地放大样在进行地面及墙面施工时,依照平面图纸的尺寸弹线放样,将所要制作的家具、柜子、隔墙等依次放好大样,并查对实地放样与平面图纸尺寸是否有差异,若发现现场尺寸与图纸尺寸不符时,应及时与设计人员进行处理,同时请甲方到场,当面征求意见,得到共同认可后方能进行施工,若甲方未到场而更改原设计,日后易产生纠纷。完工的善后工作工程施工结束后,大部分施工人员撤离现场,管理人员应选择少数技术好、细心和责任心强,能胜任的多面手人员,带领他们留守施工工地,进行善后工作。善后工作有以下几个方面:(1)工
12、程收尾工作:认真检查各施工项目的质量,有缺点的地方,限期改善、修整,对隐蔽的部位,尤其需要仔细检查,如家具的把手、较链、滑轨等。(2)现场清洁工作:清理工地,使现场整齐干净,对涂饰面与非涂饰面之间的分界处的涂料污点,应彻底刮除干净。所有玻璃、镜面应抹擦干净,使现场增添光辉。(3)内部初步验收:在以上两项工作完成后,应作内部初步验收,试水、试电,将全部灯饰试开检查,检查上述有缺点的地方是否已及时修整,力求在甲方验收时,能一次通过。(4)填写完工报表,呈请甲方检查验收,并在验收证明上签章。(5)现场机具、余料撤场:收缴机具,清点数量并检查是否有损坏,如有损坏,应按不同情况提出处理意见。机具应封装后
13、起运,以免损坏。剩余材料应整理捆绑,对易损易污材料应加以保护,合理装车,避免造成不应有的经济损失。(6)计算实际工程量,进行成本核算,作为今后估价的参考资料。木龙骨夹板墙身施工1.施工前的准备工序(1)施工条件:在墙身结构施工前,吊顶面的龙骨架吊装应完毕。需要通入墙面的电器线路应敷设到位,必要的施工材料已进场,施工所需的工具与吊顶施工相同。(2)弹线:靠建筑墙体的单边木墙身的弹线,通常按木龙骨的分档尺寸,在建筑墙面上弹出分格线。独立隔断墙的弹线,需在地面和墙面上弹出墙体的位置宽度线和高度线,并标出门的位置。也就是说,通过弹线,找出施工的基准点和基准线,使工人在施工中有所依据。(3)刷防火漆:室
14、内装饰中的木结构墙身均需防火处理。应在制作墙身木龙骨上与木夹板的背面,涂刷二遍防火漆。2.靠建筑墙面木墙身结构施工(1)拼装木龙骨架:墙身结构通常使25*30MM的木方作为龙骨,该木龙骨架可在地面进行拼装,拼装框体的规格通常是间距300或400框架(a300:300X300mm,a400:400X400mm,该尺寸是木框架两木方中心线之间的距离)。对于面积不大的墙身,可一次拼成木骨架后,再安装固定在墙面上。对于大面积的墙身,可将拼成的木龙骨架分片安装固定。木龙骨架的拼装方法与吊顶木龙骨架相同。(2)木骨架在建筑墙身上的固定:1)检查墙身的平整度与垂直度:用垂线法和水平线来检查墙身的垂直度和平整
15、度,并在墙面上标出最高点和最低点。对墙面平整误差在IOnIn1.以内的墙体,可进行重新抹灰浆修正,如误差大于10mm,通常不再修正墙体,而是在建筑墙体与木骨架间加木垫来调整,以保证木骨架的平整度和垂直度。2)木楔圆钉固定法:用162Omm的冲击钻头在建筑面钻孔,钻孔的位置应在弹线的交叉点位置上,钻孔的孔距60Omm左右。在钻出的孔中打人木楔,如在潮湿的地区或墙面易受潮的部位,木楔可刷上桐油,待干燥后再打入墙孔内。固定木骨架时,应将骨架立起后靠在建筑墙面上,用垂线法检查木骨架垂直度,用水平直线法检查木骨架的平整度。对校正好的木骨架进行固定。固定前,先看骨架木龙骨与建筑墙面有否缝隙,如有缝隙应先用木片或木块将缝隙垫实,再用圆钉将木龙骨与木楔钉牢固。(3)木夹板面安装:1)将木夹板进行挑选,分出不同色泽与残次件。把选好的木夹板正面四边刨出45度倒角,倒角处宽3mm左右。木龙骨与墙身的固定:1)用15mm枪钉或25mm铁钉,把木夹板固定在木龙骨上。要求布钉均匀,钉距IOon1.nI左右。通常5mm厚以下木夹板用25m铁钉固定,9左右厚木夹板用3035n铁钉固定。2)对钉入木夹板的钉头,有二种方法处理。一种是先将钉头打扁,再将钉头打入木夹板内;另一种是先将钉头与木夹板钉平,待木夹板全部固定后,再用
