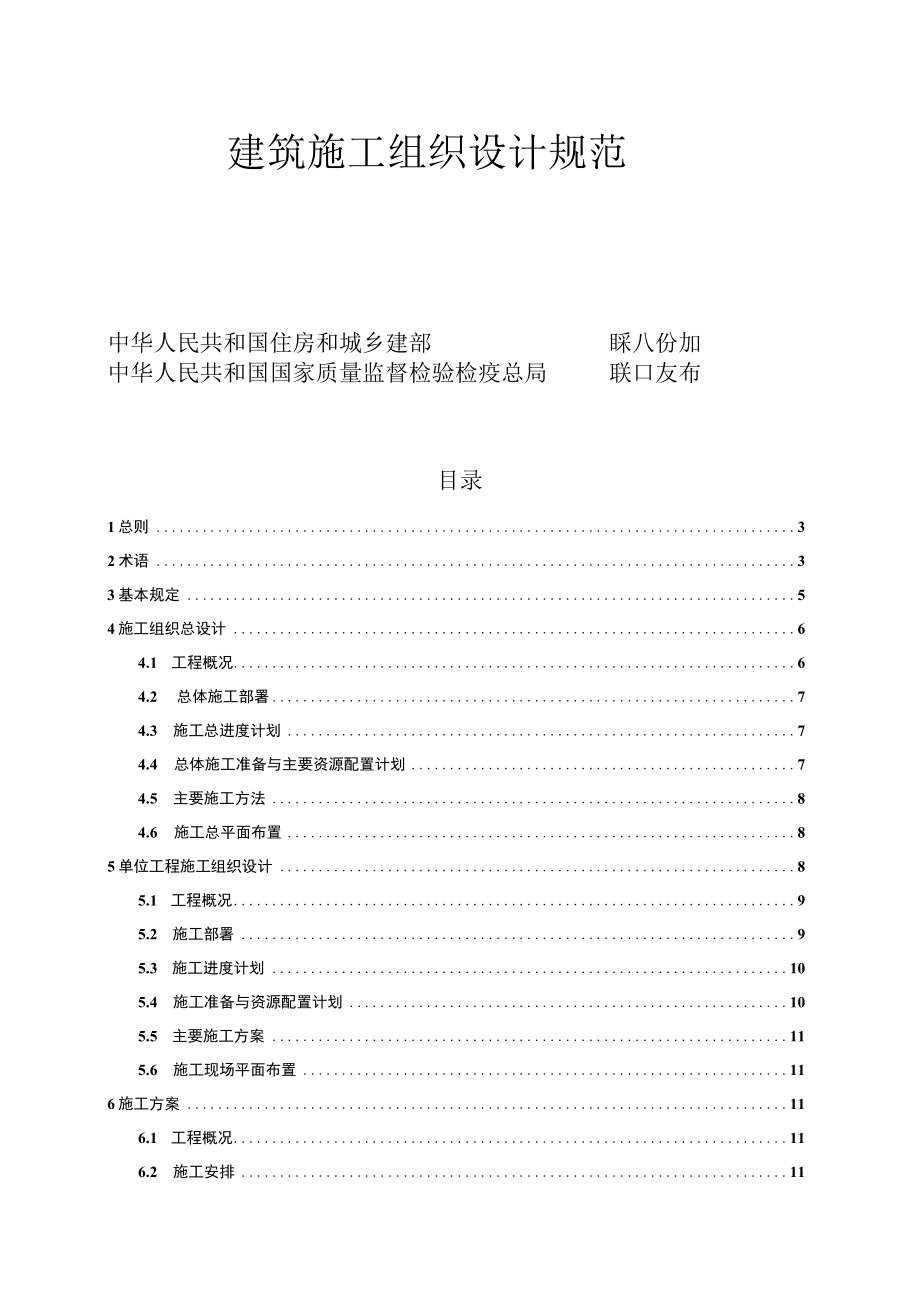

《建筑施工组织设计规范.docx》由会员分享,可在线阅读,更多相关《建筑施工组织设计规范.docx(29页珍藏版)》请在第壹文秘上搜索。

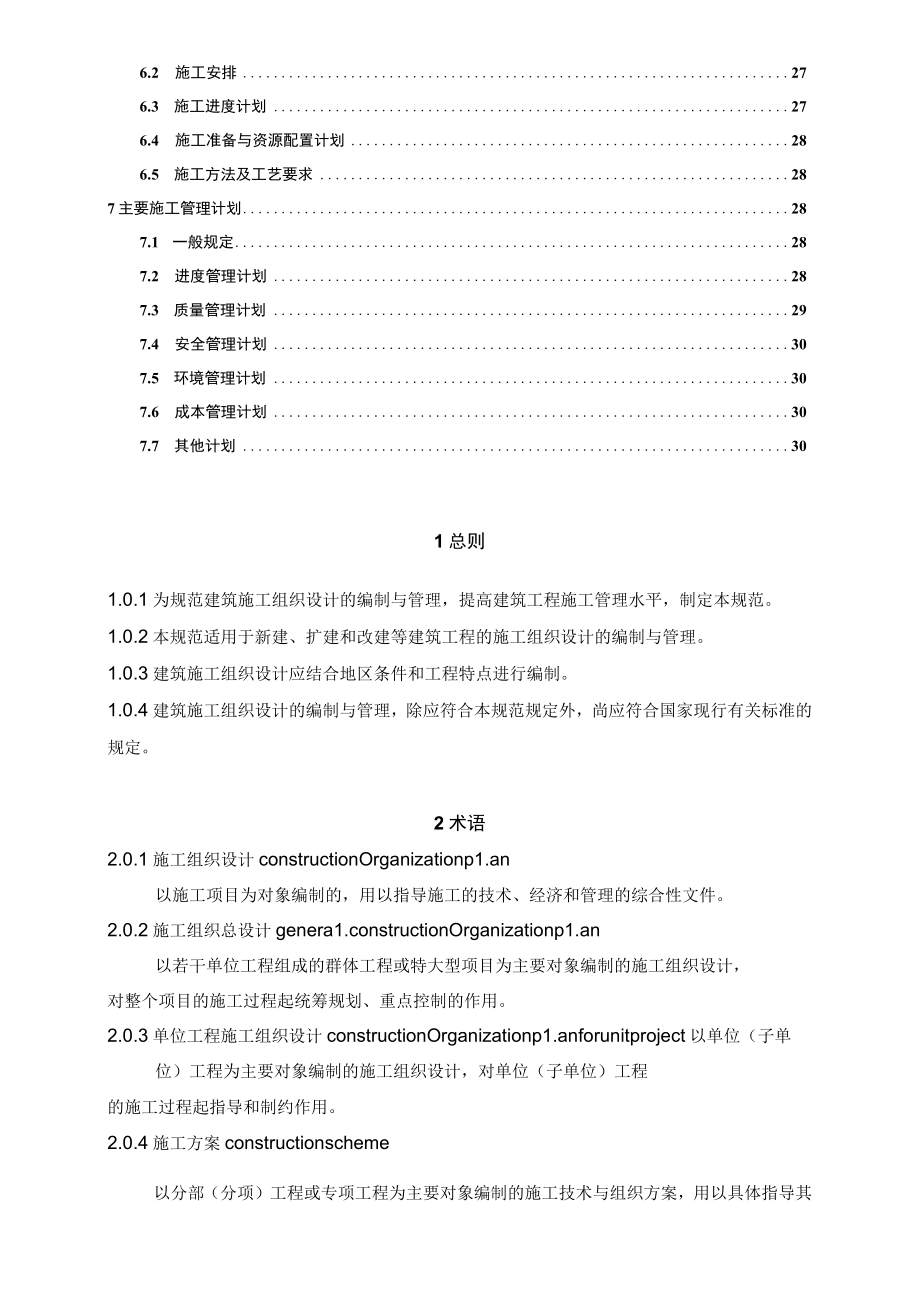

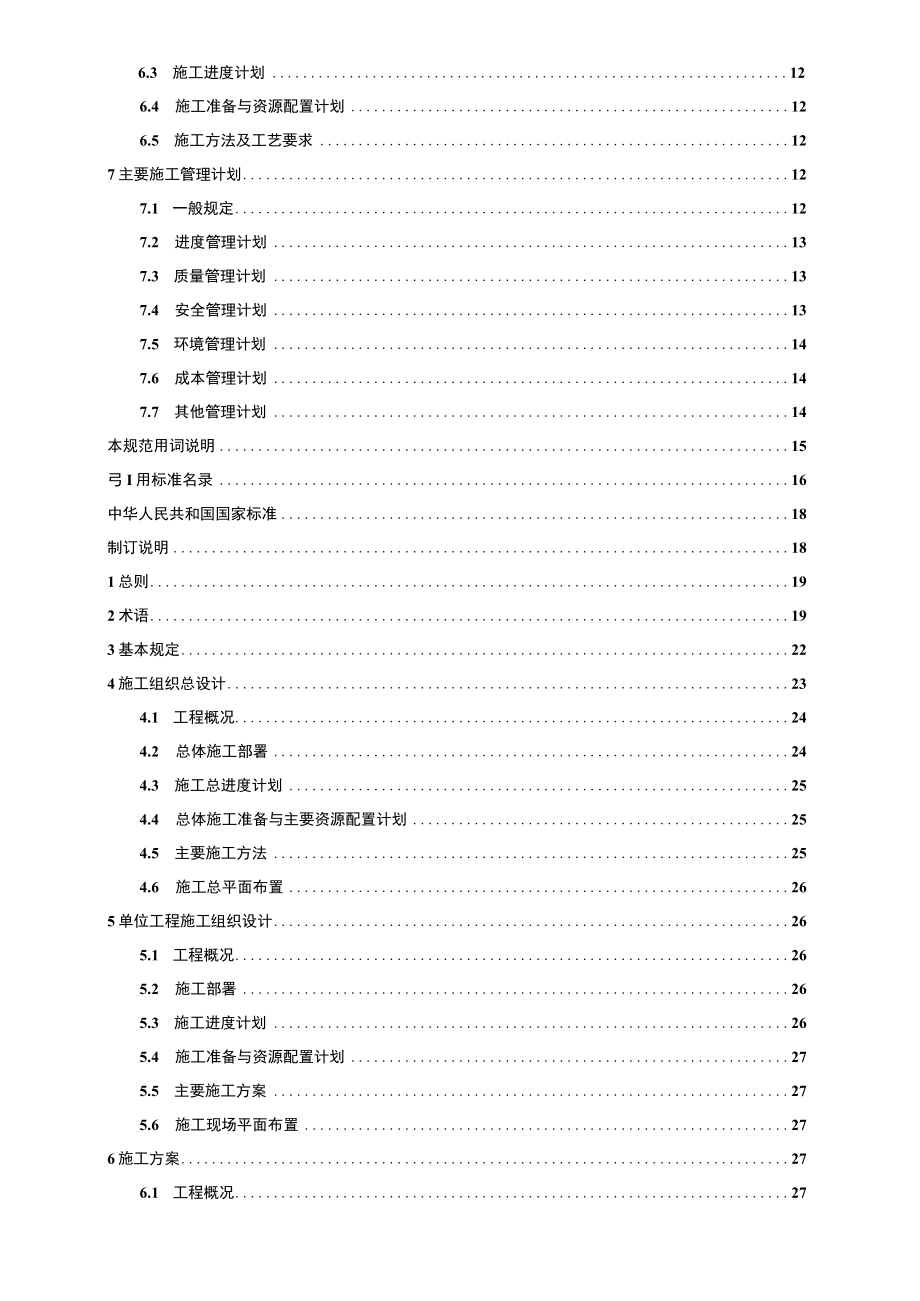

1、建筑施工组织设计规范中华人民共和国住房和城乡建部睬八份加中华人民共和国国家质量监督检验检疫总局联口友布目录1总则32术语33基本规定54施工组织总设计64.1 工程概况64.2 总体施工部署74.3 施工总进度计划74.4 总体施工准备与主要资源配置计划74.5 主要施工方法84.6 施工总平面布置85单位工程施工组织设计85.1 工程概况95.2 施工部署95.3 施工进度计划105.4 施工准备与资源配置计划105.5 主要施工方案115.6 施工现场平面布置116施工方案116.1 工程概况116.2 施工安排116.3 施工进度计划126.4 施工准备与资源配置计划126.5 施工方法
2、及工艺要求127主要施工管理计划127.1 一般规定127.2 进度管理计划137.3 质量管理计划137.4 安全管理计划137.5 环境管理计划147.6 成本管理计划147.7 其他管理计划14本规范用词说明15弓I用标准名录16中华人民共和国国家标准18制订说明181总则192术语193基本规定224施工组织总设计234.1 工程概况244.2 总体施工部署244.3 施工总进度计划254.4 总体施工准备与主要资源配置计划254.5 主要施工方法254.6 施工总平面布置265单位工程施工组织设计265.1 工程概况265.2 施工部署265.3 施工进度计划265.4 施工准备与资
3、源配置计划275.5 主要施工方案275.6 施工现场平面布置276施工方案276.1 工程概况276.2 施工安排276.3 施工进度计划276.4 施工准备与资源配置计划286.5 施工方法及工艺要求287主要施工管理计划287.1 一般规定287.2 进度管理计划287.3 质量管理计划297.4 安全管理计划307.5 环境管理计划307.6 成本管理计划307.7 其他计划301总则1.0.1为规范建筑施工组织设计的编制与管理,提高建筑工程施工管理水平,制定本规范。1.0.2本规范适用于新建、扩建和改建等建筑工程的施工组织设计的编制与管理。1.0.3建筑施工组织设计应结合地区条件和工
4、程特点进行编制。1.0.4建筑施工组织设计的编制与管理,除应符合本规范规定外,尚应符合国家现行有关标准的规定。2术语2.0.1施工组织设计constructionOrganizationp1.an以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。2.0.2施工组织总设计genera1.constructionOrganizationp1.an以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。2.0.3单位工程施工组织设计constructionOrganizationp1.anforunitproject以单
5、位(子单位)工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程起指导和制约作用。2.0.4施工方案constructionscheme以分部(分项)工程或专项工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。2.0.5施工组织设计的动态管理dynamicmanagementofconstructionorganizationp1.an在项目实施过程中,对施工组织设计的执行、检查和修改的适时管理活动。2.0.6施工部署constructionarrangement对项目实施过程做出的统筹规划和全面安排,包括项目施工主要目标、施工顺序及空间组织、施工组织安排等。2.0.
6、7项目管理组织机构projectmanagementOrganization施工单位为完成施工项目建立的项目施工管理机构。2.0.8施工进度计划constructionscheduIe为实现项目设定的工期目标,对各项施工过程的施工顺序、起止时间和相互衔接关系所作的统筹策划和安排。2.0.9施工资源constructionresources为完成施工项目所需要的人力、物资等生产要素。2.0.10施工现场平面布置constructionsite1.ayoutp1.an在施工用地范围内,对各项生产、生活设施及其他辅助设施等进行规划和布置。2.0.11进度管理计划scheduIemanagementp
7、1.an保证实现项目施工进度目标的管理计划。包括对进度及其偏差进行测量、分析、采取的必要措施和计划变更等。2.0.12质量管理计划qua1.itymanagementp1.an保证实现项目施工目标的管理计划。包括制定、实施所需的组织机构、职责、程序以及采取的措施和资源配置等。2.0.13安全管理计划safetymanagementp1.an保证实现项目施工职业健康安全目标的管理计划。包括定、实施所需的组织机构、职责、程序以及采取的措施和资源配置等。2.0.14环境管理计划environmentmanagementp1.an保证实现项目施工环境目标的管理计划。包括制定、实施所需的组织机构、职责、
8、程序以及采取的措施和资源配置等。2.0.15成本管理计划costmanagementp1.an保证实现项目施工成本目标的管理计划。包括成本预测、实施、分析、采取的必要措施和计划变更等。3基本规定3.1 .1施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案。3.2 .2施工组织设计的编制必须遵循工程建设程序,并应符合下列原则:1符合施工合同或招标文件中有关工程进度、质量、安全、环境保护、造价等方面的要求;2积极开发、使用新技术和新工艺,推广应用新材料和新设备;3坚持科学的施工程序和合理的施工顺序,采用流水施工和网络计划等方法,科学配置资源,合理布置现场,采取季节性施工
9、措施,实现均衡施工,达到合理的经济技术指标;4采取技术和管理措施,推广建筑节能和绿色施工;5与质量、环境和职业健康安全三个管理体系有效结合。3.0.3施工组织设计应以下列内容作为编制依据:1与工程建设有关的法律、法规和文件;2国家现行有关标准和技术经济指标;3工程所在地区行政主管部门的批准文件,建设单位对施工的要求;4工程旅工同或招标投标文件;5工程设计文件;6工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;7与工程有关的资源供应情况;8施工企业的生产能力、机具设备状况、技术水平等。3.0.4施工组织设计应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主
10、要施工方法、施工现场平面布置及主要施工管理计划等基本内容。3.0.5施工组织设计的编制和审批应符合下列规定:1施工组织设计应由项目负责人支持编制,可根据需要分阶段编制和审批;2施工组织总设计应由总承包单位技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批,施工方案应由项目技术负责人审批;重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准;3由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承包单位技术负责人或技术负责人授权的技术人员审批;有总承包单位时,应由总承包单位项目技术负责人核准备
11、案;4规模较大的分部(分项)工程和专项工程的施工方案应按单位工程施工组织设计进行编制和审批。3.0.6施工组织设计应实行动态管理,并符合下列规定:1项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:I)工程设计有重大修改;2)有关法律、法规、规范和标准实施、修订和废止;3)主要施工方法有重大调整;4)主要施工资源配置有重大调整;5)施工环境有重大改变。2经修改或补充的施工组织设计应重新审批后实施;3项目施工前应进行施工组织设计逐级交底;项目施工过程中,应对施工组织设计的执行情况进行检查、分析并适时调整。3.0.7施工组织设计应在工程竣工验收后归档。4施工组织总设计4.1 工
12、程概况4.1.1 工程概况应包括项目主要情况和项目主要施工条件等O4.1.2 项目主要情况应包括下列内容:1项目名称、性质、地理位置和建设规模;2项目的建设、勘察、设计和监理等相关单位的情况;3项目设计概况;4项目承包范围及主要分包工程范围;5施工合同或招标文件对项目施工的重点要求;6其他应说明的情况。4.1.3 项目主要施工条件应包括下列内容:1项目建设地点气象状况;2项目施工区域地形和工程水文地质状况;3项目施工区域地上、地下管线及相邻的地上、地下建(构)筑物情况;4与项目施工有关的道路、河流等状况;5当地建筑材料、设备供应和交通运输等服务能力状况;6当地供电、供水、供热和通信能力状况;7
13、其他与施工有关的主要因素。4.2总体施工部署4.2.1施工组织总设计应对项目总体施工做出下列宏观部署:1确定项目施工总目标,包括进度、质量、安全、环境和成本目标;2根据项目施工总目标的要求,确定项目分阶段(期)交付的计划;3确定项目分阶段(期)施工的合理顺序及空间组织。1.1.2 对于项目施工的重点和难点应进行简要分析。1.1.3 总承包单位应明确项目管理组织机构形式,并宜采用框图的形式表示。1.1.4 对于项目施工中开发和使用的新技术、新工艺应做出部署。1.1.5 对主要分包项目施工单位的资质和能力应提出明确要求。4.3 施工总进度计划4.3.1 施工总进度计划应按照项目总体施工部署的安排进
14、行编制。4.3.2 施工总进度计划可采用网络图或横道图表示,并附必要说明。4.4 总体施工准备与主要资源配置计划4.4.1 总体施工准备应包括技术准备、现场准备和资金准备等。4.4.2 技术准备、现场准备和资金准备应满足项目分阶段(期)施工的需要。4.4.3 主要资源配置计划应包括劳动力配置计划和物资配置计划等。4.4.4 劳动力配置计划应包括下列内容:1确定各施工阶段(期)的总用工量;2根据施工总进度计划确定各施工阶段(期)的劳动力配置计划。4.4.5 物资配置计划应包括下列内容:1根据施工总进度计划确定主要工程材料和设备的配计划;2根据总体施工部署和施工总进度计划确定主要施工周转材料和施工
15、机具的配置计划。4.5 主要施工方法4.5.1 施工组织总设计应对项目涉及的单位(子单位)工程和主要分部(分项)工程所采用的施工方法进行简要说明。4.5.2 对脚手架工程、起重吊装工程、临时用水用电工程、季节性施上等专项工程所采用的施工方法应进行简要说明。4.6 施工总平面布置4.6.1 施工总平面布置应符合下列原则:1平面布置科学合理,施工场地占用面积少;2合理组织运输,减少二次搬运;3施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰;4充分利用既有建(构)筑物和既有设施为项目施工服务降低临时设施的建造费用;5临时设施应方便生产和生活,办公区、生活区和生产区宜分离设置;6符合节能、环保、安全和消防等要求;7遵守当地主管部门和建设单位关于施工现场安全文明施工的相
