电力设备预防性试验规程.docx

上传人:p** 文档编号:279278 上传时间:2023-04-27 格式:DOCX 页数:11 大小:71.64KB
下载 相关 举报
电力设备预防性试验规程.docx_第1页
第1页 / 共11页
电力设备预防性试验规程.docx_第2页
第2页 / 共11页
电力设备预防性试验规程.docx_第3页
第3页 / 共11页
电力设备预防性试验规程.docx_第4页
第4页 / 共11页
电力设备预防性试验规程.docx_第5页
第5页 / 共11页
电力设备预防性试验规程.docx_第6页
第6页 / 共11页
电力设备预防性试验规程.docx_第7页
第7页 / 共11页
电力设备预防性试验规程.docx_第8页
第8页 / 共11页
电力设备预防性试验规程.docx_第9页
第9页 / 共11页
电力设备预防性试验规程.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电力设备预防性试验规程.docx》由会员分享,可在线阅读,更多相关《电力设备预防性试验规程.docx(11页珍藏版)》请在第壹文秘上搜索。

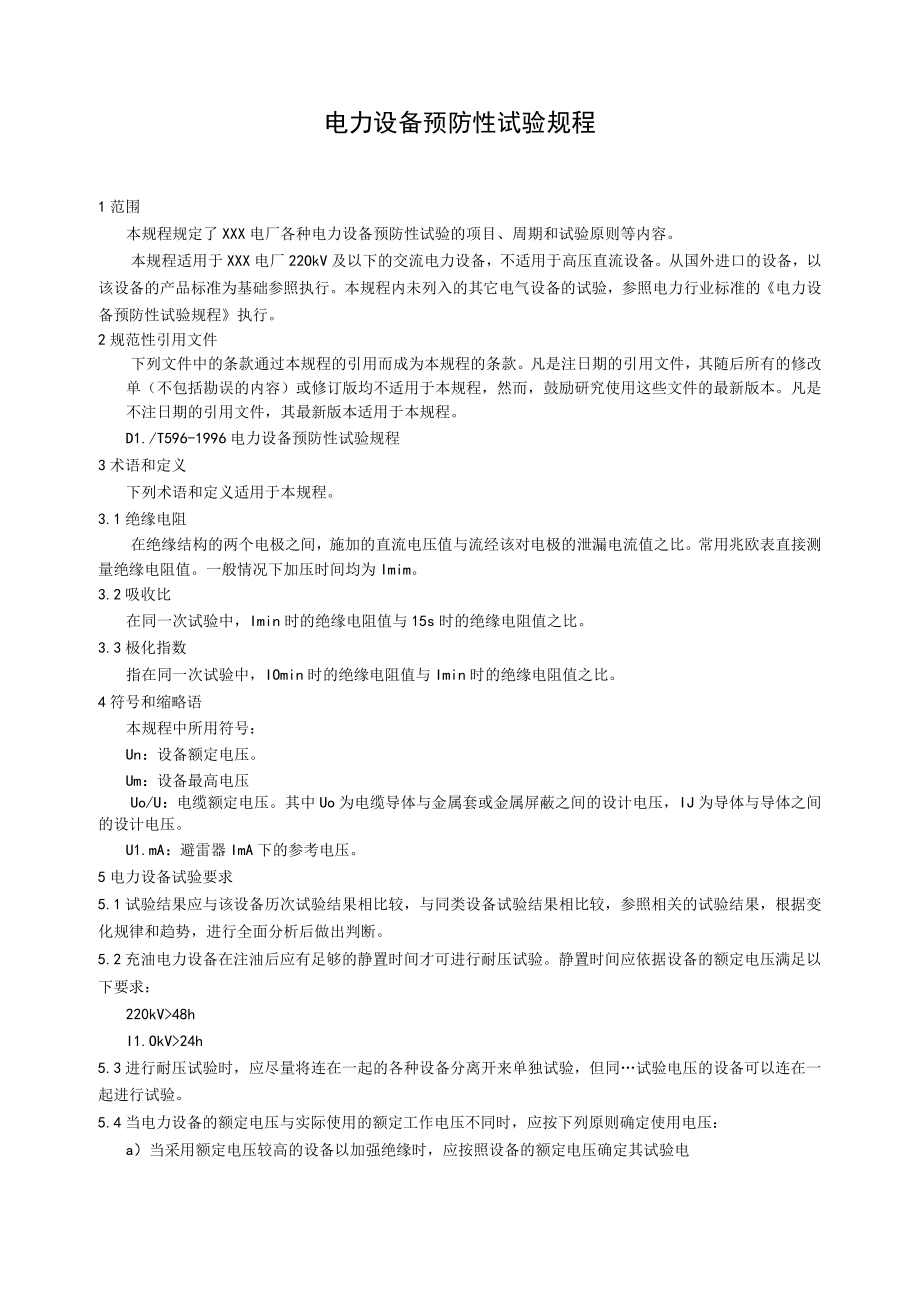

1、电力设备预防性试验规程1范围本规程规定了XXX电厂各种电力设备预防性试验的项目、周期和试验原则等内容。本规程适用于XXX电厂22OkV及以下的交流电力设备,不适用于高压直流设备。从国外进口的设备,以该设备的产品标准为基础参照执行。本规程内未列入的其它电气设备的试验,参照电力行业标准的电力设备预防性试验规程执行。2规范性引用文件下列文件中的条款通过本规程的引用而成为本规程的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本规程,然而,鼓励研究使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本规程。D1./T596-1996电力设备预防性试验规程

2、3术语和定义下列术语和定义适用于本规程。3.1绝缘电阻在绝缘结构的两个电极之间,施加的直流电压值与流经该对电极的泄漏电流值之比。常用兆欧表直接测量绝缘电阻值。一般情况下加压时间均为Imim。3.2吸收比在同一次试验中,Imin时的绝缘电阻值与15s时的绝缘电阻值之比。3.3极化指数指在同一次试验中,IOmin时的绝缘电阻值与Imin时的绝缘电阻值之比。4符号和缩略语本规程中所用符号:Un:设备额定电压。Um:设备最高电压Uo/U:电缆额定电压。其中Uo为电缆导体与金属套或金属屏蔽之间的设计电压,IJ为导体与导体之间的设计电压。U1.mA:避雷器ImA下的参考电压。5电力设备试验要求5.1试验结

3、果应与该设备历次试验结果相比较,与同类设备试验结果相比较,参照相关的试验结果,根据变化规律和趋势,进行全面分析后做出判断。5.2充油电力设备在注油后应有足够的静置时间才可进行耐压试验。静置时间应依据设备的额定电压满足以下要求:220kV48hI1.OkV24h5.3进行耐压试验时,应尽量将连在一起的各种设备分离开来单独试验,但同试验电压的设备可以连在一起进行试验。5.4当电力设备的额定电压与实际使用的额定工作电压不同时,应按下列原则确定使用电压:a)当采用额定电压较高的设备以加强绝缘时,应按照设备的额定电压确定其试验电压。b)当采用额定电压较高的设备作为代用设备时,应按照实际的额定工作电压确定

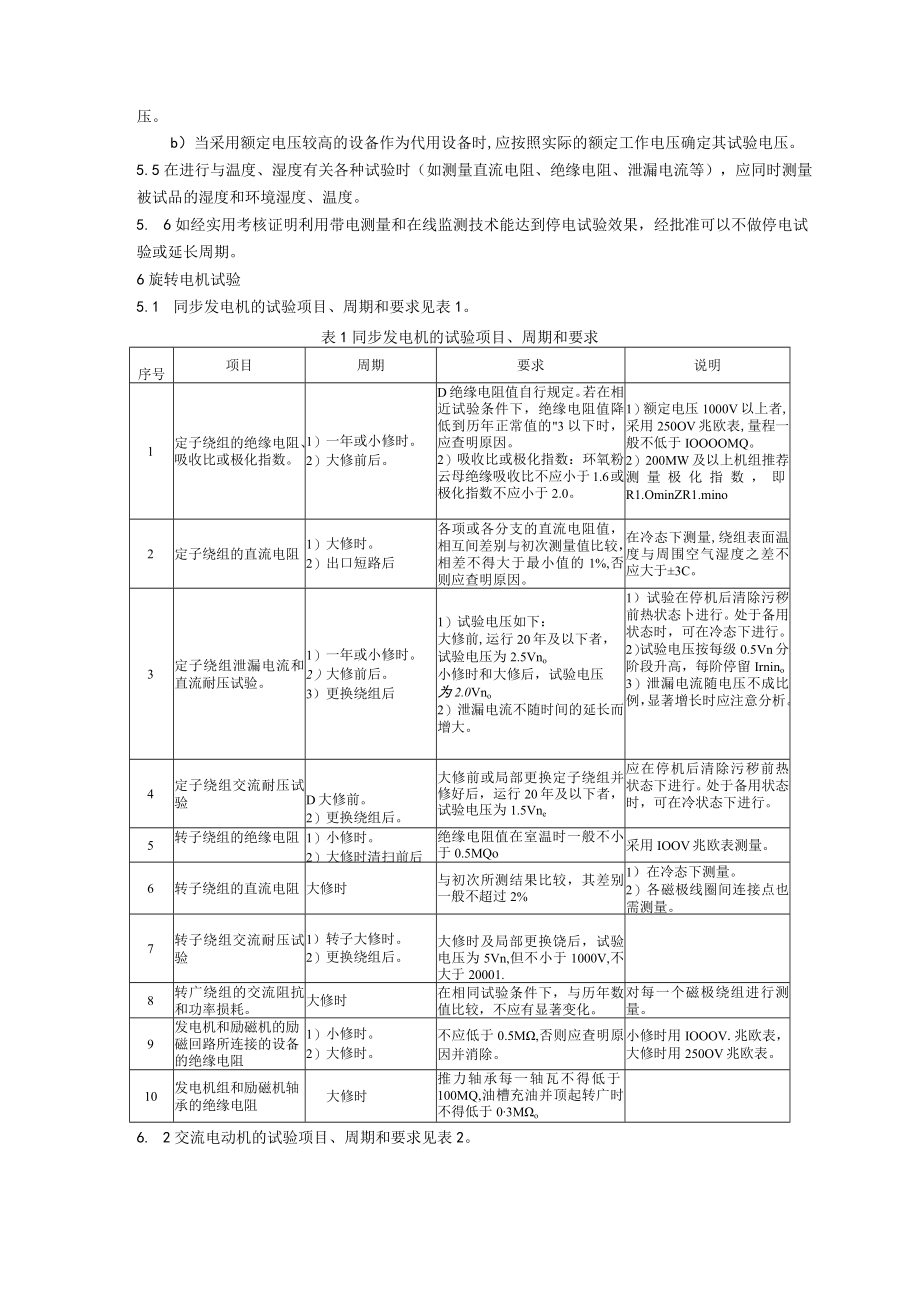

4、其试验电压。5.5在进行与温度、湿度有关各种试验时(如测量直流电阻、绝缘电阻、泄漏电流等),应同时测量被试品的湿度和环境湿度、温度。5. 6如经实用考核证明利用带电测量和在线监测技术能达到停电试验效果,经批准可以不做停电试验或延长周期。6旋转电机试验5.1 同步发电机的试验项目、周期和要求见表1。表1同步发电机的试验项目、周期和要求序号项目周期要求说明1定子绕组的绝缘电阻、吸收比或极化指数。1)一年或小修时。2)大修前后。D绝缘电阻值自行规定。若在相近试验条件下,绝缘电阻值降低到历年正常值的3以下时,应查明原因。2)吸收比或极化指数:环氧粉云母绝缘吸收比不应小于1.6或极化指数不应小于2.0。

5、1)额定电压1000V以上者,采用250OV兆欧表,量程一般不低于IOOOOMQ。2)200MW及以上机组推荐测量极化指数,即R1.OminZR1.mino2定子绕组的直流电阻1)大修时。2)出口短路后各项或各分支的直流电阻值,相互间差别与初次测量值比较,相差不得大于最小值的1%,否则应查明原因。在冷态下测量,绕组表面温度与周围空气湿度之差不应大于3C。3定子绕组泄漏电流和直流耐压试验。1)一年或小修时。2)大修前后。3)更换绕组后1)试验电压如下:大修前,运行20年及以下者,试验电压为2.5Vno小修时和大修后,试验电压为2.0Vno2)泄漏电流不随时间的延长而增大。1)试验在停机后清除污秽

6、前热状态卜进行。处于备用状态时,可在冷态下进行。2)试验电压按每级0.5Vn分阶段升高,每阶停留Irnino3)泄漏电流随电压不成比例,显著增长时应注意分析。4定子绕组交流耐压试验D大修前。2)更换绕组后。大修前或局部更换定子绕组并修好后,运行20年及以下者,试验电压为1.5Vne应在停机后清除污秽前热状态下进行。处于备用状态时,可在冷状态下进行。5转子绕组的绝缘电阻1)小修时。2)大修时清扫前后绝缘电阻值在室温时一般不小于0.5MQo采用IOOV兆欧表测量。6转子绕组的直流电阻大修时与初次所测结果比较,其差别一般不超过2%1)在冷态下测量。2)各磁极线圈间连接点也需测量。7转子绕组交流耐压试

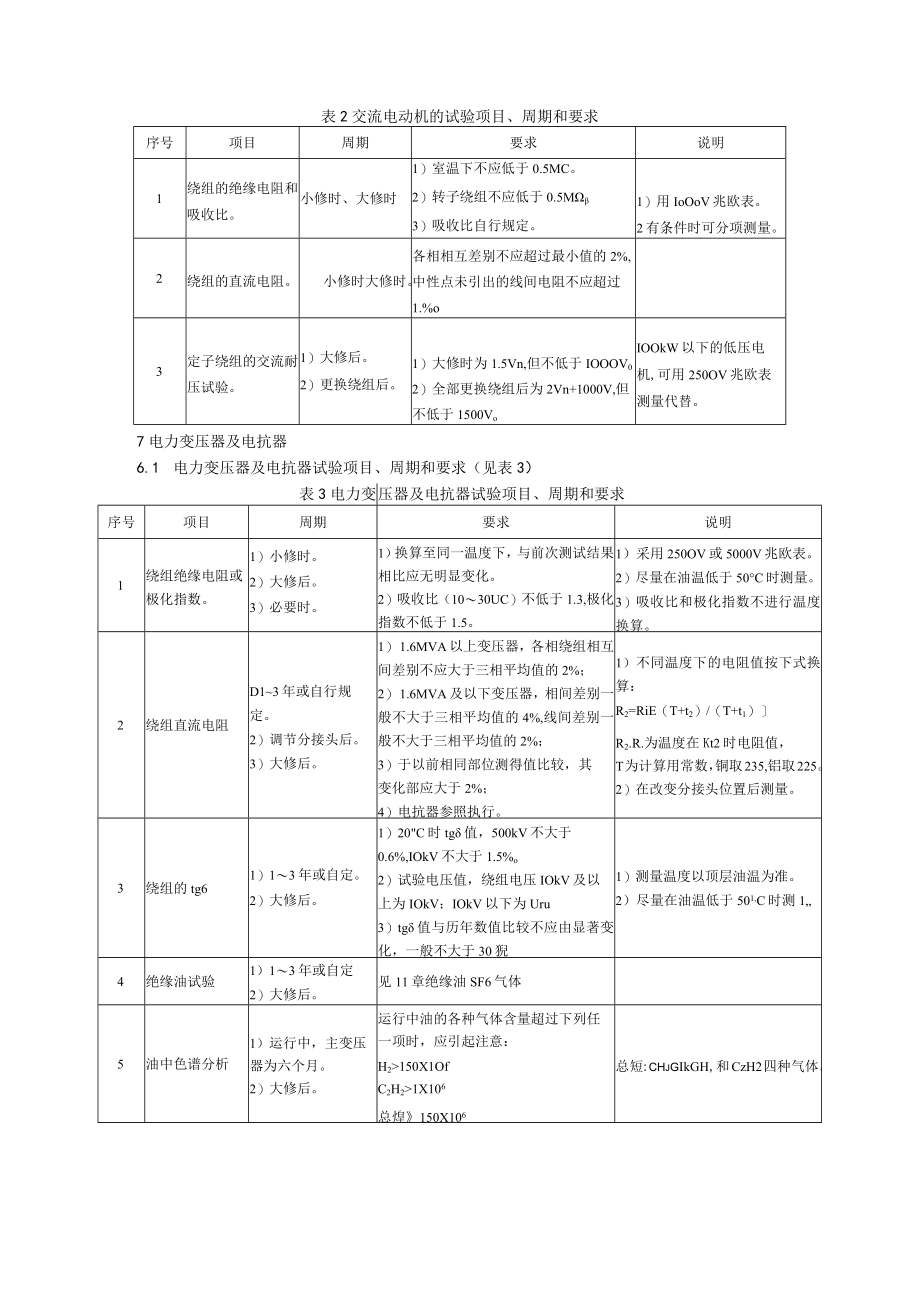

7、验1)转子大修时。2)更换绕组后。大修时及局部更换饶后,试验电压为5Vn,但不小于1000V,不大于20001.8转广绕组的交流阻抗和功率损耗。大修时在相同试验条件下,与历年数值比较,不应有显著变化。对每一个磁极绕组进行测量。9发电机和励磁机的励磁回路所连接的设备的绝缘电阻1)小修时。2)大修时。不应低于0.5M,否则应查明原因并消除。小修时用IOOOV.兆欧表,大修时用250OV兆欧表。10发电机组和励磁机轴承的绝缘电阻大修时推力轴承每一轴瓦不得低于100MQ,油槽充油并顶起转广时不得低于03Mo6. 2交流电动机的试验项目、周期和要求见表2。表2交流电动机的试验项目、周期和要求序号项目周期

8、要求说明1绕组的绝缘电阻和吸收比。小修时、大修时1)室温下不应低于0.5MC。2)转子绕组不应低于0.5M3)吸收比自行规定。1)用IoOoV兆欧表。2有条件时可分项测量。2绕组的直流电阻。小修时大修时。各相相互差别不应超过最小值的2%,中性点未引出的线间电阻不应超过1.%o3定子绕组的交流耐压试验。1)大修后。2)更换绕组后。1)大修时为1.5Vn,但不低于IOOOV02)全部更换绕组后为2Vn+1000V,但不低于1500VoIOOkW以下的低压电机,可用250OV兆欧表测量代替。7电力变压器及电抗器6.1 电力变压器及电抗器试验项目、周期和要求(见表3)表3电力变压器及电抗器试验项目、周

9、期和要求序号项目周期要求说明1绕组绝缘电阻或极化指数。1)小修时。2)大修后。3)必要时。1)换算至同一温度下,与前次测试结果相比应无明显变化。2)吸收比(1030UC)不低于1.3,极化指数不低于1.5。1)采用250OV或5000V兆欧表。2)尽量在油温低于50C时测量。3)吸收比和极化指数不进行温度换算。2绕组直流电阻D13年或自行规定。2)调节分接头后。3)大修后。1) 1.6MVA以上变压器,各相绕组相互间差别不应大于三相平均值的2%;2) 1.6MVA及以下变压器,相间差别一般不大于三相平均值的4%,线间差别一般不大于三相平均值的2%;3)于以前相同部位测得值比较,其变化部应大于2

10、%;4)电抗器参照执行。1)不同温度下的电阻值按下式换算:R2=RiE(T+t2)/(T+t1)R2.R.为温度在Kt2时电阻值,T为计算用常数,铜取235,铝取225。2)在改变分接头位置后测量。3绕组的tg61)13年或自定。2)大修后。1)20C时tg值,500kV不大于0.6%,IOkV不大于1.5%o2)试验电压值,绕组电压IOkV及以上为IOkV;IOkV以下为Uru3)tg值与历年数值比较不应由显著变化,一般不大于30猊1)测量温度以顶层油温为准。2)尽量在油温低于501,C时测14绝缘油试验1)13年或自定2)大修后。见11章绝缘油SF6气体5油中色谱分析1)运行中,主变压器为

11、六个月。2)大修后。运行中油的各种气体含量超过下列任一项时,应引起注意:H2150X1OfC2H21X106总煌150X106总短:CHjGIkGH,和CzH2四种气体。序号项目周期要求说明6交流耐压试验1)13年。2)必要时1)油浸变压器11定期试验电压值:额定电压试验电压IOkV30kV(线端)15kV38kV(线端)HOkV72kV(中性点)2)干式变定期试验电压值按出厂试验电压值的0.85倍。7油中含水量见11章绝缘油8油中含气量见11章绝缘油9绕组泄漏电流1) 13年或自定。2) 2)必要时。1)直流试验电压值:读取Imin时的泄漏电流值。绕组电压试验电压IOkVIOkVI1.OkV

12、60kV2)与前次测试结果相比应无明显变化。10压力释放器校验必要时动作值与铭牌值相差应在10%范围内或按厂家规定。72油浸式电力变压器(1.6MVA及以下):定期试验项目见7.1表3中第1、2、4、6项,即绕组绝缘电阻、绕组直流电阻、绝缘油试验和交流耐压试验。7. 3油浸式电抗器:定期试验项目见7.1表3中第1、2、3、4、5项,即绕组绝缘电阻、绕组直流电阻、绕组的tg6、绝缘油试验和油中色谱分析。7. 4定期试验项目见7.1表3中第1、2、6项,4.5即绕组绝缘电阻、绕组直流电阻和交流耐压试验。8互感器8.1电流互感器电流互感器的试验项目、同期和要求见表4。表4电流互感器的试验项目、同期和

13、要求序号项目周期要求说明1绕组绝缘电阻1)投运前。2)13年或必要时。与初始值及历次数据比较,不应有显著变化。用250OV兆欧表2交流耐压试验1)13年。2)必要时。1)一次绕组按历次数据比较,不应有显著变化;电压等级试验电压IOkV30kV20kV47kV2)二次绕组之间及末屏对地为2kV.2极性检查大修后或必要时。与铭牌标志相符4变比检查1)大修后。2)必要时。与铭牌标志相符8. 2电压互感器电压互感器的试验项目、周期和要求见表5。表5电压互感器的试验项目、周期和要求序号项目周期要求说明1绝缘电阻1)13年。2)必要时。自行规定一次绕组用250Ov兆欧表,二次绕组用IOOOV或250Ov兆

14、欧表。21)绕组绝缘tg6(%)不应大于下表数值:温度1.O2.O3.O35kV及以下大修后2.53.O5.O运行中2.53.55.535kV及以上大修后1.52.O3.5运行中2.O2.54.O2)支架绝缘一般不大于6%。3油中气体色谱分析1)投运前。2)13年。3)大修后。4)必要时。油中溶解气体组分含量超过下列任一值时应引起注意:总煌IOOX1.OfiH2150IO6C2H2210fi能投运互感器的油中比应含有GHz。4交流耐压试验1)3年(2OkV及以下)2)大修后。3)必要时。1)一次绕组按出厂值85%进行,出厂值不明者按下列进行:1)串级式或分级绝缘式的互感器用倍频感应耐试验。2)倍频耐压试验前后,应检查有否绝缘损伤。电压等级kV电压等级kV10302047

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑贯标ISO

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
