2023年春节节后施工项目部复工复产方案.docx

上传人:p** 文档编号:282893 上传时间:2023-04-28 格式:DOCX 页数:19 大小:32.67KB
下载 相关 举报
2023年春节节后施工项目部复工复产方案.docx_第1页
第1页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第2页
第2页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第3页
第3页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第4页
第4页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第5页
第5页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第6页
第6页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第7页
第7页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第8页
第8页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第9页
第9页 / 共19页
2023年春节节后施工项目部复工复产方案.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023年春节节后施工项目部复工复产方案.docx》由会员分享,可在线阅读,更多相关《2023年春节节后施工项目部复工复产方案.docx(19页珍藏版)》请在第壹文秘上搜索。

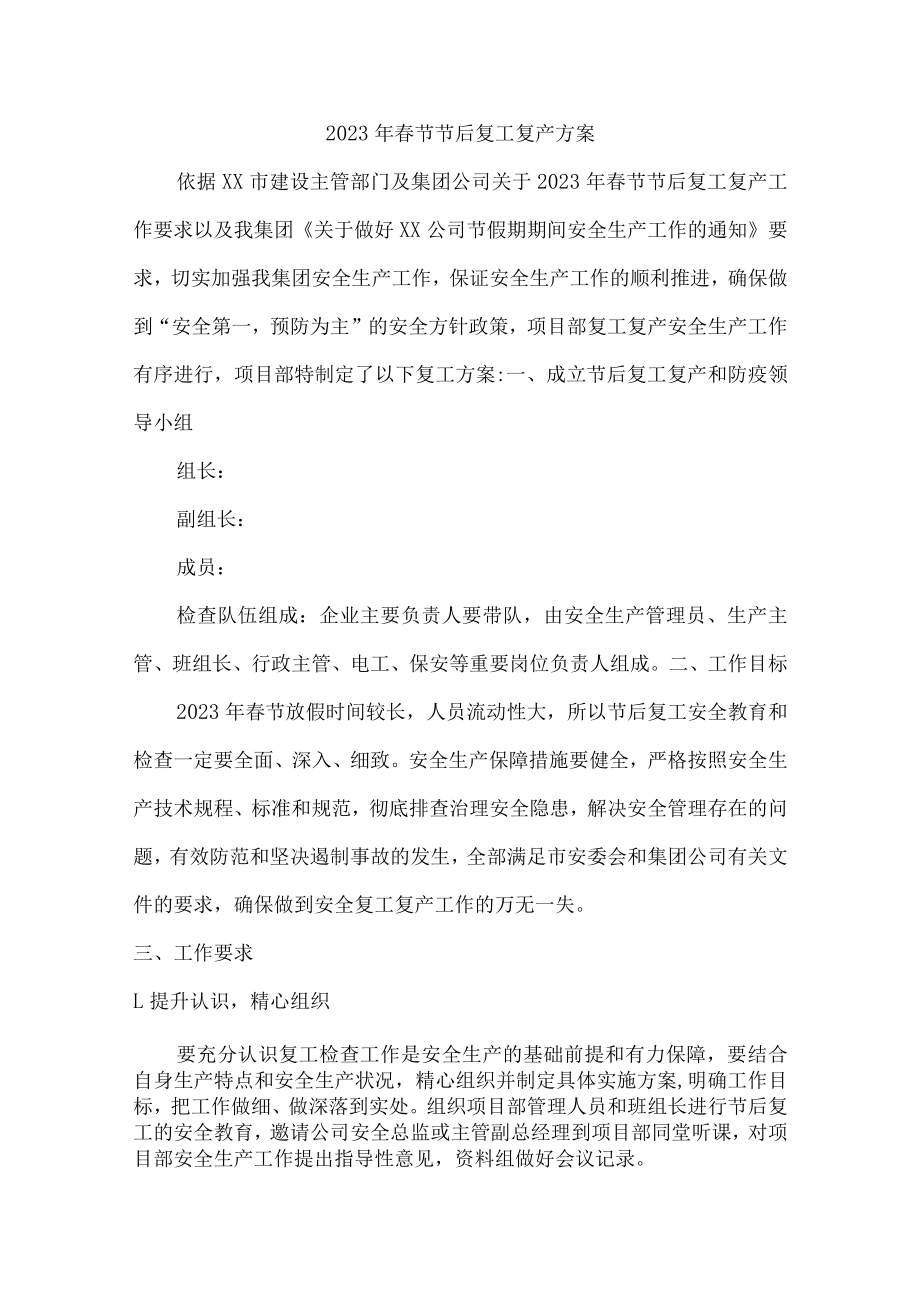

1、2023年春节节后复工复产方案依据XX市建设主管部门及集团公司关于2023年春节节后复工复产工作要求以及我集团关于做好XX公司节假期期间安全生产工作的通知要求,切实加强我集团安全生产工作,保证安全生产工作的顺利推进,确保做到“安全第一,预防为主”的安全方针政策,项目部复工复产安全生产工作有序进行,项目部特制定了以下复工方案:一、成立节后复工复产和防疫领导小组组长:副组长:成员:检查队伍组成:企业主要负责人要带队,由安全生产管理员、生产主管、班组长、行政主管、电工、保安等重要岗位负责人组成。二、工作目标2023年春节放假时间较长,人员流动性大,所以节后复工安全教育和检查一定要全面、深入、细致。安

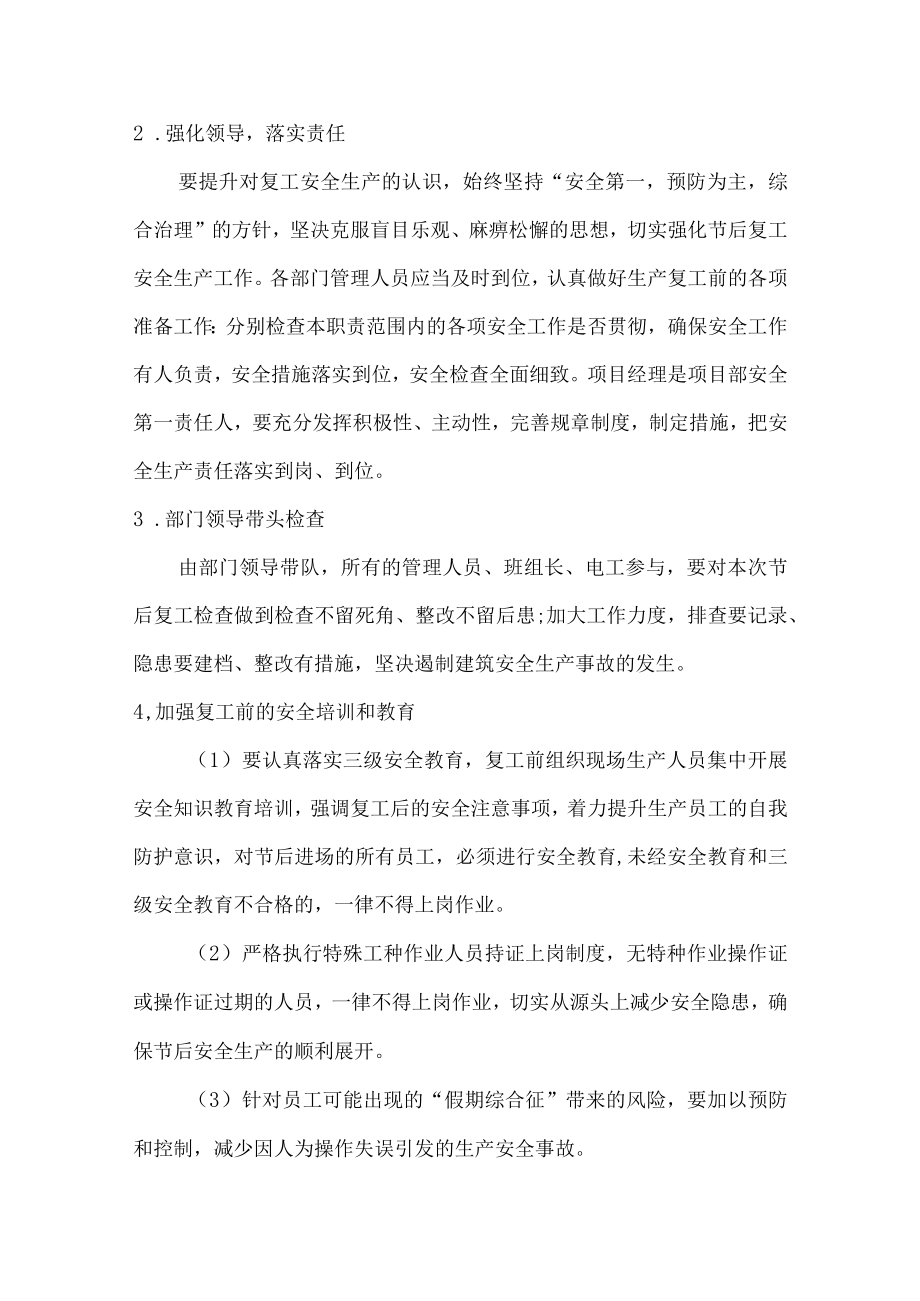

2、全生产保障措施要健全,严格按照安全生产技术规程、标准和规范,彻底排查治理安全隐患,解决安全管理存在的问题,有效防范和坚决遏制事故的发生,全部满足市安委会和集团公司有关文件的要求,确保做到安全复工复产工作的万无一失。三、工作要求L提升认识,精心组织要充分认识复工检查工作是安全生产的基础前提和有力保障,要结合自身生产特点和安全生产状况,精心组织并制定具体实施方案,明确工作目标,把工作做细、做深落到实处。组织项目部管理人员和班组长进行节后复工的安全教育,邀请公司安全总监或主管副总经理到项目部同堂听课,对项目部安全生产工作提出指导性意见,资料组做好会议记录。2 .强化领导,落实责任要提升对复工安全生产

3、的认识,始终坚持“安全第一,预防为主,综合治理”的方针,坚决克服盲目乐观、麻痹松懈的思想,切实强化节后复工安全生产工作。各部门管理人员应当及时到位,认真做好生产复工前的各项准备工作:分别检查本职责范围内的各项安全工作是否贯彻,确保安全工作有人负责,安全措施落实到位,安全检查全面细致。项目经理是项目部安全第一责任人,要充分发挥积极性、主动性,完善规章制度,制定措施,把安全生产责任落实到岗、到位。3 .部门领导带头检查由部门领导带队,所有的管理人员、班组长、电工参与,要对本次节后复工检查做到检查不留死角、整改不留后患;加大工作力度,排查要记录、隐患要建档、整改有措施,坚决遏制建筑安全生产事故的发生

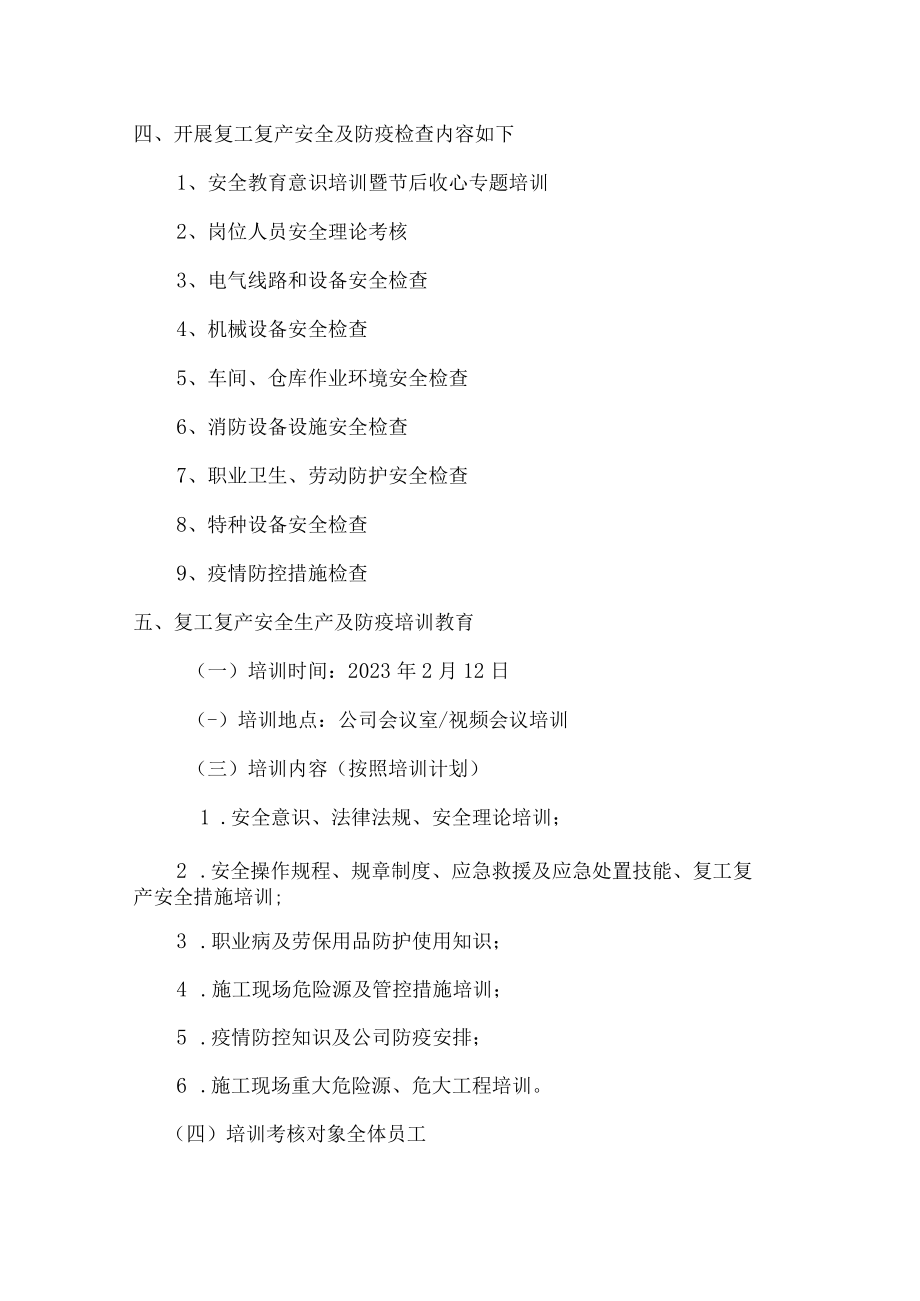

4、。4,加强复工前的安全培训和教育(1)要认真落实三级安全教育,复工前组织现场生产人员集中开展安全知识教育培训,强调复工后的安全注意事项,着力提升生产员工的自我防护意识,对节后进场的所有员工,必须进行安全教育,未经安全教育和三级安全教育不合格的,一律不得上岗作业。(2)严格执行特殊工种作业人员持证上岗制度,无特种作业操作证或操作证过期的人员,一律不得上岗作业,切实从源头上减少安全隐患,确保节后安全生产的顺利展开。(3)针对员工可能出现的“假期综合征”带来的风险,要加以预防和控制,减少因人为操作失误引发的生产安全事故。四、开展复工复产安全及防疫检查内容如下1、安全教育意识培训暨节后收心专题培训2、

5、岗位人员安全理论考核3、电气线路和设备安全检查4、机械设备安全检查5、车间、仓库作业环境安全检查6、消防设备设施安全检查7、职业卫生、劳动防护安全检查8、特种设备安全检查9、疫情防控措施检查五、复工复产安全生产及防疫培训教育(一)培训时间:2023年2月12日(-)培训地点:公司会议室/视频会议培训(三)培训内容(按照培训计划)1 .安全意识、法律法规、安全理论培训;2 .安全操作规程、规章制度、应急救援及应急处置技能、复工复产安全措施培训;3 .职业病及劳保用品防护使用知识;4 .施工现场危险源及管控措施培训;5 .疫情防控知识及公司防疫安排;6 .施工现场重大危险源、危大工程培训。(四)培

6、训考核对象全体员工(五)培训考核要求通过安全教育培训以及考试使全体员工提高安全生产意识,掌握公司及本人岗位安全风险要点、防护措施和应急处置措施;自觉遵守公司各项规章制度和安全操作规程。六、工作开展落实安全复工复产检查的主要工作如下:1、临时用电:由电工班电工及安全人员对宿舍、现场及配电区域进行逐个排查,对不符合正式用电要求的私拉乱接的现象进行及时纠正;对生产场所的电箱、用电设备、电气线路进行全面的检测,及时排除线路、器材老化或因杂物压迫造成的线路短路、断路、裸露等隐患;电源开关、控制箱检查锁具有效。2、施工机具:要组织作业人员在正式生产前进行维护保养和开机进行试运转,特别是塔吊大型起重机械,由

7、分包方广州明大建筑机械安装有限公司负责检查和维护保养,检查塔吊是否运转正常,电气设备是否正常。项目部的机电工查看加工及辅助设备安全防护是否存在异常,有无漏电现象等异常现象。3、现场安全防护:现场地面、墙面等是否存在安全隐患因素。安全防护栏是否牢固有效,预留洞口、通道口、井道口是否防护严密;楼梯临边是否设置围栏,围栏是否牢固。4、基坑安全:基坑防护栏是否牢固,基坑变形观测是否有做,基坑支护桩是否处于安全状态,支护桩和地面变形是否达到符合规范和设计要求。基坑边2m内严禁堆载,2m外堆载是否符合设计要求,小于20kNm2o5、防护架体:地下室防护架体属于模板支撑体系,经过较长的节假日是否具有足够的强

8、度、刚度、稳定性,重点检查基础持力层是否可靠,架体是否有变形,作业平台是否可靠,是否按方案执行,并对脚手架班组做安全技术交底。6、材料堆放管理:对现场材料进行全检查,重点检查材料分类对放,标志标牌是否移动或遗漏,对于产生粉尘的材料是否进行覆盖,施工材料是否阻碍施工道路和消防通道。7、现场安全标识:对现场安全标识进行全数检查,检查安全标识的数量是否满足要求,危险区域和部位是否设置安全标识,安全标识破损毁坏是否进行更换。8、消防方面:对消防设备进行全部检查、更换过期的失效的消防设备,并对消防栓、水带、消防架、消防箱进行逐个检查。易爆物品包括氧气、乙快气瓶是否有专用储存库,易燃物品防止是否安全,灭火

9、器材数量是否足够,防火措施是否得当。施工现场消防通道是否畅通。工地食堂防火措施是否符合要求。工人宿舍是否存在乱拉乱接电线,是否有违规使用大功率电气现象。9、员工培训和实名制制度:我司拟定2月2日正式复产,人员于2月6日全部到岗,公司将安排专门人员对员工进行节后复岗安全生产培训。是否落实实名制工人工资分账工作。10、绿色施工:是否落实6个“100%是“一不准进。三不准出”,为硬地化的非作业面是否绿网全覆盖,施工围蔽是否按照要求建造并安装防尘喷淋设施,工地是否按要求安装视频监控。11、职业病危害防治:是否健全预防职业病管理制度及档案,是否按规定组织进行职工健康检查和进行职业健康卫生培训。12、安全

10、生产十大体系:是否完成安全生产十大体系57项相关工作及台账。公司质安部对生产现场进行检查,检查中,需要对检查出的安全隐患下达隐患整改通知书要求相关部门限期整改,且要求做到各安全隐患整改完成并复查合格。七、安全验收隐患整改及培训完成后,报XX集团有限公司安环部,逐一检查验收,并在确保施工管理人员和施工作业班组人员到位的情况下,以及机械设备、施工材料就位和施工现场作业环境安全达标的基础上,报批领导审批后确认。八、复产复工通过验收,各项目部切实做到“零隐患,零风险”的情况,公司领导同意,方可于2月3日正式复工,复工条件如下:1、施工管理人员和施工作业班组人员、主要特殊工种到位;2、安全及文明施工整改

11、完毕;3、现场机械设备全部维护检修完毕;4、施工材料、机具、设备就位;5、人员方面对新进员工进行安全生产教育;6、复工生产前的各项工程资料编制齐全、完备。2023年春节后复工复产方案为了强化项目部对施工现场安全生产管理,保障节后生产工作顺利开展,消除各类安全隐患,特制订该复工复产安全生产方案,并根据住建部门要求在复工前对安全生产工作进行全面检查。一、检查内容1 .开展节后复工的安全生产条件检查;2 .强化对关键环节和重点部位的复工检查;3 .积极开展安全生产教育培训活动;4 .对生产现场进行全面深入的检查:对现场电、水、安全防护、生产设备和机械加工设备状态、劳保用品等的落实情况进行检查。5 .

12、工地扬尘防治检查。6 .外出返回XX区务工人员及“中高风险区”人员检查。7 .对施工现场重大危险源、危大工程进行逐栋检查,对检查存在的问题落实责任工长进行整改,安全管理人员现场进行监督。二、工作目标检查要求全面、深入、细致。安全生产保障措施要健全,严格按照安全生产技术规程和标准,彻底排查治理安全隐患,解决安全管理存在的问题,有效防范和坚决遏制事故的发生。三、工作要求L提升认识,精心组织要充分认识复工检查工作是安全生产的基础前提和有力保障,要结合自身生产特点和安全生产状况,精心组织并制定具体实施方案,明确工作目标,把工作做细、做深落到实处。2 .强化领导,落实责任要提升对复工安全生产的认识,始终

13、坚持“安全第一,预防为主,综合治理”的方针,坚决克服盲目乐观、麻痹松懈的思想,切实强化节后复工安全生产工作。各部门管理人员应当及时到位,认真做好生产复工前的各项准备工作:确保安全工作有人负责,安全措施落实到位,安全检查全面细致。项目安全组,要充分发挥积极性、主动性,完善规章制度,制定措施,把安全生产责任落实到岗、到位。3 .安全生产小组对本次检查负责要对本次节后复工检查做到检查不留死角、整改不留后患;加大工作力度,排查要记录、隐患要建档、整改有措施,坚决遏制建筑安全生产事故的发生。4 .加强复工前的安全培训和教育(1)要认真落实三级安全教育,复工前组织现场生产人员集中开展安全知识教育培训,强调

14、复工后的安全注意事项,着力提升生产员工的自我防护意识,特别是对节后新进的新员工,必须进行岗前操作安全培训L未经培训和三级安全教育不合格的,一律不得上岗作业。(2)严格执行特殊工种作业人员持证上岗制度,无特种作业操作证或操作证过期的人员,一律不得上岗作业,切实从源头上减少安全隐患,确保节后安全生产的顺利展开。(3)针对员工可能出现的“假期综合征”带来的风险,要加以预防和控制,减少因人为操作失误引发的生产安全事故。四、工作开展落实项目部对生产现场进行检查。检查中,需要对检查出的安全隐患下达隐患整改通知书要求相关班组限期整改,且要求做到各安全隐患整改完成并复查合格。用电方面:由电工班电工及安全人员对

15、现场及配电区域进行逐个排查,对不符合正式用电要求的私拉乱接的现象进行及时纠正;对生产场所电气线路进行全面的检测,及时排除线路、器材老化或因杂物压迫造成的线路短路、断路、裸露等隐患;电源开关、控制箱检查锁具有效。机械方面:要组织作业人员在正式生产前开机进行试运转,查看加工及辅助设备安全防护是否存在异常,有无漏电现象等异常现象。现场安全防护方面:现场地面、墙面等是否存在安全隐患因素。消防方面:对消防设备进行全部检查、更换过期的失效的消防设备,并对消防栓、水带、消防架、消防箱进行逐个检查。员工培训方面:我项目部拟定2023年2月2日正式复产,人员于2月6日全部到岗,项目部将安排专门人员对员工进行节后复岗安全生产培训。工地扬尘防治检查,裸土覆盖,车辆冲洗设备,喷淋等。外出返回叙州区务工人员及“中高风险区”人员检查,扫码、登记。五、安全验收隐患整改及培训完成后,报安全工程部、逐一检查验收,在确保设备,材料安全的情况下,通过领导审批后确认。六、复产复工通过验收,做到“零隐患,零风险”的情况,领导同意后方可于2月3日正式复工复产:1、安全及文明施工整改完毕。2、现场机械设备全部维护检修完毕。3、人员方面:对新进员工进行安全生产教育,实名制录入。4、外出返回XXX区务工人员无“中高风险区”人员。5、所有进场人员建立一人一档,需提供核酸检测报告、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
