《赣西科技职业学院课程教学进度表.docx》由会员分享,可在线阅读,更多相关《赣西科技职业学院课程教学进度表.docx(12页珍藏版)》请在第壹文秘上搜索。

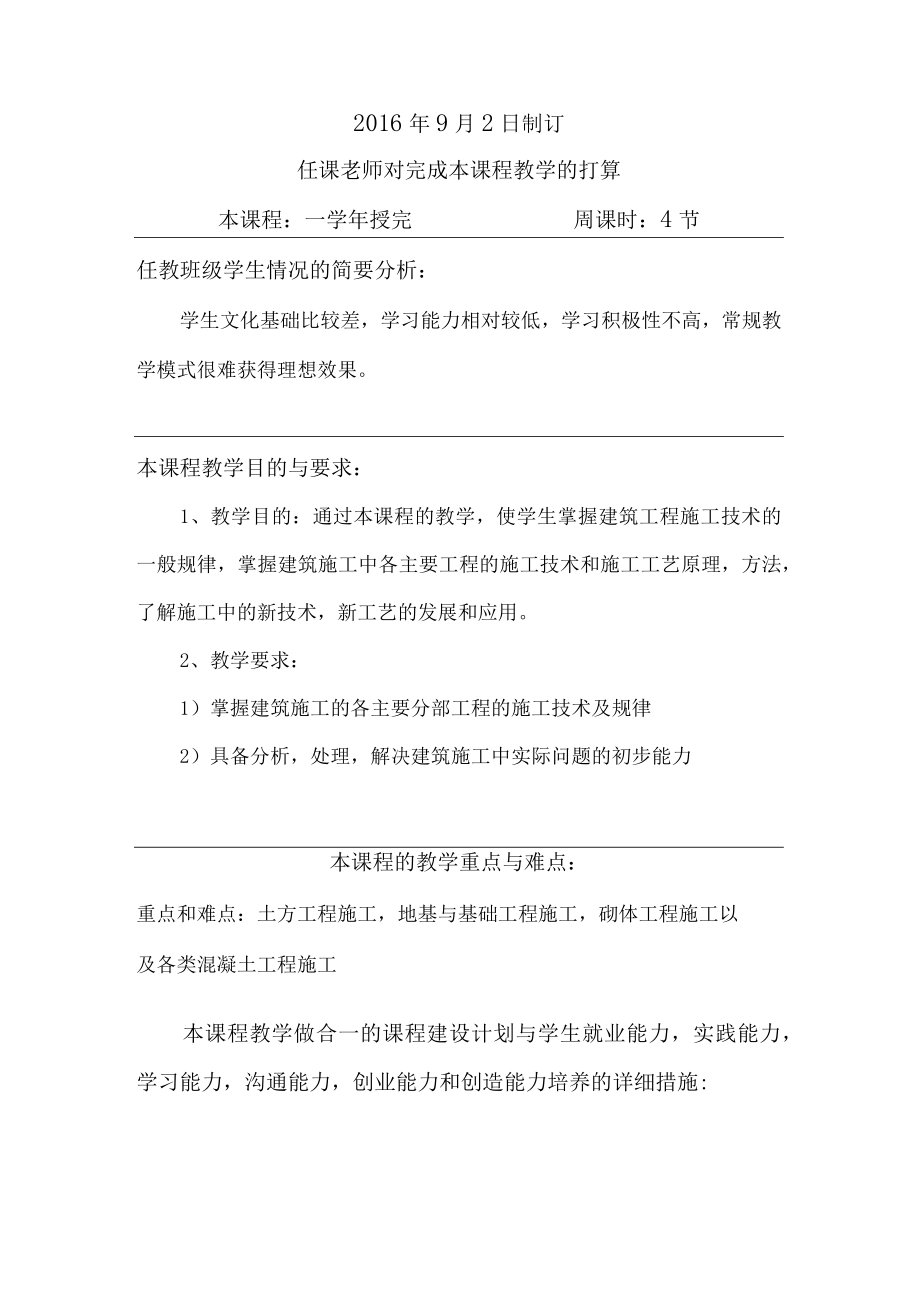

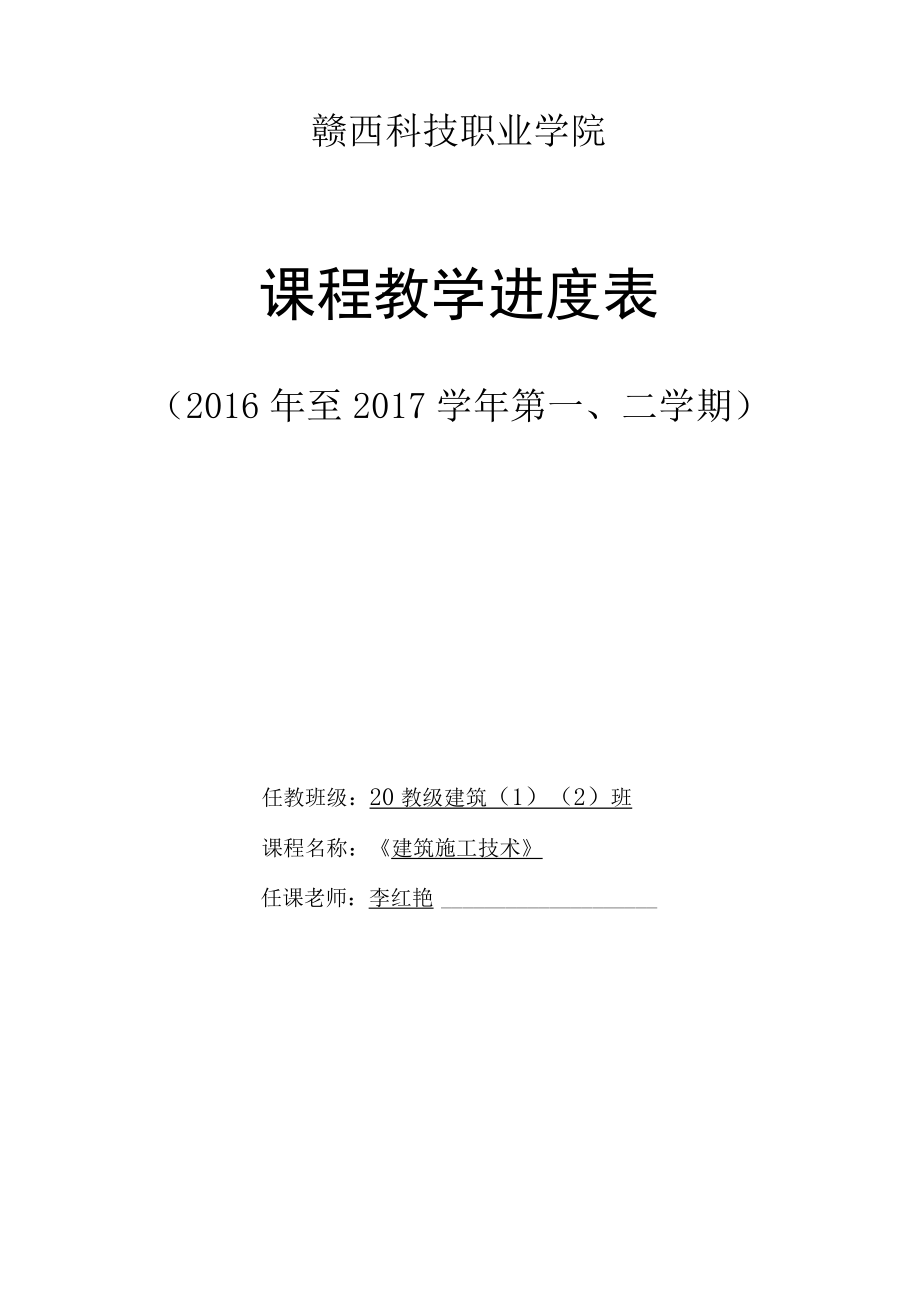

1、赣西科技职业学院课程教学进度表(2016年至2017学年第一、二学期)任教班级:20教级建筑(1)(2)班课程名称:建筑施工技术任课老师:李红艳2016年9月2日制订任课老师对完成本课程教学的打算本课程:一学年授完周课时:4节任教班级学生情况的简要分析:学生文化基础比较差,学习能力相对较低,学习积极性不高,常规教学模式很难获得理想效果。本课程教学目的与要求:1、教学目的:通过本课程的教学,使学生掌握建筑工程施工技术的一般规律,掌握建筑施工中各主要工程的施工技术和施工工艺原理,方法,了解施工中的新技术,新工艺的发展和应用。2、教学要求:1)掌握建筑施工的各主要分部工程的施工技术及规律2)具备分析

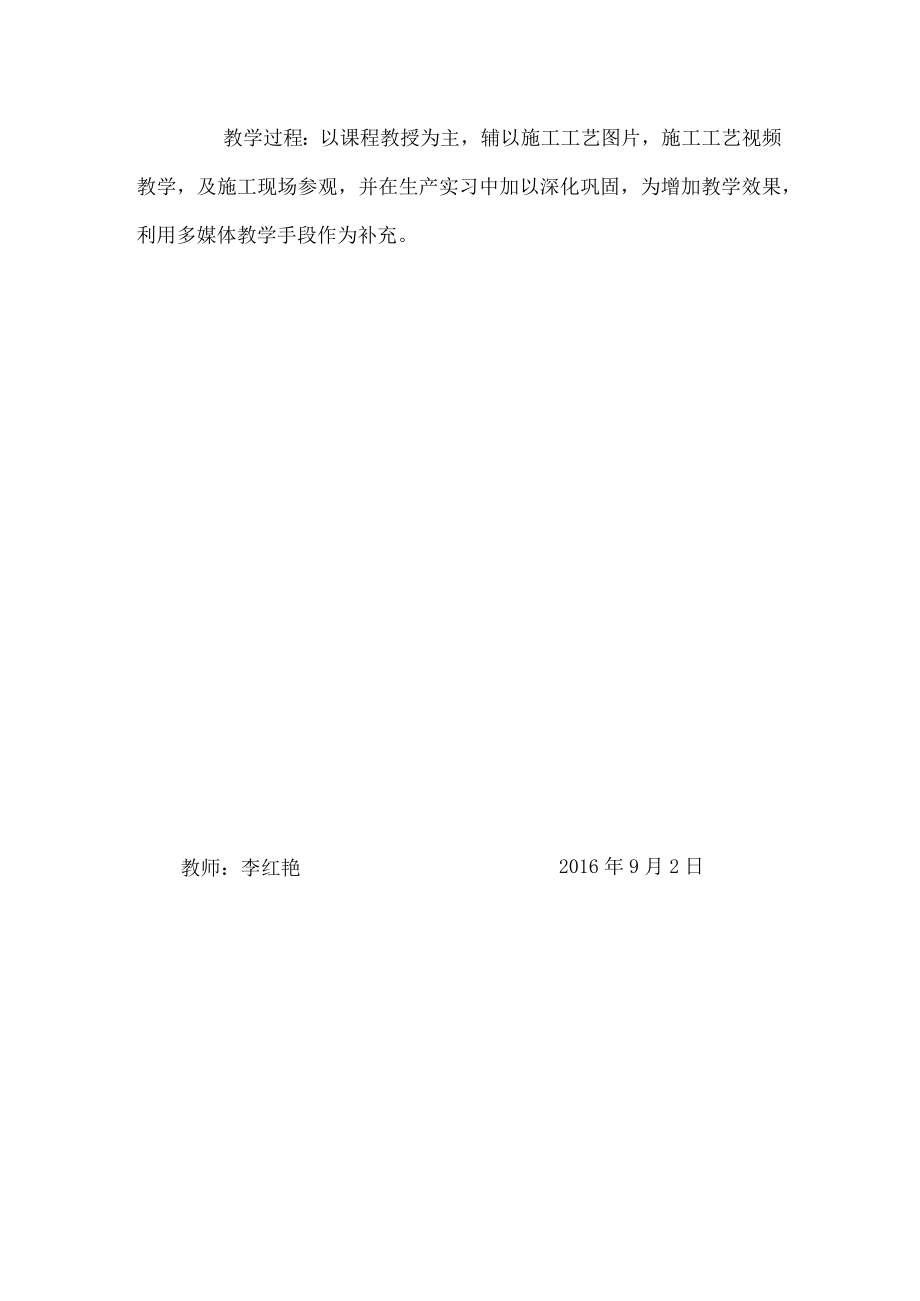

2、,处理,解决建筑施工中实际问题的初步能力本课程的教学重点与难点:重点和难点:土方工程施工,地基与基础工程施工,砌体工程施工以及各类混凝土工程施工本课程教学做合一的课程建设计划与学生就业能力,实践能力,学习能力,沟通能力,创业能力和创造能力培养的详细措施:教学过程:以课程教授为主,辅以施工工艺图片,施工工艺视频教学,及施工现场参观,并在生产实习中加以深化巩固,为增加教学效果,利用多媒体教学手段作为补充。教师:李红艳2016年9月2日课程教学进度表本学期共38周,其中实习(实训)2周,课堂授课36周日期周次授课章节学时教学方式教学的目的与重点、难点、改革措施课前硬件准备月日10月7日至10月8口第
3、6周项目1土方工程施工1. 1土方工程概述1.2土方工程量计算4讲授目的:了解施工中土的相关性质土方工程量的计算10月14日至10月15H第7周项目1土方工程施工1.2土方工程量的计算与调配4讲授目的:熟悉土方工程量的计算与调配重点:利用方格网法及断面法计算土方量10月21日至10月22日第8周项目1土方工程施工1.3土方边坡与土壁支护4讲授目的:了解影响土方边坡稳定因素及土壁支护方式10月28日至10月29日第9周项目1土方工程施工1.4基坑施工排水与降水4讲授目的:了解基坑排水方法与要求以及人工降低地下水位11月4日至11月5日第10周项目1土方工程施工1.5土方工程的机械化施工4讲授目的
4、:讲述推土机、铲运机、单斗挖土机施工的特点及推土方式11月11日至11月12H第11周项目1土方工程施工1.6土方填筑与压实4讲授目的:讲述填筑要求及填土的压实方法以及影响填土压实质量的因素1118B至n月190第12周项目1土方工程施工1.7深基坑工程土方开挖4讲授目的:讲述深基坑工程土方开挖方案以及土方开挖注意事项11月25日至11月26日第13周项目1习题练习4讲授目的:通过习题练习使学生更深一步掌握第一章的知识12月2日至12月3日第14周项目2地基与基础工程施工2.1地基处理方法4讲授目的:介绍地基的处理方法12月9日至12月10口第15周项目2地基与基础工程施工2.2桩基工程施工4
5、讲授目的:掌握各类桩的施工特点12n16B至12月170第16周项目2地基与基础工程施工2.3桩的检测4讲授目的:讲述静载试验法及动侧法对桩的质量检验12月23日,12月24H第17周项目3砌体工程施工3.1脚手架和垂直运输机械4讲授目的:讲述脚手架的分类及作用,垂直运输设备12月30日,12月31第18周项目3砌体工程施工3.2砌筑施工4讲授目的:了解各类筑体的施工1月6日至1月7第19周项目3砌体工程施工3.2砌筑施工4讲授目的:了解各类筑体的施工3月10日至3月11日第1周项目4钢筋混凝土结构工程施工4.1模板工程4讲授目的:讲述各类模板的构造及安装3月17日至3月18日第2周项目4钢筋
6、混凝土结构工程施工4.1模板工程4讲授目的:讲述各类模板的构造及安装3月24日至3月25日第3周项目4钢筋混凝土结构工程施工4.2钢筋工程4讲授目的:讲述钢筋验收,钢筋配料与代换,钢筋连接,绑扎与安装3月31日至4月1口第4周项目4钢筋混凝土结构工程施工4.2钢筋工程4讲授目的:讲述钢筋验收,钢筋配料与代换,钢筋连接,绑扎与安装4月7日至4/J8H第5周项目4钢筋混凝土结构工程施工4.3混凝土工程4讲授目的:掌握混凝土浇筑,及混凝土冬季雨季施工4月14日至4月15日第6周项目5预应力混凝土结构工程施工5.1先张法施工4讲授重点:讲述先张法施工工艺,锚具类型及张拉设备4月21日至4月22日第7周
7、项目5预应力混凝土结构工程施工5.2后张法施工4讲授重点:讲述后张法施工工艺,锚具类型及张拉设备4月28日至4月29日第8周项目5预应力混凝土结构工程施工5.3无粘结预应力混凝土施工4讲授重点:无粘结预应力筋的制作和铺设要求5月5日至5月6日第9周项目6结构安装工程施工6.1起重设备4讲授重点:起重设备的类型,构造性能及工作特点5月12日至5月13日第10周项目6结构安装工程施工6.2钢筋混凝土单层工业厂房结构安装4讲授目的:了解单层工业厂房结构安装的全过程5月19口至5月20口第11周项目7防水工程施工7. 1防水工程基本知识7.2层面防水工程4讲授目的:了解常用防水材料的类型,性能及使用,
8、掌握卷材防水,涂料防水和细石混凝土防水屋面的施工要点5;J26H至527H第12周项目7防水工程施工7.1防水工程基本知识7.2层面防水工程4讲授目的:了解地下工程防水方案6月2日至6月3日第13周项目8装饰工程施工8.1抹灰工程4讲授目的:了解一般抹灰的组成,作用和做法,掌握抹灰工程的质量标准及检验方法6月9日至6月10第14周项目8装饰工程施工8.2门窗工程8.3吊顶,隔墙工程4讲授目的:了解吊顶,门窗及玻璃的构成和安装方法6月16日至6月17日第15周项口8装饰工程施工8.4饰面工程8.5建筑地面工程4讲授目的:了解饰面板(砖的种类及镶贴方法以及建筑地面的施工特点)6月23日至6月24日第16周项目8装饰工程施工8.6幕墙工程4讲授目的:了解幕墙的构成和安装方法6月30日至7月1日第17周项目8装饰工程施工8.7涂抹,裱糊工程4讲授目的:了解涂饰,裱糊工程的类型,性能和施工工艺及质量控制措施7月7日至7月8日第18周4实习7月14日至7月15日第19周4实习
