《风雨操场工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《风雨操场工程施工组织设计.docx(61页珍藏版)》请在第壹文秘上搜索。

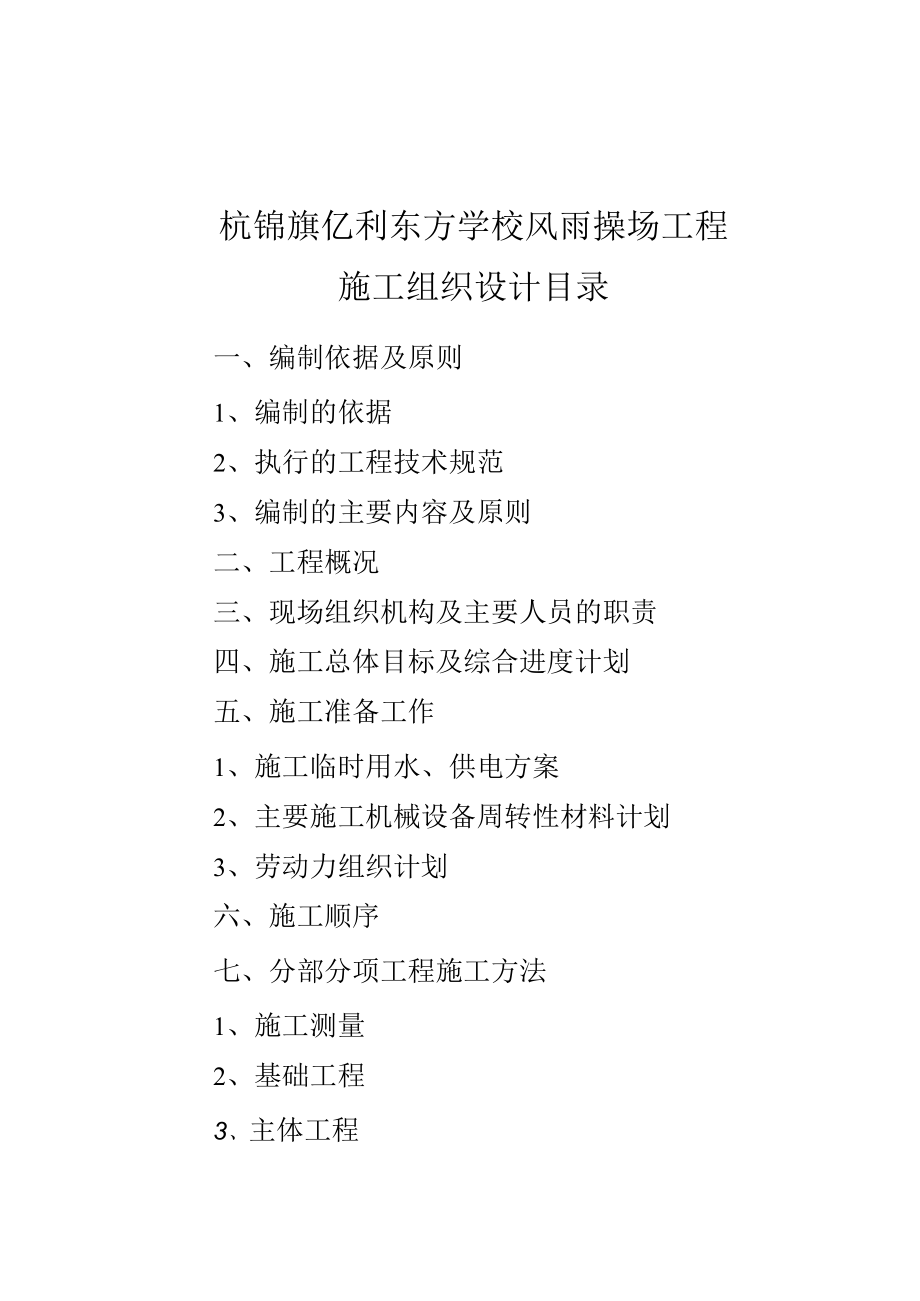

1、杭锦旗亿利东方学校风雨操场工程施工组织设计目录一、编制依据及原则1、编制的依据2、执行的工程技术规范3、编制的主要内容及原则二、工程概况三、现场组织机构及主要人员的职责四、施工总体目标及综合进度计划五、施工准备工作1、施工临时用水、供电方案2、主要施工机械设备周转性材料计划3、劳动力组织计划六、施工顺序七、分部分项工程施工方法1、施工测量2、基础工程3、主体工程4、给排水工程、电气工程八、冬、雨季施工保证措施九、工期保证措施十、质量保证措施十一、施工安全保证措施十二、现场文明施工措施十三、降低工程造价措施十四、施工环保措施十五、工程施工成品保护措施十六、其它附表1、劳动力计划表2、主要施工机械
2、设备计划表3、主要实验、检测设备表4、施工进度计划表5、临时用地表6、项目管理机构杭锦旗亿利东方学校风雨操场工程施工组织设计一、编制依据及原则1、编制依据(1)本工程施工组织设计是依据工程招标文件、工程量清单、国家现行施工验收规范、房屋建筑强制性条文、建筑质量管理条例、国家主要法律、法规,并结合公司的基本情况编制而成。(2)执行的工程技术规范1)测量规范GBJ50026-932)建筑地基基础工程施工质量验收规范GB5020-20023)建筑工程施工质量验收统一标准GB50300-20134)钢结构工程施工质量验收规范GB50205-20015)砌体工程施工质量验收规范GB50203-20116
3、)混凝土结构工程质量验收规范GB50204-201567)屋面工程质量验收规范GB50207-20128)建筑地面工程施工质量验收规范GB50209-20109)建筑装饰装修工程施工质量验收规范GB50210-200110)建筑给水排水及采暖工程施工质量验收规范GB50242-200211)建筑电气工程施工质量验收规范GB50303-201112)施工现场临时用电安全技术规范JGJ46-200513)建筑施工高处作业安全技术规范JGJ80-2016(3)编制主要内容:工程概况、现场组织机构、综合施工进度计划、施工准备工作(主要施工机械设备计划表、试验检测仪器设备表、劳动力计划表、主要材料计划表
4、、临时用地表)施工顺序、分部分项工程的施工方法、冬雨季施工措施、确保工程质量的技术组织措施、确保安全生产的技术组织措施、确保文明施工的技术组织措施、确保工期的技术组织措施、确保工程质量的技术组织措施、降低工程造价、施工环保等措施。2、编制的原则:D认真研究招标文件,详细现场调查资料。2)严格执行招标文件规定,符合招标文件要求。3)贯彻执行国家、自治区有关部门的规定、标准。4)保证重点、统筹安排、合理组织,按施工计划完成施工任务。5)科学合理的安排施工计划,组织协调施工,确保工期。6)确保施工质量和施工安全。7)做到一切为用户负责的服务。二、工程概况杭锦旗亿利东方学校风雨操场工程,位于杭锦旗独贵
5、塔拉镇,建筑面积1053平方米,包括土石方工程、土建工程、电气工程、建筑给水排水工程、室内装饰装修工程、钢结构工程,计划工期92日历天,质量要求:合格。三、现场组织机构及主要人员的职责公司严格按项目法施工,实行项目经理负责制,以项目合同和成本控制为主要内容,以科学管理和先进技术为手段,行使计划、组织、指挥、协调、控制、监督等职能,全面履行与建设单位签订的合同。项目经理部由项目经理、副经理、技术负责人、质检员、安全员、钢筋班、木工班、瓦工班、水、电综合班等组成。项目经理职责:对工程全面负责,在组织工程的施工中,建立工程项目的质量保证体系,明确质量分工,确保资源充分配置,在施工中认真执行施工组织设
6、计,组织质量、安全的检查和评定,对工程质量和安全负全面责任。技术负责人职责:在项目经理领导下,抓好施工技术和质量管理的具体工作,实施施工组织设计中制定的各项技术质量措施,负责施工过程的技术交底、质量检查、检验、试验等工作,保证施工质量。质检员职责:负责施工过程中的技术和质量管理工作,编制施工方案和技术质量措施,抓好施工环节中的施工技术质量,负责各种材料进场的质量验收,组织新材料、新技术的推广。安全员职责:做好安全生产的宣传教育和管理工作,掌握安全生产施工情况,严禁出现不安全问题,提出改进意见和措施,做好新工人、特殊工种安全技术培训。四、工程总体目标及综合进度计划:1、质量目标:工程质量一次验收
7、优良。2、工期目标:根据招标文件的要求,结合工程的实际情况及我公司施工的经验,要求各工序必须合理安排、紧密配合,形成平面和立体的交叉流水作业,积极与监理单位和建设单位密切配合,加强协调,促进工程顺利施工。该工程计划开工日期2017.4.15,施工总日历天数92天,各主要工程施工阶段的控制日期:基础工程阶段:计划工期15天,包括的主要内容:定位放线、机械挖运土方、独立基础、基础梁、钢筋碎、室内及基槽回填土方。主体工程阶段:计划工期40天,包括的主要内容:现浇柱、梁、板、钢网架、填充墙砌筑等。装饰、装修阶段:计划工期32天,包括的主要内容:内、外墙装饰、门窗工程、楼地面、粉刷,水、暖、电、消防、避
8、雷等配套设施。竣工清理:计划工期5天。3、安全目标:合格4、环境目标:降低噪音,控制粉尘,污水排放减少浪费。五、施工准备工作为保证工程顺利开工,开工前必须确保施工现场水通、电通、道路通和场地平整,将按照建设单位总体平面布置和确定的施工场地,搭设临时设施等。(-)施工临时用水、供电、施工现场平面布置1、水源由建设单位提供到施工现场,现场需设Dg50供水主管道满足施工要求。2、施工用电由现场变压器电源接入,现场设总配电箱一个,分配电箱八个,线路布置及配电箱位置详见施工总平面布置图。3、现场设保卫、办公室、材料库等临时用房。(-)主要施工机械设备、周转性材料计划:1、土方施工机械:挖掘机一部、自卸汽
9、车根据情况配置2、碎输送泵机一台3、钢筋加工机械:钢筋切断机、弯曲机、切割机、竖向对焊机、钢筋平焊对接机各二台4、碎搅拌机械:因采用商品碎碎搅拌机一台(备用)、砂浆搅拌机二台5、垂直运输机械:固定塔式起重机一台6、辅助生产设备:交流电焊机二台、平板振动器四台(三)劳动力组织计划根据该工程的特点和建设单位工期的要求,选择如下用工方案:选用有丰富施工经验和良好施工的自有队伍,所有管理人员、技术工人均具备良好的素质,服从施工现场管理,对实现工程目标都具有很好保证。各专业施工队伍根据施工进度与工程状况按计划、分阶段进退场,保证人员的稳定和工程的顺利展开。根据工程的总体控制计划和施工方案的要求,所需各主
10、要工种人员详见劳动力计划表。(四)组织熟悉设计图纸并进行技术交底,落实各种材料的货源、机械使用计划,提前进行原材料的检验和碎、砂浆的试配工作,并积极配合建设单位做好工程开工准备工作。(五)材料计划:根据该工程的主要材料消耗量,钢材计划分一批采购进货,其它材料依据工程进度分期分批采购进货,确保材料供应充足,以保证工程顺利进展。六、施工顺序1、在施工过程中遵循先地下,后地上;先主体,后装修;先土建,后安装的原则,由项目部合理组织协调土建、安装、装修的穿插施工。2、先地下结构,再上层主体结构。3、主体完工后,室内外装饰工程紧跟施工。4、主体结构由下而上,进入装饰时由上而下,由内到外的原则。5、主要工
11、序表示:基础工程主体工程T屋面工程一内、外装饰装修T水、暖、电、消防、安装T竣工清理、验收一竣工验收备案七、分部分项工程施工方法(-)施工测量本工程平面尺寸大,要按各轴线间尺寸采取整体测量,分段控制。1、定位测量的准备工作(1)在工程定位测量前,要认真熟悉设计图纸,了解建筑平面图、基础平面图、总平面图及定位测量有关的技术资料,校核各部位尺寸。了解建筑物的建筑坐标、设计高程。(2)施工过程中所使用测量工具要经检验计量部门检核,并确保测量工具在有效检测周期内使用。配备专业及具有丰富实践经验的测量人员,对规划勘测部门提供的坐标及水准点进行复核,确保水准点和轴线坐标的准确性。2、平面和高程控制(1)平
12、面控制地坪以下定位轴线的测量使用Jz经纬仪,采用外引内控法施工,即把轴线控制桩引测到基槽开挖边线以外2-3米通视良好的安全地带。平面控制网的精确度根据建筑物结构和使用特点,在网精度为二级测角中误差为12,边长相对误差为1/15000。(2)高程控制基础施工完毕,用精密水准仪在建筑物周围合适地点测出高程为0.00的水准点,经反复校核,作为基准点。施工过程的传递是在土0.00处设置水准线,作为层高的测量依据,标高传递的允许误差为层间3mm,总高10mm。(二)地基与基础工程1、主要施工顺序:清理平整场地定位放线机械挖运土方人工清槽验收垫层清理投点放线基础、基础梁模板支设钢筋绑扎碎浇筑养护一一验收0
13、.00以下抹灰回填土验收2、施工方法:(1)土方开挖D基坑开挖方案以经审批,方案科学可行,2)审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地下管线分布情况,与甲方确认。3)现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响。4)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。5)土方开挖按分层开挖,首先挖至桩顶标高。6)该工程土方采用挖土机挖土,自卸汽车运土,人工清底。基底预留30Omm厚用人工清底,避免超挖和基底土遭受扰动。所挖土方除留够回填用土外,其余土方根据建设单位要求进行处理。开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土机械设备
14、碰撞、行驶破坏。7)排水措施:基坑四周设排水沟、集水井,场地做好坡度,防止雨水进入基坑和场地。8)安全防护基坑四周搭设钢管安全防护栏杆。防护栏杆由上下两道横杆和立柱组成,上杆高于地面1.2m,下杆高于地面0.6m,立柱间距不大于2m,最上道用油漆漆成红白相间的栏杆标志,在围护栏上系挂安全警示牌,每隔10米设置一个警示灯。设专人对基坑边坡及防水措施进行24小时检查、检测,如发现异常情况,立即通知项目管理组,及时采取可靠措施。(2)混凝土垫层施工浇筑混凝土垫层时应夯实地基并保证基槽内无淤泥、杂物,必须尽快施工混凝土垫层,防止雨淋;垫层施工连续浇筑。D工艺流程:清理基底一拌制混凝土一混凝土浇筑一振捣
15、一找平一养护2)浇筑混凝土:浇筑混凝土从一端开始,并应连续浇筑。混凝土浇筑后,应及时振捣,在2h内必须振捣完毕。混凝土振捣:采用平板式振捣器。找平:混凝土振捣密实后,按标杆检查一下上平,然后用大杠刮平、表面再用木抹子搓平。如垫层较薄时,应严格控制铺摊厚度。混凝土的养护。已浇筑完的混凝土,应在12h左右覆盖和浇水。(3)钢筋混凝土基础工艺流程:核对钢筋半成品T钢筋绑扎一预埋管线及铁活T绑好砂浆垫块钢筋绑扎:A、核对钢筋半成品:应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好。B、钢筋绑扎:钢筋应按顺序绑扎,一般情况下,先长轴后短轴,由一端向另一端依次进行。操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。C、受力钢筋搭接接头位置应正确。其接头相互错开,上铁在跨中,下铁应尺量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。所有受力钢筋和箍筋交接处全绑扎,不得跳扣。D、绑砂浆垫块:底部钢筋下的砂
