《土方填筑工程施工方案.docx》由会员分享,可在线阅读,更多相关《土方填筑工程施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

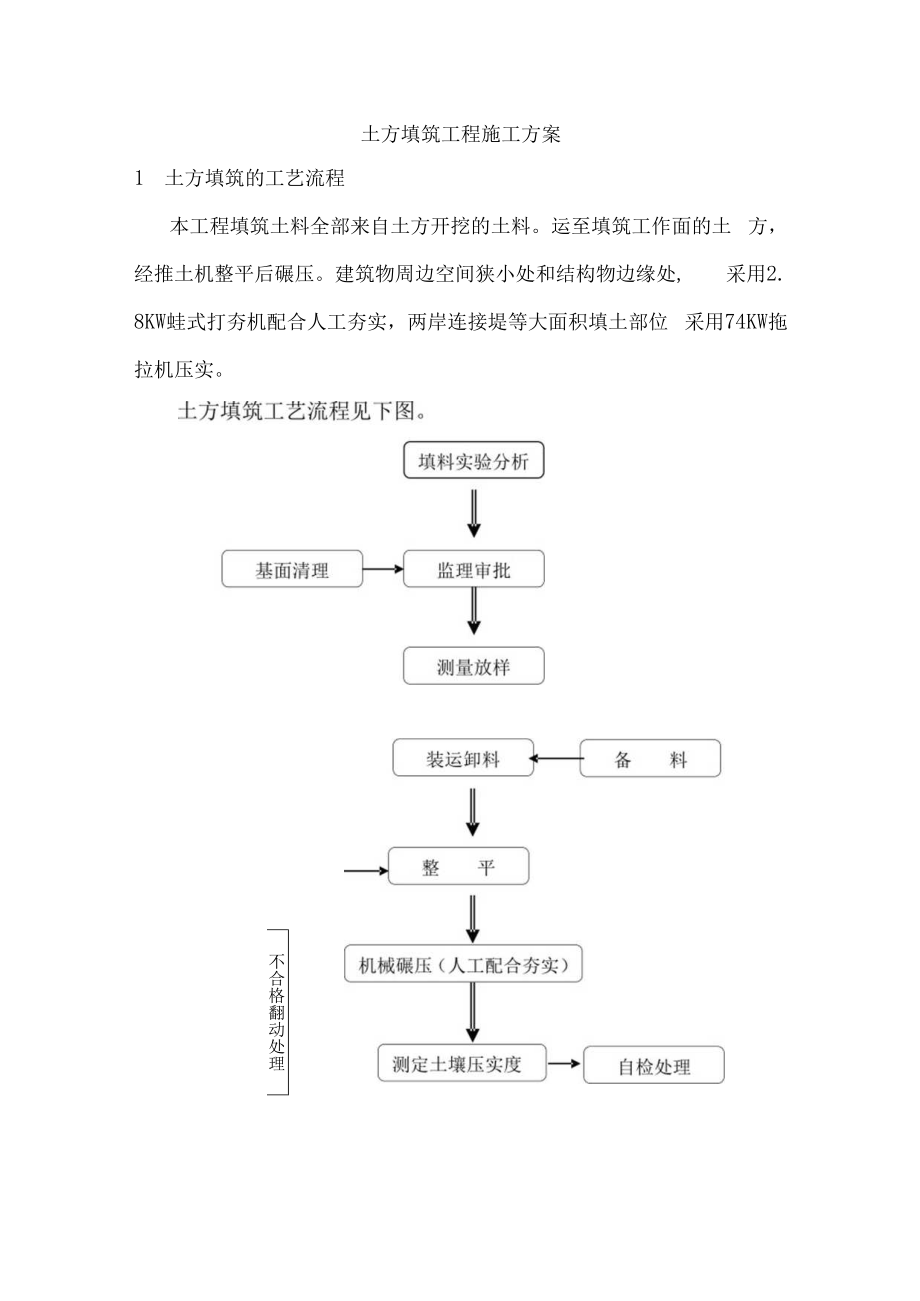

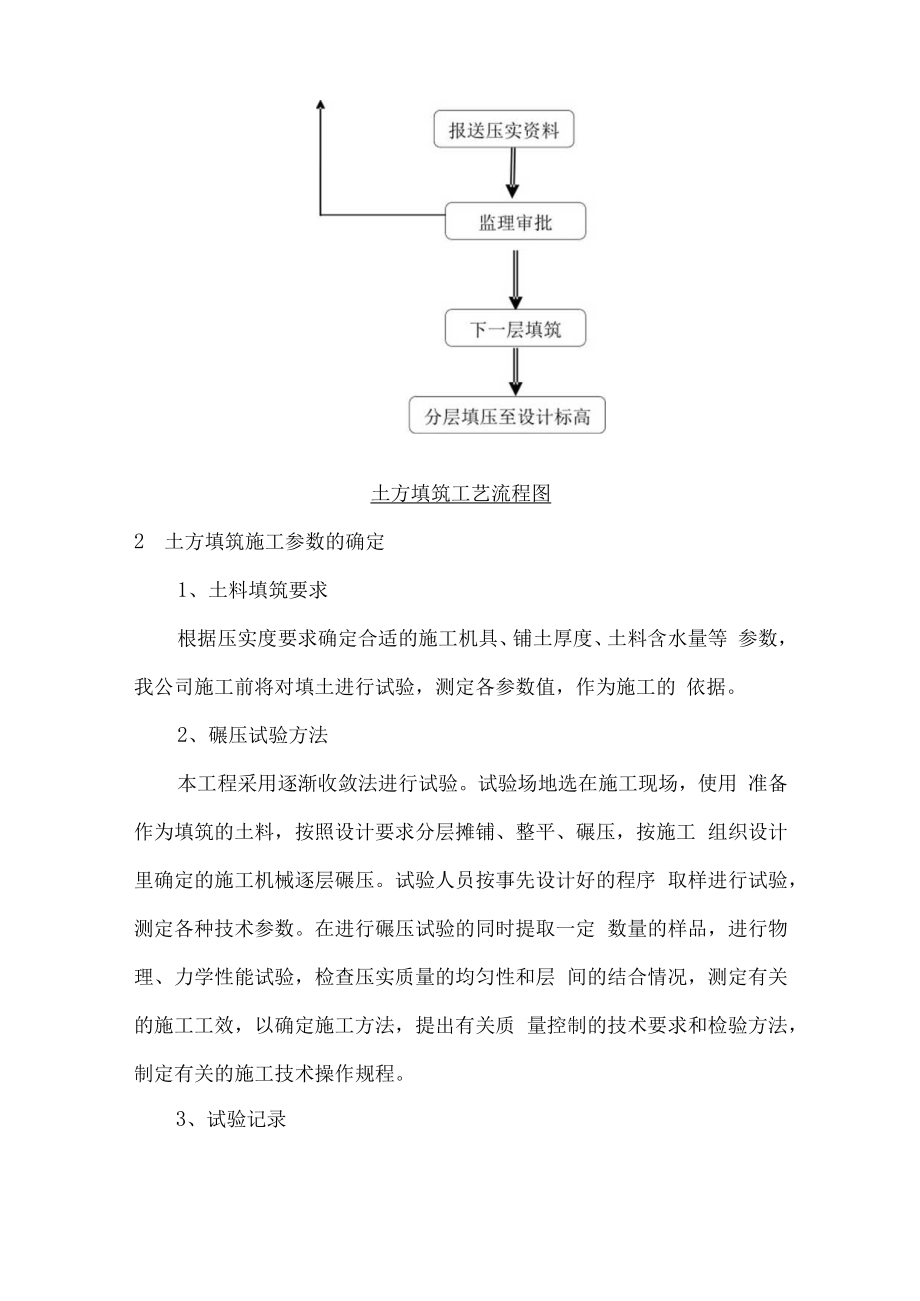

1、土方填筑工程施工方案1 土方填筑的工艺流程本工程填筑土料全部来自土方开挖的土料。运至填筑工作面的土 方,经推土机整平后碾压。建筑物周边空间狭小处和结构物边缘处, 采用2. 8KW蛙式打夯机配合人工夯实,两岸连接堤等大面积填土部位 采用74KW拖拉机压实。不合格翻动处理土方填筑工艺流程图2 土方填筑施工参数的确定1、土料填筑要求根据压实度要求确定合适的施工机具、铺土厚度、土料含水量等 参数,我公司施工前将对填土进行试验,测定各参数值,作为施工的 依据。2、碾压试验方法本工程采用逐渐收敛法进行试验。试验场地选在施工现场,使用 准备作为填筑的土料,按照设计要求分层摊铺、整平、碾压,按施工 组织设计里

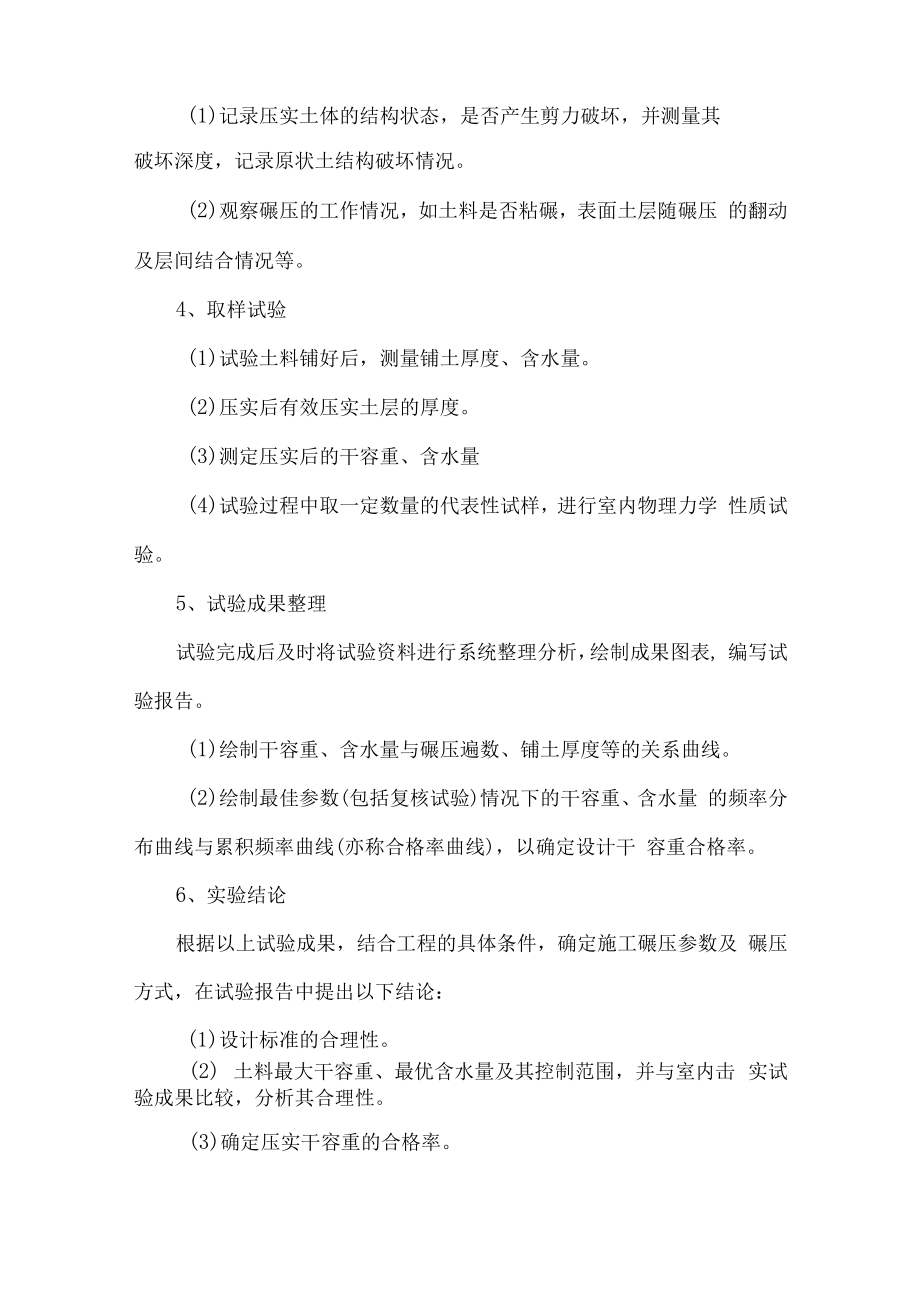

2、确定的施工机械逐层碾压。试验人员按事先设计好的程序 取样进行试验,测定各种技术参数。在进行碾压试验的同时提取一定 数量的样品,进行物理、力学性能试验,检查压实质量的均匀性和层 间的结合情况,测定有关的施工工效,以确定施工方法,提出有关质 量控制的技术要求和检验方法,制定有关的施工技术操作规程。3、试验记录(1)记录压实土体的结构状态,是否产生剪力破坏,并测量其破坏深度,记录原状土结构破坏情况。(2)观察碾压的工作情况,如土料是否粘碾,表面土层随碾压 的翻动及层间结合情况等。4、取样试验(1)试验土料铺好后,测量铺土厚度、含水量。(2)压实后有效压实土层的厚度。(3)测定压实后的干容重、含水量(
3、4)试验过程中取一定数量的代表性试样,进行室内物理力学 性质试验。5、试验成果整理试验完成后及时将试验资料进行系统整理分析,绘制成果图表, 编写试验报告。(1)绘制干容重、含水量与碾压遍数、铺土厚度等的关系曲线。(2)绘制最佳参数(包括复核试验)情况下的干容重、含水量 的频率分布曲线与累积频率曲线(亦称合格率曲线),以确定设计干 容重合格率。6、实验结论根据以上试验成果,结合工程的具体条件,确定施工碾压参数及 碾压方式,在试验报告中提出以下结论:(1)设计标准的合理性。(2) 土料最大干容重、最优含水量及其控制范围,并与室内击 实试验成果比较,分析其合理性。(3)确定压实干容重的合格率。(4)
4、压实土的物理力学性质,土体的结构状态,剪力破坏情况 等。(5)提出施工参数:铺土厚度、碾压遍数。(6)上下层的结合情况及其处理措施。(7)其它施工措施与施工方法,如压实、铺土、刨毛等。3 一般部位土方填筑方法土方填筑要与土方开挖尽可能结合起来施工,即将开挖的合格土 料直接运至填筑工作面,减少土方二次运输的工程量和投入到填筑工 程中的机械设备,降低工程成本。对于填筑长度较短的部位,采取全段分层填筑的方法;对于填筑 部位较长的施工段采取分段分层流水施工方法。采用进占法卸料,卸土后立即用推土机进行摊铺,摊铺均匀后及 时测量,严格控制填土厚度。铺料与碾压工序连续进行,铺料后如需 短时间停工或天气干燥时
5、,土层表面水分蒸发较快,要经常洒水湿润, 保持含水量在控制范围内,如需长时间停工,根据气候条件铺设保护 层,复工时予以清除,并检查填筑面合格后才能开始填土,并作记录 备查。采取分段施工的填筑部位,要在各段土层之间设立标志以防漏压、 欠压或过压。上下层分段位置错开,第一工作面回填后,进行第二工 作面回填,同时进行第一工作面碾压。待第二工作面回填后,进行第 三工作面回填,同时进行第一工作面取样试验,第二工作面碾压,即 采用流水作业方法。采用分段碾压时,相邻两段交接带碾压痕迹彼此搭接,平行长度 方向不小于L 5叱 宽度方向搭接宽度不小于0.5米。对新填土与老坡面结合处,应将结合处挖成台阶状并刨毛,以
6、利 新、老层间密实结合。4 土料填筑质量控制土料填筑质量的控制是本工程的关键,在组建项目部时成立质检 科,安排专职质检员和试验员跟班检查和试验,及时发现和处理不合 格问题。在施工过程中,对每班发现的质量问题、处理经过及遗留问 题在现场交接班施工日志上详细写明,并由值班负责人签字。1、土料质量控制土料质量是控制要点,因此必须加强土料的质量控制。对用于填筑土料的开挖工作面,设置若干固定桩,进行标识,并 做记录。开挖前对开挖面实施保护,并在开挖工作面周围布置截水沟 防止外水浸入。直接采用开挖工作面开挖的土料时,要以不影响开挖 工作为原则,不能因为取土而影响土方开挖进度。除直接从开挖工作面取土外,另外
7、一部分是从临时堆土场取土。 为保证临时堆土场土料的质量,用推土机对临时堆土适度平整,保持 土料堆放的边坡稳定,并有良好的排水措施。为保持可利用土料的含 水率,在堆土区四周设置排水沟排水,土料堆面保持中部向外的泛水 坡,并由内向外布置适当的排水沟。对于第一次取土、天气变化、土质变化,取土时要进行试验,以 目测、手试为主,并取一定数量的代表样进行试验,含水量符合试验 要求的最优含水量才允许取土填筑。2、填筑质量控制A.人员控制对所有参与土方填筑、料场管理人员、试验检测和施工机械操作 的人员进行培训,统一操作方法,经考试合格后方可上岗操作。B.过程控制施工过程中重点检查:a、填筑部位的土料质量;b、
8、压实土体表面刨毛、洒水湿润情况;c、铺土厚度和碾压遍数;d、随时检查碾压情况,以判断含水量、碾压设备重量等是否适 宜;e、有无层间光面、剪力破坏、弹簧土、漏压或欠压土层、裂缝 等;f、土体与基面的结合,纵横向接缝的处理与结合。每层填土厚度必须严格控制,碾压后及时取样检验。对于可疑处 及与建筑物结合处抽查取样,测定土壤含水量及压实度,合格后报请 监理工程师验收,对不合格者立即翻松,重新碾压,直到合格为止。检查中发现有不符合要求的,施工人员立即纠正。每层压实后取 样试验,合格后方可继续铺土填筑,定期或不定期抽查铺土厚度,碾 压遍数,对其测定的铺土厚度碾压遍数经常进行统计分析,研究改进 措施。试验、测量仪器使用应建立责任制,仪器定期检查与校正,并作 如下规定:a.环刀每半月校核一次重量和容积,发现损伤时立即停止使用。b.铝盒每月检查一次重量,检查时擦洗干净并烘干。c.天平等衡器每班校正一次,并随时注意其灵敏度。d.测量干容重、含水量的环刀直径不小于IOOmm,高度不小于 64mm o
