桥面系及支座施工方案.docx

上传人:p** 文档编号:312407 上传时间:2023-05-18 格式:DOCX 页数:5 大小:10KB
下载 相关 举报
桥面系及支座施工方案.docx_第1页
第1页 / 共5页
桥面系及支座施工方案.docx_第2页
第2页 / 共5页
桥面系及支座施工方案.docx_第3页
第3页 / 共5页
桥面系及支座施工方案.docx_第4页
第4页 / 共5页
桥面系及支座施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《桥面系及支座施工方案.docx》由会员分享,可在线阅读,更多相关《桥面系及支座施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

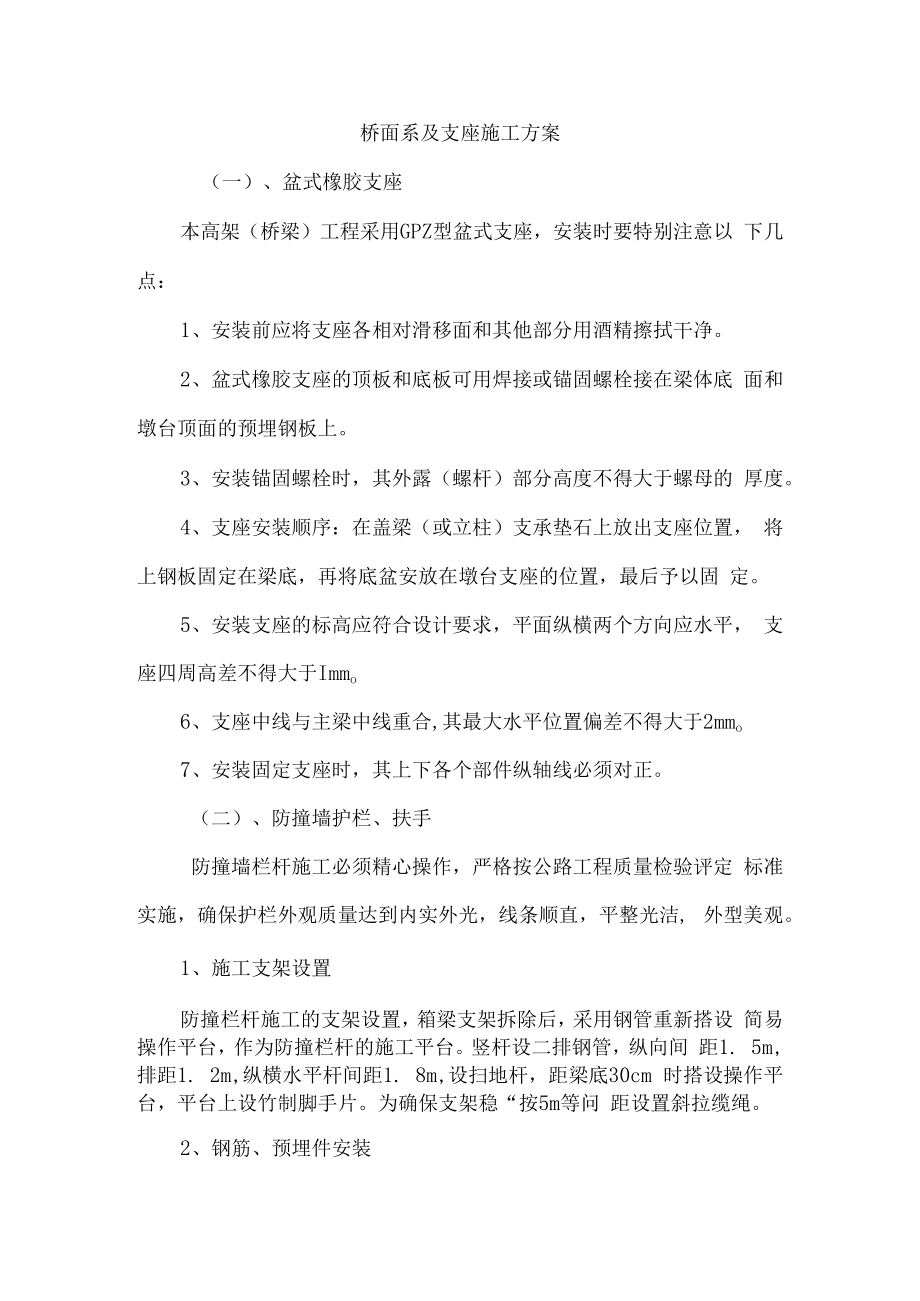

1、桥面系及支座施工方案(一)、盆式橡胶支座本高架(桥梁)工程采用GPZ型盆式支座,安装时要特别注意以 下几点:1、安装前应将支座各相对滑移面和其他部分用酒精擦拭干净。2、盆式橡胶支座的顶板和底板可用焊接或锚固螺栓接在梁体底 面和墩台顶面的预埋钢板上。3、安装锚固螺栓时,其外露(螺杆)部分高度不得大于螺母的 厚度。4、支座安装顺序:在盖梁(或立柱)支承垫石上放出支座位置, 将上钢板固定在梁底,再将底盆安放在墩台支座的位置,最后予以固 定。5、安装支座的标高应符合设计要求,平面纵横两个方向应水平, 支座四周高差不得大于Immo6、支座中线与主梁中线重合,其最大水平位置偏差不得大于2mmo7、安装固定

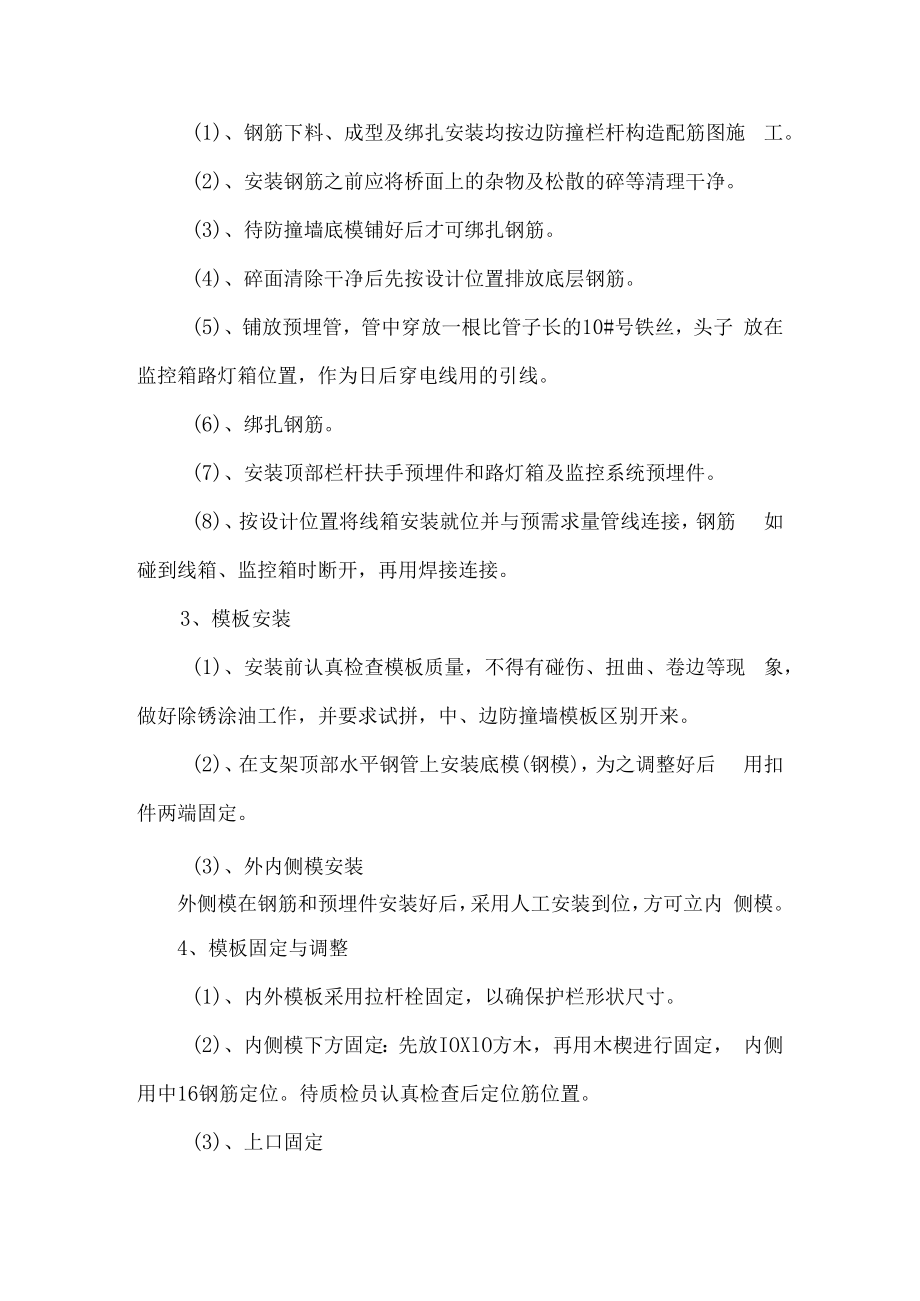

2、支座时,其上下各个部件纵轴线必须对正。(二)、防撞墙护栏、扶手防撞墙栏杆施工必须精心操作,严格按公路工程质量检验评定 标准实施,确保护栏外观质量达到内实外光,线条顺直,平整光洁, 外型美观。1、施工支架设置防撞栏杆施工的支架设置,箱梁支架拆除后,采用钢管重新搭设 简易操作平台,作为防撞栏杆的施工平台。竖杆设二排钢管,纵向间 距1. 5m,排距1. 2m,纵横水平杆间距1. 8m,设扫地杆,距梁底30cm 时搭设操作平台,平台上设竹制脚手片。为确保支架稳“按5m等问 距设置斜拉缆绳。2、钢筋、预埋件安装(1)、钢筋下料、成型及绑扎安装均按边防撞栏杆构造配筋图施 工。(2)、安装钢筋之前应将桥面上

3、的杂物及松散的碎等清理干净。(3)、待防撞墙底模铺好后才可绑扎钢筋。(4)、碎面清除干净后先按设计位置排放底层钢筋。(5)、铺放预埋管,管中穿放一根比管子长的10#号铁丝,头子 放在监控箱路灯箱位置,作为日后穿电线用的引线。(6)、绑扎钢筋。(7)、安装顶部栏杆扶手预埋件和路灯箱及监控系统预埋件。(8)、按设计位置将线箱安装就位并与预需求量管线连接,钢筋 如碰到线箱、监控箱时断开,再用焊接连接。3、模板安装(1)、安装前认真检查模板质量,不得有碰伤、扭曲、卷边等现 象,做好除锈涂油工作,并要求试拼,中、边防撞墙模板区别开来。(2)、在支架顶部水平钢管上安装底模(钢模),为之调整好后 用扣件两端

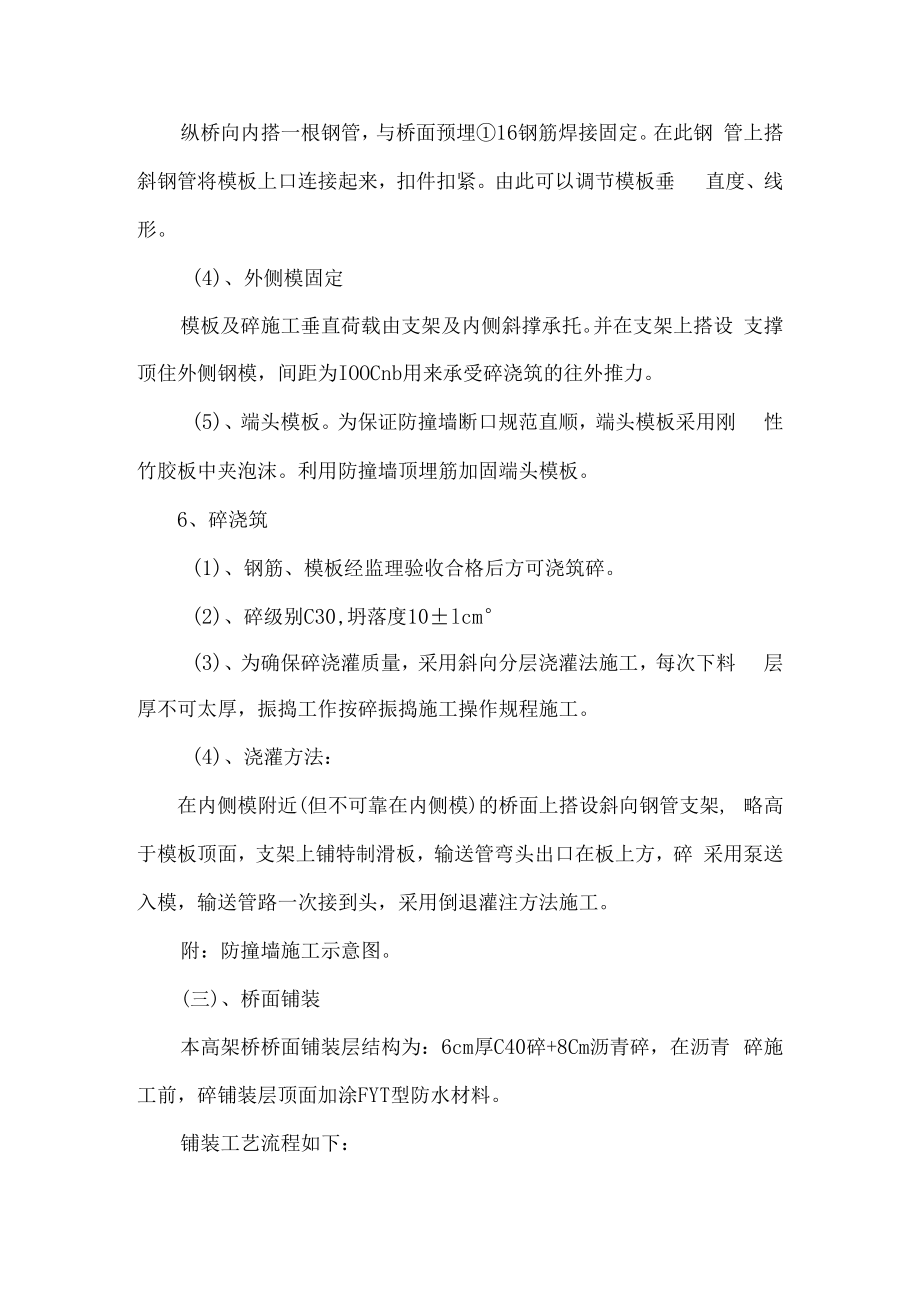

4、固定。(3)、外内侧模安装外侧模在钢筋和预埋件安装好后,采用人工安装到位,方可立内 侧模。4、模板固定与调整(1)、内外模板采用拉杆栓固定,以确保护栏形状尺寸。(2)、内侧模下方固定:先放IOXlO方木,再用木楔进行固定, 内侧用中16钢筋定位。待质检员认真检查后定位筋位置。(3)、上口固定纵桥向内搭一根钢管,与桥面预埋16钢筋焊接固定。在此钢 管上搭斜钢管将模板上口连接起来,扣件扣紧。由此可以调节模板垂 直度、线形。(4)、外侧模固定模板及碎施工垂直荷载由支架及内侧斜撑承托。并在支架上搭设 支撑顶住外侧钢模,间距为IOOCnb用来承受碎浇筑的往外推力。(5)、端头模板。为保证防撞墙断口规范直

5、顺,端头模板采用刚 性竹胶板中夹泡沫。利用防撞墙顶埋筋加固端头模板。6、碎浇筑(1)、钢筋、模板经监理验收合格后方可浇筑碎。(2)、碎级别C30,坍落度10lcm(3)、为确保碎浇灌质量,采用斜向分层浇灌法施工,每次下料 层厚不可太厚,振捣工作按碎振捣施工操作规程施工。(4)、浇灌方法:在内侧模附近(但不可靠在内侧模)的桥面上搭设斜向钢管支架, 略高于模板顶面,支架上铺特制滑板,输送管弯头出口在板上方,碎 采用泵送入模,输送管路一次接到头,采用倒退灌注方法施工。附:防撞墙施工示意图。(三)、桥面铺装本高架桥桥面铺装层结构为:6cm厚C40碎+8Cm沥青碎,在沥青 碎施工前,碎铺装层顶面加涂FY

6、T型防水材料。铺装工艺流程如下:绑扎铺装钢筋网f放出防撞墙边线一安放方木侧模一测标高、做 “灰饼”一浇筑碎(控制横向和纵向坡度)一铺防水层f沥青碎摊铺。(1)、技术要求:应摊铺均匀,表面平整、牢固,不得有起砂、 鼓包现象;厚度及标高严格控制符合设计要求,误差控制在 IOmm 以内,防止收缩裂缝超标。(2)、施工要点:浇铺装层之前应清除梁顶杂物,测量碎铺装层 标高、做标记,(用中12钢筋作铺装层的标高控制线),浇位时以该 控制线为准控制铺装层的厚度和标高,该“控制线”需牢固稳定,变 形不超过允许范围,每隔Im设加密支撑点一个;浇险时严格控制碎 的质量和浇碎时的温度,坍落度为12lcm,石子粒径为

7、520cm, 用C40碎,浇碎室外温度大于5摄氏度;浇好碎后及时做好收浆养护 工作;铺装层做好后,应再将标高点加密测量,做好纪录。(3)、沥青磨耗层施工:铺装层施工养护好后先在上面涂一层聚 合物沥青桥面防水涂料,然后再进行6cm的细粒式沥青碎施工,沥青 碎面层的施工方法参照道路沥青施工。(四)、桥面伸缩缝本工程高架桥采用JT/T327-2004行业标准,80型梳齿板式伸缩 缝及160型梳齿板式伸缩缝型,伸缩缝宜委托供货厂家安装,项目部 配合,确保安装质量。1、安装步骤:(1)、先定伸缩缝中线,根据施工时气温按照设计图规定定出安 装缝宽B,再按实际桥面纵横坡定出型钢顶面的标高,以点焊与预埋 钢筋

8、定位,全部定位无误时再满焊。(2)、浇捣钢纤维碎、碎养护,型钢凹槽里不能留有混凝土或水 泥浆。(3)、清除钢缝内杂物,并除锈。2、安装注意事项(1)、伸缩缝在装卸、运输过程中严禁撞击,一旦碰撞变形,很 难修复为合格产品,所以在安装的全过程中,一定要采取措施保护, 严禁任何车辆通过。(2)、安装要求严格,一定要精心操作。由于现场不易调整,所 以成品检查一定要认真、仔细。不合格品不得运至现场。(3)、安装前,要与设计图和现场核对位置、尺寸无误后,再稳 稳放入预留槽。(4)、桥面各伸缩缝处的缝隙一定要用聚苯乙烯泡沫板塞严,防 止浇注保护带混凝土时灌入,使缝失效。(5)、保护带混凝土浇筑后,前七日一定要及时洒水养护,以利强度增长和防止裂缝出现。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
