消防工程项目样板施工方案.docx

上传人:p** 文档编号:312548 上传时间:2023-05-18 格式:DOCX 页数:7 大小:19.34KB
下载 相关 举报
消防工程项目样板施工方案.docx_第1页
第1页 / 共7页
消防工程项目样板施工方案.docx_第2页
第2页 / 共7页
消防工程项目样板施工方案.docx_第3页
第3页 / 共7页
消防工程项目样板施工方案.docx_第4页
第4页 / 共7页
消防工程项目样板施工方案.docx_第5页
第5页 / 共7页
消防工程项目样板施工方案.docx_第6页
第6页 / 共7页
消防工程项目样板施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《消防工程项目样板施工方案.docx》由会员分享,可在线阅读,更多相关《消防工程项目样板施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

1、第一章工程概况一、工程概况1、工程名称:*2、工程地点:* * *3、建设单位:*4、工程规模:* * * * * * *5、施工范围:*6、工程质量标准:本工程要求质量为合格,同时达到成都市安全文明工地称号。第二章样板引路的实施要求一、样板引路目的为提高在建项目标准化、规范化管理水平,提升产品品质和展示形象,特制定样板实施专项方案.施 工样板用于对工人进行实物施工技术交底,并作为施工单位自检和甲方、监理单位进行施工质量验收 的依据。二、实施规定1、总体实施流程:编制施工样板实施专项方案项口相审批样板施工实施* “ Ml I.人I施工单粒自检 项目部、工程部验收样板,开放2、建立样板引路工作小

2、组,由项目部却St经理#住组长7各子项目生产经理和技术负责人具体负责;3、根据甲方和监理单位要求样板展示位施工样版;分部份项工程有:i消火栓系统展示区自动喷淋系统展示区 H自动火灾灭火系统展示d三、施工方法和工艺3. 1消火栓系统:3. 1.1消火栓干管安装施工前根据现场情况对施工图进行复核,核对各管道的坐标,标高是否有交叉或者罗列位置不当的现 象.管道材料及连接DN80及以下采用丝扣连接,DN80及以上采用卡箍式连接罗纹连接的要求:管道应采 用机械切割,切割面不得有飞边,毛刺。加工的管子罗纹封面应完整、光滑,不得有缺丝或者断丝, 尺寸偏差应符合标准要求。当管道变径时,应采用异径管;在管道变径

3、处不得采用补芯。如必须采用补芯时,三 通上可用1个,四通上不应超过2个,大于DN50的管道不宜采用活接头.罗纹连接的密封填料应均匀附着 在管道的罗纹面上,拧紧罗纹时,不得将填料挤入管内。连接后,应将连接处外部清理干净沟槽连接的要 求:沟槽式管路连接系统是用压力响应式密封圈套入两连接钢管端部,两片卡件包裹密封圈并卡入钢管沟 槽,上紧两圆头椭圆颈螺栓,橡胶密封圈应无破损和变形,实现钢管密封连接。用电动滚槽机加工沟槽, 沟槽宽度、深度应按照生产厂家的要求进行加工。喷洒干管用沟槽连接每根配管长度不宜超过6m,直管 段可把几根连接在一起,使用倒链安装,但不宜过长。3. U 2箱体安装消火栓箱是消火栓系统

4、中最直接的设备,是进行灭火时的主要工具,其内部主要有消火栓、水枪、水 带和卷盘。本工程的消火栓箱安装拟采用两种形式,一种是暗装,即箱体埋入墙中,立、支管均暗藏在竖井 或者吊顶中。另一种是明装,即箱体挂在墙上,立、支管为明管敷设。1、暗装消火栓箱体安装(D根据箱体尺寸及设计安装位置,检查预留孔洞位置及尺寸。(2)将箱体固定在预留孔洞内,用水平尺找平、找正。(3)箱体外表面距毛墙面应保留土建装饰厚度,使箱体外表面与装饰完的墙面相平.(4)箱体下部用砖填实,其他与墙相接,各面用水泥砂浆填实.2、明装消火栓箱体安装:明装消火栓箱是挂式。挂式消火栓箱主要为单栓式。(1)挂式消火栓箱安装a、根据箱体结构,

5、确定消火栓在箱体中的安装位置,要求消火栓阀门中心距地面1. 10m。b、根据消火栓在物体中的位置,确定出箱体安装高度及位置,并在墙上划出标志线.C、将消火栓箱用膨胀螺栓固定在墙上。检查验收:由施工班组自检合格后,报项目部验收,合格后再报监理验收。应注意问题:1、管道丝口连接有绝丝现象,外露丝口过长现象,对规范要求外露23扣的规定控制不严2、卡箍(套)式连接两管口端不平整,有缝隙,两沟槽深度不一致,不均匀,上螺栓后管道不平整,卡 箍(套)安装方向不一致3、消火箱箱体安装不平整、不坚固,铝合金边框,阻挡消火带卡口与消火栓口连接,左开门、右开门定 位不清,栓口安装位置颠倒,影响使用功能。3.2。自动

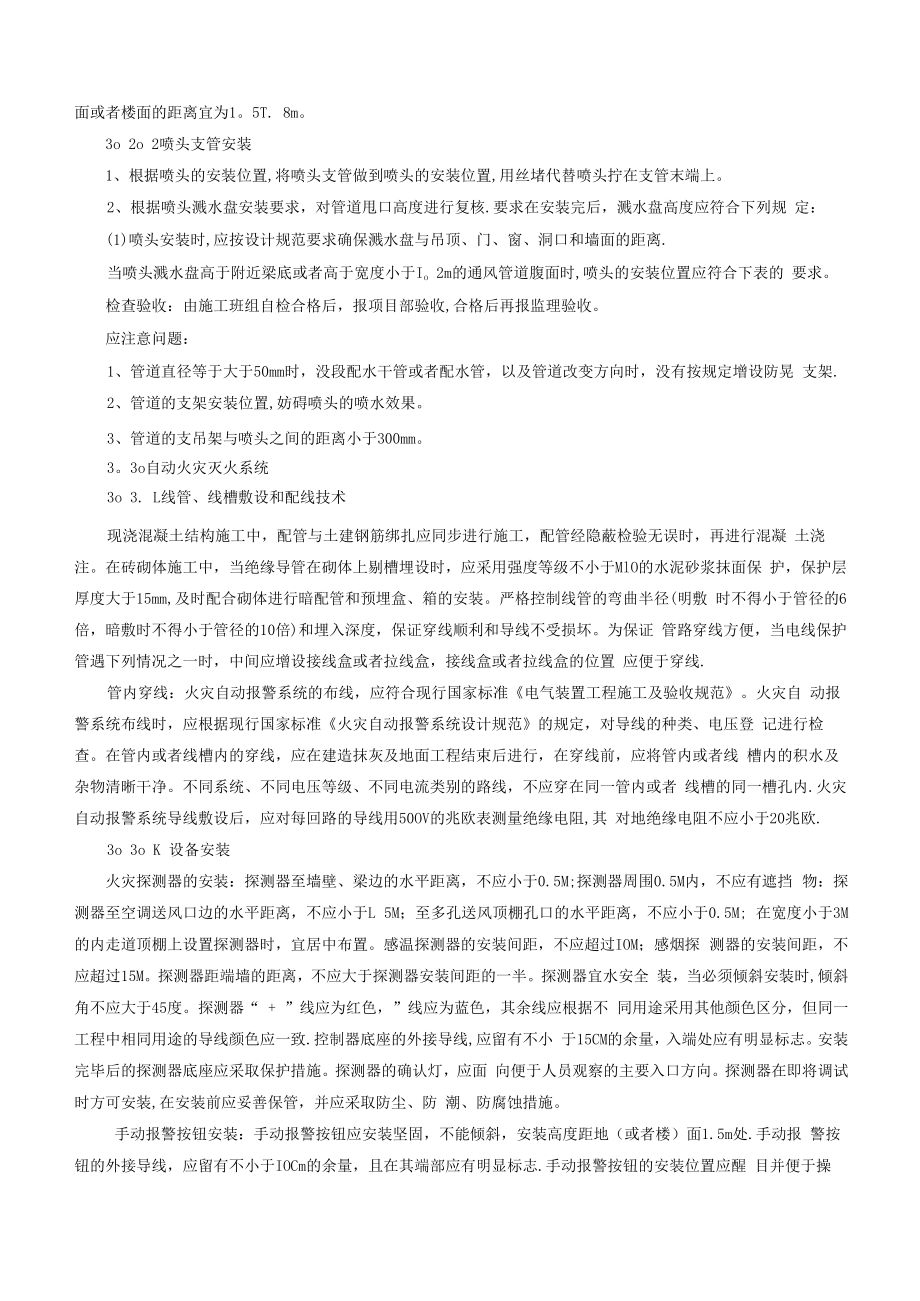

6、喷淋系统3o 2.1管道支、吊架的安装喷淋主管道的支架要用角钢焊接成门字架并做切角处理;支管用吊码,每隔3. 5米打一个支架。支架焊 接必须饱满,焊渣必须敲干净.支、吊架的受力部件,如横梁、吊杆、螺栓等应符合设计要求和国家规定。 安装位置,不应妨碍喷头的喷水效果。支、吊架与喷头之间的距离不宜小于300mm;与末端喷头之间距离不 宜大于75Omm.支、吊架应使管道中心离墙的距离符合设计要求,管道表面离墙或者柱子表面的净距不应小 60uno大口径的阀门应设专门支、吊架,不得以管道承重。配水管上每向来管段、相邻两喷头之间的管段 上设置的吊架均不宜少于一个;当喷头之间距离小于1。8m时,可隔段设置吊架

7、,但吊架的间距不宜大于3。 6m。当管子的公称直径等于或者大于50mm时,每段配水干管或者配水管设置防晃支架不应少于一个,且防 晃支架的间距不宜大于15米;当管道改变方向时,应增设防晃支架。竖直安装的配水干管应在其始端和终 端设防晃支架或者采用管卡固定,其安装位置距地面或者楼面的距离宜为1。5T. 8m。3o 2o 2喷头支管安装1、根据喷头的安装位置,将喷头支管做到喷头的安装位置,用丝堵代替喷头拧在支管末端上。2、根据喷头溅水盘安装要求,对管道甩口高度进行复核.要求在安装完后,溅水盘高度应符合下列规 定:(1)喷头安装时,应按设计规范要求确保溅水盘与吊顶、门、窗、洞口和墙面的距离.当喷头溅水

8、盘高于附近梁底或者高于宽度小于Io 2m的通风管道腹面时,喷头的安装位置应符合下表的 要求。检查验收:由施工班组自检合格后,报项目部验收,合格后再报监理验收。应注意问题:1、管道直径等于大于50mm时,没段配水干管或者配水管,以及管道改变方向时,没有按规定增设防晃 支架.2、管道的支架安装位置,妨碍喷头的喷水效果。3、管道的支吊架与喷头之间的距离小于300mm。3。3o自动火灾灭火系统3o 3. L线管、线槽敷设和配线技术现浇混凝土结构施工中,配管与土建钢筋绑扎应同步进行施工,配管经隐蔽检验无误时,再进行混凝 土浇注。在砖砌体施工中,当绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于MlO的水

9、泥砂浆抹面保 护,保护层厚度大于15mm,及时配合砌体进行暗配管和预埋盒、箱的安装。严格控制线管的弯曲半径(明敷 时不得小于管径的6倍,暗敷时不得小于管径的10倍)和埋入深度,保证穿线顺利和导线不受损坏。为保证 管路穿线方便,当电线保护管遇下列情况之一时,中间应增设接线盒或者拉线盒,接线盒或者拉线盒的位置 应便于穿线.管内穿线:火灾自动报警系统的布线,应符合现行国家标准电气装置工程施工及验收规范。火灾自 动报警系统布线时,应根据现行国家标准火灾自动报警系统设计规范的规定,对导线的种类、电压登 记进行检查。在管内或者线槽内的穿线,应在建造抹灰及地面工程结束后进行,在穿线前,应将管内或者线 槽内的

10、积水及杂物清晰干净。不同系统、不同电压等级、不同电流类别的路线,不应穿在同一管内或者 线槽的同一槽孔内.火灾自动报警系统导线敷设后,应对每回路的导线用50OV的兆欧表测量绝缘电阻,其 对地绝缘电阻不应小于20兆欧.3o 3o K 设备安装火灾探测器的安装:探测器至墙壁、梁边的水平距离,不应小于0.5M;探测器周围0.5M内,不应有遮挡 物:探测器至空调送风口边的水平距离,不应小于L 5M;至多孔送风顶棚孔口的水平距离,不应小于0.5M; 在宽度小于3M的内走道顶棚上设置探测器时,宜居中布置。感温探测器的安装间距,不应超过IOM;感烟探 测器的安装间距,不应超过15M。探测器距端墙的距离,不应大

11、于探测器安装间距的一半。探测器宜水安全 装,当必须倾斜安装时,倾斜角不应大于45度。探测器“ + ”线应为红色,”线应为蓝色,其余线应根据不 同用途采用其他颜色区分,但同一工程中相同用途的导线颜色应一致.控制器底座的外接导线,应留有不小 于15CM的余量,入端处应有明显标志。安装完毕后的探测器底座应采取保护措施。探测器的确认灯,应面 向便于人员观察的主要入口方向。探测器在即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防 潮、防腐蚀措施。手动报警按钮安装:手动报警按钮应安装坚固,不能倾斜,安装高度距地(或者楼)面1.5m处.手动报 警按钮的外接导线,应留有不小于IOCm的余量,且在其端部

12、应有明显标志.手动报警按钮的安装位置应醒 目并便于操作。每安装完一只手动报警按钮就应即将在施工平面图上正确登记编码号,并确认与同一总 线回路中其它探测点不重号。消防声光报警器的安装:在声光报警器安装时,首先把声光报警器的底座与预埋好的线盒用螺丝装固、 装稳,其安装高度应在2。2米以上,以不影响声光报警器声传播为主,然后将声光报警器上的接线和预先做 好标记的电线接上,把声光报警器扣上预先安装好的底座上,消防声光报警器安装完毕后,用特制胶套包好.模块的安装:模块的安装主要安装在消防模块箱内或者设备附近墙上明装,在安装模块时,首先把模块 原来的底盒拆除,把模块安装在预先订做好的模块箱内外凸面上。用专

13、业螺丝把该设备接在模块箱内拧紧、 拧稳。然后按模块的接线方法以预先做好标记的电线接上,分清“十”“一”极,千万不要接错线,以免烧 坏元件。该设备安装完毕后,用特制的胶套包好,做好成品保护检查验收:由施工班组自检合格后,报项目部验收,合格后再报监理验收.应注意问题:1、穿线前,线管口应先装上护套或者管螺母,以免穿线时损伤导线的绝缘层,并须将管内积水及杂物 清除,不进入接线盒(箱)的垂直管口穿入电线、电缆后,管口应密封2、施工前认真进行图纸会审和技术交底。明确报警布点位置,设备接线需求、管线的敷设方向3、与其它消防设备联接的联动模块或者信号模块,在安装前要特殊注意该消防设备与消防联接的接线 方式及

14、控制原理。4、进行系统编程,按逻辑程序对探测区域和报警区域进行编程,联动相应的模块,控制相应的消防设 备.第三章施工样板引路项目清单序号样板名称样板设置范围、部位样板完成时间样板确认验收部门1喷淋系统主管安装714#楼地下一层2022o 9。 28三方确认2支管安装2022O 9。 28三方确认3喷头安装2022。9. 28三方确认4支吊架安装2022.9。28三方确认5消火栓系 统安装主管安装7T4#楼地下一层、7#楼3层2022. 9. 28三方确认6支管安装2022. 9. 28三方确认7消火栓箱安装2022. 9o 28三方确认8栓头安装2022o 9o 28三方确认9支吊架安装202

15、2o 9o 28三方确认10自动火灾灭火系统穿线10#楼2层公共区域2022. 11三方确认11设备安装2022 11三方确认第四章材料样板封才单计划清单序号样板名称样板展示范围、位置计划完成时间1热镀锌钢管样板展示间2022o 82角钢样板展示间2022o 83槽钢样板展示间2022o 84报警设备样板展示间2022o 85抗震支架样板展示间2022o 86喷头样板展示间2022. 87沟槽管件样板展示间2022o 88丝接管件样板展示间2022o 89电线样板展示间2022o 810消火栓箱样板展示间2022o 811室内消火栓样板展示间2022o 812双向密封三维偏心法兰样板展示间2022o 913蜗轮型蝶阀样板展示间2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
