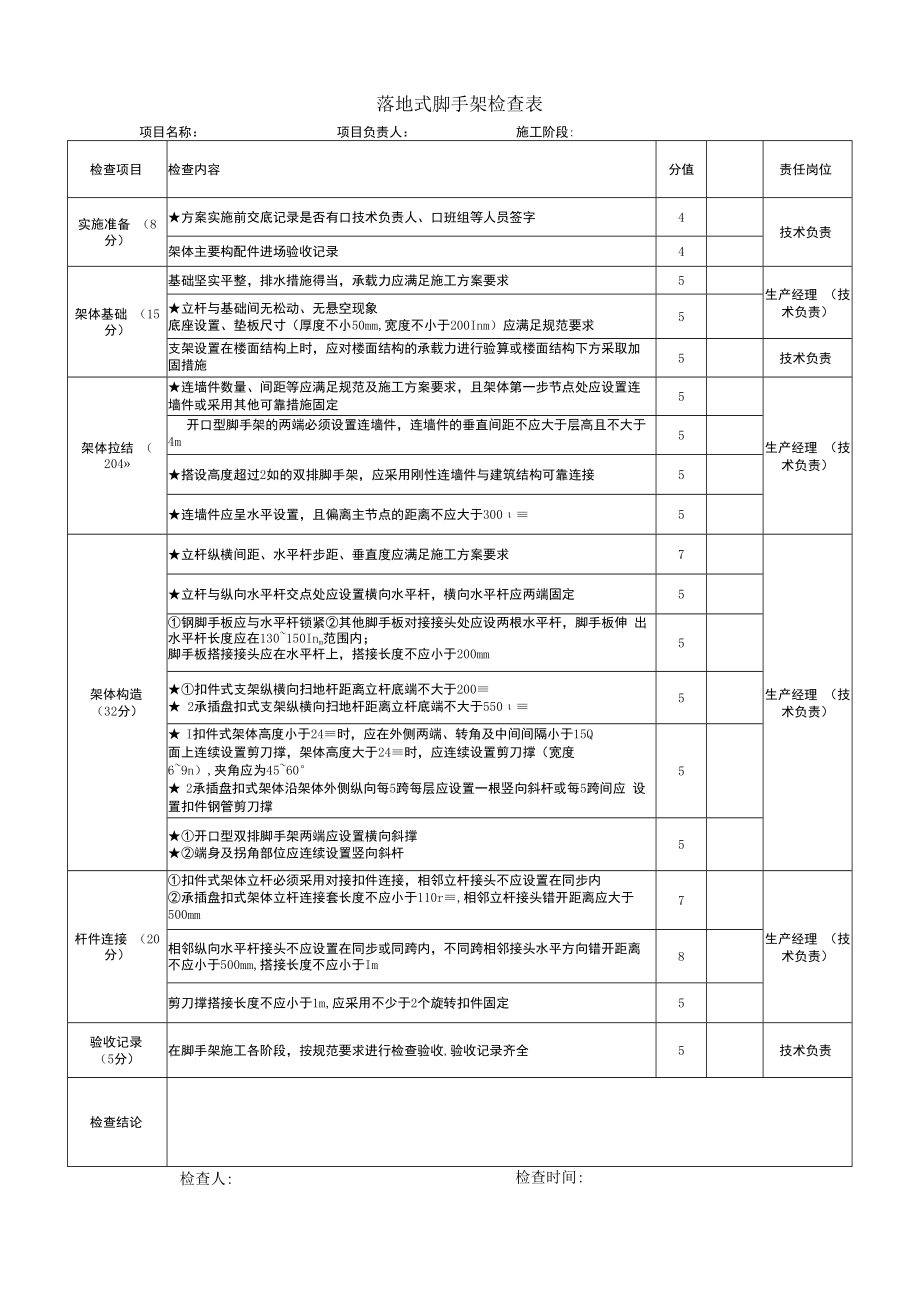

1、落地式脚手架检查表项目名称:项目负责人:施工阶段:检查项目检查内容分值责任岗位实施准备 (8分)方案实施前交底记录是否有口技术负责人、口班组等人员签字4技术负责架体主要构配件进场验收记录4架体基础 (15 分)基础坚实平整,排水措施得当,承载力应满足施工方案要求5生产经理 (技术负责)立杆与基础间无松动、无悬空现象底座设置、垫板尺寸(厚度不小50mm,宽度不小于200Inm)应满足规范要求5支架设置在楼面结构上时,应对楼面结构的承载力进行验算或楼面结构下方采取加 固措施5技术负责架体拉结 (204连墙件数量、间距等应满足规范及施工方案要求,且架体第一步节点处应设置连 墙件或采用其他可靠措施固定
2、5生产经理 (技术负责)开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于层高且不大于 4m5搭设高度超过2如的双排脚手架,应采用刚性连墙件与建筑结构可靠连接5连墙件应呈水平设置,且偏离主节点的距离不应大于3005架体构造(32分)立杆纵横间距、水平杆步距、垂直度应满足施工方案要求7生产经理 (技术负责)立杆与纵向水平杆交点处应设置横向水平杆,横向水平杆应两端固定5钢脚手板应与水平杆锁紧其他脚手板对接接头处应设两根水平杆,脚手板伸 出水平杆长度应在130150Inm范围内;脚手板搭接接头应在水平杆上,搭接长度不应小于200mm5扣件式支架纵横向扫地杆距离立杆底端不大于200 2承插盘扣
3、式支架纵横向扫地杆距离立杆底端不大于5505 I扣件式架体高度小于24时,应在外侧两端、转角及中间间隔小于15Q面上连续设置剪刀撑,架体高度大于24时,应连续设置剪刀撑(宽度69n),夹角应为4560 2承插盘扣式架体沿架体外侧纵向每5跨每层应设置一根竖向斜杆或每5跨间应 设置扣件钢管剪刀撑5开口型双排脚手架两端应设置横向斜撑端身及拐角部位应连续设置竖向斜杆5杆件连接 (20 分)扣件式架体立杆必须采用对接扣件连接,相邻立杆接头不应设置在同步内承插盘扣式架体立杆连接套长度不应小于110r,相邻立杆接头错开距离应大于 500mm7生产经理 (技术负责)相邻纵向水平杆接头不应设置在同步或同跨内,不同跨相邻接头水平方向错开距离 不应小于500mm,搭接长度不应小于Im8剪刀撑搭接长度不应小于1m,应采用不少于2个旋转扣件固定5验收记录(5分)在脚手架施工各阶段,按规范要求进行检查验收,验收记录齐全5技术负责检查结论检查人:检查时间:
