钢门窗安装技术交底工程文档范本.docx

上传人:p** 文档编号:313174 上传时间:2023-05-18 格式:DOCX 页数:3 大小:28.46KB
下载 相关 举报
钢门窗安装技术交底工程文档范本.docx_第1页
第1页 / 共3页
钢门窗安装技术交底工程文档范本.docx_第2页
第2页 / 共3页
钢门窗安装技术交底工程文档范本.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢门窗安装技术交底工程文档范本.docx》由会员分享,可在线阅读,更多相关《钢门窗安装技术交底工程文档范本.docx(3页珍藏版)》请在第壹文秘上搜索。

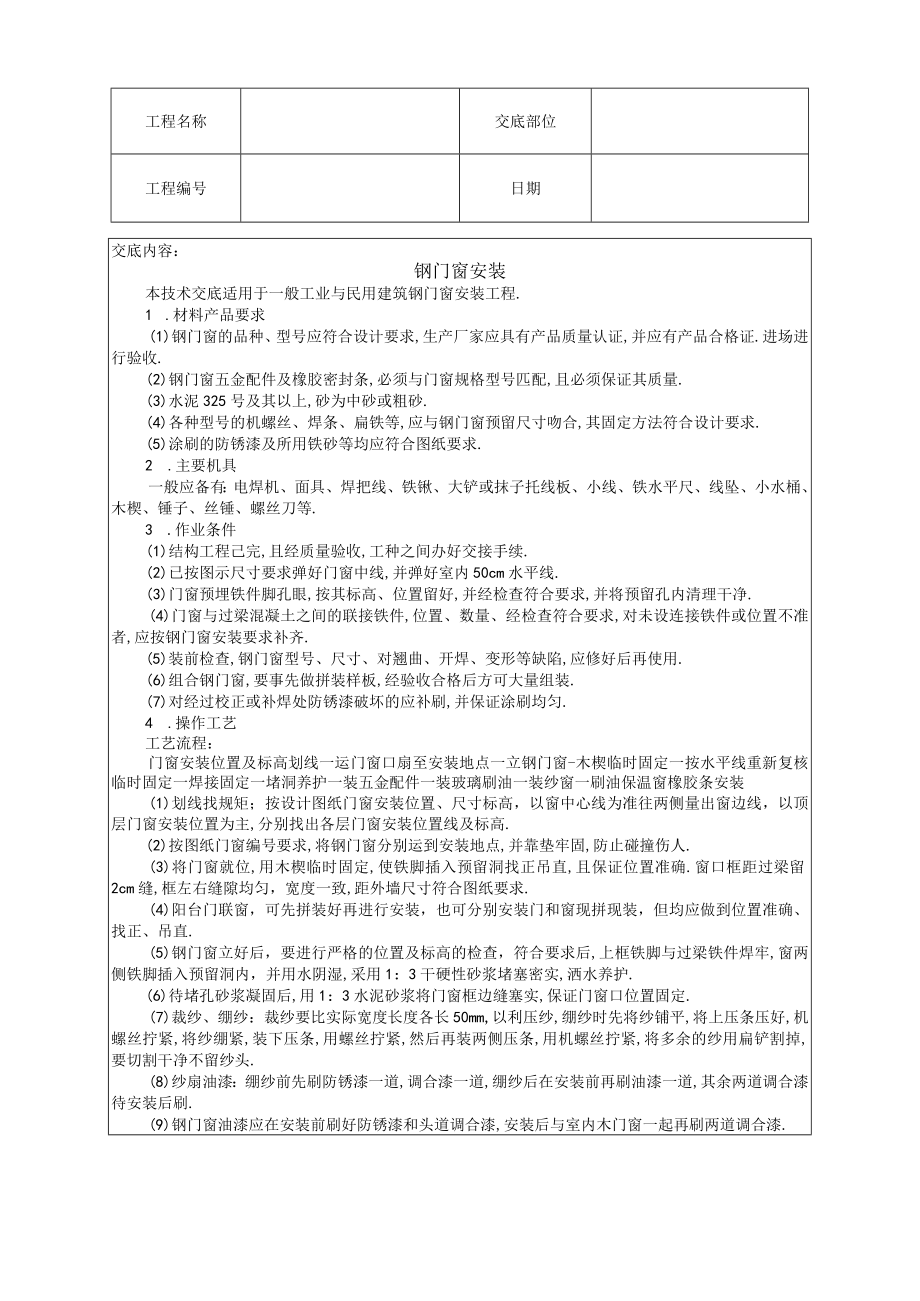

1、工程名称交底部位工程编号日期交底内容:钢门窗安装本技术交底适用于一般工业与民用建筑钢门窗安装工程.1 .材料产品要求(1)钢门窗的品种、型号应符合设计要求,生产厂家应具有产品质量认证,并应有产品合格证.进场进行验收.(2)钢门窗五金配件及橡胶密封条,必须与门窗规格型号匹配,且必须保证其质量.(3)水泥325号及其以上,砂为中砂或粗砂.(4)各种型号的机螺丝、焊条、扁铁等,应与钢门窗预留尺寸吻合,其固定方法符合设计要求.(5)涂刷的防锈漆及所用铁砂等均应符合图纸要求.2 .主要机具一般应备有:电焊机、面具、焊把线、铁锹、大铲或抹子托线板、小线、铁水平尺、线坠、小水桶、木楔、锤子、丝锤、螺丝刀等.

2、3 .作业条件(1)结构工程己完,且经质量验收,工种之间办好交接手续.(2)已按图示尺寸要求弹好门窗中线,并弹好室内50cm水平线.(3)门窗预埋铁件脚孔眼,按其标高、位置留好,并经检查符合要求,并将预留孔内清理干净.(4)门窗与过梁混凝土之间的联接铁件,位置、数量、经检查符合要求,对未设连接铁件或位置不准者,应按钢门窗安装要求补齐.(5)装前检查,钢门窗型号、尺寸、对翘曲、开焊、变形等缺陷,应修好后再使用.(6)组合钢门窗,要事先做拼装样板,经验收合格后方可大量组装.(7)对经过校正或补焊处防锈漆破坏的应补刷,并保证涂刷均匀.4 .操作工艺工艺流程:门窗安装位置及标高划线一运门窗口扇至安装地

3、点一立钢门窗-木楔临时固定一按水平线重新复核临时固定一焊接固定一堵洞养护一装五金配件一装玻璃刷油一装纱窗一刷油保温窗橡胶条安装(1)划线找规矩;按设计图纸门窗安装位置、尺寸标高,以窗中心线为准往两侧量出窗边线,以顶层门窗安装位置为主,分别找出各层门窗安装位置线及标高.(2)按图纸门窗编号要求,将钢门窗分别运到安装地点,并靠垫牢固,防止碰撞伤人.(3)将门窗就位,用木楔临时固定,使铁脚插入预留洞找正吊直,且保证位置准确.窗口框距过梁留2cm缝,框左右缝隙均匀,宽度一致,距外墙尺寸符合图纸要求.(4)阳台门联窗,可先拼装好再进行安装,也可分别安装门和窗现拼现装,但均应做到位置准确、找正、吊直.(5

4、)钢门窗立好后,要进行严格的位置及标高的检查,符合要求后,上框铁脚与过梁铁件焊牢,窗两侧铁脚插入预留洞内,并用水阴湿,采用1:3干硬性砂浆堵塞密实,洒水养护.(6)待堵孔砂浆凝固后,用1:3水泥砂浆将门窗框边缝塞实,保证门窗口位置固定.(7)裁纱、绷纱:裁纱要比实际宽度长度各长50mm,以利压纱,绷纱时先将纱铺平,将上压条压好,机螺丝拧紧,将纱绷紧,装下压条,用螺丝拧紧,然后再装两侧压条,用机螺丝拧紧,将多余的纱用扁铲割掉,要切割干净不留纱头.(8)纱扇油漆:绷纱前先刷防锈漆一道,调合漆一道,绷纱后在安装前再刷油漆一道,其余两道调合漆待安装后刷.(9)钢门窗油漆应在安装前刷好防锈漆和头道调合漆

5、,安装后与室内木门窗一起再刷两道调合漆.工程名称交底部位工程编号日期(10)门窗五金安装应待油漆后安装,如需要先行安装时,注意防i二污染,丢失.(11)纱门窗的安装,如在库房顶预刷好交活油,然后再行安装时,要注意油漆颜色一致和安装时的砸碰油漆后补影响美观,所以交活油最好待安装后再一起刷.(12)安装橡胶条前,必须将窗口内油腻子杂物清除干净.新刷油漆的门窗,必须待油漆干燥后,再安装胶条,安装方法按产品说明,胶条安装应在5eC以上进行.(13)冬雨期施工D冬期施工,灌洞所用砂浆及塞缝用的水泥砂浆应掺外加剂,应按气温高低决定掺量.2)雨天应进行钢门窗的安装,灌洞、灌缝工作应待晴天完成.5 .质量标准

6、(1)保证项目:1)钢门窗及其附件的质量必须符合设计要求和有关标准的规定.2)钢门窗安装的位置、开启方向,必须符合设计要求.3)钢门窗安装必须牢固:预埋件的数量位置、埋设连接方法,必须符合设计要求.(2)基本项目:D钢门窗扇的安装应关闭严密,开关灵活,无阻滞、回弹和倒翘.2)钢门窗附件齐全:位置正确,安装牢固、端正,启闭灵活适用.3)钢门窗框与墙体的缝隙填嵌应饱满密实,表面平整,嵌填材料、方法符合设计要求.(3)允许偏差项目:见表4-8.钢门窗安装允许偏差及留缝宽度表4-8E项目允许偏差(mm)检验方法1门窗框两对角线长度差2000mm2000mm56用钢卷尺量检查里角2窗框扇配合间隙的限值校

7、链面2用2X50塞片量检查较链面执手板1.5用1.5X50的塞片检查量框大面3窗框扇搭接量限值实腹宽N2用钢针划线和深度尺检查空腹宽N44门窗框(含拼梗料)正、侧面垂直度3用Im托线板检查5门窗框(含拼橙料)水平度3用Im水平尺和楔塞尺检查6门无下槛时,内门扇与地面间留缝隙限值48用楔形塞尺检查7双层门窗内外框,挺(含拼樟料)的中心距5用钢板尺检查6 .成品保护(1)钢门窗进场后,应按规格、型号、分类堆放,然后挂牌并标明其规格型号和数量,用苫布盖好,严防乱堆乱放,防止钢窗变形和生锈.工程名称交底部位工程编号(2)钢门窗运输时要轻拿轻放,并采取保护措施,避免挤压、磕碰,防止变形损坏.(3)抹灰时

8、残留在钢窗及钢门窗扇上的砂浆应及时清理干净.(4)脚手架严禁以钢门窗为固定点,和架子的支点,禁止将架子拉、绑在钢门窗框和窗扇上,防止钢门窗移位变形.(5)拆架子时,注意有开启的门窗扇关上后,再落架子,防止撞坏钢窗.7 .应注意的质量问题(D翘曲和窜角:钢门窗加工质量有个别口扇不符标准;在运输堆放时不认真保管;安装时垂直平整自检不够,安装前应认真进行检查,发现翘曲和窜角及时校正处理,修好后再行安装.(2)铁脚固定不符要求,原预留洞与铁脚位置不符,安装前没有检查和处理,在安装时有的任意将铁脚用气焊烧去,有的将铁脚打弯后勉强塞入孔内,严重影响钢窗的安装牢固.(3)上下钢门窗不顺直,左右钢门窗标高不一

9、致,没按操作工艺的施工要求进行,施工前没找规矩,安装时没挂线.(4)开关不灵活:抹灰时吃口影响门窗开关的灵活,安装时垂直方正没找好,或门窗劈棱和窜角.要求在钢门窗安装后进行开关,看是否灵活,对其影响开关的抹灰层剔去重新补抹,对门窗劈棱及窜角的应调整.(5)开启方向不到位:抹灰的口角不方正,或抹的旋脸下垂,凸线不直,直接影响门窗的开启.要求抹灰时严格按验评标准验收,对不合格的点要修好后再交木工安装门窗.(6)钢窗调整、找方或补焊、气割等处理不认真,焊药药皮不砸,补焊处不用钢挫挫平,不补刷防锈漆.(7)钢窗披水不全:有的安装时窗号使用错误,钢窗保管不好.应认真核对窗号,符合要求后再安装,并在堆放时注意对披水的保护.(8)五金配件不齐全,不配套,施工时丢失,二次补配与原牌号不符,要求钢门窗与五金配件同时加工配套进场,并考虑合理的损坏率,一次加工订货备足.技术负责人:交底人:接交人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
