CFG桩基路基桩帽技术交底.docx

上传人:p** 文档编号:317892 上传时间:2023-05-23 格式:DOCX 页数:3 大小:20.15KB
下载 相关 举报
CFG桩基路基桩帽技术交底.docx_第1页
第1页 / 共3页
CFG桩基路基桩帽技术交底.docx_第2页
第2页 / 共3页
CFG桩基路基桩帽技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《CFG桩基路基桩帽技术交底.docx》由会员分享,可在线阅读,更多相关《CFG桩基路基桩帽技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

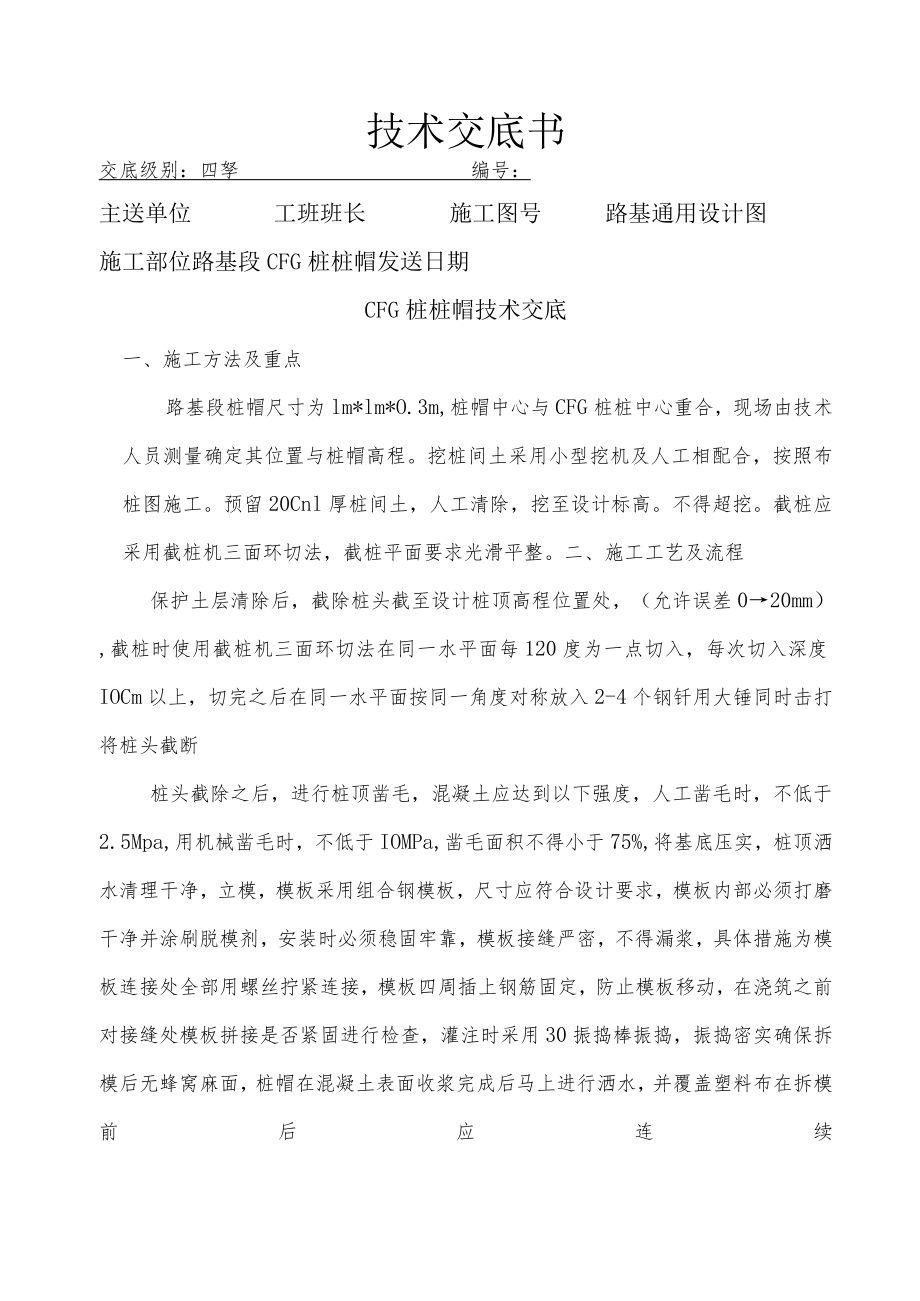

1、技术交底书交底级别:四孥编号:主送单位工班班长施工图号路基通用设计图施工部位路基段CFG桩桩帽发送日期CFG桩桩帽技术交底一、施工方法及重点路基段桩帽尺寸为lm*lm*O.3m,桩帽中心与CFG桩桩中心重合,现场由技术人员测量确定其位置与桩帽高程。挖桩间土采用小型挖机及人工相配合,按照布桩图施工。预留20Cnl厚桩间土,人工清除,挖至设计标高。不得超挖。截桩应采用截桩机三面环切法,截桩平面要求光滑平整。二、施工工艺及流程保护土层清除后,截除桩头截至设计桩顶高程位置处,(允许误差020mm),截桩时使用截桩机三面环切法在同一水平面每120度为一点切入,每次切入深度IOCm以上,切完之后在同一水平

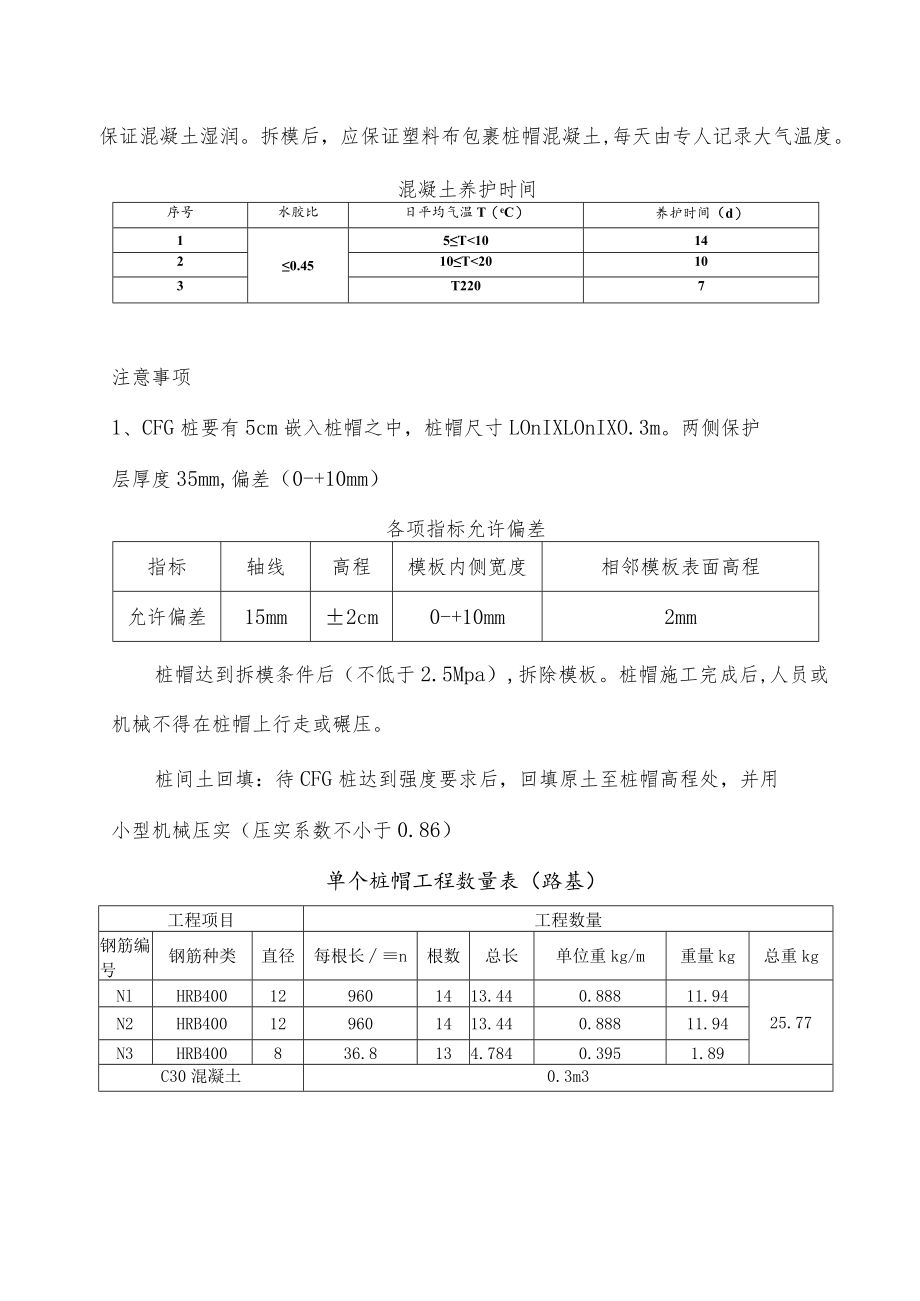

2、面按同一角度对称放入2-4个钢钎用大锤同时击打将桩头截断桩头截除之后,进行桩顶凿毛,混凝土应达到以下强度,人工凿毛时,不低于2.5Mpa,用机械凿毛时,不低于IOMPa,凿毛面积不得小于75%,将基底压实,桩顶洒水清理干净,立模,模板采用组合钢模板,尺寸应符合设计要求,模板内部必须打磨干净并涂刷脱模剂,安装时必须稳固牢靠,模板接缝严密,不得漏浆,具体措施为模板连接处全部用螺丝拧紧连接,模板四周插上钢筋固定,防止模板移动,在浇筑之前对接缝处模板拼接是否紧固进行检查,灌注时采用30振捣棒振捣,振捣密实确保拆模后无蜂窝麻面,桩帽在混凝土表面收浆完成后马上进行洒水,并覆盖塑料布在拆模前后应连续保证混凝

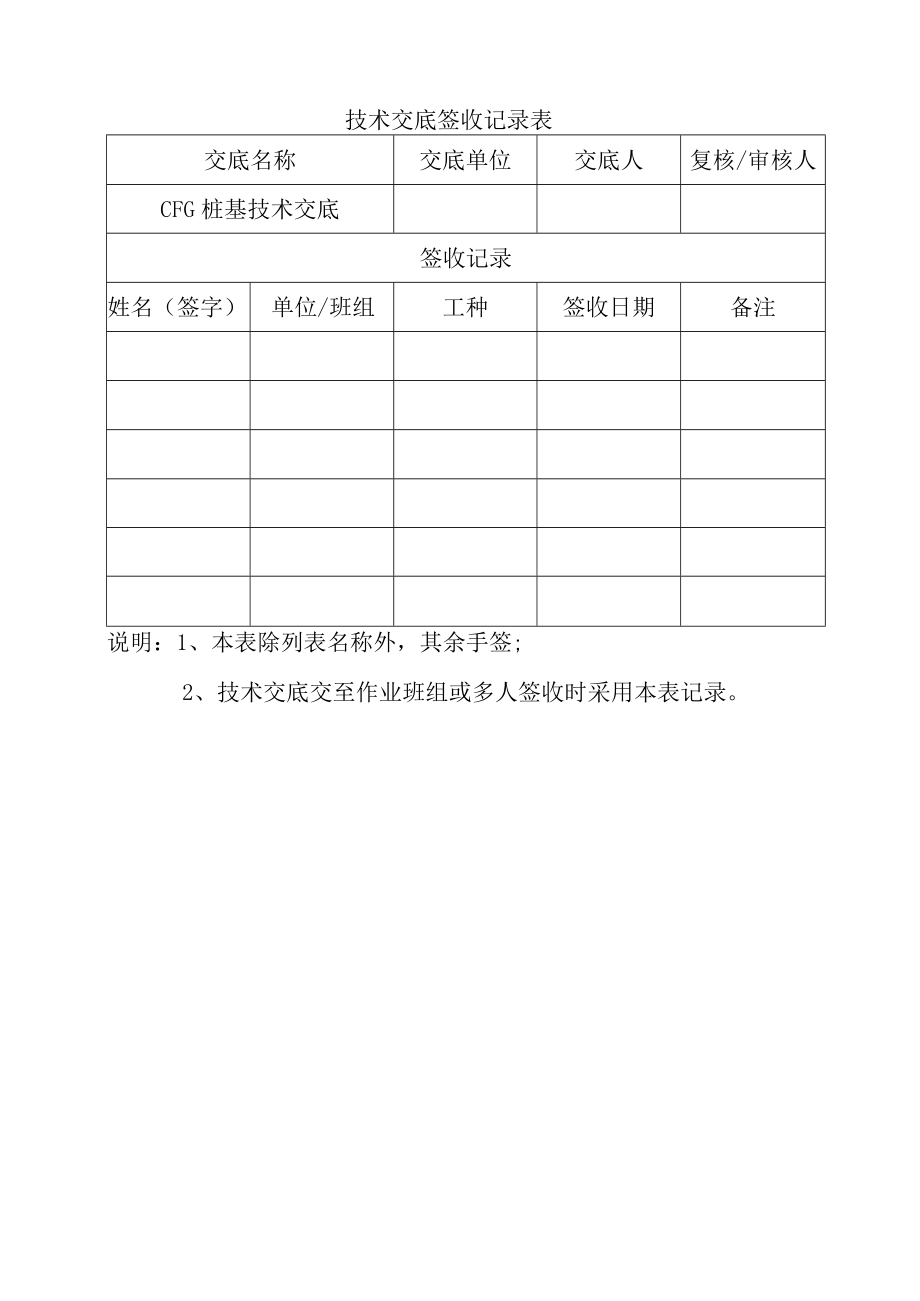

3、土湿润。拆模后,应保证塑料布包裹桩帽混凝土,每天由专人记录大气温度。混凝土养护时间序号水胶比日平均气温T(eC)养护时间(d)10.455T1014210T20103T2207注意事项1、CFG桩要有5cm嵌入桩帽之中,桩帽尺寸LOnIXLOnIXO.3m。两侧保护层厚度35mm,偏差(0-+10mm)各项指标允许偏差指标轴线高程模板内侧宽度相邻模板表面高程允许偏差15mm2cm0-+10mm2mm桩帽达到拆模条件后(不低于2.5Mpa),拆除模板。桩帽施工完成后,人员或机械不得在桩帽上行走或碾压。桩间土回填:待CFG桩达到强度要求后,回填原土至桩帽高程处,并用小型机械压实(压实系数不小于0.86)单个桩帽工程数量表(路基)工程项目工程数量钢筋编号钢筋种类直径每根长n根数总长单位重kg/m重量kg总重kgNlHRB400129601413.440.88811.9425.77N2HRB400129601413.440.88811.94N3HRB400836.8134.7840.3951.89C30混凝土0.3m3技术交底签收记录表交底名称交底单位交底人复核/审核人CFG桩基技术交底签收记录姓名(签字)单位/班组工种签收日期备注说明:1、本表除列表名称外,其余手签;2、技术交底交至作业班组或多人签收时采用本表记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
