建筑工程冬季施工方案工程文档范本.docx

上传人:p** 文档编号:322190 上传时间:2023-05-26 格式:DOCX 页数:12 大小:71.01KB
下载 相关 举报
建筑工程冬季施工方案工程文档范本.docx_第1页
第1页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第2页
第2页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第3页
第3页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第4页
第4页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第5页
第5页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第6页
第6页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第7页
第7页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第8页
第8页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第9页
第9页 / 共12页
建筑工程冬季施工方案工程文档范本.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

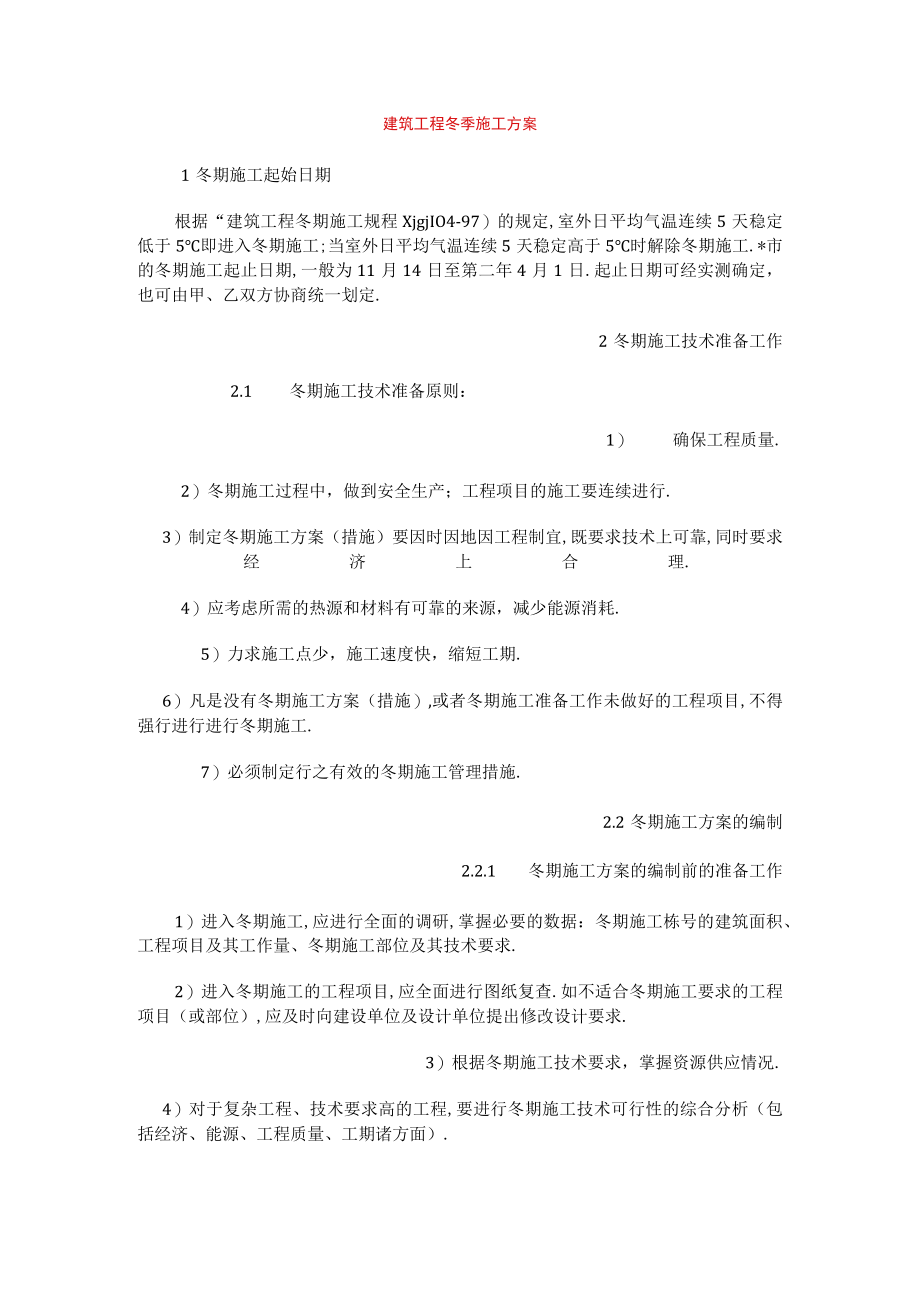

《建筑工程冬季施工方案工程文档范本.docx》由会员分享,可在线阅读,更多相关《建筑工程冬季施工方案工程文档范本.docx(12页珍藏版)》请在第壹文秘上搜索。

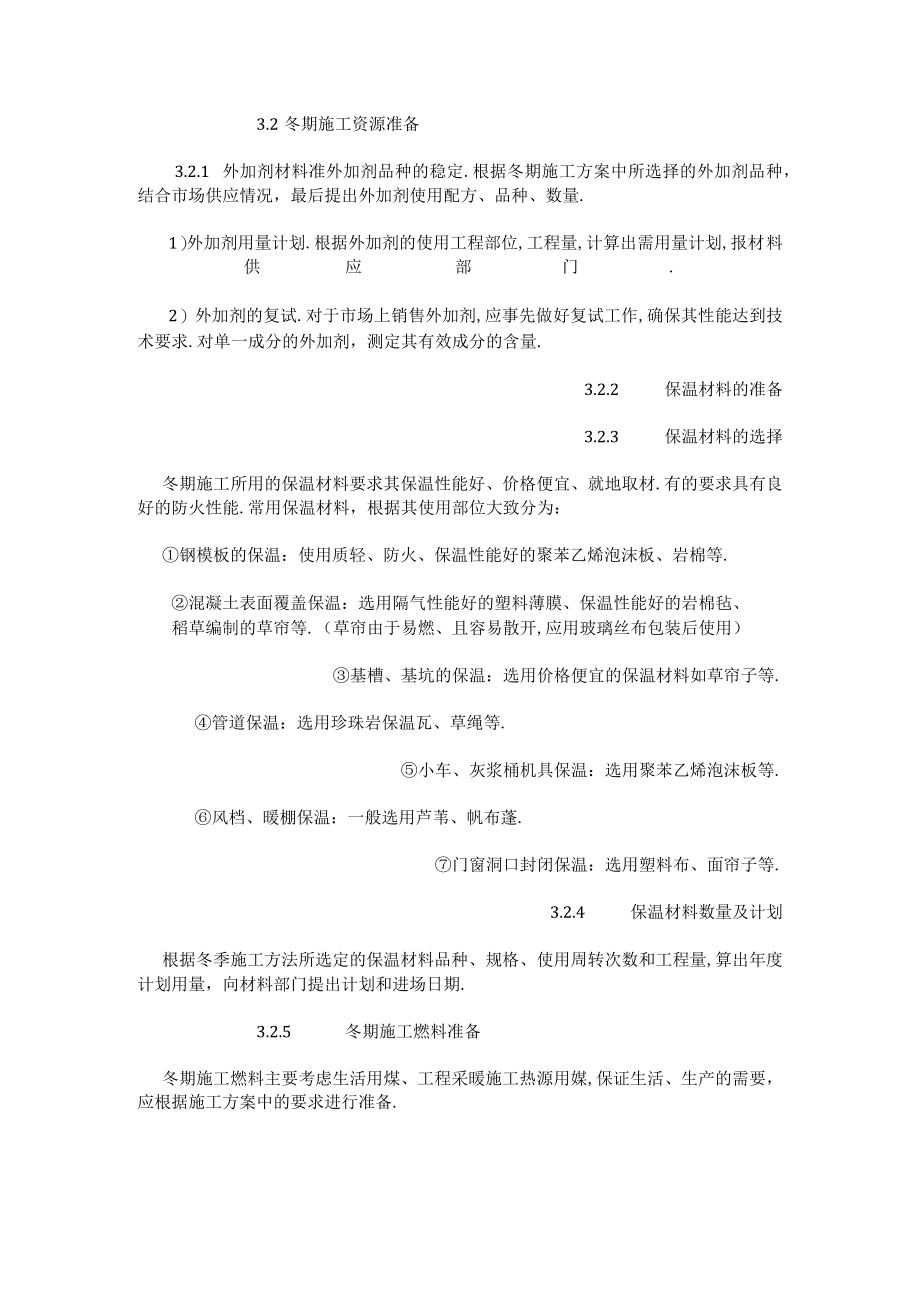

1、建筑工程冬季施工方案1冬期施工起始日期根据“建筑工程冬期施工规程XjgjIO4-97)的规定,室外日平均气温连续5天稳定低于5即进入冬期施工;当室外日平均气温连续5天稳定高于5时解除冬期施工.*市的冬期施工起止日期,一般为11月14日至第二年4月1日.起止日期可经实测确定,也可由甲、乙双方协商统一划定.2冬期施工技术准备工作2.1 冬期施工技术准备原则:1) 确保工程质量.2)冬期施工过程中,做到安全生产;工程项目的施工要连续进行.3)制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理.4)应考虑所需的热源和材料有可靠的来源,减少能源消耗.5)力求施工点少,施工

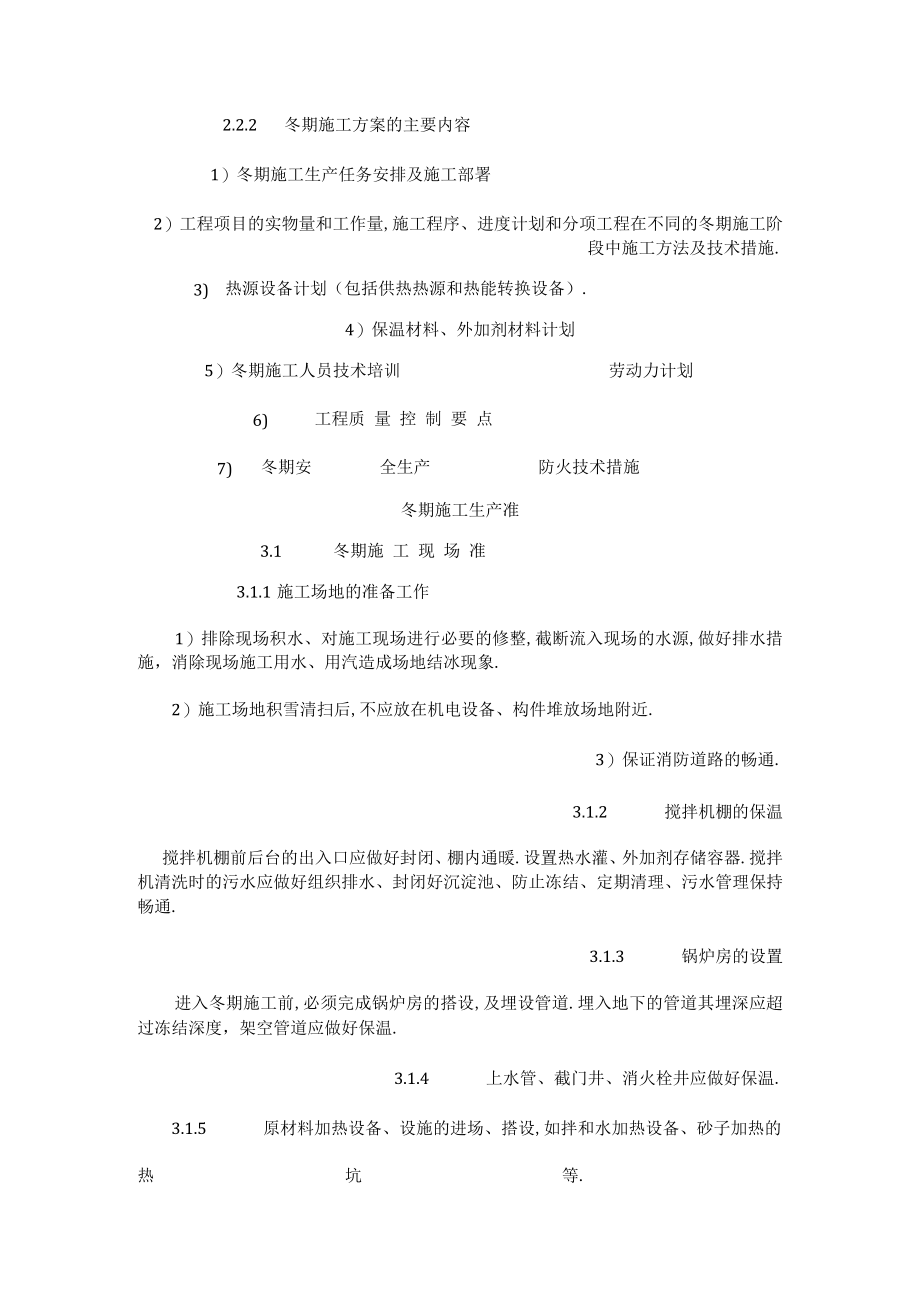

2、速度快,缩短工期.6)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工.7)必须制定行之有效的冬期施工管理措施.2.2冬期施工方案的编制2.2.1 冬期施工方案的编制前的准备工作1)进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求.2)进入冬期施工的工程项目,应全面进行图纸复查.如不适合冬期施工要求的工程项目(或部位),应及时向建设单位及设计单位提出修改设计要求.3)根据冬期施工技术要求,掌握资源供应情况.4)对于复杂工程、技术要求高的工程,要进行冬期施工技术可行性的综合分析(包括经

3、济、能源、工程质量、工期诸方面).2.2.2 冬期施工方案的主要内容1)冬期施工生产任务安排及施工部署2)工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施.3)热源设备计划(包括供热热源和热能转换设备).4)保温材料、外加剂材料计划5)冬期施工人员技术培训劳动力计划7)6)工程质 量 控 制 要 点冬期安全生产防火技术措施冬期施工生产准3.1冬期施 工 现 场 准3.1.1施工场地的准备工作1)排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水、用汽造成场地结冰现象.2)施工场地积雪清扫后,不应放在机电设备、

4、构件堆放场地附近.3)保证消防道路的畅通.3.1.2 搅拌机棚的保温搅拌机棚前后台的出入口应做好封闭、棚内通暖.设置热水灌、外加剂存储容器.搅拌机清洗时的污水应做好组织排水、封闭好沉淀池、防止冻结、定期清理、污水管理保持畅通.3.1.3 锅炉房的设置进入冬期施工前,必须完成锅炉房的搭设,及埋设管道.埋入地下的管道其埋深应超过冻结深度,架空管道应做好保温.3.1.4 上水管、截门井、消火栓井应做好保温.3.1.5 原材料加热设备、设施的进场、搭设,如拌和水加热设备、砂子加热的热坑等.3.2冬期施工资源准备3.2.1 外加剂材料准外加剂品种的稳定.根据冬期施工方案中所选择的外加剂品种,结合市场供应

5、情况,最后提出外加剂使用配方、品种、数量.1)外加剂用量计划.根据外加剂的使用工程部位,工程量,计算出需用量计划,报材料供应部门.2)外加剂的复试.对于市场上销售外加剂,应事先做好复试工作,确保其性能达到技术要求.对单一成分的外加剂,测定其有效成分的含量.3.2.2 保温材料的准备3.2.3 保温材料的选择冬期施工所用的保温材料要求其保温性能好、价格便宜、就地取材.有的要求具有良好的防火性能.常用保温材料,根据其使用部位大致分为:钢模板的保温:使用质轻、防火、保温性能好的聚苯乙烯泡沫板、岩棉等.混凝土表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的岩棉毡、稻草编制的草帘等.(草帘由于易燃、

6、且容易散开,应用玻璃丝布包装后使用)基槽、基坑的保温:选用价格便宜的保温材料如草帘子等.管道保温:选用珍珠岩保温瓦、草绳等.小车、灰浆桶机具保温:选用聚苯乙烯泡沫板等.风档、暖棚保温:一般选用芦苇、帆布蓬.门窗洞口封闭保温:选用塑料布、面帘子等.3.2.4 保温材料数量及计划根据冬季施工方法所选定的保温材料品种、规格、使用周转次数和工程量,算出年度计划用量,向材料部门提出计划和进场日期.3.2.5 冬期施工燃料准备冬期施工燃料主要考虑生活用煤、工程采暖施工热源用媒,保证生活、生产的需要,应根据施工方案中的要求进行准备.3.2.6 热源设备的准备1)锅炉、管道的安装、保温、试烧.2)热源器件的安

7、装:如大模板的安装蒸汽排管或钢串片,电热丝等;暖风机、煤炉、烟筒等.3)施工现场的原材料加热设施,如热水炉、热水罐沙子坑等.4)生活用的煤炉或暖气管道、暖气片的安装.3.2.5各期施 工 仪 器 仪 表 准 备大气温度测试:木制百页箱最高最低温度计.外力口齐IJ浓度测量棒形温度计、电子感应仪等.工主要施工4.1的开挖 与4.1.1开挖冻 土 方1)开挖方法:一般是1个人用尖镐刨或34人一组用铁楔子劈冻土方.2)施工工具:有尖镐、铁锹、1824磅大锤和用45060圆钢、小铁道钢制作的铁楔子,尖端碾扁.3)操作要点:1个人掌铁楔子,23个人轮流打大锤,将冻土按茬劈开,一般备有2-3个铁楔子,当第一

8、个楔子还没有完全劈开时,就把第二个铁楔子放在旁边的裂缝上加进去,直至冻土剥离为止.4)保证安全措施:要注意去掉铁楔子头打出的飞刺,以免伤人.铁楔子的人与打锤子的人不能面对面,必须成90度角,以免锤子掉头伤人.铁楔子时,要用粗铁丝或由钢筋作成把手,防止震坏手和误伤等.4.1.2机械开挖冻土方1)机械挖冻土方法:当冻土层厚度为0.4m以内时,可选用不同类型机械设备直接进行挖掘,如果冻土层厚度超过0.41.2m时,要用重锤击碎冻土,然后用装载机或反、正铲装车运出.2)根据开挖面积的大小、形状和开挖的深度具体条件,合理的布置挖掘机、装载机和碎机等的作业方向,保证运输道路畅通,要有合理的进出环形道路,充

9、分发挥各种作业机械设备的效率.4.1.3 冻土回填基坑、基槽等砌筑完毕后,允许用含有冻土块的土回填时,冻土颗粒直径不得大于5cm,而且含量不得超过填土总体积的15%.1) 房屋内部不允许用冻土回填.2)回填地下管道的沟槽时,管顶上50cm厚范围内不得用冻土回填,50Cm以下部分冻土体积不得超过15%.3)构筑物及有路面的道路,路基范围内管沟不得用冻土回填.4)为确保冬季回填的质量,对一些重大工程项目,必要时可用于砂土进行回填.5)在冻胀土上的地梁,桩基的承台,其下面有可能被冻土隆起,要回填炉渣、矿渣等松散材料.6)所有回填地方,均必须排除积水,清除冰块等杂物.其每层填铺厚度,应比夏季小为宜,一

10、般不超过20cm,用夯锤实或碾压机压实、导沟下部挖进少许,但不得超过冻土层厚的三分之二.4.1.4 基坑保护基坑开挖后要及时采取保温措施,防止冻土产生:检查合格后的及时进入下面工序.4.2钢筋负温焊接在钢筋工程焊接施工中,当环境温度低于一5C的条件下进行钢筋对焊或电弧焊时为钢筋负温焊接从事钢筋焊接生产的焊工必须持有钢筋焊工考试合格证.应制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电及火灾等事故.钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊:焊工应对施焊后的全部接头的外观质量进行自检,并剔除不合格.负温焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却.风力超过四级时,应

11、采取挡风措施.焊后未冷却的接头应避免碰到冰雪.当环境温度低于一20C时,不得进行施焊.4.2.1 钢筋负温电渣压力焊1)适用范围:钢筋直径22cm时采用搭接焊2) 质量验收抽样:外观检查每批抽样10%的接头,并不少于10个.机械性能试验,应从每批成品(经外观检查合格品)中切取6个试件,3个进行拉伸试验,3个进行弯曲试验.在同一班内,由同一焊工,按同一焊接参数完成的200个同类型接头,作为一批.一周内连续焊接时可以累计计算.一周内累计不足200个接头时亦按批计算.焊接等长的预应力钢筋(包括螺丝端杆与钢筋的焊接接头),可按生产条件制作模拟试件.外观检查外观检查结果应符合下列要求:接头处不得有横向裂

12、纹.与钢筋接触处的钢筋表面,对于ii、迨级钢筋,均不得有烧伤.接头处的弯折,不得大于4o.接头处的钢筋轴线偏移,不得大于0.1感觉直径,同时不得大于2cm.当有一个接头不符合要求时,应对全部接头进行检查,剔出不合格品.不合格的接头经切除重焊后,可提交二次验收.3) 注意事项在对焊机的电源开关内装设电压表,以便观察电压波动情况.焊接时,如电压电压降大于5%,应适当提高变压器级数;如电压电压降到8%时,停止焊接.每天正式生产前应试焊两个接头,经外观检查合格后,方可按选定的焊接草书进行生产.焊接前,必须清除钢筋焊接部位及电极与钢筋接触部位的铁锈、污物等;钢筋端部的扭曲、弯折应予以矫直或切除.接操作过

13、程的各个环节应密切配合,以保证焊接质量,若出现异常现象或焊接缺陷时,及时清除.4.2.2钢筋负温电弧焊1)适用范围:钢筋直径22mm时采用搭焊接2)焊条选择:i级钢筋e43;ii级钢筋e503) 焊前准备焊接前必须清除钢筋、钢板焊接部位的铁锈、熔渣、油污等;钢筋端部的扭曲、弯折应予以矫直或切除.钢筋搭接焊宜采用双面焊,不能进行双面焊也可采用单面焊.4) 焊接工艺根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径和焊接电流,焊接时,宜采用多层控温施焊工艺,既要防止焊后冷却速度过快,也要防止接头过热.焊接工艺应符合下列要求:搭焊接时,用两点固定.定位焊缝应离帮条或搭接端部20mm以上.焊接

14、时,引弧应在搭接钢筋的一端开始,收弧应在搭接钢筋端头上,弧坑应填满.进行搭接平焊时,第一层焊缝先从中间引弧,再向两端运弧;立焊时先从中间向上方运弧,再从下端向中间运弧.以使接头端部的钢筋达到一定的预热效果.第一层行贩应有足够的熔深,主焊缝与定位焊缝,特别是在定位焊缝的始端与终端,应熔合良好.在以后各层焊缝的焊接时,采取分层控温施焊.层间温度控制在150350之间,以起到缓冷的作用.搭接接头的焊缝厚度h应不小于0.3钢筋直径;焊缝宽度6不小于0.7钢筋直径.ii、iii级钢筋搭接焊缝接头进行多层施焊时,采用“回火焊道施焊法”,即:最后回火焊道的长度比前层焊道在两端各缩短4-6mm.5) 质量验收

15、抽样:外观检查,应在接头清渣后逐个进行目测或量测.拉伸试验,从外观检查合格的成品中每批切取三个试件进行拉伸试验.对于装配式结构节点的高能冠军焊接接头,可按生产条件制作模拟试件.在现场安装条件下,每个楼层中以300个同类接头(同钢筋级别、同接头形式、同焊接位置)作为一批,不足300个时,仍作为一批.外观检查:外观检查结果,应符合下列要求:焊缝表面平整,不得有较大的凹陷、焊瘤.接头处不得有裂纹.咬边深度、气孔、夹渣的数量和大小以及接头尺寸偏差,不得超过规定的值.外观检查不合格的接头,经修整或补强后,可提交二次验收.6) 接头注意事项钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开.在受力钢筋直径30倍的区段范围内(不小于50Omm),一根钢筋不得有两个接头(构件全长钢筋应尽量少设焊接接头),有接头的钢筋截面面积占钢筋总截面面积的百分率,应符合下

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
