科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx

上传人:p** 文档编号:323086 上传时间:2023-05-26 格式:DOCX 页数:12 大小:38.96KB
下载 相关 举报
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第1页
第1页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第2页
第2页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第3页
第3页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第4页
第4页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第5页
第5页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第6页
第6页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第7页
第7页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第8页
第8页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第9页
第9页 / 共12页
科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx》由会员分享,可在线阅读,更多相关《科技园机楼罗湖机楼144芯光缆施工组织方案工程文档范本.docx(12页珍藏版)》请在第壹文秘上搜索。

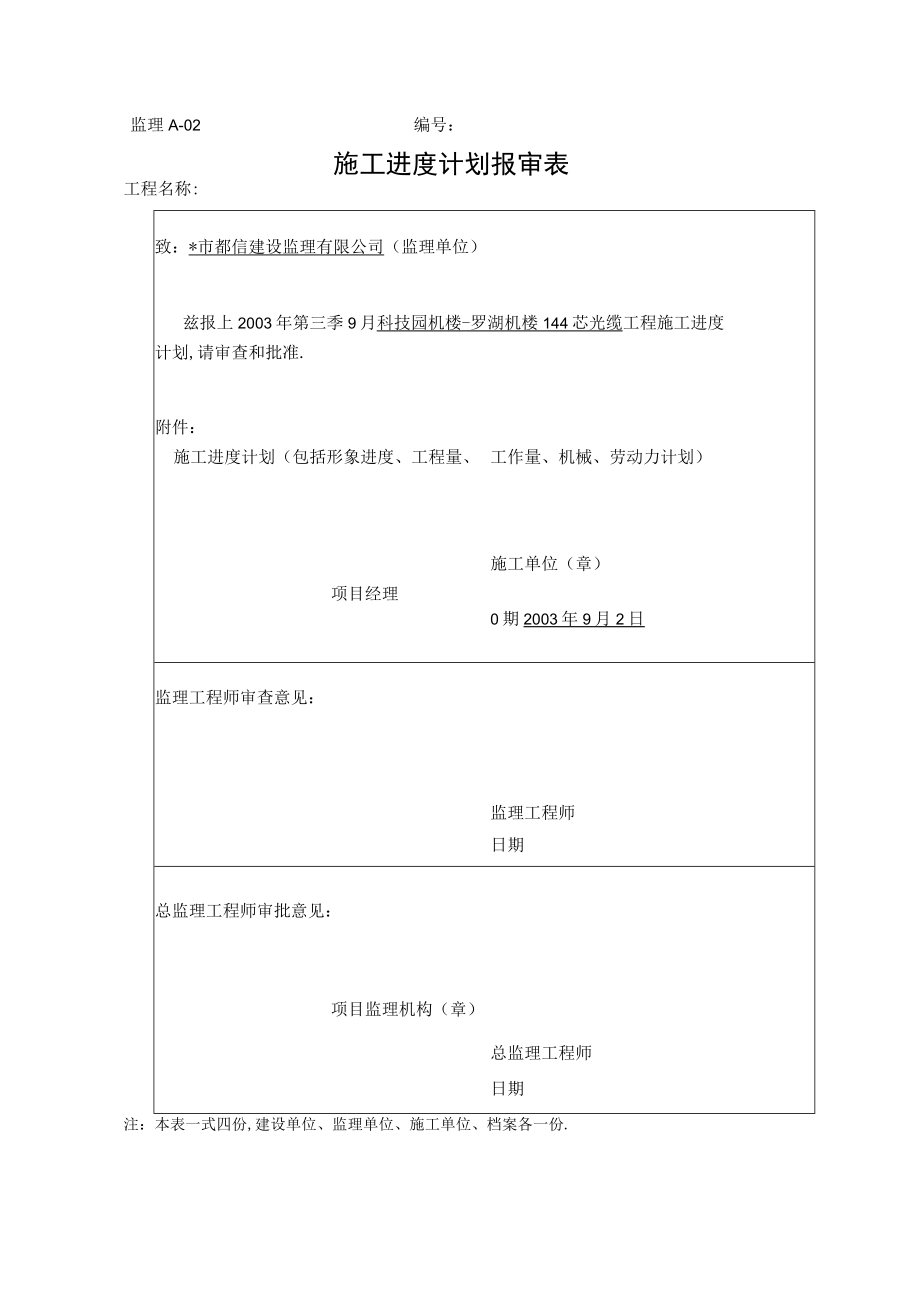

1、监理A-02编号:施工进度计划报审表工程名称:致:*市都信建设监理有限公司(监理单位)兹报上2003年第三季9月科技园机楼-罗湖机楼144芯光缆工程施工进度计划,请审查和批准.附件:施工进度计划(包括形象进度、工程量、工作量、机械、劳动力计划)施工单位(章)项目经理0期2003年9月2日监理工程师审查意见:监理工程师日期总监理工程师审批意见:项目监理机构(章)总监理工程师日期注:本表一式四份,建设单位、监理单位、施工单位、档案各一份.深大电话有限公司科技园机楼罗湖机楼144芯中继光缆工程施工计划建设单位:深大电话有限公司监理单位:都信监理公司设计单位:*市邮电规划*施工单位:*市电信工程有限公

2、司深圳市电信工程有限公司2003年9月2日编制:审核:批准:、工程概述本工程为深大电话有限公司科技园机楼-罗湖机楼144芯中继光缆工程,根据*市邮电规划*设计:科技园机楼罗湖机楼144芯光缆线路工程一阶段设计及深大电话有限公司工程立项及工程任务书,立项编号:032EJoO3;工程编号:032EloO7J/0081.工程施工日期为2003年9月2日至2003年9月30日,我公司据此制定了以下工程进度计划.二、工程进度表1、 工程形象进度表:工作日工作项9月13日-9月15日9月16日-9月18日9月19日-9月26E9月27日9月28日T月30日准备工程材料办理施工许可证人工敷设子管人工敷设光缆

3、光缆接续及测试工程自检编写工程竣工文件2、 工程量完成进度表:工作日、件完成工作量工作疝、9月13日9月14日9月15日9月16日9月17日9月18日9月19日9月20日9月21日9月22日9月23日9月24日9月25日9月26日9月27日9月28日9月29日9月30日光缆施工测量30%70%100%人工敷设子管30%100%人工敷设光缆25%50%75%100%光缆成端接续25%50%75%100%光缆中继段测试100%编写工程竣工文件30%70%100%3、 机械使用进度表:工作日、其机械使用星工作IK台班)9月13日9月14日9月15日9月16日9月17日9月18日9月19日9月20日9

4、月21日9月22日9月23日9月24日9月25日9月26日9月27日9月28日9月29日9月30日工程车332242222光缆拖车442222抽水机1122222带状光纤熔接机22221光时域反射仪22221光源及光功率计光电话1其它4、 劳动力使用表:工作日及劳动力用量工作就(人数)9月13日9月14日9月15日9月16日9月17日9月18日9月19日9月20日9月21日9月22日9月23日9月24日9月25日9月26日9月27日9月28日9月29日9月30日工程办证技工11普工准备工程材料技工222普工666光缆施工测量技工444普工人工敷设子管技工444普工121212人工敷设光缆技工8

5、888普工16161616光缆成端接续技工4443普工光缆中继段测试技工3普工编写工程竣工文件技工335普工监理A-OI编号:施工组织设计(方案)报审表工程名称:致:*市都信建设监理有限公司(监理单位)我方已根据施工合同的有关规定完成了科技园机楼罗湖机楼144芯光缆工程施工组织设计(方案)的编制,请予审查和批准.附:施工组织设计(方案)施工单位(章)项目经理哪日期2003年9月2日监理工程师审查意见:监理工程师日期总监理工程师审批意见:项目监理机构(章)总监理工程师日期深大电话有限公司科技园机楼-罗湖机楼144芯中继光缆工程施工组织方案建设单位:深大电话有限公司监理单位:都信监理公司设计单位:

6、*市邮电规划*施工单位:*市电信工程有限公司深圳市电信工程有限公司2003年9月2日并必可审核:却先批准:一、工程概述科技园机楼-罗湖机楼144芯中继光缆工程是深大电话有限公司(技术发部)接入网中继光缆工程.本工程光缆A端由科技园机楼地下一层机房引出,沿科苑路、滨海大道、滨河大道、金塘路、建设路、大道通信管道至罗湖机楼机房(B端).光缆A、B端成端144芯,并进行光缆中继段测试(144芯1段).二、施工依据1、 深大电话有限公司设计委托书:CSSJ200351-;*市邮电规戈J*设计:科技园机楼-罗湖机楼144芯光缆线路工程一阶段设计2、 深大电话有限公司工程立项及工程任务书,立项编号:032

7、EJOO3;工程编号:032E1007-1/0081.3、 深大电话有限公司光缆施工合同.4、 原邮电部颁布的本地电话网用户线路工程设计规范(YD5006-95).5、 建设单位颁布的光电缆施工要求及规定.6、 建设单位提供的相关资料及要求.7、 施工单位现场勘察获得的资料三、工程范围本工程施工范围在南山区、福田区、罗湖区科苑路、滨海大道、滨河大道、金塘路、建设路、大道.四、主要安装工程量主要工程量有:1、人工敷设光缆24.IOO公里2、光缆成端288芯3、光缆中继测1段五、人员安排及职责为了本工程的顺利开展,安排3个班组(2个线路施工班组,1个光缆接续测试班组)人同时进行施工,并设工程负责人

8、1名,全面负责工程各项事务.(一)、工程负责人职责:1、 作为工程公司的代表,全面负责该项工程.2、 负责整个工程的计划、组织、实施和控制工程进度.3、 合理分派各施工队的工作,并帮助各施工队解决工程中出现的各类问题.4、 做好施工期间人员及车辆的安排调度.5、 组织各队长编写竣工资料,并进行内部模拟验收,确保工程质量.(二)、各队队长职责:1、 负责施工现场的全面生产及安全管理、质量控制.2、 做好施工各站点的竣工资料,如实填写各项表格,并由相关人员签字确认.3、 每天记录工程日记,反映每天的工程进展情况.六、工程进度计划安排本工程的工作期限为2003年9月13日至2003年9月30日,为了

9、使本工程顺利地开展,安排3个施工班和2辆工程车,实际施工时间为12个工作日.即在材料及各种施工条件具备的情况下2天内完成本光缆工程.施工进度见附表.、日期项目9月13日-9月15日9月16日-9月18日9月19日-9月22日9月2日-9月26B9月27S9月17日9月28B工路由勘测及工程准备子管敷设光缆敷设光缆成端测试工程自检资料整理七、质量、安全保证措施:为了保证施工质量、安全和工期,拟采取以下具体措施:1、严格按照施工规范、施工流程进行施工,现场负责人全面负责现场的施工质量及安全.每道工序开工前,由现场负责人主持召开协调会,一方面分工到人,另一方面重申工艺要求和注意事项,确保现场施工规范

10、、安全.2、在硬件施工中采用以下四种方式来保证工艺质量.(1)、施工人员施工时进行自检和互检:施工人员做完一道子项工序或工作暂告一段落时,对自己所做的工作快速自检一下,若发现问题,赶快纠正,然后施工人员之间再交换进行一下互检,这样更容易发现问题,保障工艺质量.(2)、质检员抽查:在施工过程中,质检人员根据质检项目随时巡视、抽查,发现有工艺质量问题或安全隐患,及时指出并监督纠正.(3)、每道工序完成后,由现场负责人组织进行一次检查.(4)、在整个工作完成后,工程负责人再组织一次全面彻底的检查工作,保证工艺质量达到优良水平.3、在进入机房时,做到如下几点:(1)、进入机房,严格遵守机房规章制度,严格按照规范进行工作,每天结束工作前检查告警表,及时处理与工程有关的告警.(3)、工作完毕后,将卫生打扫干净.4、在整个工程期间,经常小结,对安全、质量、工期时时放在心上,严格控制施工进度,确保工程如期报质完工.ftp:XiIlgXin

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
