《表5.15.1 暗龙骨吊顶工程 检验批质量验收记录.docx》由会员分享,可在线阅读,更多相关《表5.15.1 暗龙骨吊顶工程 检验批质量验收记录.docx(2页珍藏版)》请在第壹文秘上搜索。

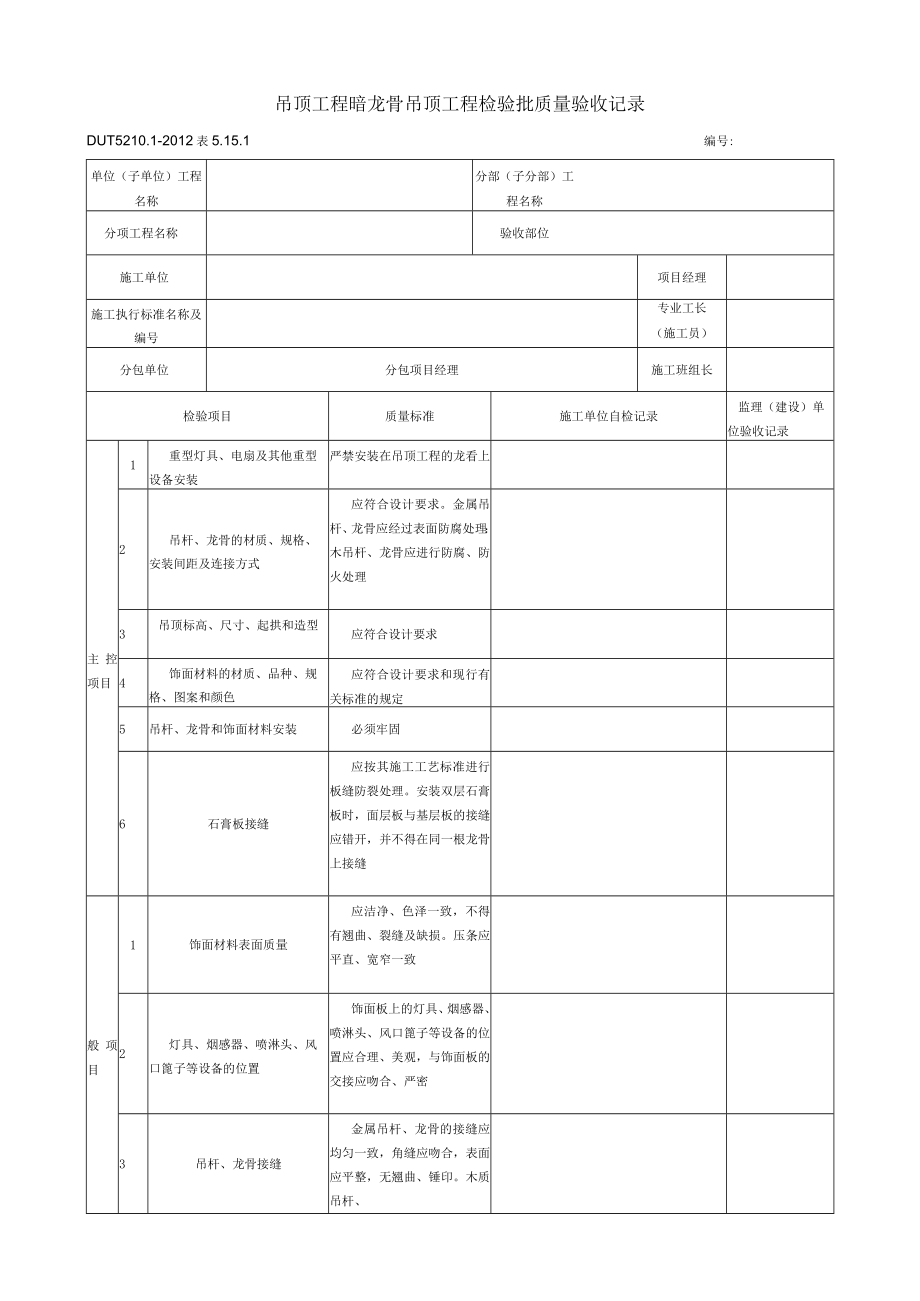

1、吊顶工程暗龙骨吊顶工程检验批质量验收记录单位(子单位)工程名称分部(子分部)工程名称分项工程名称验收部位施工单位项目经理施工执行标准名称及编号专业工长(施工员)分包单位分包项目经理施工班组长检验项目质量标准施工单位自检记录监理(建设)单位验收记录主控项目1重型灯具、电扇及其他重型设备安装严禁安装在吊顶工程的龙看上2吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理:木吊杆、龙骨应进行防腐、防火处理3吊顶标高、尺寸、起拱和造型应符合设计要求4饰面材料的材质、品种、规格、图案和颜色应符合设计要求和现行有关标准的规定5吊杆、龙骨和饰面材料安装必须牢固6石膏板接

2、缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝般项目1饰面材料表面质量应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致2灯具、烟感器、喷淋头、风口篦子等设备的位置饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密3吊杆、龙骨接缝金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。木质吊杆、编号:DUT5210.1-2012表5.15.1龙骨应顺直,无劈裂、变形4填充材料吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施5表面平整度纸面石膏板3mm金属板2nun矿棉板2mm木板、塑料板、格栅2mm6接缝i线度纸面石膏板3nun金属板1.5mm矿棉板3mm木板、塑料板、格栅3mm7接缝.,i低差纸面石膏板1mm金属板1mm矿棉板1.5mm木板、塑料板、格栅1mm8吊顶四周水平5mm备注施工单位检查结果项目专业质量检查员:项目专业技术负责人:年月日监理(建设)单位验收结论专业监理工程师:(建设单位项目专业技术负责人)年月日
