《雨、污水管道施工专项方案.docx》由会员分享,可在线阅读,更多相关《雨、污水管道施工专项方案.docx(9页珍藏版)》请在第壹文秘上搜索。

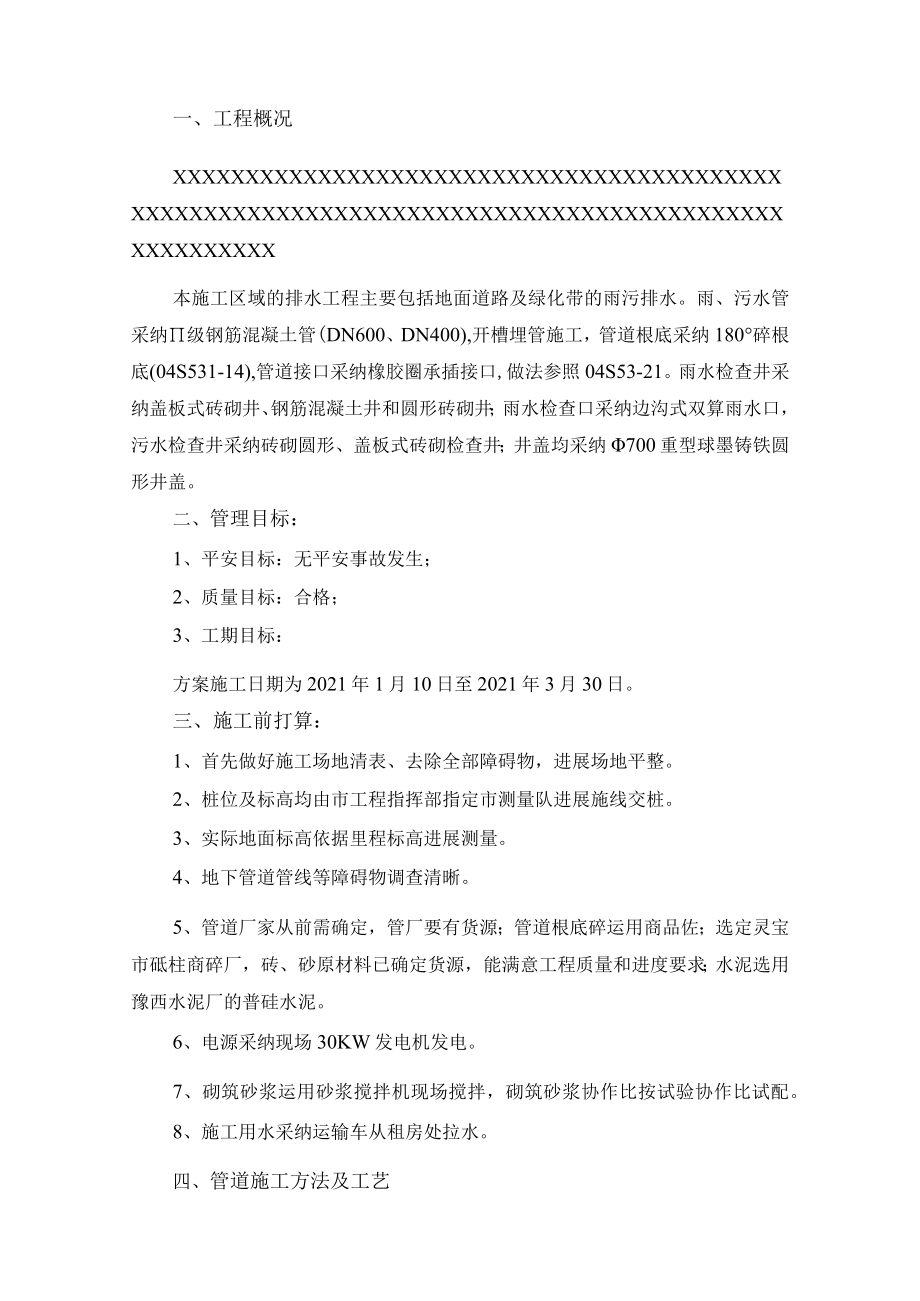

1、路道路工程(x+xxx-x+xxx)雨污水管道专项施工方案编制人:审核人:审批人:XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX管道施工方案一、工程概况XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX本施工区域的排水工程主要包括地面道路及绿化带的雨污排水。雨、污水管采纳级钢筋混凝土管(DN600、DN400),开槽埋管施工,管道根底采纳180碎根底(04S531-14),管道接口采纳橡胶圈承插接口,做法参照0

2、4S53-21。雨水检查井采纳盖板式砖砌井、钢筋混凝土井和圆形砖砌井;雨水检查口采纳边沟式双算雨水口,污水检查井采纳砖砌圆形、盖板式砖砌检查井;井盖均采纳700重型球墨铸铁圆形井盖。二、管理目标:1、平安目标:无平安事故发生;2、质量目标:合格;3、工期目标:方案施工日期为2021年1月10日至2021年3月30日。三、施工前打算:1、首先做好施工场地清表、去除全部障碍物,进展场地平整。2、桩位及标高均由市工程指挥部指定市测量队进展施线交桩。3、实际地面标高依据里程标高进展测量。4、地下管道管线等障碍物调查清晰。5、管道厂家从前需确定,管厂要有货源;管道根底碎运用商品佐;选定灵宝市砥柱商碎厂,

3、砖、砂原材料已确定货源,能满意工程质量和进度要求;水泥选用豫西水泥厂的普硅水泥。6、电源采纳现场30KW发电机发电。7、砌筑砂浆运用砂浆搅拌机现场搅拌,砌筑砂浆协作比按试验协作比试配。8、施工用水采纳运输车从租房处拉水。四、管道施工方法及工艺1、施工工艺施工打算f测量放样一沟槽开挖一基底覆砂(管道根底施工)f管道排放一接口施工一检查井施工一闭水试验一沟槽覆砂。2、测量放样经主管工程师和测量工程师共同复核无误后,进展施工放样,并报监理工程师确认放样。2.1 轴线测设依据设计图测设管道中心线和检查井中心位置,设立中心桩。管道中心线和检查井中心位置经复核前方可在施工中运用。依据施工管道直径大小,按规

4、定的沟槽宽定出边线,开挖前用白粉划线来限制。在沟槽外检查井位置的两侧设置限制桩,并记录两桩至检查井中心的距离,以备校核。2.2 标高测设将全站仪设在从前放样好的固定桩位上,将整条线贯穿,然后在每个固定桩上用红油漆标注,再进展复测,最终用铁钉固定在轴线位置的放样固定桩上。用水准仪测出铁钉的标高,计算出开挖沟槽至铁钉的距离、根底及管顶至铁钉的距离。依据须要沿施工范围加密测放临时水准点,临时水准点应设置在相对稳定的位置,沿线每隔20Om设置一个。临时水准点设置后,要统一编号,在图纸上标明,经复核无误方可运用。并依据施工进度定期复测,一般每周一次。在每座检查井的位置架设坡度样架,用来限制管道及根底的标

5、高和坡度。坡度样架经复核前方可在施工中运用,在挖至底层土做根底排管等施工过程应常常复核,发觉偏差刚好订正。2.3 槽开挖在沟槽开挖前,肯定要弄清有无地下管线(如电缆、管道等)前方可开挖。沟槽开挖采纳机械挖土,人工协作清坡、清底,土方运至堆场,挖掘机挖土应严格限制标高,防止沟槽超挖或扰动基底土,当开挖接近槽底设计标高时,用人工修整槽底、边挖边修。挖掘机挖土时设专人指挥,维持现场施工平安。4、管道铺设4. 1管道的进场堆放及运输当管道干脆放在地上时,要求地面平整,不能有石块和简单引起管道损坏的尖利物体,要有防止管道滚动的措施。不同管径的管道堆放时,应把大而重的放下边,轻的放上边,管道两侧用木楔或木

6、板拦住。堆放时留意底层管道的承重实力,变形不得大于5%。管道存放过程中,应严格做好防火措施,严禁在管道旁边有长期明火。短距离搬运,不应在坚硬不平地面或石子地面上滚动,以防损伤管道。上下叠放运输,其高度不应超过2米。车、船与管道接触处,要求平坦,并用柔韧的带子或绳子将其固定在运输工具上,防止滚动和碰撞。5. 2管道根底基坑开挖至设计标高,复测无误后,经现场监理工程师验收合格前方可进展基底垫层的施工。管道根底采纳垫层根底,其厚度应符合设计要求。本工程雨、污水管采纳级钢筋混凝土排水管,管道根底采纳180。碎根底,按沟槽宽度满堂铺设、摊平、填实。根底夯实严密,外表平整。管道根底的接口部位应予留凹槽以便

7、接口操作。接口完成后,随即用一样材料填筑密实。6. 3管道安装依据管径大小、沟槽和施工机具装备状况,确定人工或机械将管道放入沟槽。待用的管材按土是标准逐支进展质量检验,不符合标准不运用,并做好记号,另行处理。安装由下游往上游依次进展。下管前,凡规定需进展管道变形检测的断面管材,预先量出该断面管道的实际直径并做出记号。下管用人工或起重机吊装进展。人工下管时,由地面人员将管材传递给沟槽内的施工人员,对放坡开挖的沟槽也可用非金属绳系住管身两端,保持管身平衡匀称溜放至沟槽内,严禁将管材由槽顶边滚入槽内;起重机下管吊装时,用非金属绳索扣系住,不串心吊装。雨季施工时实行防止管材漂移措施。先回填到管顶以上一

8、倍管以上的高度。管安装完毕尚未回填土时一旦遭到水泡,进展管中心线和管底高程复测和外观检查,如发觉位移、漂移、拔口现象,马上返工处理。在管道铺设过程中,假设发觉管道损坏,应将损坏的管道整根更换,重新铺设。7. 4管道接口1)承插式橡胶圈柔性接口采纳承插口连接的管材接口前,先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口的插入深度。接口时,先将承口内壁清理干净,并在承口及插口橡胶圈上涂润滑剂(首选硅油),然后将承插口端面的中心轴线对齐。接口方法按下述程序进展:DN400以下管道,先由一人用棉纱绳吊住被安装管道的插口,另一人用长撬棒斜插入根底,并抵住该管端部中心位置的横挡板,然后用力将该管缓缓插入

9、原管的承口至预定位置;DN600以上管道可由2个0.5吨手板葫芦将管材拉动就位。接口合拢时,管材两端的手板葫芦同步拉动,使橡胶密封圈同步就位,不扭曲、不脱落。为防接口合拢时已排设管道轴线位置移动,采纳稳管措施。具体方法可在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量视管径大小而异。管道接口后,复核管道的高程和轴线位置使其符合要求。5、检查井施工雨水检查井采纳盖板式砖砌井、钢筋混凝土井和圆形砖砌井;雨水检查口采纳边沟式双算雨水口,污水检查井采纳砖砌圆形、盖板式砖砌检查井;井盖均采纳700重型球墨铸铁圆形井盖。覆土深度小于0.7m的排水管道需外裹浇200mm厚素混凝土加固,必需严格依据设计

10、图纸规定施工。砖砌检查井前应先清扫冲洗根底外表,去除杂物,并保持根底外表无积水。检查沟管稳定、方向和标高是否符合设计要求。依据设计的检查井位置和规定的尺寸做好放样和复核工作。砖材必需潮湿。砖砌体MIo水泥砂浆,随拌随用,而且要在砂浆初凝前用完。检查井砌筑必需满意以下要求:在根底面上铺筑砂浆前方可砌砖墙,要做到墙面垂直,边角整齐,宽度一样。砂浆厚度为Iomm灰缝应饱满、平整,砌砖时夹角应对齐,上下错缝,内外搭接。每砌一层砖,用草帚适量洒水并用泥刀将砂浆刮入砖缝,不得干脆浇水,以防跑浆。砌筑时应常常用角尺和托线板检查四周墙体是否成直角,墙面是否平整和垂直,砂浆厚是否匀称,假设不符合要求,应随时订正

11、。假设井整体为半砖或一砖,应保持内壁平整,假设墙体为一砖半及以上,内外壁均应保持平整。砌砖时应随时将挤出的砂浆刮平,并将砖墙外表剩余砂浆刚好去除干净。沟管上半圈墙体应砌拱圈高为25cm,砌砖时应由二侧向顶部合拢,管口要干净,砂浆厚度要匀称,并填嵌密实。砖墙砌体砌至肯定高度时,要采纳1:2水泥砂将进展内外抹面。粉刷工作分二道工序进展,先刮糙打底抹光,粉刷宜先外壁后内壁,刮糙厚度一般在IOmm以下用直尺刮平,木抹搓平,外表应粗糙或划出纹路,刮糙的水泥砂浆凝聚后刚好抹光,并留意湿治养护,不得不起壳,裂缝现象。检查井流槽采纳砖砌流槽,两肩向中间落水,采纳砖砌筑时,必需用1:2水泥砂浆抹面。6、闭水试验

12、依据标准要求雨水管在流砂地区每四节抽磅一节,污水管道每节磅水。磅水检验合格前方可进展管道坞膀。直径W800mm的管道用磅筒磅水。磅水前,接缝砂浆及混凝土应到达肯定强度。磅水前,管道内应先灌水24h,使管道充分浸透。先加水试磅20min,待水位下降稳定后,进展正式磅水,加水至标准高度,观测水位下降值,计算30min水位下降平均值。各种管径管道的磅水水头,应在检验段上游管道内顶标高以上2.00m。承压管磅水水头及允许渗水量应符合设计要求。7、沟槽回填沟槽覆土在管道隐藏过程验收合格后进展,采纳素土回填,覆土时保证沟槽内积水解除干净,严禁带水作业,并不得回填淤泥腐植土及有机物质,大于IoCm的石料等硬

13、块也应剔除,大的泥块要敲碎。沟槽回填,按标准要求排水管沟槽两侧应分层对称回填,并且要两侧同步夯实,防止不对称回填造成管道侧向位移;回填时不得将士干脆砸在接口上;窖井等附属构造物回填土应四周同时进展;在与其他管道穿插的地方,回填土时,要做妥当处理。管顶以上覆土时,应分层平整和夯实,每层厚度应依据采纳的夯实工具和密实度要求而定。管顶以上0.5m范围内用人工回填,当运用推土机或碾压机械碾压时,管顶以上的覆土厚度不小于70cm。回填土各局部的压实质量要求依据设计图纸的要求进展限制。五、质量保证措施(一)技术措施从技术上把好质量关,我们将实行以下技术措施:1、实行技术交底制度,对施工中的各个技术要点、施

14、工程序、操作要点和质量标准在施工前进展具体的技术交底会。2、试验员现场技术员检查每盘1每车)碎、沙浆质量,包括是否出现坍落度过大或过小,碎、沙浆是否严峻离析或夹有水泥结块和大粒径的石子。检查掺入的外加剂的型号和数量是否满意要求。3、施工过程中留意限制碎的只有落差在2米以内。4、实行岗位责任制,充分发挥质检体系的作用,未经质检人员检验合格的工序,不得向监理工程师报检。详见质量保证体系图。5、制定技术资料管理方法,严格依据?技术资料管理方法?要求进展技术资料的收集、整理、存档、做到刚好精确完整。(二)质量保证措施1、为了确保工程质量,组织施工人员,进展全面质量管理意识教化,仔细学习工程技术标准和质

15、量检验标准,熟识驾驭招标文件、技术标准、施工图纸、施工工艺,使每个施工人员做到心中有数。2、实施科学管理,制定施工管理方法,科学合理地组织施工,杜绝不合格产品,确保优质工程。3、实行工序限制及过程限制,对每道工序提出质量标准,限制方法和检查验收的内容,使每个施工人员和质检人员,明确质量目标,以保证工程质量在施工过程中处于受控状态。4、建立严格的奖惩制度与质量责任制度,对违反操作规程、程序,运用不合格材料,影响工程质量的除坚决返工外,还要给当事人予以处分,对工程质量到达优良的赐予嘉奖。六、平安保证措施1、工程部依据平安技术规程、标准、标准编制实施性的施工技术交底。2、机械管理部门负责制定机械设备的平安操作规程和平安管理制度,加强检查、修理和保养,确保机械设备性能良好。3、操作人员必需严格遵守平安操作规程,严禁赤脚、穿拖鞋或高跟鞋进入施工现场。4、平安保卫部门负责做好现场的防水、防火平安爱护措施。5、定期进展平安生产检查工作,对检查出的不平安因素和隐患应马上整改,整改不力的悬挂警告黄牌,直至整改完毕。6、夜间施工安装足够的照明设备,确保平安施工。7、对事故易发部位,如垫层施工时振动碾压等支配专职的平安员进呈现场指挥和监视。七、环保措施在整个施工过程中,必需留意环境爱护。措施如下:1、经理部建立环保体系,制定相应的规章制度,专

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
