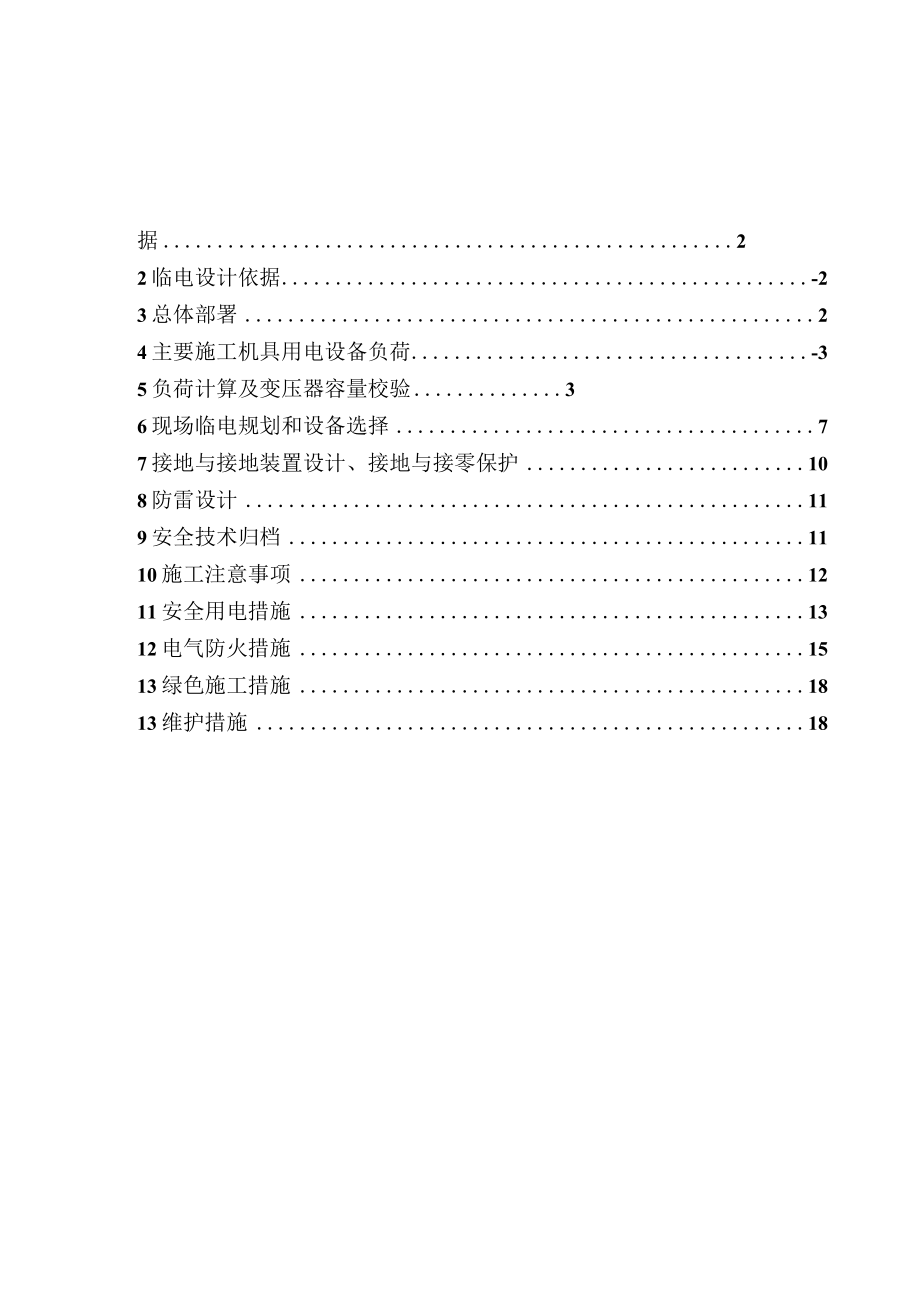

《临水施工方案模板.docx》由会员分享,可在线阅读,更多相关《临水施工方案模板.docx(21页珍藏版)》请在第壹文秘上搜索。

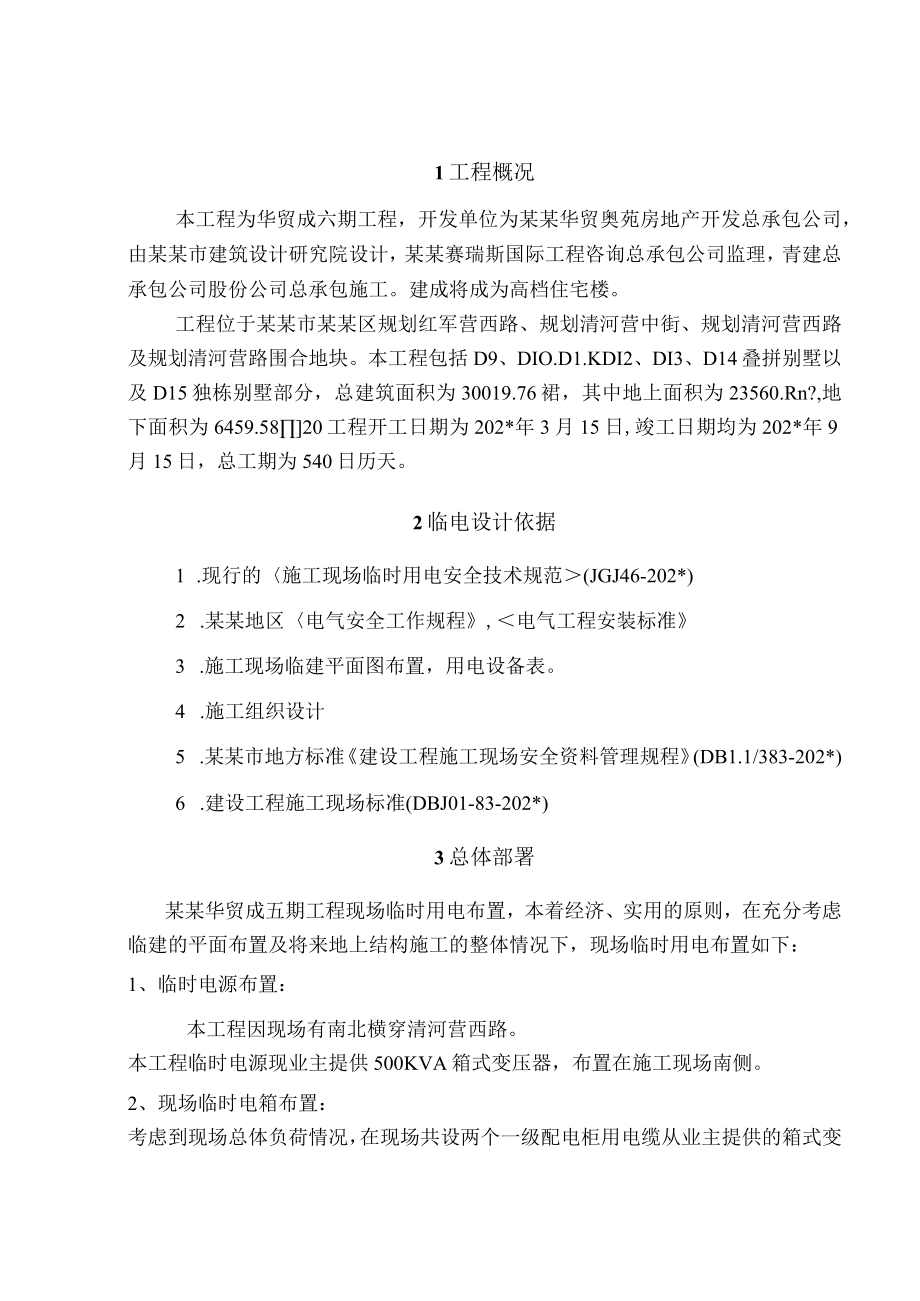

1、据22临电设计依据-23总体部署24主要施工机具用电设备负荷-35负荷计算及变压器容量校验36现场临电规划和设备选择77接地与接地装置设计、接地与接零保护108防雷设计119安全技术归档1110施工注意事项1211安全用电措施1312电气防火措施1513绿色施工措施1813维护措施181工程概况本工程为华贸成六期工程,开发单位为某某华贸奥苑房地产开发总承包公司,由某某市建筑设计研究院设计,某某赛瑞斯国际工程咨询总承包公司监理,青建总承包公司股份公司总承包施工。建成将成为高档住宅楼。工程位于某某市某某区规划红军营西路、规划清河营中街、规划清河营西路及规划清河营路围合地块。本工程包括D9、DIO.
2、D1.KDI2、DI3、D14叠拼别墅以及D15独栋别墅部分,总建筑面积为30019.76裙,其中地上面积为23560.Rn?,地下面积为6459.5820工程开工日期为202*年3月15日,竣工日期均为202*年9月15日,总工期为540日历天。2临电设计依据1 .现行的施工现场临时用电安全技术规范(JGJ46-202*)2 .某某地区电气安全工作规程,电气工程安装标准3 .施工现场临建平面图布置,用电设备表。4 .施工组织设计5 .某某市地方标准建设工程施工现场安全资料管理规程(DB1.1/383-202*)6 .建设工程施工现场标准(DBJ01-83-202*)3总体部署某某华贸成五期工

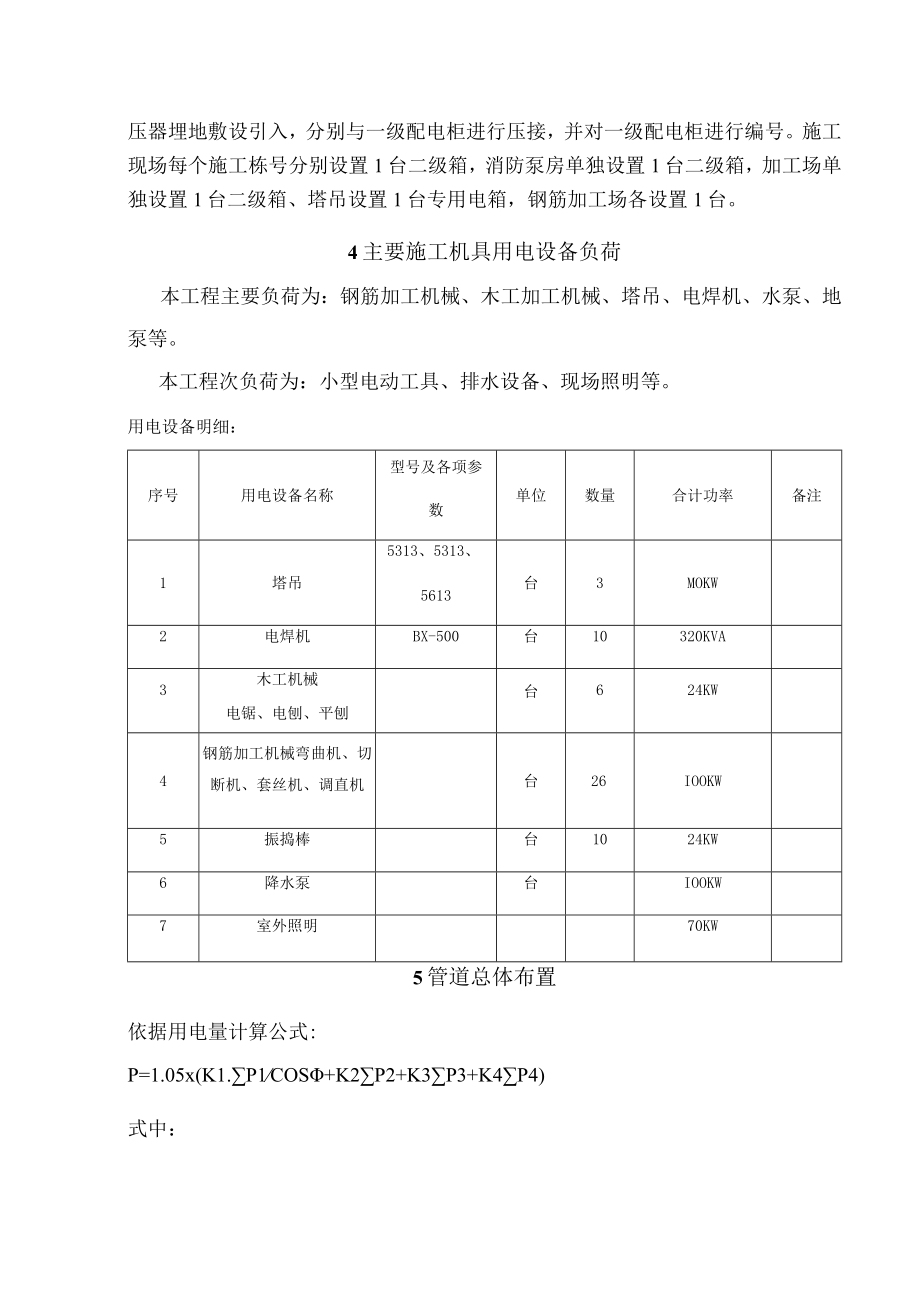

3、程现场临时用电布置,本着经济、实用的原则,在充分考虑临建的平面布置及将来地上结构施工的整体情况下,现场临时用电布置如下:1、临时电源布置:本工程因现场有南北横穿清河营西路。本工程临时电源现业主提供500KVA箱式变压器,布置在施工现场南侧。2、现场临时电箱布置:考虑到现场总体负荷情况,在现场共设两个一级配电柜用电缆从业主提供的箱式变压器埋地敷设引入,分别与一级配电柜进行压接,并对一级配电柜进行编号。施工现场每个施工栋号分别设置1台二级箱,消防泵房单独设置1台二级箱,加工场单独设置1台二级箱、塔吊设置1台专用电箱,钢筋加工场各设置1台。4主要施工机具用电设备负荷本工程主要负荷为:钢筋加工机械、木
4、工加工机械、塔吊、电焊机、水泵、地泵等。本工程次负荷为:小型电动工具、排水设备、现场照明等。用电设备明细:序号用电设备名称型号及各项参数单位数量合计功率备注1塔吊5313、5313、5613台3MOKW2电焊机BX-500台10320KVA3木工机械电锯、电刨、平刨台624KW4钢筋加工机械弯曲机、切断机、套丝机、调直机台26IOOKW5振捣棒台1024KW6降水泵台IOOKW7室外照明70KW5管道总体布置依据用电量计算公式:P=1.05x(K1.P1COS+K2P2+K3P3+K4P4)式中:COS一一电动机的平均功率系数P一供电设备总需要容量(kVA);P1.-电动机额定功率,本工程计8
5、84(kw);P2一电焊机额定容量,本工程计640(kvA);P3一室内照明容量,本工程计290(kw);P4一室外照明容量,本工程计105(kw);COS中一电动机的平均功率系数(根据实际情况我方选取0.75);K1.、K2、K3、K4需要系数。根据上述用电设备的功率查表可知需要系数KI、K2、K3、K4取值分别为0.6、0.6、0.8、1.0,可得用电高峰期计算结果如下:P=1.05x(707.2+384+232+105)=1499.6(kVA)其中西区标段为P=997.49(kVA)东区标段P=502.11(kVA)详细的用电以及线型选择计算施工现场用电负荷计算:1现场负荷计算须考虑下述
6、三个方面:所有机械设备不可能同时运行。所有机械设备不可能同时满载运行。性质不同的用电设备,其运行的特点各不相同。2同时系数公式:变压器母线取:KX=0.80.9施工工地母线取:KX=0.91有功功率计算:PjS=KXPe无功功率计算:QJS=PjStg0视在功率计算:总视在功率:Sjspjs24-QJS2=428.2KVA施工设备计算:1、塔吊:3台需要系数KX=0.7COS=0.7tg=1.021铭牌暂载率n=25%换算到二25%时设备功率Pn=MOkwPe=Pn=3Pn=210kw有功功率PJs=KXPe=O.7210=147kw无功功率QJs=PJstgo=1471.021=150kva
7、r2、交流电焊机:10台系数KX=0.35COS=0.52tgo=1.643铭牌暂载率n=65%换算到二IO0%时设备功率Sn=1032=320KVAPe=SnXCOSo=3200.52=134.2kw有功功率PJs=KXPe=0.35134.2=47kw无功功率QJs=PJsXtgo=47X1.643=77.22kvar3、木工机械加工场设备(电锯、压刨、平刨)电锯、压刨、平刨各2台需要系数KX=0.7CoS0=0.8tg0=O.75OPe=64=24kw有功功率PJs=KXPe=0.724=16.8kw无功功率QJs=PJsXtg0=1.6.80.75=12.6kvar4、钢筋加工场设备(
8、弯曲机、切断机、套丝机、调直机):每加工场弯曲机、切断机、套丝机各4台、调直机2台需要系数KX=0.5COS0=O.6tg0=1.334Pe=IOOkw有功功率PJs=KXPe=0.5100=50kw无功功率QJs=PJsXtgo=50X1.334=66.7kvar5、振捣棒:10套需要系数KX=0.1COS0=O.45tg0=1.984Pe=24kw有功功率PJs=KXPe=0.124=2.4kw无功功率QJs=PJsXtg0=2.4X1.984=4.76kvar6、降水泵:需要系数KX=0.75COS=0.75tgo=0.882Pe=IOOKW有功功率PJs=KXPe=0.75100=75
9、KW无功功率QJs=PJsXtg0=75X0.882=66.15kvar7、室外照明:70KW需要系数KX=0.8COS0=1.OPe=70kw8、设备总负荷分别取母线上有功同时系数KZP=O.9,无功同时系数Kzq=0.9总有功功率:PJs=KzpPjs=0.9X345.2=354.78kw总无功功率:QJS=KzqQjs=0.9X327.43=239.69kvar总视在功率:SJS=428.2KVA现甲方在施工区有500KVA箱变,能满足施工用电要求。6现场临电规划和设备选择计算工程用电量,选择变压器:施工塔吊及钢筋、木工加工厂等310KWI、校核所选变压器容量是否合适变压器(500KVA
10、)Kx=O.45COSo=O.58Pze=310KWPze310视在功率S=KxX=0.45-240KAVCOSo0.58变压器至施工现场总配电箱导线截面选择,因变压器距现场总箱较近,不考虑电压降。Si#总2401.a总:I=-364AN3Un1.732X0.38查表得导线截面YJV22-3185+295mm2(YJ1.V22-3X300+2150mm2)引入一级柜。2、配电柜内电气设备元件及导线截面选择柜内电器设备元件及导线截面选择“1回路至楼施工现场用电IooKW2回路至施工现场用电IOOKw80KW3回路至钢筋、加工区Kx=ICOSo=O.8Pze100路:I=KxF=1.0=188A3
11、U线COSo0.53选择1#柜中1回路中的电气元件空开Z20Y-250/3300漏电开关DZ201.-250/4300,动作电流300M动作时间WO.1S。或150M动作时间WO.2S。查表得导线截面YJV22-3X70+235mm(YJ1.V22-3X120+2X70mm2)KX=ICOSo=O.8Pze1002 路:Ii=KxXF=1.0=188A3 U线COSo0.53选择1#柜中2回路中的电气元件空开DZ20Y-250/3300漏电开关DZ201.-250/4300,作电流300MA动作时间WO.1S。或150MA动作时间0.2S。查表得导线截面YJV22-3X70+2X35mm2。(
12、YJ1.V22-3120+270mm2)Kx=ICOSo=O.8Pze803路:Ii=KxXF=1.0=150A3U线COSo0.53选择1#柜中3回路中的电气元件空开AAM10-250/3300漏电开关DZ201.-250/4300,作电流300MA动作时间0.1S。或150MA动作时间WO.2S。查表得导线截面YJV22-3X35+2X16mm20(YJ1.V22-370+235mm2)本临设施工电缆采用地下直埋形式,其直埋深度不小于700mm。电缆沟底铺IOCm细沙,电缆上盖红积砖进行保护。不能采取直埋的电缆沿墙挂起明敷。电缆与支持件间有绝缘处理。一级箱内部布置:1、630A隔离开关一块
13、2、630A透明断路器一块3、250A透明断路器四块4、250A透明漏电保护器四块标准二级箱内部布置:1、250A透明断路器一块2、200A透明断路器一块,200A透明漏电保护器一块3、160A透明断路器一块,160A透明漏电保护器一块4、IOoA透明断路器三块,IooA透明漏电保护器三块5、60A透明断路器二块,60A透明漏电保护器二块钢筋加工区二级箱内部布置:1、200A透明断路器一块2、IOoA透明断路器二块,IOoA透明漏电保护器二块3、63A透明断路器二块,63A透明漏电保护器二块4、40A透明断路器四块,40A透明漏电保护器四块5、32A透明断路器四块,32A透明漏电保护器四块木工
14、加工区二级箱内部布置:1、IOOA透明断路器一块2、63A透明断路器二块,63A透明漏电保护器二块3、40A透明断路器三块,40A透明漏电保护器三块4、20A透明断路器二块,20A透明漏电保护器二块塔吊专控箱内部布置:200A透明断路器一块,200A透明漏电保护器一块,IOOA透明漏电保护器一块消防泵专控箱内部布置:IOOA透明断路器一块,IOOA透明漏电保护器二块7接地与接地装置设计、接地与接零保护现场配电室及设备重复接地的布置:1、本工程施工用电采用TN-S三相五线制接零保护系统。由一级配电柜引出的线全部采用五芯线,PE线与零线严格分开。2、各个一级配电柜分别作一组重复接地;二级箱和塔吊专用箱利用塔吊基础作为重复接地。在线路的中间及末端增加重复接地装置,其阻值RW1.0。,并与保护零
