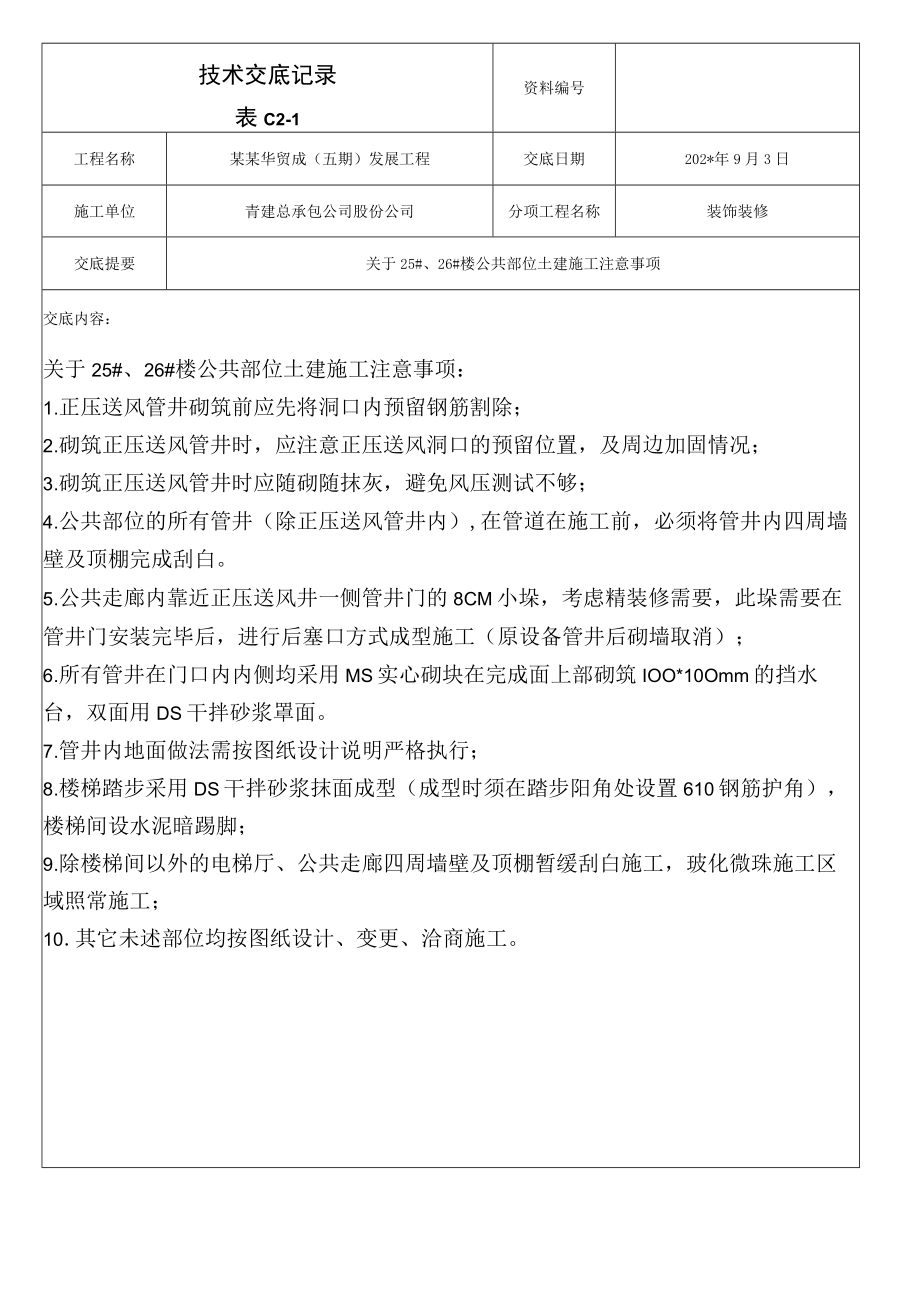

1、技术交底记录表C2-1资料编号工程名称某某华贸成(五期)发展工程交底日期202*年9月3日施工单位青建总承包公司股份公司分项工程名称装饰装修交底提要关于25#、26#楼公共部位土建施工注意事项交底内容:关于25#、26#楼公共部位土建施工注意事项:1 .正压送风管井砌筑前应先将洞口内预留钢筋割除;2 .砌筑正压送风管井时,应注意正压送风洞口的预留位置,及周边加固情况;3 .砌筑正压送风管井时应随砌随抹灰,避免风压测试不够;4 .公共部位的所有管井(除正压送风管井内),在管道在施工前,必须将管井内四周墙壁及顶棚完成刮白。5 .公共走廊内靠近正压送风井一侧管井门的8CM小垛,考虑精装修需要,此垛需

2、要在管井门安装完毕后,进行后塞口方式成型施工(原设备管井后砌墙取消);6 .所有管井在门口内内侧均采用MS实心砌块在完成面上部砌筑IOO*10Omm的挡水台,双面用DS干拌砂浆罩面。7 .管井内地面做法需按图纸设计说明严格执行;8 .楼梯踏步采用DS干拌砂浆抹面成型(成型时须在踏步阳角处设置610钢筋护角),楼梯间设水泥暗踢脚;9 .除楼梯间以外的电梯厅、公共走廊四周墙壁及顶棚暂缓刮白施工,玻化微珠施工区域照常施工;10 .其它未述部位均按图纸设计、变更、洽商施工。审核人交底人接受交底人安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并

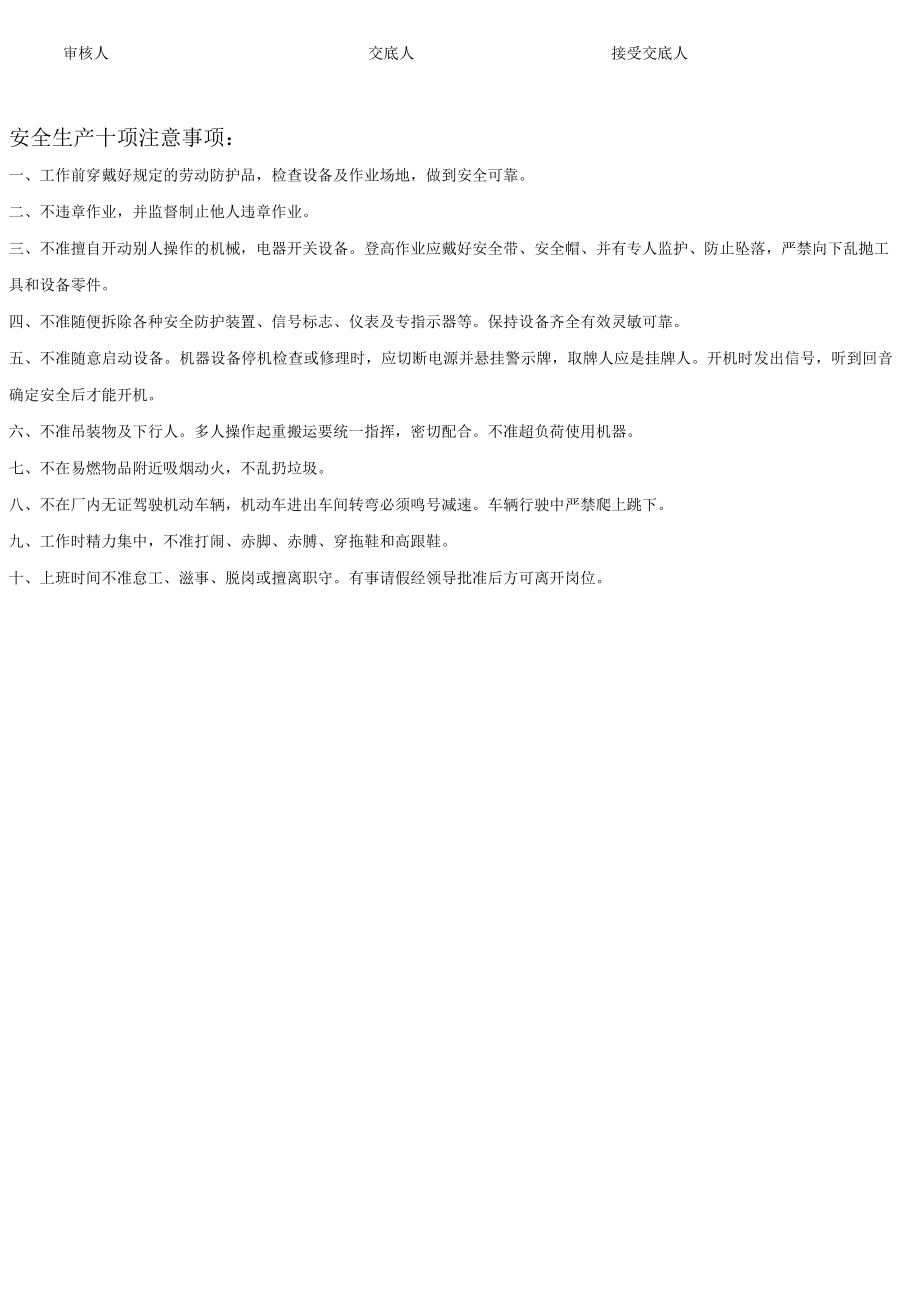

3、监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
