《龙泉市均溪一级水电站增效扩容改造工程机组启动验收鉴定书.docx》由会员分享,可在线阅读,更多相关《龙泉市均溪一级水电站增效扩容改造工程机组启动验收鉴定书.docx(6页珍藏版)》请在第壹文秘上搜索。

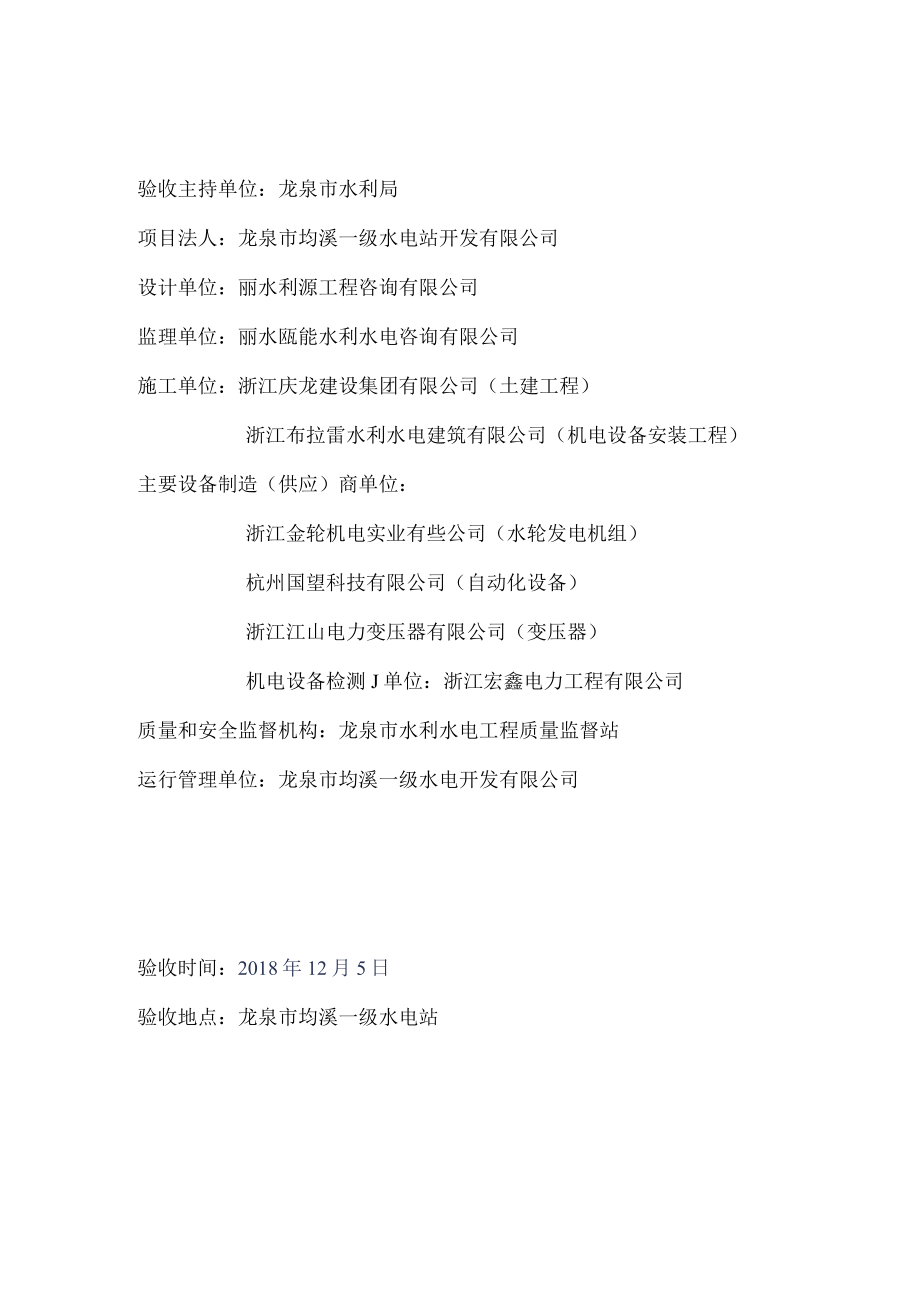

1、龙泉市均溪一级水电站增效扩容改造工程机组启动验收鉴定书龙泉市均溪-ww曾妍容改造工程机组a动验收委员会2018年12月5日验收主持单位:龙泉市水利局项目法人:龙泉市均溪一级水电站开发有限公司设计单位:丽水利源工程咨询有限公司监理单位:丽水瓯能水利水电咨询有限公司施工单位:浙江庆龙建设集团有限公司(土建工程)浙江布拉雷水利水电建筑有限公司(机电设备安装工程)主要设备制造(供应)商单位:浙江金轮机电实业有些公司(水轮发电机组)杭州国望科技有限公司(自动化设备)浙江江山电力变压器有限公司(变压器)机电设备检测J单位:浙江宏鑫电力工程有限公司质量和安全监督机构:龙泉市水利水电工程质量监督站运行管理单位

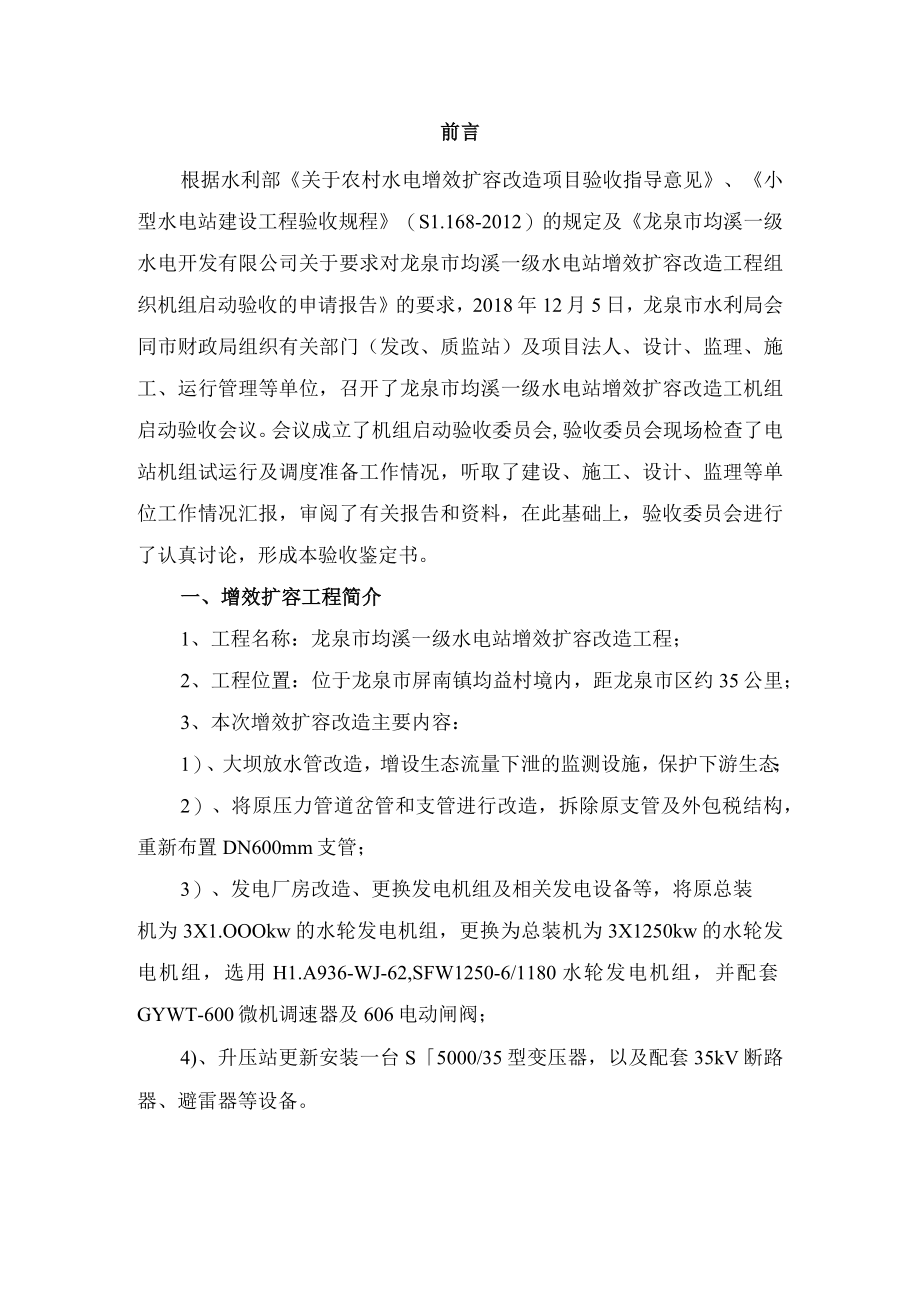

2、:龙泉市均溪一级水电开发有限公司验收时间:2018年12月5日验收地点:龙泉市均溪一级水电站前言根据水利部关于农村水电增效扩容改造项目验收指导意见、小型水电站建设工程验收规程(S1.168-2012)的规定及龙泉市均溪一级水电开发有限公司关于要求对龙泉市均溪一级水电站增效扩容改造工程组织机组启动验收的申请报告的要求,2018年12月5日,龙泉市水利局会同市财政局组织有关部门(发改、质监站)及项目法人、设计、监理、施工、运行管理等单位,召开了龙泉市均溪一级水电站增效扩容改造工机组启动验收会议。会议成立了机组启动验收委员会,验收委员会现场检查了电站机组试运行及调度准备工作情况,听取了建设、施工、设
3、计、监理等单位工作情况汇报,审阅了有关报告和资料,在此基础上,验收委员会进行了认真讨论,形成本验收鉴定书。一、增效扩容工程简介1、工程名称:龙泉市均溪一级水电站增效扩容改造工程;2、工程位置:位于龙泉市屏南镇均益村境内,距龙泉市区约35公里;3、本次增效扩容改造主要内容:1)、大坝放水管改造,增设生态流量下泄的监测设施,保护下游生态;2)、将原压力管道岔管和支管进行改造,拆除原支管及外包税结构,重新布置DN600mm支管;3)、发电厂房改造、更换发电机组及相关发电设备等,将原总装机为3X1.OOOkw的水轮发电机组,更换为总装机为3X1250kw的水轮发电机组,选用H1.A936-WJ-62,
4、SFW1250-6/1180水轮发电机组,并配套GYWT-600微机调速器及606电动闸阀;4)、升压站更新安装一台S5000/35型变压器,以及配套35kV断路器、避雷器等设备。-)设计主要技术指标龙泉市均溪一级水电站增效扩容改造工程原装机容量为3XIOOOkW,改造后装机容量为3X1250kW,设计多年平均发电量992万kWh,设计年利用小时2645ho水轮机型号为:H1.A936-WJ-62,发电机型号为:SFW1250-6/1180,额定转速1000rmin,额定水头92.0,机组综合效率87.7虬本改造工程无重大设计变更。(二)工程审批和施工(机电设备安装)简要情况1、工程审批:(1
5、)、2018年1月,龙泉市发展和改革局(龙发改许可201818号)关于龙泉市均溪一级水电站增效扩容改造工程项目核准的批复。(2) 2016年4月,龙泉市水利局(龙水利201655号)关于龙泉市均溪一级水电站增效扩容改造工程初步设计的批复。2、工程施工简要情况及机组启动有关的工程形象面貌(1)2017年8月23日,土建工程开工,2018年1月30日完工。(3) 2017年10月1日,机电设备安装工程开工,2018年1月15日完成工,(4) 2018年3月14日,通过国网浙江丽水龙泉供电公司主持的电力并网验收(5) 2018年4月9日完成甩负荷试验。2018年4月1012日进入机组72小时试运行。
6、二、验收工程项目、范围和内容(一)验收范围机组启动验收涉及发电厂房和升压站一个单位工程,共有碎浇筑、金属结构制作安装(进水支管)、水轮发电机组安装、2#水轮发电机组安装、k水轮发电机组安装、电气设备安装(高压室、中控室、升压站)和厂房休息室建筑等9个分部工程为本次验收范围。(二)验收内容1、检查拦河坝生态流量管、发电输水系统局部改造土建施工、机电设备安装情况,鉴定相关工程质量;2、检查机组及机电设备的安装、调试及试运行情况。3、检查发电生产准备和试运行管理工作情况,验收电站能否投入正常试生产。三、已完成工程的质量鉴定意见本次验收为均溪一级水电增效扩容改造1个单位工程,质量已由龙泉市水利水电工程
7、质量监督站进行评价:均溪一级水电站增效扩容改造1个单位工程、9个分部工程质量全部核备合格,工程外观质量核备合格。已完工程质量初评合格。验收委员会同意龙泉市水利水电工程质量监督站评价意见。四、机组启动试运行情况1、试生产准备情况。已修订电站运行操作规程,有关规章制度健全,运行管理机构及人员配备状况能适应机组试生产需要。2、机组能效初步结论。机组经72小时试运行,机组性能稳定,机组出力达到设计额定装机容量;经检测,机组各项指标达到设计要求。五、工程缺陷和遗留问题及处理意见无。六、移交试生产应注意事项1、进一步完善工程运行调度方案、电站巡查制度,明确职责,确保工程运行安全。2、进一步完善电站规章制度
8、,加强安全教育,确保安全产运行。七、工程验收意见龙泉市均溪一级水电站增效扩容改造工程自开工以来,在有关单位的大力支持下,经项目法人、设计、施工和监理等单位共同努力,工程已取得了阶段性的成果。水轮发电机组及机电设备试运行情况正常;机组效率、出力等各项指标均能达到并超过设计值,工程质量满足设计要求;接入并网已通过专项验收;工程技术资料基本上齐全;生产管理机构、人员已落实,有关管理制度及运行规程齐全,生产准备工作已就绪。验收委员会同意龙泉市均溪一级水电站增效扩容改造工程通过电站机组启动验收,投入试生产。在试生产期间请业主抓紧做好安全生产同时并及时处理好遗留问题,认真做好竣工验收的资料准备和收集工作,按规定组织竣工验收。八、验收委员会成员名单及签字表(附后)1、龙泉市均溪一级水电站增效扩容改造工程启动验收施工管理工作报告(土建工程)2、龙泉市均溪一级水电站增效扩容改造工程启动验收施工管理工作报告(机电设备安装工程)3、龙泉市均溪一级水电站增效扩容改造工程启动验收设计报告4、龙泉市均溪一级水电站增效扩容改造工程启动验收监理报告5、腐市场奚-级K墙妍容6也膝魂刎健设询皓6、螂市场奚fK墉妍容诞E程形跖勾陶姓准第艮告7、牌市土场奚-幼墙妍钿造!程t组e动驰姬寰!淀J皓
