《后浇带取消措施技术交底模板.docx》由会员分享,可在线阅读,更多相关《后浇带取消措施技术交底模板.docx(2页珍藏版)》请在第壹文秘上搜索。

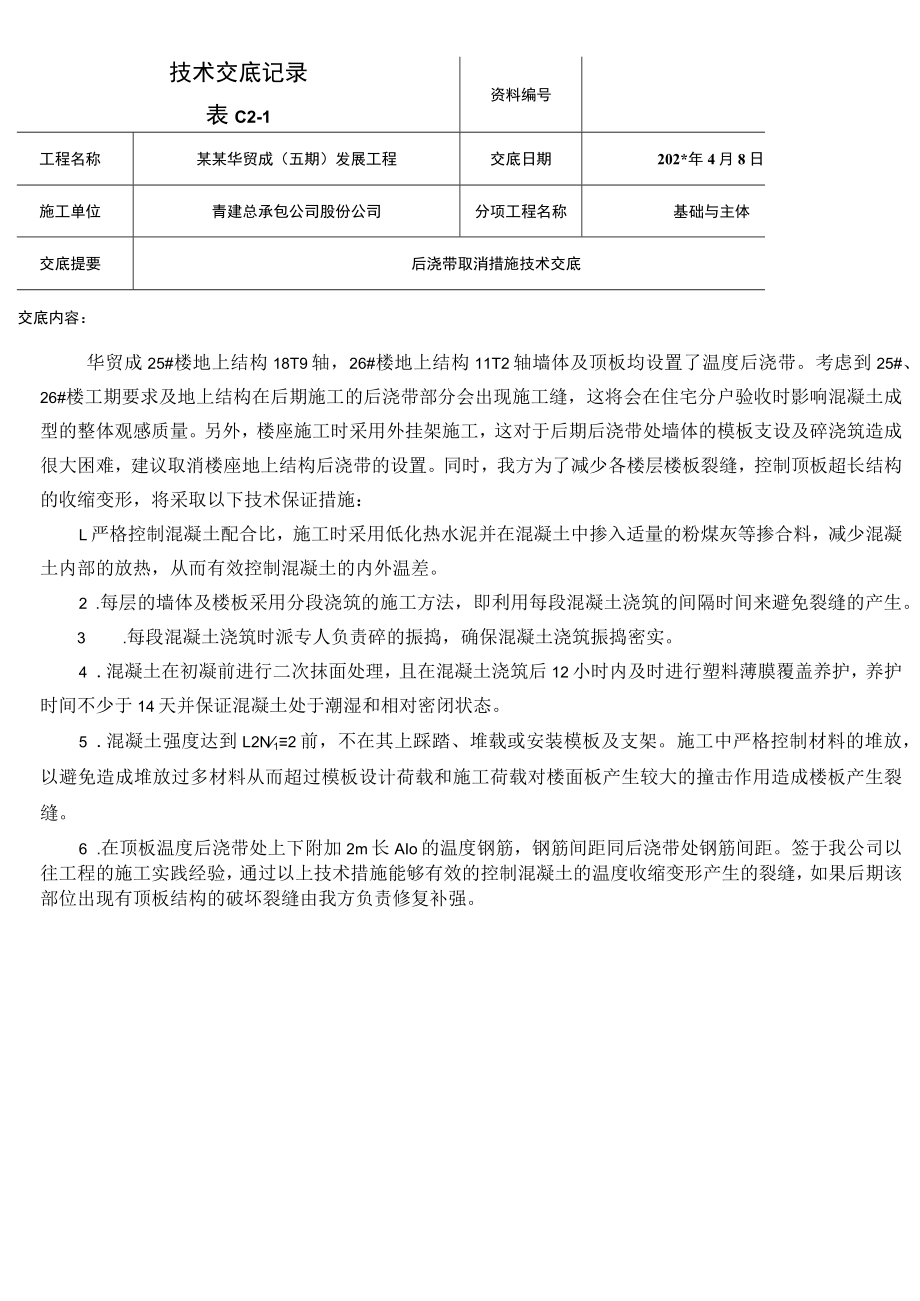

1、技术交底记录表C2-1资料编号工程名称某某华贸成(五期)发展工程交底日期202*年4月8日施工单位青建总承包公司股份公司分项工程名称基础与主体交底提要后浇带取消措施技术交底交底内容:华贸成25#楼地上结构18T9轴,26#楼地上结构11T2轴墙体及顶板均设置了温度后浇带。考虑到25#、26#楼工期要求及地上结构在后期施工的后浇带部分会出现施工缝,这将会在住宅分户验收时影响混凝土成型的整体观感质量。另外,楼座施工时采用外挂架施工,这对于后期后浇带处墙体的模板支设及碎浇筑造成很大困难,建议取消楼座地上结构后浇带的设置。同时,我方为了减少各楼层楼板裂缝,控制顶板超长结构的收缩变形,将采取以下技术保证
2、措施:L严格控制混凝土配合比,施工时采用低化热水泥并在混凝土中掺入适量的粉煤灰等掺合料,减少混凝土内部的放热,从而有效控制混凝土的内外温差。2 .每层的墙体及楼板采用分段浇筑的施工方法,即利用每段混凝土浇筑的间隔时间来避免裂缝的产生。3 .每段混凝土浇筑时派专人负责碎的振捣,确保混凝土浇筑振捣密实。4 .混凝土在初凝前进行二次抹面处理,且在混凝土浇筑后12小时内及时进行塑料薄膜覆盖养护,养护时间不少于14天并保证混凝土处于潮湿和相对密闭状态。5 .混凝土强度达到L2N12前,不在其上踩踏、堆载或安装模板及支架。施工中严格控制材料的堆放,以避免造成堆放过多材料从而超过模板设计荷载和施工荷载对楼面
3、板产生较大的撞击作用造成楼板产生裂缝。6 .在顶板温度后浇带处上下附加2m长AIo的温度钢筋,钢筋间距同后浇带处钢筋间距。签于我公司以往工程的施工实践经验,通过以上技术措施能够有效的控制混凝土的温度收缩变形产生的裂缝,如果后期该部位出现有顶板结构的破坏裂缝由我方负责修复补强。审核人交底人接受交底人安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂瞥示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
