山东某商务楼临时用电施工方案工程文档范本.docx

上传人:p** 文档编号:331818 上传时间:2023-06-02 格式:DOCX 页数:16 大小:43.42KB
下载 相关 举报
山东某商务楼临时用电施工方案工程文档范本.docx_第1页
第1页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第2页
第2页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第3页
第3页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第4页
第4页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第5页
第5页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第6页
第6页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第7页
第7页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第8页
第8页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第9页
第9页 / 共16页
山东某商务楼临时用电施工方案工程文档范本.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

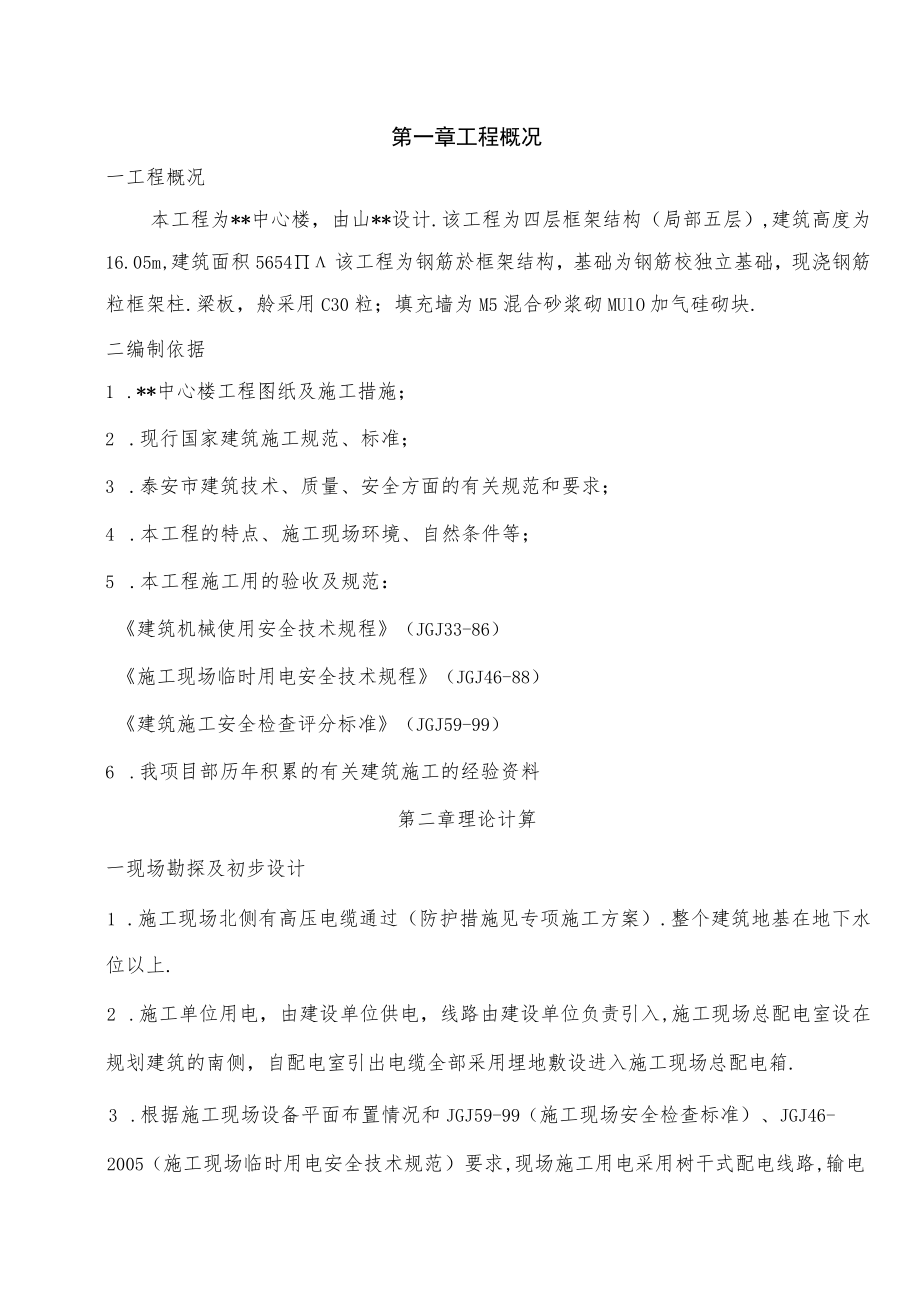

《山东某商务楼临时用电施工方案工程文档范本.docx》由会员分享,可在线阅读,更多相关《山东某商务楼临时用电施工方案工程文档范本.docx(16页珍藏版)》请在第壹文秘上搜索。

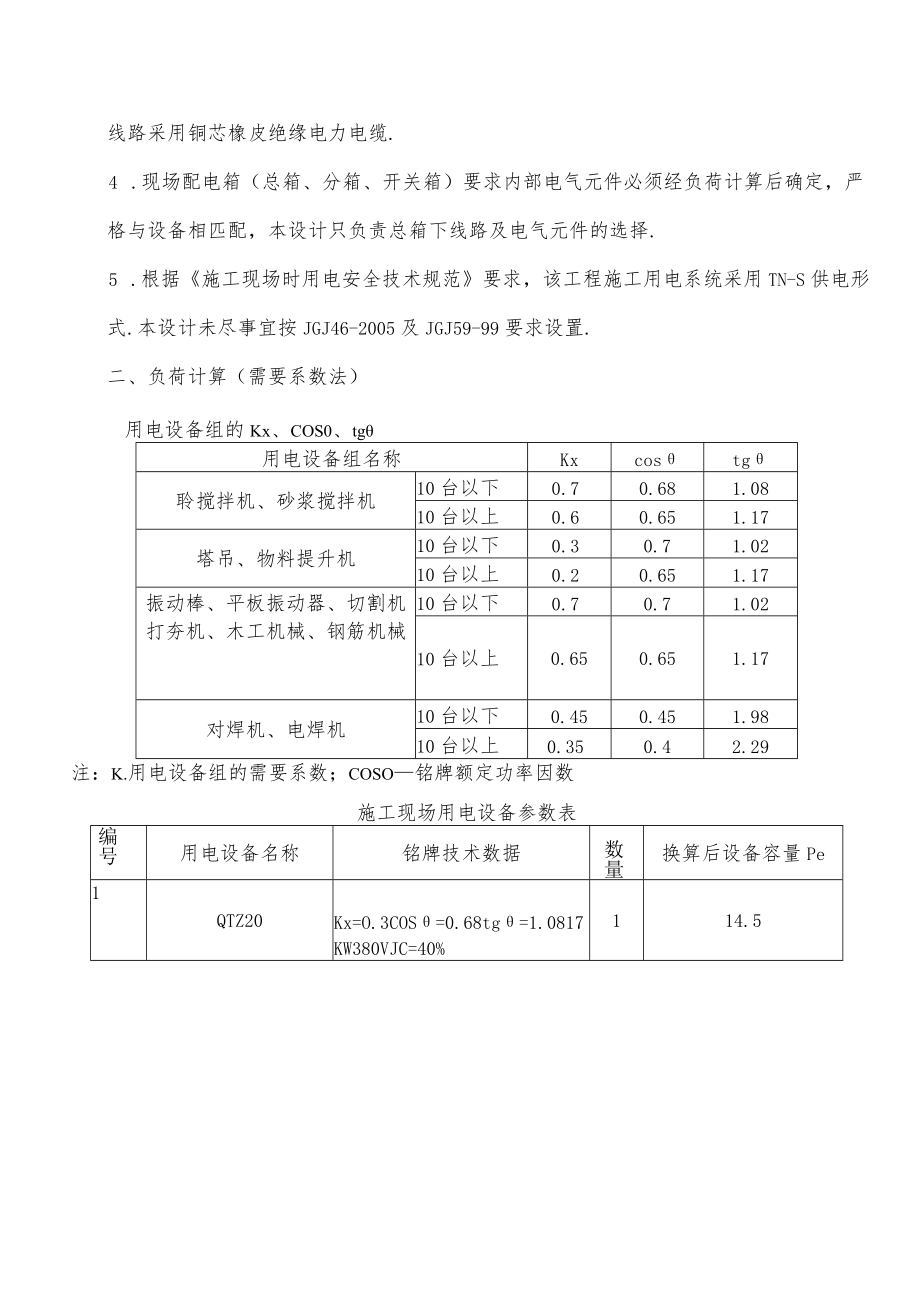

1、第一章工程概况一工程概况本工程为*中心楼,由山*设计.该工程为四层框架结构(局部五层),建筑高度为16.05m,建筑面积5654该工程为钢筋於框架结构,基础为钢筋校独立基础,现浇钢筋粒框架柱.梁板,舲采用C30粒;填充墙为M5混合砂浆砌MUlO加气硅砌块.二编制依据1 .*中心楼工程图纸及施工措施;2 .现行国家建筑施工规范、标准;3 .泰安市建筑技术、质量、安全方面的有关规范和要求;4 .本工程的特点、施工现场环境、自然条件等;5 .本工程施工用的验收及规范:建筑机械使用安全技术规程(JGJ33-86)施工现场临时用电安全技术规程(JGJ46-88)建筑施工安全检查评分标准(JGJ59-99

2、)6 .我项目部历年积累的有关建筑施工的经验资料第二章理论计算一现场勘探及初步设计1 .施工现场北侧有高压电缆通过(防护措施见专项施工方案).整个建筑地基在地下水位以上.2 .施工单位用电,由建设单位供电,线路由建设单位负责引入,施工现场总配电室设在规划建筑的南侧,自配电室引出电缆全部采用埋地敷设进入施工现场总配电箱.3 .根据施工现场设备平面布置情况和JGJ59-99(施工现场安全检查标准)、JGJ46-2005(施工现场临时用电安全技术规范)要求,现场施工用电采用树干式配电线路,输电线路采用铜芯橡皮绝缘电力电缆.4 .现场配电箱(总箱、分箱、开关箱)要求内部电气元件必须经负荷计算后确定,严

3、格与设备相匹配,本设计只负责总箱下线路及电气元件的选择.5 .根据施工现场时用电安全技术规范要求,该工程施工用电系统采用TN-S供电形式.本设计未尽事宜按JGJ46-2005及JGJ59-99要求设置.二、负荷计算(需要系数法)用电设备组的Kx、COS0、tg用电设备组名称Kxcostg聆搅拌机、砂浆搅拌机10台以下0.70.681.0810台以上0.60.651.17塔吊、物料提升机10台以下0.30.71.0210台以上0.20.651.17振动棒、平板振动器、切割机打夯机、木工机械、钢筋机械10台以下0.70.71.0210台以上0.650.651.17对焊机、电焊机10台以下0.450

4、.451.9810台以上0.350.42.29注:K.用电设备组的需要系数;COSO铭牌额定功率因数施工现场用电设备参数表编号用电设备名称铭牌技术数据数量换算后设备容量Pe1QTZ20Kx=O.3COS=0.68tg=1.0817KW380VJC=40%114.52QTZ20Kx=O.3COSe=0.69tg二Ll18KW380VJC=42%114.93HZ-30型振动棒1.IKW380VKx=O.7COS=0.7tg=1.02=0.822.24200A型电焊机14.5KW380VKx=O.45COS=0.45JC=100%15.35JS350搅拌机11.5KWKx=O.7COS=0.68tg

5、=L08n=0.8111.56钢筋切割机2.OKW380VKx=O.7COS=0.7tg=1.02=0.812.07蛙式打夯机2.7KW380VKx=O.7COS=0.7tg=1.02=0.8712.78电锯2.8KWKx=O.7COS=0.7tg=1.02=0.8512.89白炽灯碘鸨灯3.Okwtg=1.02618计算负荷(I)QTZ20塔吊:取KkO.3Cos=0.68tg=1.08PJ=KxPe=O.314.5=4.35kwQJ=PJtg=4.351.08=4.70kvAR(2)QTZ25塔吊:取K行0.3Cos=0.69tg=l.1PJ=KxPe=O.314.5=4.35kwQJ=P

6、Jtg=4.35X1.1=4.80kvAR(3)HZ-30型振动棒PJ=KxPe=O.72.2=1.54kwQJ=PJtg=1.541.02=1.57kvAR(4) 200A电焊机取Kx=O.45CoS=0.45JC=100%PJ=KxPe=O.455.3=2.385kwQJ=PJtg0=6.841.985=13.6kvAR搅拌机:取KX=O.7Cos=0.68tg=1.08PJ=KxPe=O.76.05=4.235kwQJ=PJtg=4.2351.08=4.57kvAR(6)钢筋切割机:Kx=O.7Cos=0.7tg=1.02PJ=KxPe=O.72.0=1.4kwQJ=PJtg=1.41.

7、02=1.43kvAR(7)蛙式打夯机取:Kx=O.7tg0=1.02PJ=KxPe=O.72.7=1.89kwQJ=PJtg0=1.891.02=l.93kvAR(8)电锯:Kx=O.7Cos=0.7tg=1.02PJ=KxPe=O.72.8=1.96kwQJ=PJtg0=1.961.02=2.OkvAR(9)照明:hO.6M,固定式配电箱下底与地面距离为1.5Mhl.3M.2、引线入楼层内为移动式配电箱,室内移动式配电箱以小型电动机具使用为准.4、防雷接地、重复接地、工作接地均按规范制作和埋设.5、电气防火,根据施工现场需要,配置干粉灭火器.6、所有使用配电箱应注明箱号、管理人,配电箱使用

8、要专人专责.7、做好雨季施工安全用电的保证措施.8、落实预防漏电的措施.第三章施工用电管理措施1、建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案.2、建立技术交底制度.向专业、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期.3、建立安全检测制度.从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值,漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录.4、建立电气维修制度.加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等.5、建立工程拆除制度.建筑工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等.6、建立安全检查和评估制度.施工管理部门和企业要按照JGJ59-99建筑施工安全检查评分标准定期对现场用电安全情况进行检查评估.7、建立安全用电责任制,对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩.8、建立安全教育和培训制度.定期对

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
