循环水泵检修施工方案指导.docx

上传人:p** 文档编号:332100 上传时间:2023-06-02 格式:DOCX 页数:2 大小:14.91KB
下载 相关 举报
循环水泵检修施工方案指导.docx_第1页
第1页 / 共2页
循环水泵检修施工方案指导.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《循环水泵检修施工方案指导.docx》由会员分享,可在线阅读,更多相关《循环水泵检修施工方案指导.docx(2页珍藏版)》请在第壹文秘上搜索。

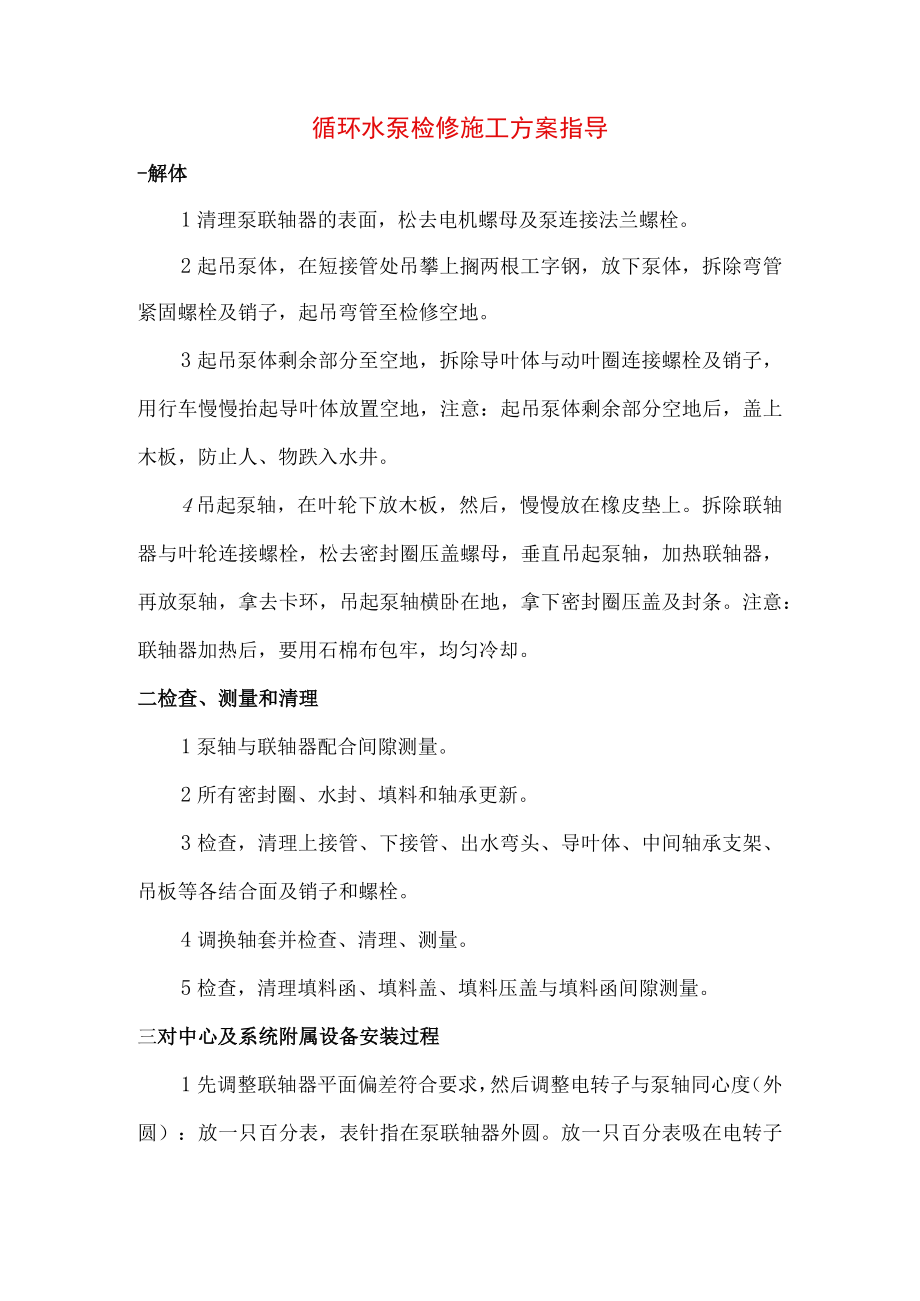

1、循环水泵检修施工方案指导-解体1清理泵联轴器的表面,松去电机螺母及泵连接法兰螺栓。2起吊泵体,在短接管处吊攀上搁两根工字钢,放下泵体,拆除弯管紧固螺栓及销子,起吊弯管至检修空地。3起吊泵体剩余部分至空地,拆除导叶体与动叶圈连接螺栓及销子,用行车慢慢抬起导叶体放置空地,注意:起吊泵体剩余部分空地后,盖上木板,防止人、物跌入水井。4吊起泵轴,在叶轮下放木板,然后,慢慢放在橡皮垫上。拆除联轴器与叶轮连接螺栓,松去密封圈压盖螺母,垂直吊起泵轴,加热联轴器,再放泵轴,拿去卡环,吊起泵轴横卧在地,拿下密封圈压盖及封条。注意:联轴器加热后,要用石棉布包牢,均匀冷却。二检查、测量和清理1泵轴与联轴器配合间隙测

2、量。2所有密封圈、水封、填料和轴承更新。3检查,清理上接管、下接管、出水弯头、导叶体、中间轴承支架、吊板等各结合面及销子和螺栓。4调换轴套并检查、清理、测量。5检查,清理填料函、填料盖、填料压盖与填料函间隙测量。三对中心及系统附属设备安装过程1先调整联轴器平面偏差符合要求,然后调整电转子与泵轴同心度(外圆):放一只百分表,表针指在泵联轴器外圆。放一只百分表吸在电转子外圆(随电转子而转),记录电转子转一圈,百分表最大值和最小值读数(对称4点),从而计算出定子位移方向和距离,调整前,松定子与电动机座连接的地脚螺栓。调整后紧固。电转子与泵轴平面偏差小于等于O.03mm,同心度偏差小于等于0.05mm

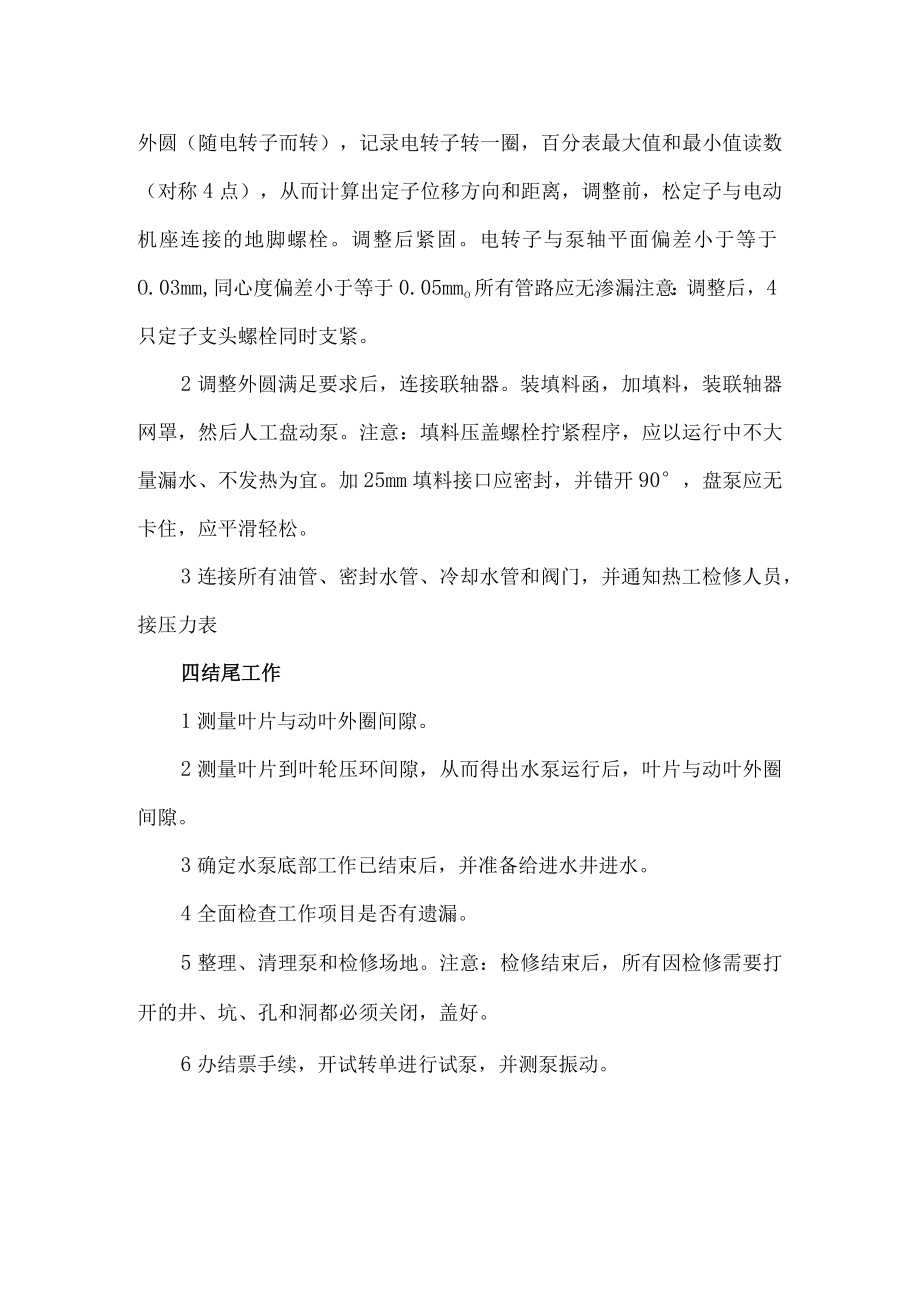

3、o所有管路应无渗漏注意:调整后,4只定子支头螺栓同时支紧。2调整外圆满足要求后,连接联轴器。装填料函,加填料,装联轴器网罩,然后人工盘动泵。注意:填料压盖螺栓拧紧程序,应以运行中不大量漏水、不发热为宜。加25mm填料接口应密封,并错开90,盘泵应无卡住,应平滑轻松。3连接所有油管、密封水管、冷却水管和阀门,并通知热工检修人员,接压力表四结尾工作1测量叶片与动叶外圈间隙。2测量叶片到叶轮压环间隙,从而得出水泵运行后,叶片与动叶外圈间隙。3确定水泵底部工作已结束后,并准备给进水井进水。4全面检查工作项目是否有遗漏。5整理、清理泵和检修场地。注意:检修结束后,所有因检修需要打开的井、坑、孔和洞都必须关闭,盖好。6办结票手续,开试转单进行试泵,并测泵振动。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
