《水土保持生态工程杨河小流域坝系工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《水土保持生态工程杨河小流域坝系工程施工组织设计方案.docx(8页珍藏版)》请在第壹文秘上搜索。

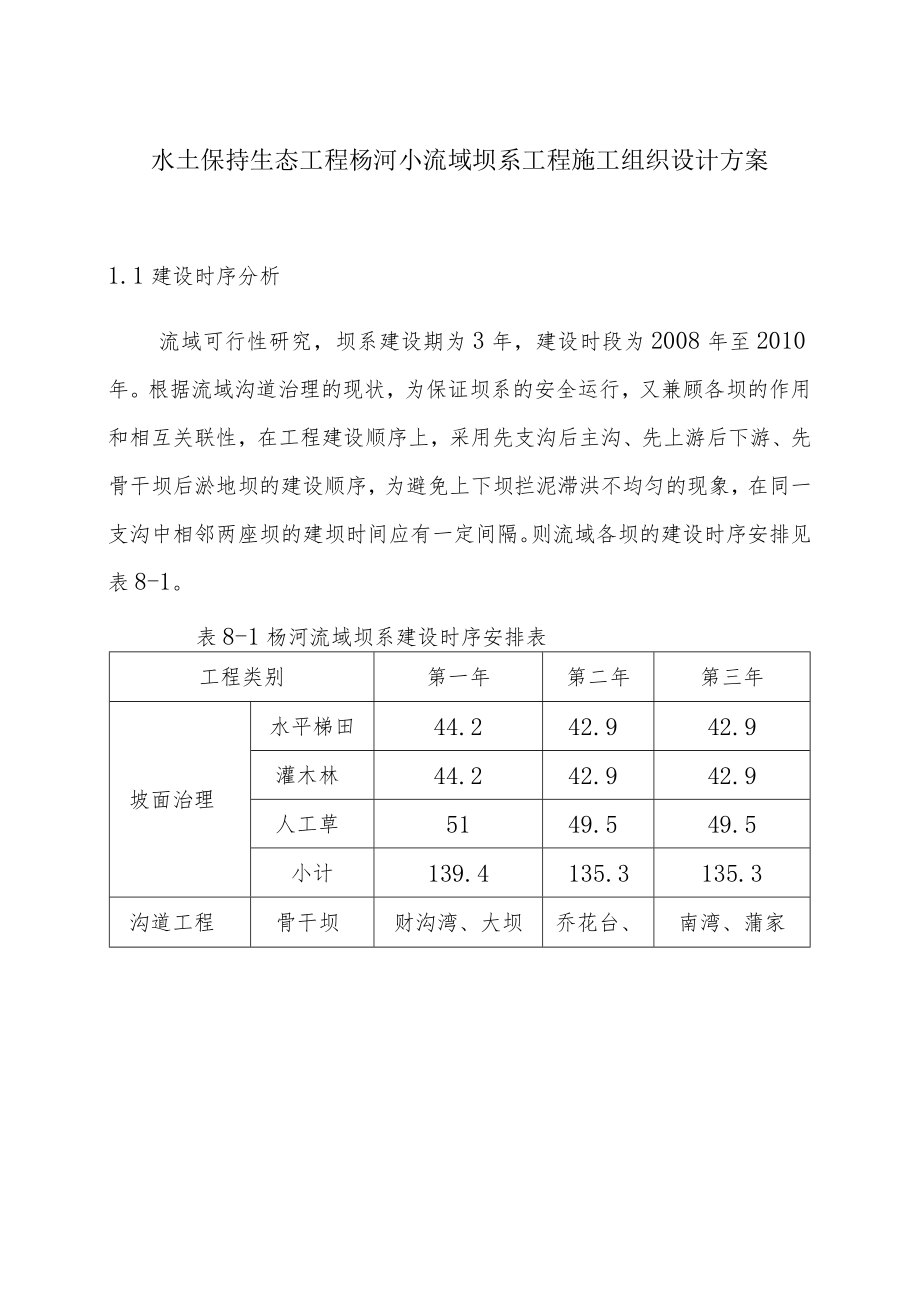

1、水土保持生态工程杨河小流域坝系工程施工组织设计方案1.1建设时序分析流域可行性研究,坝系建设期为3年,建设时段为2008年至2010年。根据流域沟道治理的现状,为保证坝系的安全运行,又兼顾各坝的作用和相互关联性,在工程建设顺序上,采用先支沟后主沟、先上游后下游、先骨干坝后淤地坝的建设顺序,为避免上下坝拦泥滞洪不均匀的现象,在同一支沟中相邻两座坝的建坝时间应有一定间隔。则流域各坝的建设时序安排见表8-1。表8-1杨河流域坝系建设时序安排表工程类别第一年第二年第三年坡面治理水平梯田44.242.942.9灌木林44.242.942.9人工草5149.549.5小计139.4135.3135.3沟道

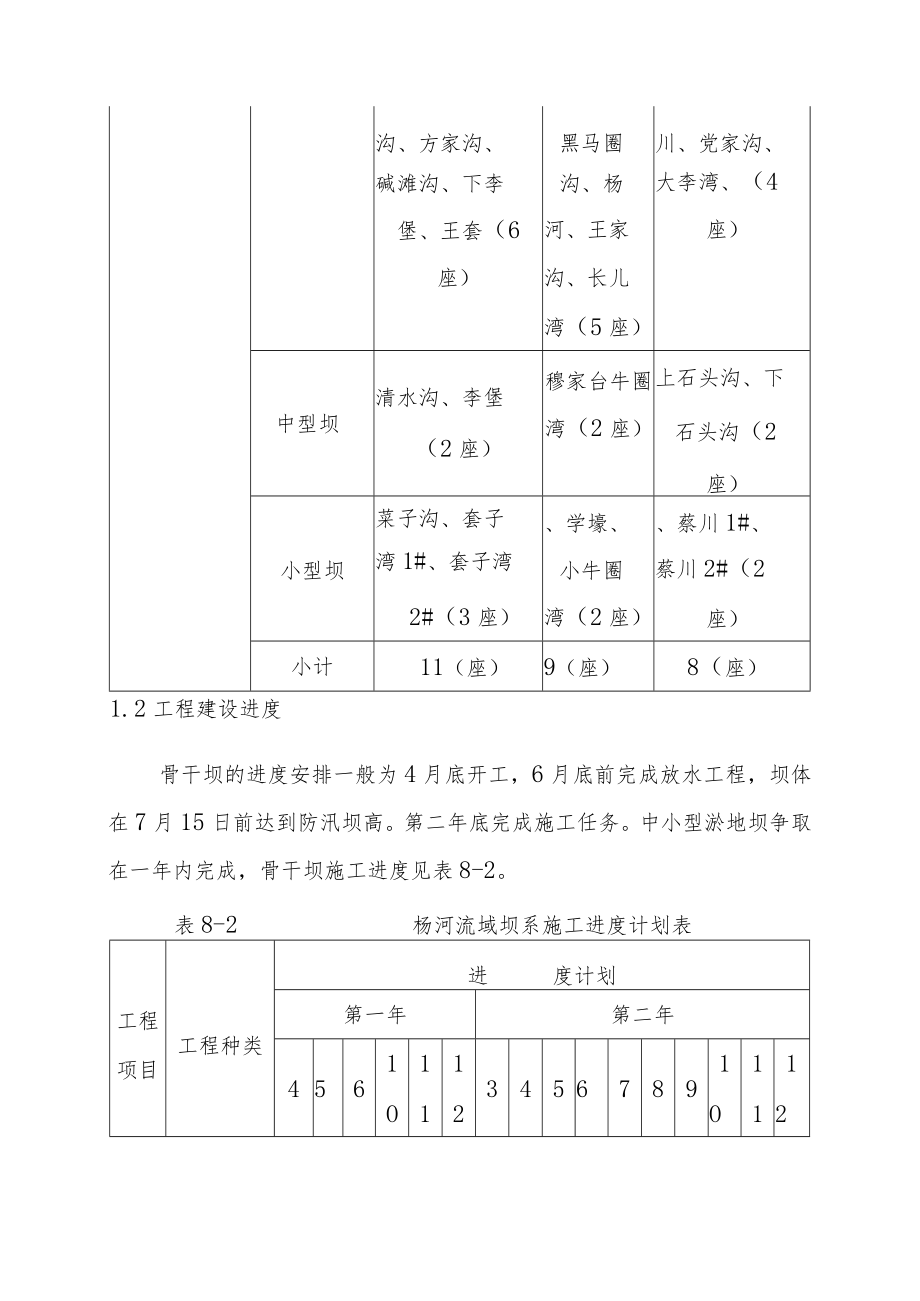

2、工程骨干坝财沟湾、大坝乔花台、南湾、蒲家沟、方家沟、黑马圈川、党家沟、碱滩沟、下李沟、杨大李湾、(4堡、王套(6河、王家座)座)沟、长儿湾(5座)中型坝清水沟、李堡(2座)穆家台牛圈湾(2座)上石头沟、下石头沟(2座)菜子沟、套子、学壕、蔡川1#、小型坝湾1#、套子湾小牛圈蔡川2#(22#(3座)湾(2座)座)小计11(座)9(座)8(座)1.2工程建设进度骨干坝的进度安排一般为4月底开工,6月底前完成放水工程,坝体在7月15日前达到防汛坝高。第二年底完成施工任务。中小型淤地坝争取在一年内完成,骨干坝施工进度见表8-2。表8-2杨河流域坝系施工进度计划表工程项目工程种类进度计划第一年第二年45
3、61O111234567891O1112土坝围堰、清基、填土、护坡放水涵管挖基土涵管工程卧管工程溢洪道开挖衬砌1.3 施工条件1.3.1 交通、水电、气候等因素对工程施工的影响杨河流域距固原市40km,固一环公路自流域上游沿流域分水岭通过,流域涉及各村与乡政府均有简易公路相通,交通条件便利;流域内IoKV输电线路通往各村,基本实现了村村户户通电,距坝址最远不超过2km,符合施工要求;流域主沟道和大部分支沟均有常流水,能够筑坝需要;流域内冰冻期从每年的12月至次年2年,春、夏、秋均可施工。1.3.2 建筑材料来源流域内筑坝土料和石料丰富,力学性质符合筑坝要求,可就地、就近取材,节省大量水泥、木材
4、和钢材,减少工地的外线运输量。水泥从三关口水泥厂购买,运距约90km。砂子从沙窝拉运,运距40km。石子、块石从运雾山拉运,运距30km。其它材料可从固原城购买,运距约40kmo1.3.3 劳动力技能状况流域的干部群众在过去小规模的筑坝淤地建设中,积累了一定的施工经验,目前流域内大部分劳力在坡耕地退耕以后,投入农业劳动的时间十分有限,可满足工程施工对劳动力的需求。1.4 施工方法1.4.1 施工准备流域可行性研究批复后,固原市原州区将及时组织开展单项工程扩大初步设计,并组成项目现场办公室,具体负责施工管理工作。其主要任务是:1、根据工程建设规模和国补投资的水平,按照“三项制度”改革的要求,做好
5、技术设计、工程施工和监理的招标投标准备工作。2、根据国家有关水利水保工程建设的技术政策,结合工程的实际条件,参照相似工程的实践经验,编制详细的施工计划、施工细则和有关规定。3、根据坝址地形、地质条件,提出施工导流方案、度汛要求和措施。4、拟定施工总进度、场地布置和临时设施的规模和布置。5、提出施工道路和对外交通运输方案。6、提出需进行试验研究和补充勘测的建议。1.4.2施工组织与管理施工单位确定后,应及时组建工程施工指挥部,负责工程的施工、技术、质量和设备管理,主要任务是:1、合理安排施工中的各个环节,包括施工场地布设、施工放线和施工计划等,做到科学管理。2、根据施工方法和筑坝材料特性,制定详
6、细的施工程序和质量要求,并严格把握。3、严格把握工程进度和质量情况,做好统计报表。4、做好工程验收的准备工作,包括所有规划、设计、竣工文件和图纸以及财务决算等。5、做好工程技术档案的管理工作。1.4.3施工方式与流程坝系工程中的骨干坝、中型淤地坝工程,主要由坝体和放水工程两部分组成,小型淤地坝为单一的土坝和小型排洪渠,坝体施工均为碾压方法。碾压坝施工工艺包括施工准备、工程定线、清基削坡、基础开挖(结合槽、放水建筑物基础等),坝体碾压(铺平、整平、洒水、碾压、修坡)、放水建筑物施工工艺包括基础开挖、卧管、泄水陡坡和消力池舲现浇、涵管管床现浇和预制於管安装。各部分工程施工工艺流程如框图81、82、83所示。图8一2碾压坝施工流程图竣工验收图83放水工程施工流程框图
