《混凝土浇筑二次振捣技术交底模板.docx》由会员分享,可在线阅读,更多相关《混凝土浇筑二次振捣技术交底模板.docx(2页珍藏版)》请在第壹文秘上搜索。

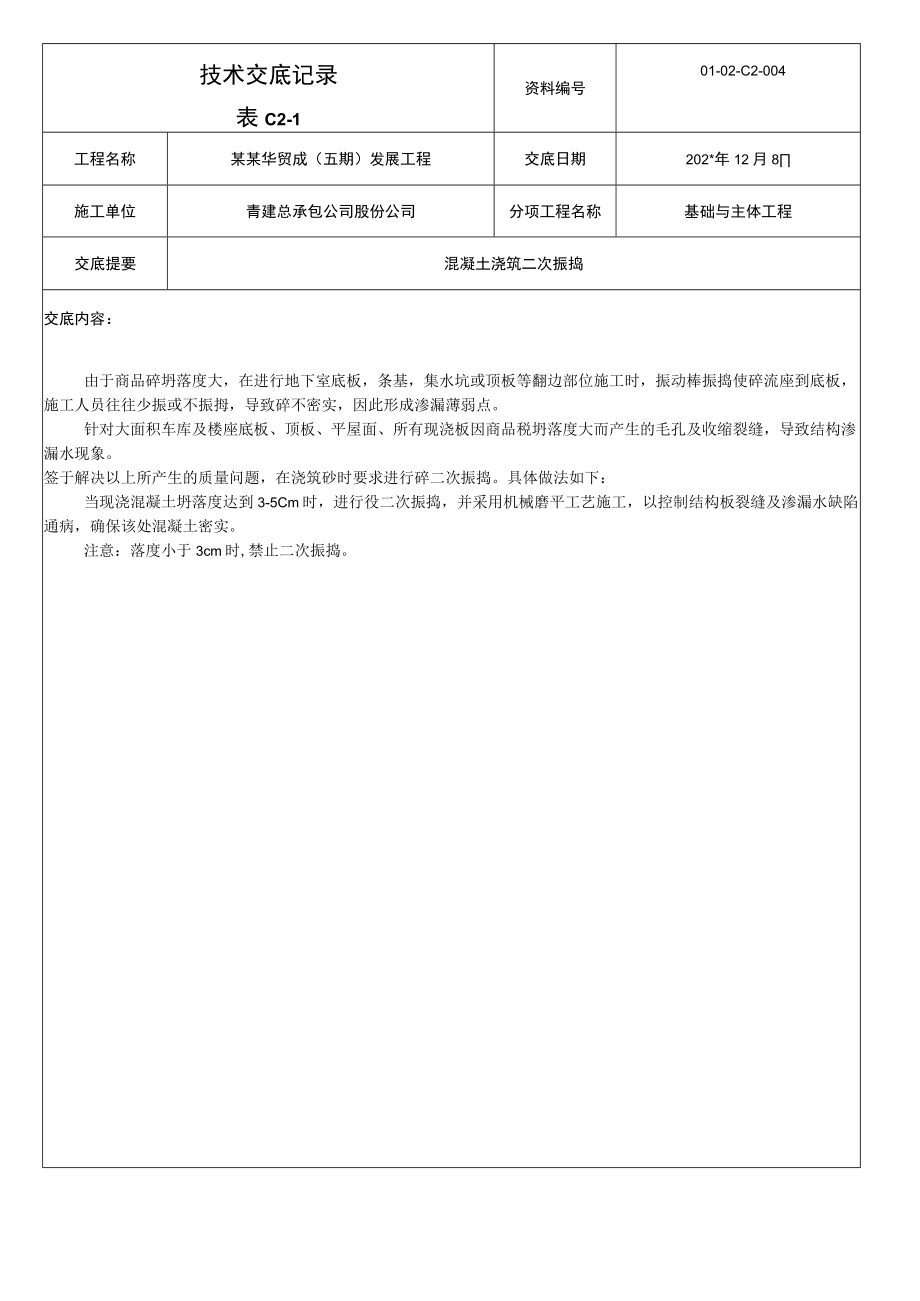

1、技术交底记录表C2-1资料编号01-02-C2-004工程名称某某华贸成(五期)发展工程交底日期202*年12月8施工单位青建总承包公司股份公司分项工程名称基础与主体工程交底提要混凝土浇筑二次振捣交底内容:由于商品碎坍落度大,在进行地下室底板,条基,集水坑或顶板等翻边部位施工时,振动棒振捣使碎流座到底板,施工人员往往少振或不振拇,导致碎不密实,因此形成渗漏薄弱点。针对大面积车库及楼座底板、顶板、平屋面、所有现浇板因商品税坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。签于解决以上所产生的质量问题,在浇筑砂时要求进行碎二次振捣。具体做法如下:当现浇混凝土坍落度达到3-5Cm时,进行役二次振捣

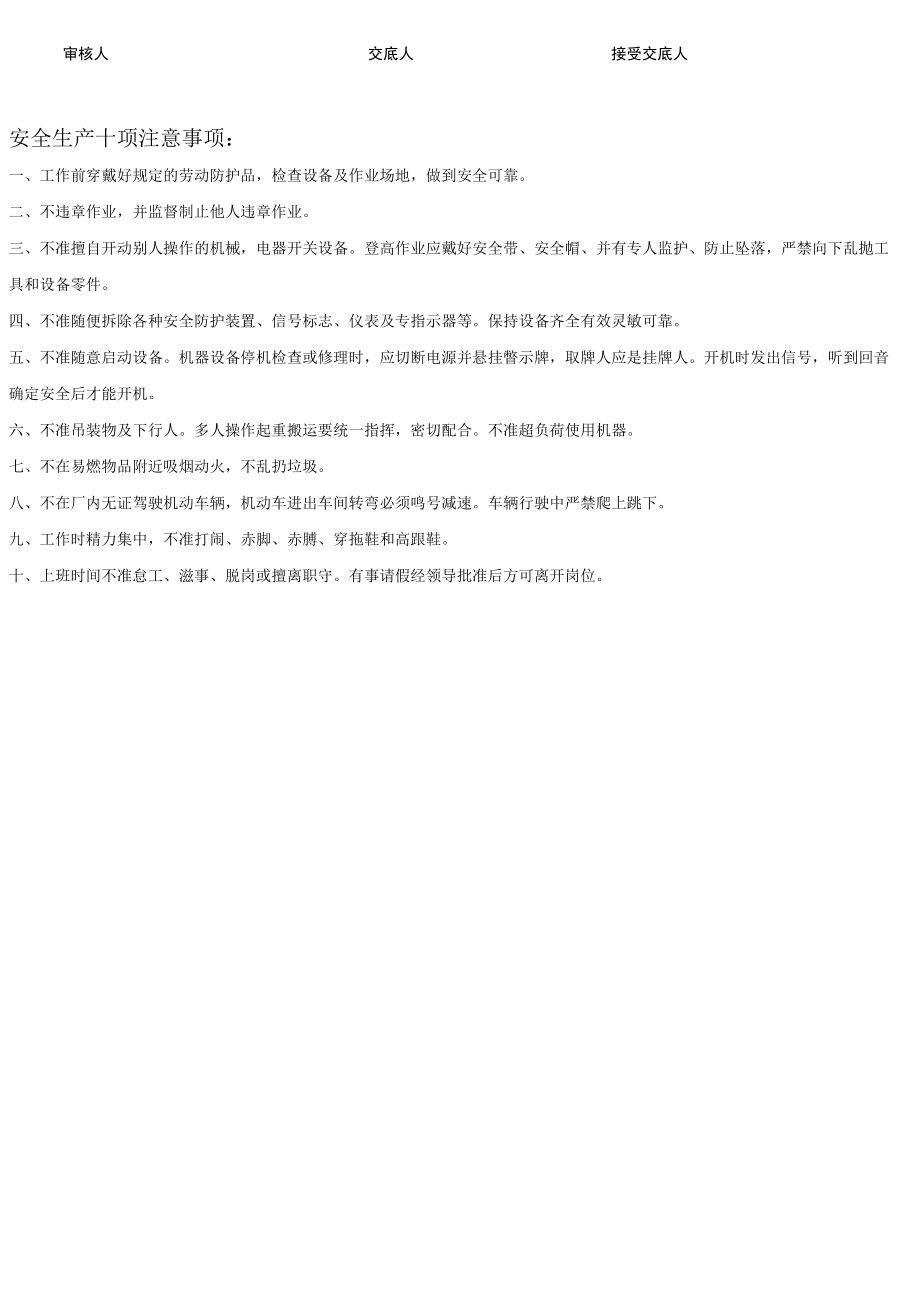

2、,并采用机械磨平工艺施工,以控制结构板裂缝及渗漏水缺陷通病,确保该处混凝土密实。注意:落度小于3cm时,禁止二次振捣。审核人交底人接受交底人安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂瞥示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
