防洪闸工程主要施工方法及技术措施.docx

上传人:p** 文档编号:333811 上传时间:2023-06-02 格式:DOCX 页数:57 大小:65.32KB
下载 相关 举报

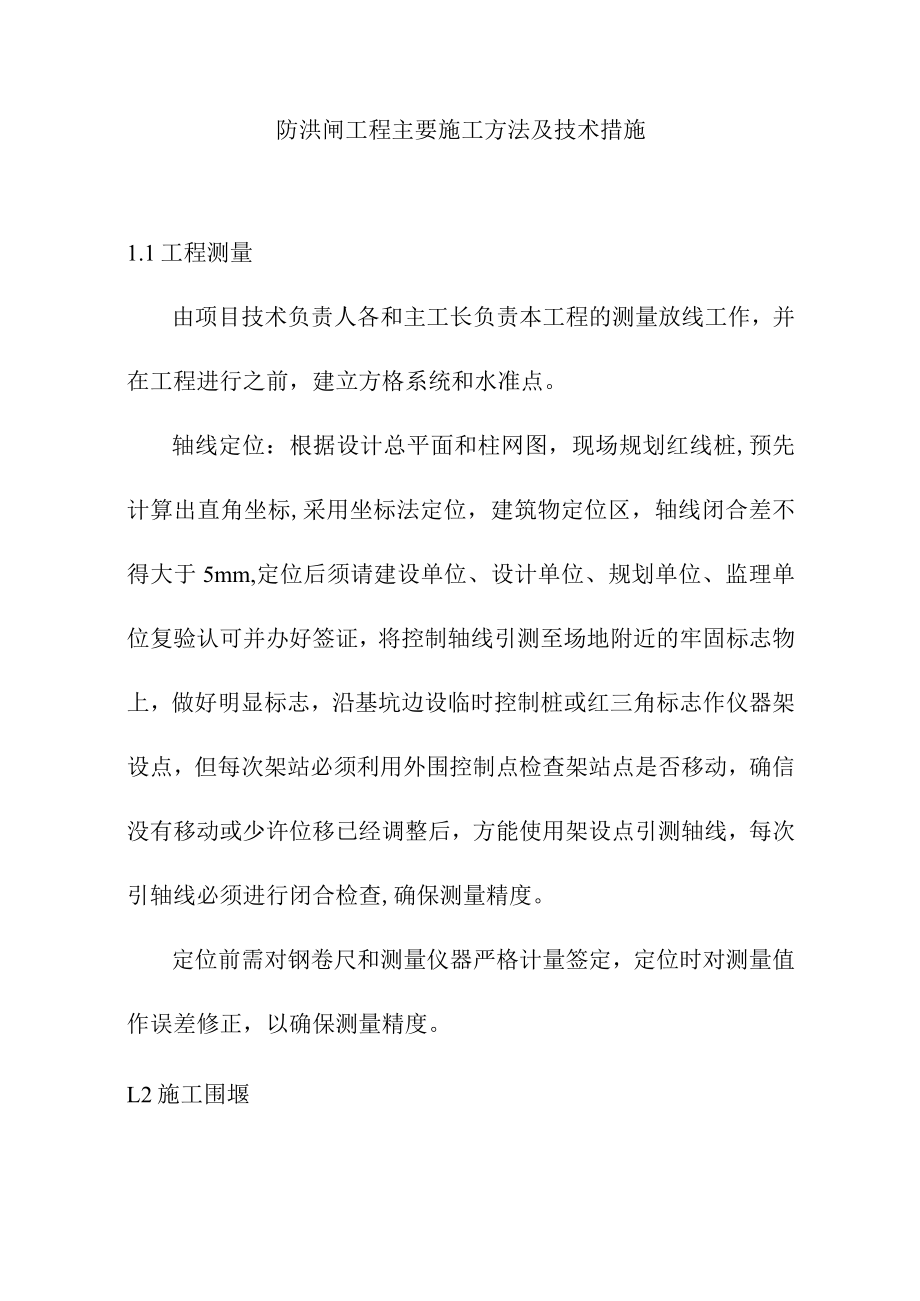

防洪闸工程主要施工方法及技术措施.docx_第1页
第1页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第2页
第2页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第3页
第3页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第4页
第4页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第5页
第5页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第6页
第6页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第7页
第7页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第8页
第8页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第9页
第9页 / 共57页
防洪闸工程主要施工方法及技术措施.docx_第10页
第10页 / 共57页
亲,该文档总共57页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防洪闸工程主要施工方法及技术措施.docx》由会员分享,可在线阅读,更多相关《防洪闸工程主要施工方法及技术措施.docx(57页珍藏版)》请在第壹文秘上搜索。

1、防洪闸工程主要施工方法及技术措施1.1工程测量由项目技术负责人各和主工长负责本工程的测量放线工作,并在工程进行之前,建立方格系统和水准点。轴线定位:根据设计总平面和柱网图,现场规划红线桩,预先计算出直角坐标,采用坐标法定位,建筑物定位区,轴线闭合差不得大于5mm,定位后须请建设单位、设计单位、规划单位、监理单位复验认可并办好签证,将控制轴线引测至场地附近的牢固标志物上,做好明显标志,沿基坑边设临时控制桩或红三角标志作仪器架设点,但每次架站必须利用外围控制点检查架站点是否移动,确信没有移动或少许位移已经调整后,方能使用架设点引测轴线,每次引轴线必须进行闭合检查,确保测量精度。定位前需对钢卷尺和测

2、量仪器严格计量签定,定位时对测量值作误差修正,以确保测量精度。L2施工围堰本工程施工围堰包括闸室两侧临时堤防。两侧需要筑施工围堰。我方承担施工围堰按有关标准施工、运行、维护以及竣工后的拆除工作,确保施工顺利进行。围堰在进行运行过程中,如河道水位未超过施工围堰设计洪水位发生围堰失事,造成工期延误和工程损失一律由我方承担,不得向业主要求额外支付。一旦出现水位超过设计洪水位时,我方将接受工程师的指示采取一切有效的加固应急措施,不得借故拖延。采用应急措施的费用经工程师核定后由业主支付。1.2.1 施工围堰设计我方按设计标准进行施工围堰设计并确保其安全。施工围堰:围堰顶高程4.Om,顶宽2.5m,围堰采

3、用土方填筑。汛期加强围堰防护和维修、检查,确保围堰安全。1.2.2 围堰维护在施工期间,如因围堰内外水位差比较大,施工期间安排专人检查和维修各施工围堰,排水小组定期检查各围堰的使用情况,冲塘、雨淋沟等及时填平、压实,遇冲刷及时用土加高培厚,临水面采用编织袋装土压防雨布防护,同时备足防汛物资和机械,以确保施工期围堰安全。1.2.3围堰拆除水下工程完工验收后,根据总工期安排,拆除所有施工围堰及预留围堰,围堰水上方拆除采用挖掘机装翻斗车运,土料运至引闸两侧部位填筑,推土机整平压实,水下部位堰体用抓斗式挖泥船拆除,运至工程师指定地点弃放。L3施工降排水工程施工降排水工程包括基坑初期积水排除和基坑经常性

4、的降雨、堰体与基础的渗漏水、施工过程中的废水的排除。本工程施工降排水工程包括基坑初期积水排除、基坑表面积水抽排及降低地下水位,基坑周围汇水的排除。对于可能影响施工及危害永久建筑物安全的渗漏水、地下水应就近开挖积水坑和排水沟槽,并设置足够的排水设备,将水排至不再回流到原处的适当地点,并采取适当措施保证建筑物的安全,在施工范围内涉及的附近单位的排水口,由我方一并考虑,自行解决处理,业主不再额外承担费用。1、初期积水抽排(1)表面积水抽排进场后,用1台泥浆泵抽排围堰内积水,在引水渠中心线位置挖一条深L5m,宽3m的排水龙沟,局部积水用小泵抽排入龙沟,排入外河内。(2)基坑周围汇水排除在基坑开挖线上口

5、3m位置布置一条排水明沟,沟底宽O.3m,边坡1:L5,深度1m,明沟过路处理用50Cln涵管,阻止外部水进入基坑,在明沟端部挖150X150cm,深140cm集水坑,内架15K泥浆泵抽排明沟内积水及基坑周围汇水,生活污水、泥浆水经沉定净化后排出,排入外河内。(3)基坑排水及降低地下水位本工程进出水闸基坑采用管井降排水,基坑开挖成型后,沿基坑开挖进坡脚线50Cm布设排水明沟,排水明沟深50cm,在基坑及节制闸基坑每处布设集水井。2、施工期排水在基坑开挖塘口线外缘或边坡上设置截水沟,以防止上部水流入基坑,道路路面、边坡坡脚以及各施工场地周边均应开挖排水沟槽和设置必要的排水设施。所设置的全套基坑排

6、水系统,附有设计说明书及附图,其中包括设备的数量、型号、装置、布置部位及有关疏导措施等,并递交工程师批准后实施。必要时我方将采用井点降水设施,并附有设计说明书,其内容包括:井点平面布置、井深、井的结构、井点管路与施工道路交叉处的保护措施、抽水设备的型号和数量(包括备用量)、水位观测孔的位置和数量、降水范围内的已有建筑物的安全措施。轻型井点设置将符合下列规定:(1)安装顺序宜为敷设集水总管,沉放井点管,灌填滤料,连接管路,安装抽水机组;(2)各部件均应安装严密,不漏气,集水总管与井点管宜用软管连接。(3)冲孔直径不应小于30cm,也底应比管底深0.5m以上,管距宜为0.8L6m;(4)每根井管沉

7、放后,应检查渗水性能;井点管与孔壁之间填砂滤料时,管口应有泥浆水冒出,或向管内灌水时,能很快下渗,方为合格。(5)整个系统安装完毕后,应及时试抽,合格后将孔口下05m深度范围粘土填塞。1. 4土方工程在任一开挖单项工程开工前5天,我方将通知工程师对开挖剖面的实地放样成果进行复核,经工程师批准后才进行开挖,我方对其放线的正确性负完全责任,不能因工程师要求修正放线的错误造成工程量增加,而向业主要求增加额外支付。在进行开挖土方及填筑的施工组织时要考虑到挖方利用、挖填方平衡以及减少土方二次倒运的问题。在标书工程量清单报价中以充分考虑本款对单价的影响。1.4. 1场地清理(1)负责清理施工区域内的树木、

8、树根、杂草、垃圾以及其它障碍物。(2)在规定的区域内施工,如需占用区域范围外的土地,必须经工程师和业主批准,否则,引起的后果由承包人负责。(3)清理的废物将之弃堆在经工程师批准的弃堆场,堆体应采用开挖土料掩埋,其覆盖厚度不小于0.6%堆体不得妨碍天然排水或污染河川。L4.2基坑开挖除工程师特殊规定外,所有永久建筑的基础开挖,均应在旱地进行施工,并按施工图的规定和工程师的通知,认真做好排水截水等有效措施。本工程主体工程的基坑开挖具体施工程序,应严格按工程师批准的施工开挖程序及施工布置进行施工。永久建筑物的基坑开挖必须符合施工详图的规定,如果工程师确认施工详图所规定的开挖高程的基础仍不符合设计要求

9、,则必须继续开挖到工程师认定的新开挖线。一般情况下,基础开挖应自上而下进行,也可采用分段分层开挖,未经工程师专门批准,不得采用自下而上的开挖方式。在开挖施工过程中,根据分项工程特点及施工进度计划要求,合理安排土方开挖先后顺序,采取不同的土方施工方法,在土方开挖过程中,经常保持排水系统通畅,保持地下水位低于最深基底O.5m以下,同时检查边坡稳定情况,发现异常及时采取措施。根据开挖设计,边坡按1:2.5方坡,基底四周留Im工作面,土方开挖采用挖掘机分层开挖,开挖出的淤泥质土用自卸车运至排泥场,开挖出的好土堆于基坑外侧供回填用。基坑开挖后在封底前须经工程师检验签证,如工程师根据检查结果提出处理要求,

10、我方必须按此执行,直至工程师认可为止。基坑开挖的允许偏差应符合江苏水利工程质量检验评定标准的规定值。L4.2土方平衡要求挖方应尽量结合回填和填筑(一土两用)。用于填筑永久建筑物的土料,应在进行开挖、装运、堆筑时,予以综合考虑。对不能利用的土方堆放至本工程指定的弃土区,弃土范围及高程必须严格按工程师的要求执行。在回填工程开工前10天,我方将根据施工详图和相应的技术规范要求,提出一份本工程所有的部位的回填土的填筑和碾压的施工措施计划,报送工程师批准,该项工程措施的内容包括:(1)施工布置(2)施工方法(3)施工机械选型(4)劳动力组合(5)进度安排(6)安全措施我方将根据批准的施工措施计划和施工详

11、图以及技术规范规定的尺寸、高程及质量标准,实施回填土的填筑碾压。1.4.4现场施工试验在施工填土前,根据施工详图对回填土料的要求,在现场进行施工试验,以取得最优的施工参数及施工方式。在试验前30天,向工程师递交一份现场施工试验的实验方案和计划,经批准后方可实施。应对所用土料做击实试验,以确定最优含水量并将实验成果报工程师备案。通过现场碾压实验,确定压实机具,铺料方法、铺料厚度、压实方法、碾压遍数、加水量和有效压实厚度等施工方法和参数,并提出实验成果报告送工程师备案。1.4.5 填筑基坑回填水泥土,由工程师批准后才能施工。工程师认为不合格的土料,不准作为填筑材料。填料的施工参数规定如下:土料含水

12、量:根据实验确定。铺土厚度宜为:0.30米。压实后土体的干重度不得低于设计干重度。压实后的土体取样检查次数:作持力层的回填土200m2,厚度每30cm取样一个,一般回填土每300mj,厚度每60cm取样一个,或由工程师根据工程部位确定取样次数。压实土层不应出现漏压虚土层、弹簧土等不良现象,否则工程师有权责令我方返工直至工程师认可为止,其返工费由我方自理。在靠近结构物机械无法压实处,需铺以人工夯实,并达到合格要求。为保持土料正常的含水量,要注意日照较强时的洒水和雨季施工要求。1.4.6 监督、检查和验收选派有经验的工程技术人员对施工现场的开挖和回填进行监督和指导,工程师另设监督机构和人员,我方的

13、监督人员密切配合工程师的监督人员工作,及时向工程师报告检查中发现的问题,并及时向工程师提供必要的资料。经工程师检查认为质量不合格时,我方将按工程师的要求进行整修或返工,由此而引起的工期延误和费用由承包人自理。除我方日常质检工作外,在必要时,工程师可对有怀疑的部位的试验项目进行复查,工程师可指令我方在工程师监督下进行试验,并向工程师提交实验成果资料,我方不会以此要求业主增加额外支付。填筑工程完成后,我方要整理全部质检资料、试验资料以及对工程缺陷的处理成果资料,作为整个工程竣工验收的一部分,报工程师验收。2 .5闸站主体施工分层分块根据设计要求,泵站主体施工分为:3 .1.1闸站基坑开挖至生土层,

14、浇筑碎垫层,再在其上浇筑闸站地板。泵站墙体一次浇筑,最后浇筑水泵梁及电机层面板。闸墩分两次浇筑。LL2上下游铺盖、护坦、护底基坑开挖至生土层,填筑水泥土至设计高程,铺设滤层,再在其上浇筑铺盖,护坦或浆砌块石护底。LL3翼墙、分水墙基坑开挖至生土层,浇筑碎垫层,再在其上浇筑翼墙、分水墙底板。翼墙、分水墙墙体一次浇筑。LL4消力池、护坦土工布采用400克/平方米,购进场后,先进行初验,杜绝有破损、撕裂等不合格的土工布进入现场,一旦发现,坚决退货,进场后的土工布,必须附有生产厂家的质保书,并取样送有关质检部门进行试验,合格后,方可铺设。土方布的铺设应按先基础,后坡面的顺序,即从底格梗基槽底面开始垂直

15、于堤轴线向上摊铺,幅与幅之间搭接30厘米。土工布纵向不设缝,顶部伸入浆砌块石底面300毫米长,与纵横格梗及底齿墙相接处土工布均上折10厘米,以防止土工布缩水、紧绷。土工布铺设应平顺、松紧适宜,但不可形成折皱,土工布铺设后,为防止移动或错位,除坡顶需锚固外,每幅中间适当用U型钉定位。土工布质量应符合施工图设计要求和有关技术规范要求。土工布铺设后,应尽量减少施工人员在土工布上踩踏,雨后要禁止穿带泥水的鞋在土工布上行走,严禁穿带钉的鞋进入施工面,以免造成人为损坏。LL6钢筋碎挡墙钢筋碎挡墙:基坑开挖至生土层,浇筑碎垫层,再在其上浇筑挡墙底板。挡墙墙体一次浇筑。1.1. 7模板和脚手架施工LL7.1模板:本工程混泥土结构除异型结构模板材料需采用木模外,其余大部分采用钢模。底板浇筑立模采用定型钢模做成侧模,支撑用方木斜向支撑在地龙木上,地龙木固定在临时木桩上。模板材料及支撑件材料的质量标准应符合现行的国家标准和部颁标准的又挂规定,腐蚀严重扭曲或脆性的木材不应使用,湿度宜为18%23%.木模应用于特殊结构出:圆弧、曲线、预留孔、进出口、凹槽等变化出。根据我公司以往类似工程累计的经验,在加工好的木模上贴上胶带,保证碎表面美观。模板制作前要熟悉图纸,严格按施工图纸绘制加工图,核对工程结构和构件的各组件尺寸、复杂结构应通过模拟放大,以便能准确配制,其制

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 人防工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
