《生产路、涵洞工程施工方案.docx》由会员分享,可在线阅读,更多相关《生产路、涵洞工程施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

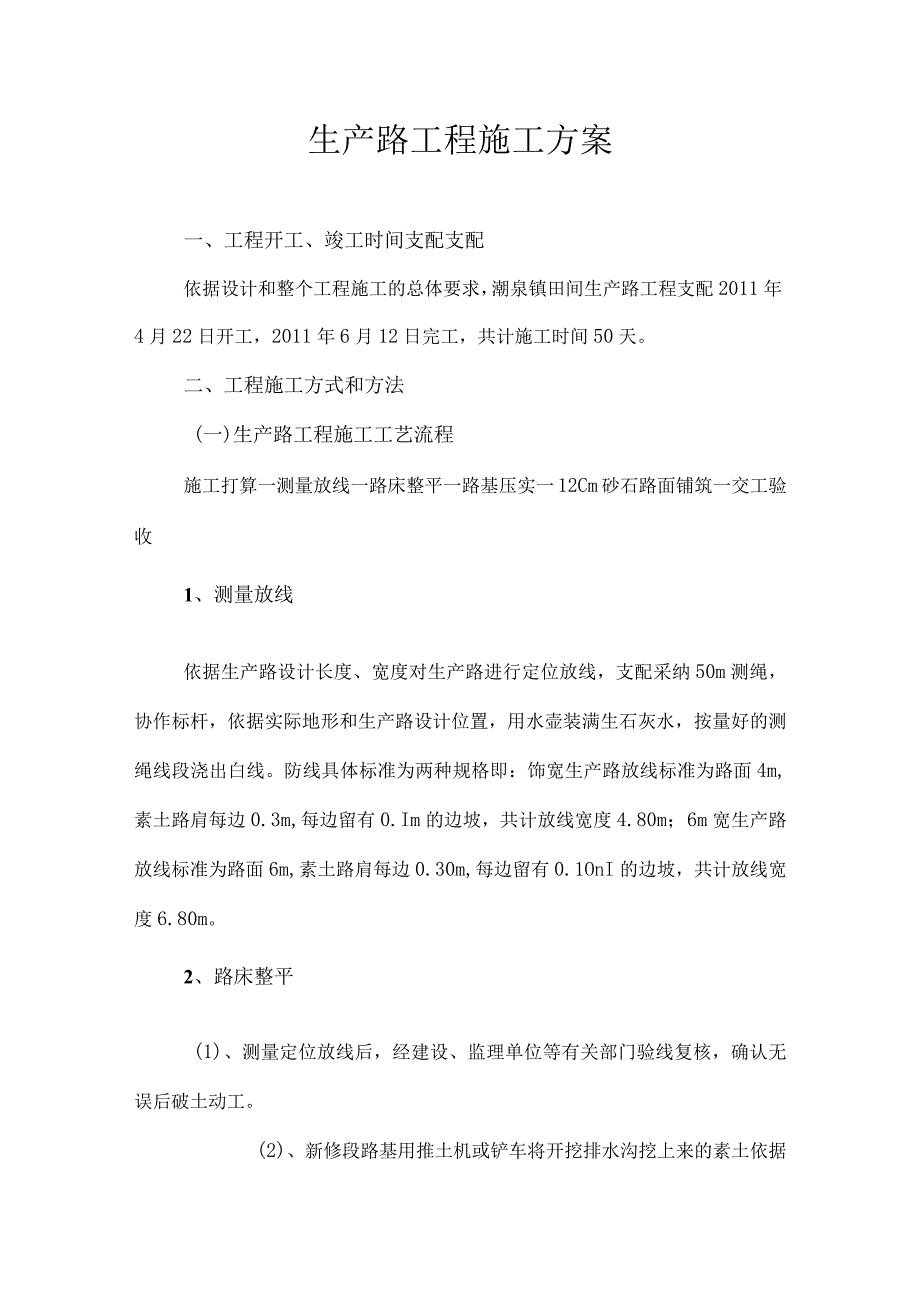

1、生产路工程施工方案一、工程开工、竣工时间支配支配依据设计和整个工程施工的总体要求,潮泉镇田间生产路工程支配2011年4月22日开工,2011年6月12日完工,共计施工时间50天。二、工程施工方式和方法(一)生产路工程施工工艺流程施工打算一测量放线一路床整平一路基压实一12Cm砂石路面铺筑一交工验收1、测量放线依据生产路设计长度、宽度对生产路进行定位放线,支配采纳50m测绳,协作标杆,依据实际地形和生产路设计位置,用水壶装满生石灰水,按量好的测绳线段浇出白线。防线具体标准为两种规格即:饰宽生产路放线标准为路面4m,素土路肩每边0.3m,每边留有0.Im的边坡,共计放线宽度4.80m;6m宽生产路

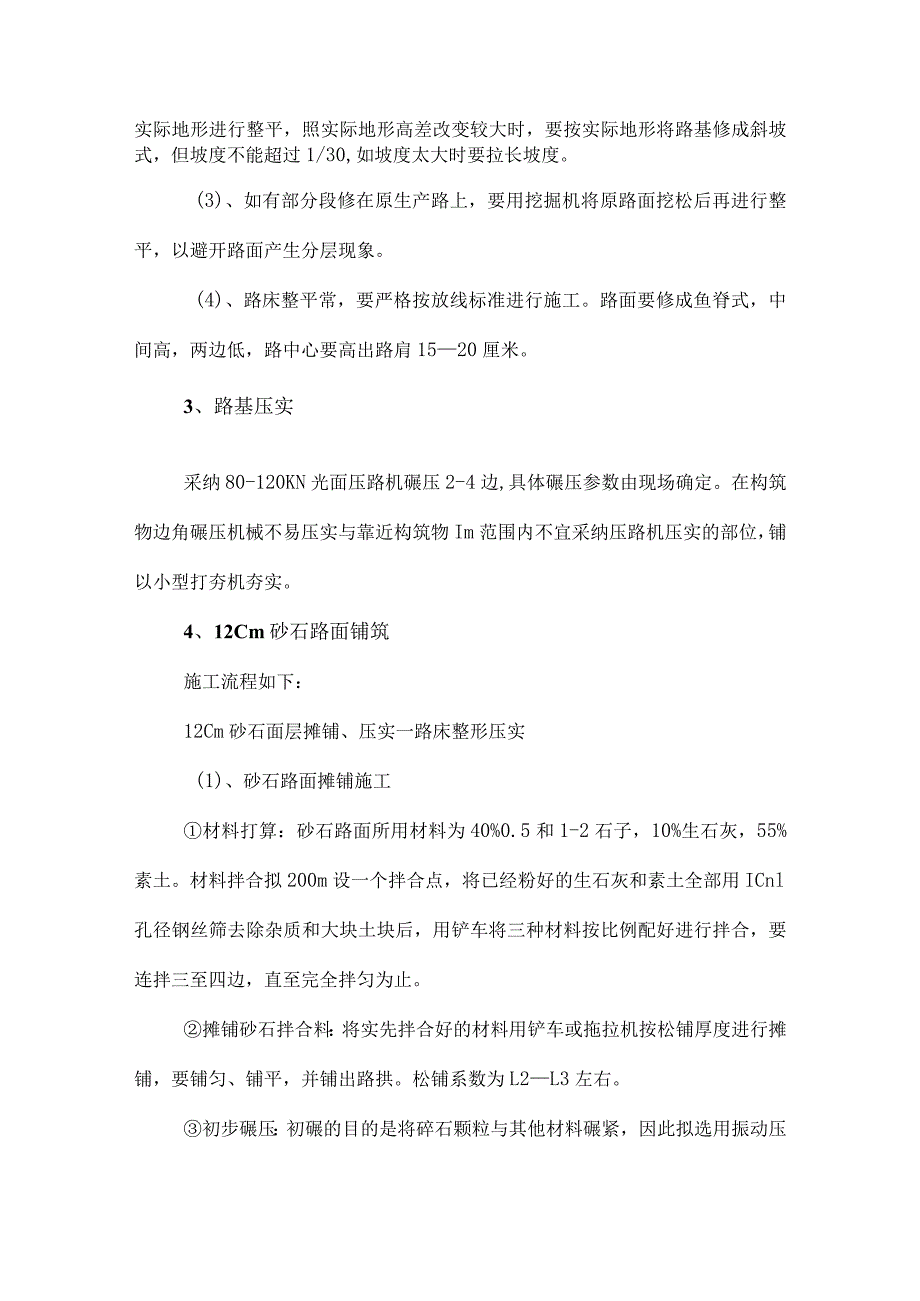

2、放线标准为路面6m,素土路肩每边0.30m,每边留有0.1OnI的边坡,共计放线宽度6.80m。2、路床整平(1)、测量定位放线后,经建设、监理单位等有关部门验线复核,确认无误后破土动工。(2)、新修段路基用推土机或铲车将开挖排水沟挖上来的素土依据实际地形进行整平,照实际地形高差改变较大时,要按实际地形将路基修成斜坡式,但坡度不能超过1/30,如坡度太大时要拉长坡度。(3)、如有部分段修在原生产路上,要用挖掘机将原路面挖松后再进行整平,以避开路面产生分层现象。(4)、路床整平常,要严格按放线标准进行施工。路面要修成鱼脊式,中间高,两边低,路中心要高出路肩1520厘米。3、路基压实采纳80-12
3、0KN光面压路机碾压2-4边,具体碾压参数由现场确定。在构筑物边角碾压机械不易压实与靠近构筑物Im范围内不宜采纳压路机压实的部位,铺以小型打夯机夯实。4、12Cm砂石路面铺筑施工流程如下:12Cm砂石面层摊铺、压实一路床整形压实(1)、砂石路面摊铺施工材料打算:砂石路面所用材料为40%0.5和1-2石子,10%生石灰,55%素土。材料拌合拟200m设一个拌合点,将已经粉好的生石灰和素土全部用ICnl孔径钢丝筛去除杂质和大块土块后,用铲车将三种材料按比例配好进行拌合,要连拌三至四边,直至完全拌匀为止。摊铺砂石拌合料:将实先拌合好的材料用铲车或拖拉机按松铺厚度进行摊铺,要铺匀、铺平,并铺出路拱。松

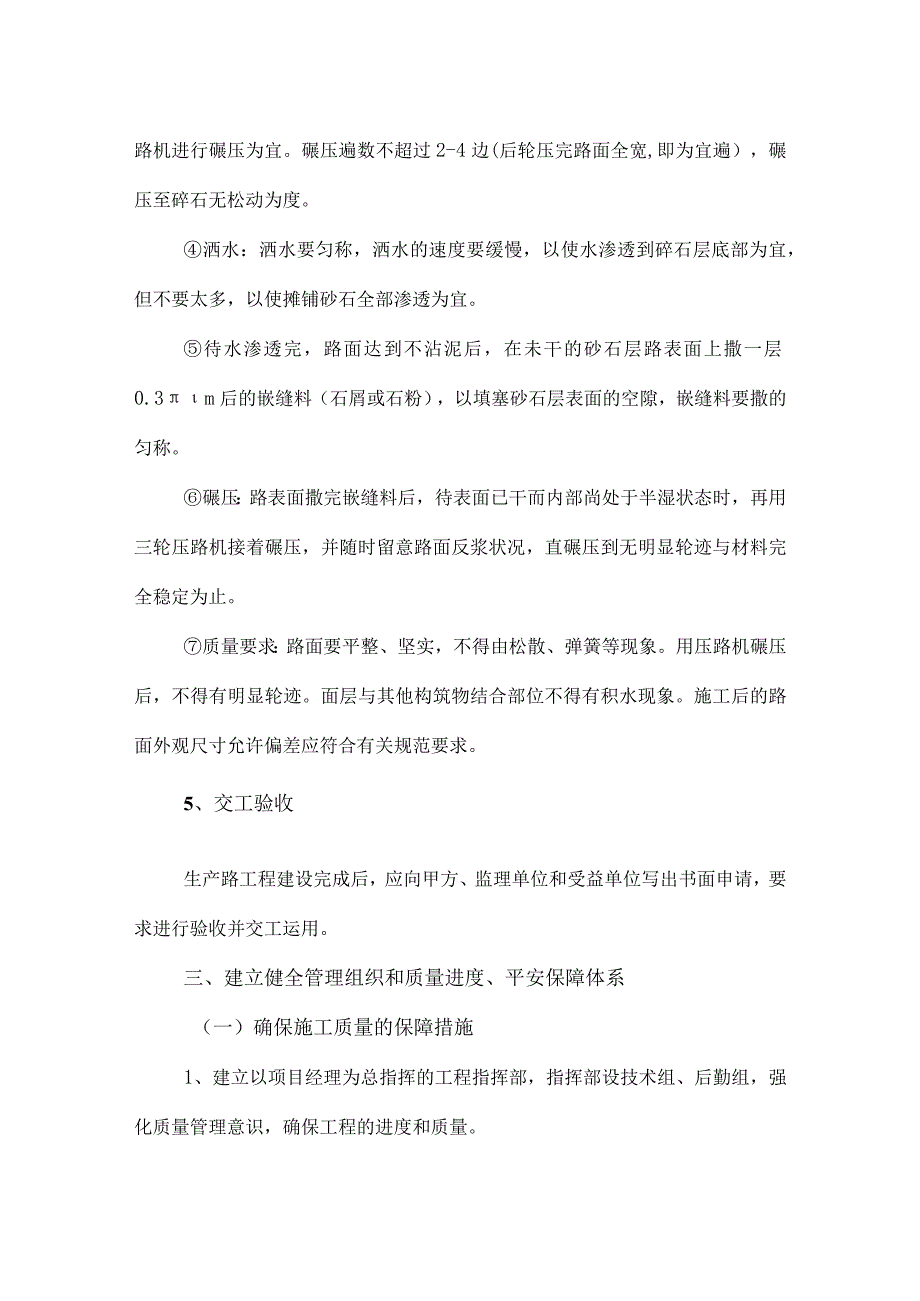

4、铺系数为L2L3左右。初步碾压:初碾的目的是将碎石颗粒与其他材料碾紧,因此拟选用振动压路机进行碾压为宜。碾压遍数不超过2-4边(后轮压完路面全宽,即为宜遍),碾压至碎石无松动为度。洒水:洒水要匀称,洒水的速度要缓慢,以使水渗透到碎石层底部为宜,但不要太多,以使摊铺砂石全部渗透为宜。待水渗透完,路面达到不沾泥后,在未干的砂石层路表面上撒一层0.3m后的嵌缝料(石屑或石粉),以填塞砂石层表面的空隙,嵌缝料要撒的匀称。碾压:路表面撒完嵌缝料后,待表面已干而内部尚处于半湿状态时,再用三轮压路机接着碾压,并随时留意路面反浆状况,直碾压到无明显轮迹与材料完全稳定为止。质量要求:路面要平整、坚实,不得由松散
5、、弹簧等现象。用压路机碾压后,不得有明显轮迹。面层与其他构筑物结合部位不得有积水现象。施工后的路面外观尺寸允许偏差应符合有关规范要求。5、交工验收生产路工程建设完成后,应向甲方、监理单位和受益单位写出书面申请,要求进行验收并交工运用。三、建立健全管理组织和质量进度、平安保障体系(一)确保施工质量的保障措施1、建立以项目经理为总指挥的工程指挥部,指挥部设技术组、后勤组,强化质量管理意识,确保工程的进度和质量。2、制定具体的技术管理体系,坚持技术人员深化施工现场盯靠工地的管理制度。加强施工进度,协调各方面的关系,与时通报办公室施工中出现的新状况和发觉的新问题。对在施工中出现的质量问题要与时整改,坚
6、持不留后患。(二)确保施工进度保障措施1、强化后勤保障措施。工程的好坏、快慢主要看后勤保障措施是否跟的上,原材料、资金是否得到保障。公司由总经理挂帅,公司会计、购销人员组成后勤保障组,集中资金,加大选购力度,确保工程所需的材料与时、足额供应,为加快工程进度,争取工程早日完工创建良好的外部环境。2、搞好协调工作,促进工程施工进度。一是要与甲方搞好协调,在工程的测量定位,障碍物的清除以与运输道路的畅通等方面争取甲方的全力支持。二是要与收单位搞好协调,主要是在清除障碍和材料场地上须要他们主动协作。三是要与监理人员搞好协调,从工程施工质量、开工、竣工材料的报验等方面与时沟通,以避开走弯路耽搁施工进度和
7、质量。(三)确保平安施工的保障措施1、搞好平安管理,确保工程施工平安。要坚固树立以人为本、平安施工的观念,时刻把平安放在第一位。2、项目经理是平安生产第一责任人,当生产与平安发生冲突时,优先为平安“开绿灯”,首先保证施工人员的平安。3、要定期组织施工人员学习平安用电学问,加强道路平安通行学问教化,施工时配戴平安帽,严格施工中平安操作规程和措施,的确做到担心全不开工,担心全不施工,坚决把担心全因素解决在萌芽中,处理在发生前,做到平安施工、文明施工。涵洞工程建设施工方案一、工程开工、竣工时间支配支配依据设计和整个工程施工的总体要求,潮泉镇涵洞建设工程支配2011年4月22日开工,2011年6月12
8、日完工,共计施工时间50天。二、工程施工方式和方法(一)涵洞施工流程施工打算一测量放线一土方开挖一佐管安装一砌石工程一土方回填一交工验收1、施工打算组织好施工人员和所需材料和设备,并从资金上做好充分打算,熟识好施工图纸,为施工做好多方面的打算工作。2、定位测量放线(1)依据设计图纸,按设计位置进行放线。(2)放线标准,依据当地实际状况,结合规划标准,过路涵共两种规格,一是跨4m过路涵;二是跨6m过路涵。进地涵一种规格,宽4m进地涵。(3)、用水准仪定出涵管的建设高程并计算出土方的开挖工程量。3、土方开挖涵洞工程建设支配在斗、农沟开挖结束后进行施工,管槽开挖在排水沟开挖的基础上采纳PC160小型
9、反铲挖掘机挖沟,人工结合修整。由设计可知,其基槽深约1.0m左右,可用反铲挖掘机单槽一次性开挖至距设计标高0.3m处,再用人工进行修底整坡。开挖时依据各条道路和排水沟的走向,以与当地地形凹凸确定沟底的高度,以便于排水。施工中应留意边坡稳定。在挖至设计标高时,应与时支配人员进行挖土整形。4、碎管安装1、运输与装卸:依据设计,本工程全部采纳60Omm碎管。碎管在运输、装卸过程中应实行防碰撞措施,避开砂管损坏或产生裂纹。碎管装卸工作必需用经监理工程师批准的吊具进行,除非取得监理工程师的书面认可,不允许用滚板或斜板卸管。存放场地的位置和装卸的操作方法必需经监理工程师认可后进行。2、碎垫层:碎垫层应达到
10、设计要求厚度,并铺平铺匀。3、管节接缝:本工程碎管环节采纳平接式接缝,安装时将两管端口对齐、对严,然后用C20佐将接头封严,碎厚度要达到34Cnb并搞好养护。5、砌石工程1、石料砌体石料必需质地坚硬、簇新,不得有剥落层或裂纹。其基本物理力学指标应符合设计规定。石料从采石场特地开采,表面的泥垢等杂质砌筑前应清洗干净。2、石料的规格要求块石:一般由成层岩石爆破而成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。毛石:无肯定规则形态,单块重量应大于25kg,中厚不小于15cm。3、砌筑要求挡土墙基础按设计要求开挖后,进行清理,并请监理工程师进行验收。砌石必需采纳铺浆
11、法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。砌体的砌缝宽应符合下表的规定。类另IJ砌缝(cm)条石块石砂浆砌石体平缝L522-2.5竖缝2324在铺砌前,将石料洒水潮湿,使其表面充分汲取,但不得残留积水。砌体外露面在砌筑后12至18小时之后赐予养护。接着砌筑前,将砌体表面浮磴清除,再行砌筑。砂浆砌石在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖缝填塞砂浆后用扁铁插捣至表面泛浆;上下相邻砌筑的石块,应错缝砌筑搭接,避开竖向通缝。必要时,可每隔肯定距离立置丁石。雨天施工不得运用过湿的石块,以避开砂浆顺缝流淌,影响砌石体的质量,并做好砌面的爱护工作。如没防护措施,降
12、雨量大于5MM时,应停止砌筑作业。4、砌筑方法:砂浆必须要有试验协作比,强度须满意设计要求,且应有试块检验报告,试块就在砌筑现场随机制取。砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石面潮湿。砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可接着施工;在接着砌筑前,应将原砌体表面的浮渣清除;砌筑时应避开振动下层砌体。勾缝用砂浆标号应高于砌体砂浆,黏结坚固,墙面干净。石体应采纳铺浆法砌筑,砂浆厚度应为20-5Onmb当气温改变时,应适合调整。采纳浆砌法砌筑石体转角处和交接角应同时砌筑,对不同时砌筑的面,必需留置临时间断外,并应砌成斜茬。砌石体尺寸和位置的允许偏差,不应
13、超过有关规定。6、回填砌石工程完成,经5-7天后,要对安装涵管处进行回填,高度要同两端田间道路面同高,同时进行整形夯实。7、交工验收涵洞工程建设完成后,应向甲方、监理单位和受益单位写出书面申请,要求进行验收并交工运用。三、建立健全管理组织和质量进度、平安保障体系(一)确保施工质量的保障措施1、建立以项目经理为总指挥的工程指挥部,指挥部设技术组、后勤组,强化质量管理意识,确保工程的进度和质量。2、制定具体的技术管理体系,坚持技术人员深化施工现场盯靠工地的管理制度。加强施工进度,协调各方面的关系,与时通报办公室施工中出现的新状况和发觉的新问题。对在施工中出现的质量问题要与时整改,坚持不留后患。(二
14、)确保施工进度保障措施1、强化后勤保障措施。工程的好坏、快慢主要看后勤保障措施是否跟的上,原材料、资金是否得到保障。公司由总经理挂帅,公司会计、购销人员组成后勤保障组,集中资金,加大选购力度,确保工程所需的材料与时、足额供应,为加快工程进度,争取工程早日完工创建良好的外部环境。2、搞好协调工作,促进工程施工进度。一是要与甲方搞好协调,在工程的测量定位,障碍物的清除以与运输道路的畅通等方面争取甲方的全力支持。二是要与收单位搞好协调,主要是在清除障碍和材料场地上须要他们主动协作。三是要与监理人员搞好协调,从工程施工质量、开工、竣工材料的报验等方面与时沟通,以避开走弯路耽搁施工进度和质量。(三)确保平安施工的保障措施1、搞好平安管理,确保工程施工平安。要坚固树立以人为本、平安施工的观念,时刻把平安放在第一位。2、项目经理是平安生产第一责任人,当生产与平安发生冲突时,优先为平安“开绿灯”,首先保证施工人员的平安。3、要定期组织施工人员学习平安用电学问,加强道路平安通行学问教化,施工时配戴平安帽,严格施工中平安操作规程和措施,的确做到担心全不开工,担心全不施工,坚决把担心全因素解决在萌芽中,处理在发生前,做到平安施工、文明施工。
