电梯无脚手架安装专项施工方案.docx

上传人:p** 文档编号:338251 上传时间:2023-08-03 格式:DOCX 页数:17 大小:73.58KB
下载 相关 举报
电梯无脚手架安装专项施工方案.docx_第1页
第1页 / 共17页
电梯无脚手架安装专项施工方案.docx_第2页
第2页 / 共17页
电梯无脚手架安装专项施工方案.docx_第3页
第3页 / 共17页
电梯无脚手架安装专项施工方案.docx_第4页
第4页 / 共17页
电梯无脚手架安装专项施工方案.docx_第5页
第5页 / 共17页
电梯无脚手架安装专项施工方案.docx_第6页
第6页 / 共17页
电梯无脚手架安装专项施工方案.docx_第7页
第7页 / 共17页
电梯无脚手架安装专项施工方案.docx_第8页
第8页 / 共17页
电梯无脚手架安装专项施工方案.docx_第9页
第9页 / 共17页
电梯无脚手架安装专项施工方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电梯无脚手架安装专项施工方案.docx》由会员分享,可在线阅读,更多相关《电梯无脚手架安装专项施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

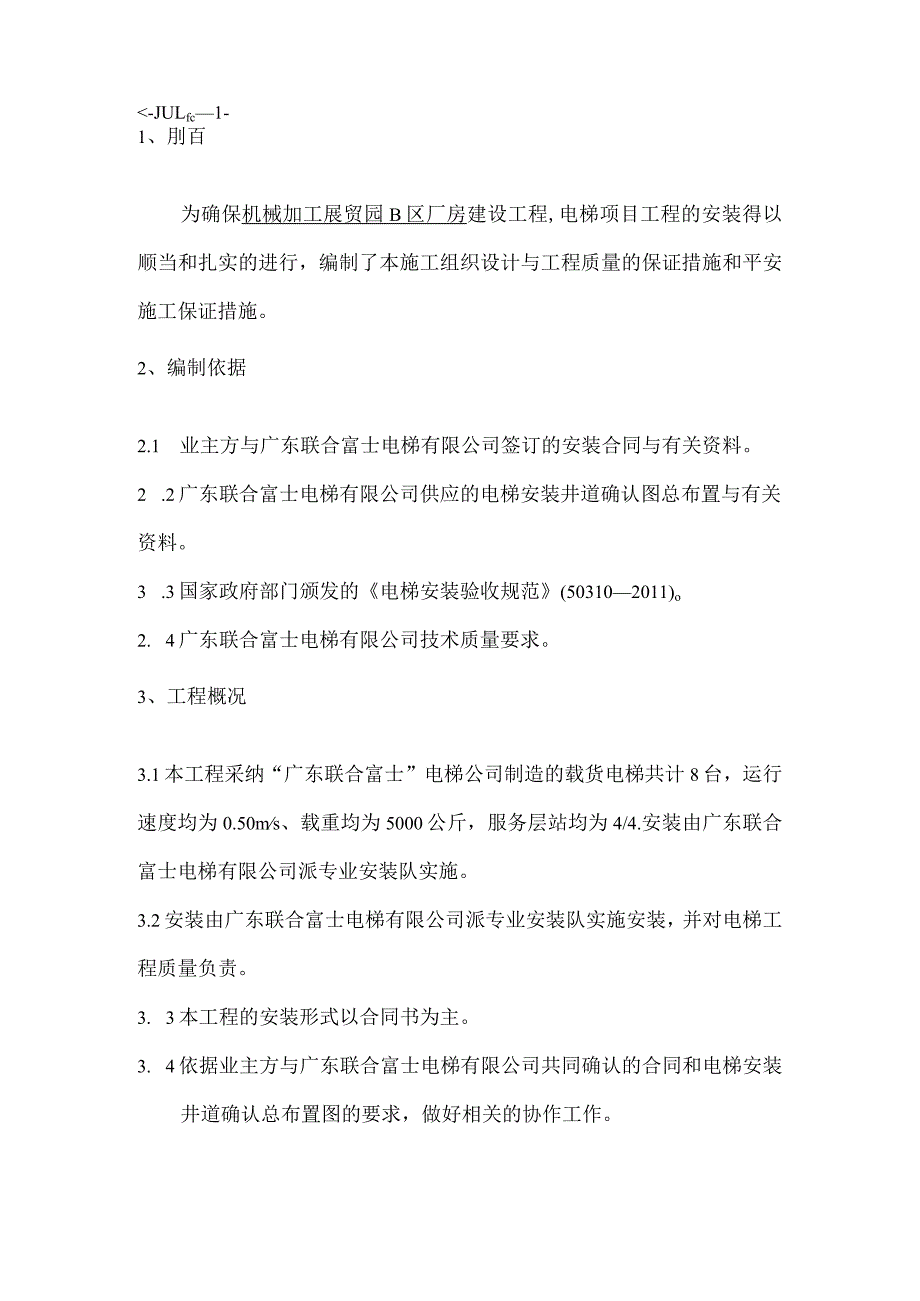

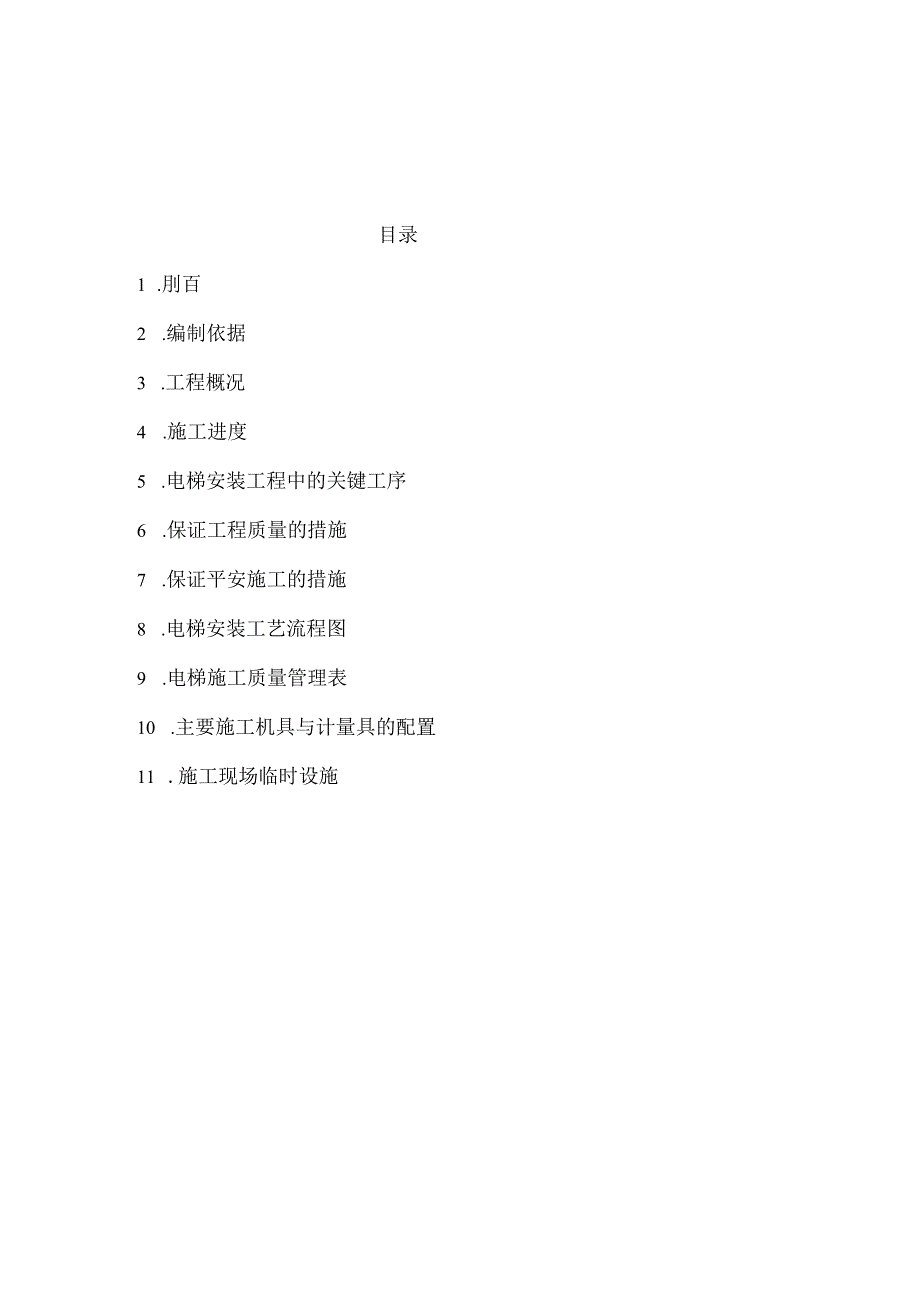

1、机械加工展贸园B区厂房电梯程平安专项施工方案编制人:审核人:批准人:时间:年月日专业分包单位:广东联合富士电梯有限公司审核人:批准人:时间:年月日总承包单位:恒富建设集团有限公司目录1 .刖百2 .编制依据3 .工程概况4 .施工进度5 .电梯安装工程中的关键工序6 .保证工程质量的措施7 .保证平安施工的措施8 .电梯安装工艺流程图9 .电梯施工质量管理表10 .主要施工机具与计量具的配置11 .施工现场临时设施-JULfc1-1、刖百为确保机械加工展贸园B区厂房建设工程,电梯项目工程的安装得以顺当和扎实的进行,编制了本施工组织设计与工程质量的保证措施和平安施工保证措施。2、编制依据2.1

2、业主方与广东联合富士电梯有限公司签订的安装合同与有关资料。2 .2广东联合富士电梯有限公司供应的电梯安装井道确认图总布置与有关资料。3 .3国家政府部门颁发的电梯安装验收规范(503102011)o2. 4广东联合富士电梯有限公司技术质量要求。3、工程概况3.1本工程采纳“广东联合富士”电梯公司制造的载货电梯共计8台,运行速度均为0.50ms、载重均为5000公斤,服务层站均为4/4.安装由广东联合富士电梯有限公司派专业安装队实施。3.2安装由广东联合富士电梯有限公司派专业安装队实施安装,并对电梯工程质量负责。3. 3本工程的安装形式以合同书为主。3. 4依据业主方与广东联合富士电梯有限公司共

3、同确认的合同和电梯安装井道确认总布置图的要求,做好相关的协作工作。3. 5施工特点,本工程采纳无脚手架施工方式施工。3. 6工程性质重要,必需确保安装质量。3. 6.1施工周期短,严格依据业主要求与合同规定的工期完成。3. 6.2技术力气须配备全面3.6.3现场平安、防火、防盗与设备的维护工作尤为重要。3.6.4现场电梯井道不符合安装要求的土建进行整改。4、施工安排进度在土建的井道符合安装要求,且各项施工条件已具备的前提下,施工周期依据安装合同规定。5、本电梯安装工程中的关键工序。5.1设备的开箱清点和零部件的储存。为防止设备另零部件的缺损,应在开箱时仔细清点,并合理分类堆放在由业主方供应的面

4、积足够储存的可锁房间内,同时特地派员值班看管。5.2土建井道的勘察、整改和放样吊线。5.2.1由于土建井道符合规定的要求是电梯安装的前提,所以必需仔细勘察,发觉土建有偏差,应与时书面对业主方反映,要求限期整改,直至合格。5. 2.2放样后,若发觉土建井道还有尺寸偏差,仍需与时按5.2.1的规定,要求业主方督促有关方进行整改。5.3电梯主、导轨与其支架的安装。5.3.1 电梯主、副导轨与其支架的安装干脆影响电梯运行的整机性能,是电梯安装的“重中之重”,必需严格依据规范施工和检验,不允许任何疏忽或马虎。在每个接口处测量平直度(三面)和修光长度,确保最顶面导轨与机房楼板有足够的间隙。每根导轨接口处修

5、光,修光长度达到150mm,每根导轨偏差不大于0.6mmo只有确保导轨的垂直度、布置尺寸和接头的间隙均在有效的限制范围内,方能拆卸脚手架和拼装轿厢。5.3.2 导轨支架安装,支架与支架之间距离不大于2500mm。应在井道内壁相应位置做好标识,以便今后检修。5. 4层门的安装层门的安装,除应符合验收规范外,还必需确保:5.1.1 同一层楼的各扇层门的标高必需统一以业主方供应的最终装饰地坪的标高为基准。5.1.2 并联限制的各扇层门的垂直平面位置必需以业主方供应的井道轴线为基准。5.4.3安装厅门、地框、左右门与地坎间隙为1-6mm门与门、门到门套间隙平行。5.4.4层门安装后,应在井道内壁的相应

6、位置做好标识,以便今后检修。5.5曳引机的安装5.5.1 为确保曳引机吊装就位的平安,必需事先要求业主方供应吊钩许可载荷的书面资料,并在吊钩处用油漆标识该载荷的吨位数。5.5.2 吊装时,必需做好防范隔离措施,严禁闲人进入吊装作业区。5.53吊装设备必需事先经过吊装指挥员的检验。5.5.4安装机房设备,按认可的布置图将曳引机找正,曳引机承重梁需埋入承重墙内,支承长度应超过墙厚中心20mm,且不小于75mm。5.5.5钢丝绳与楼板孔每边间隙为20-40mm,并做好高为50mm以上的防水台阶。5.5.6限速器绳轮的偏差均不大于0.5mm,曳引轮、导向轮对铅重线的偏差均不大于2mm05.5.7曳引机

7、制动器线圈,温升不应超过60K,减速器油的温升不应超过60K,且温度不应高于85K。5.6电气部分安装5.6.1电梯动力与限制线路应分开敷设,从进机房电源起零线和接地线应始终分开,接地线的颜色为黄绿双色绝缘电线。5.6.2全部设备金属外壳和金属管道,均须良好接地,不得串接接地。5.6.3线管、线槽的敷设应平直、整齐、坚固。5.6.4随行电缆的两端应牢靠固定,电缆在运动中,不得与任何物件发生接触,且不应有打结和波浪扭曲现象。5.6.5严格按图接线,应经帝森电梯调试人员验证合格后方能通电。5.7安装轿架和对重设备5.7.1轿厢底盘平面的水平度应不超过3/1000mm,轿厢与对重间的最小距禺为50n

8、un,轿厢超载装置动作牢靠。5.8 钢丝绳和绳头安装,钢丝绳的张力为正负6%,全部弹簧压缩偏差在10mm范围内。5.9 安装井道线槽和布线,线的敷设应平直、整齐、坚固。线槽内导线总面积不大于线槽净平面积60%,线槽应接地爱护,接头处应跨接地线。各保险丝熔量必需符合设计要求,主电源开关与照明开关电源进线,应分别敷设。5.10轿厢布线,轿顶布线应敷设在固定的线槽、管内每线槽、线管布局合理,轿顶各平安开关与按钮操作敏捷动作牢靠,轿内按钮、蜂鸣器、风扇照明工作正常、急停、检修、消防独立服务,功能转换正常轿厢超载,称量装置精确牢靠。5.11随行电缆和爱护装置,随行电缆两端应牢靠固定,轿厢压缩缓冲器后电缆

9、不得与底坑地面和轿厢底边框接触,随行电缆不得与限速器钢丝绳,选层器钢带,限位极限等开关,井道传感器与对重装置交叉。5.12调试慢、快车调整抱闸间隙匀称,偏差小于0.7mm,检查各部位急停、检修、超速、断带、断绳等平安开关与按钮转换动作敏捷牢靠,开门刀与各厅门地坎间隙为510mm,门锁滚轮与轿厢地坎间隙为51Omm,平安钳动作爱护开关正常,运行速度符合产品要求,起动运行和停止其舒适感应达到产品性能,限制系统的指令、呼唤、开车、载车、停车、平层等精确无杂音,光信号显示清楚正确,相序爱护牢靠,平安急停、开关机房、轿顶、轿内、底坑应牢靠电梯附加功能满意合约之功能,机房噪声小于或等于80()o运行中轿厢

10、内噪声小于或等于55(八),开关门过程噪声小于或等于65(八)o5.13机房、井道、底坑、轿厢、轿顶应清洁无杂物。机房地面应刷棕红色,全部设备四周应刷黄色警戒线。地面线槽应刷黄黑色间隔色。限制柜、曳引机等设备无积尘、油渍。全部电梯的附属金属构架,预埋件与焊接处都应漆防腐处理。曳引机驱动强轮与惯性轮应标注运行方向标记。机房应通风良好、门窗齐全并加锁,门口标有“机房重地闲人免进”示意(用户负责)。5.14隐藏工程5.14.1本安装的隐藏工程为承重梁(或称搁机大梁)的埋设。5.14.2依据电梯安装验收规范(503102011)规定,承重梁(或称搁机大梁)埋入深度应超过墙厚中心200毫米且不小于75毫

11、米。5. 14.3承重梁(或称搁机大梁)按规定和电梯安装井道确认图纸要求就位后,须经业主或监理的签字认可,方能用碎嵌塞墙洞。6、保证工程质量的措施。6. 1做好开工前的打算。6.1.1 确保安装技术人员均持证上岗。6.1. 2勘察好土建井道,帮助业主方在进场施工前整改好井道土建。6.1.3 向施工班组进行具体的技术交底,使施工班组熟识工程的内容、性质、进度和技术要求。6.1.4 配备足够的施工机具和计量器具,确保上述机具和器具符合施工的要求。6. 2听从专家和技术人员的指导和监督,发觉问题应与时反馈,帮助解决。6.3 各级参与由业主方或总承包方主持的协调会议,搞好横向协调协作,主动接受业主方和

12、监理方的检查和监督。6.4 施工班组应严格遵照安装工艺和操作规范进行施工,并对每一个施工环节进行自检和互检。上一道工序不合格,不准转入下一道工序施工。6.5 强化关键工序的施工检验和质量追溯,全部关键工序都必需作好书面记录。6.6搞好文明施工,确保施工环境整齐。6.6.1全部机房的地坪,都必需油漆(尽管本项事宜不在合同规定范围内,但从施工质量动身,很有必要,为此需事先向业主方说明状况,并要求业主方供应实施油漆的材料。)6. 6.2每日做好“落手清”工作。7、保证平安施工的措施平安生产是企业头等大事,必需贯彻平安第一预防为主的方针,加强平安生产的领导、严格管理、消防隐患、有章必循、违章必究、坚决

13、杜绝伤亡事故。6.1 组长(是平安员)要从自身做起,并监督检查本组的平安工作、坚持做到上班前对组员进行平安教化。防止事故发生。6.2 全部员工,不论在任何状况下进入施工现场时必需穿好工作服,戴好平安帽,穿好绝缘鞋,上架作业要系好平安带。6.3 严禁酒后作业,作业时禁止玩耍、打逗、看与工作无关的书籍、听收录机等。7. 4每道关键的、危急较大的工序、组长必需亲临现场指导操作。7. 5严禁立体作业。7. 6动慢车之前,轿顶急停开关必需接通,否则不准动车。待彻底检查平安隐患后可动慢车。7. 7以上制度,全体员工要仔细遵守,如有违反按情节轻重处以罚款处分,至致除名。7. 8施工现场平安性质。7.1.1

14、每位员工上岗前必需仔细填写上岗平安工作保证书。7.1.2 上岗必需配戴平安帽,平安带和工作服。7.1.3 施工现场禁止吸烟、上班时间禁止喝酒。7.8.4合理正确运用平安带生命线。7. 8.5施工现场厅门口必需有符合规范的防护栏,防坠落爱护。7.8. 6施工过程中应运用爱护设备,包括对眼睛、脸、头部和手足进行爱护的防护服务听力爱护与呼吸爱护用品。7.8.7每位员工必需合理正确运输贮存运用氧气、乙烘设备。7.8.8施工现场包括厅门口、库房、机房,都需配备干粉灭火器。7.8.9施工现场必需配放合格足够的照明并确保平安。7.8.10施工现场必需爱护平安环境包括厅门、机房、库房的卫生。7.8.11施工现

15、场包括厅门口机房、库房张贴平安标记。7.8.12每位员工必需正确地上下轿顶、下底坑、离底坑的程序。7.8.13每位员工应正确运用短接线。7.8.14每位员工在工作中应正确操作,警示/锁闭的过程。7.8.15每位员工在下班前必需仔细检查设备、工具与厅门口护栏等平安工作。7.8.16每位员工不乱拉线、不乱接电线。7. 8.17每位员工服装应整齐,住房应卫生,确保清洁卫生平安舒适的环境。7.8. 18每位员工必需仔细执行以上规定,违者必需下岗学习,并进行适当的罚款。7.9.1每位员工必需仔细学习安装质量技术自检手册,保留好的安装技术,改正不美观、不合格安装技术。严格按蒂森验收规范与当地验收规范施工。7.9.2 每位员工在施工完每道工序后,必需进行自检,合格后方可让班组进步行复检。7.9.3 在施工过程土建或设备更改时,必需有相关的手续,方可进行更改。7.9.4 电梯功能应齐全有效,运行质量良好,并应通过蒂森电梯的检测与质检验收部门检测验收。7.9.5 9.5电梯设备安装验收后应保证设备的完好,外观的整齐美观。7.9.6在蒂森公司检查过程中,有不合格项目必需与时整改。7.9.7应保证给甲方齐全的有关资料和

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
