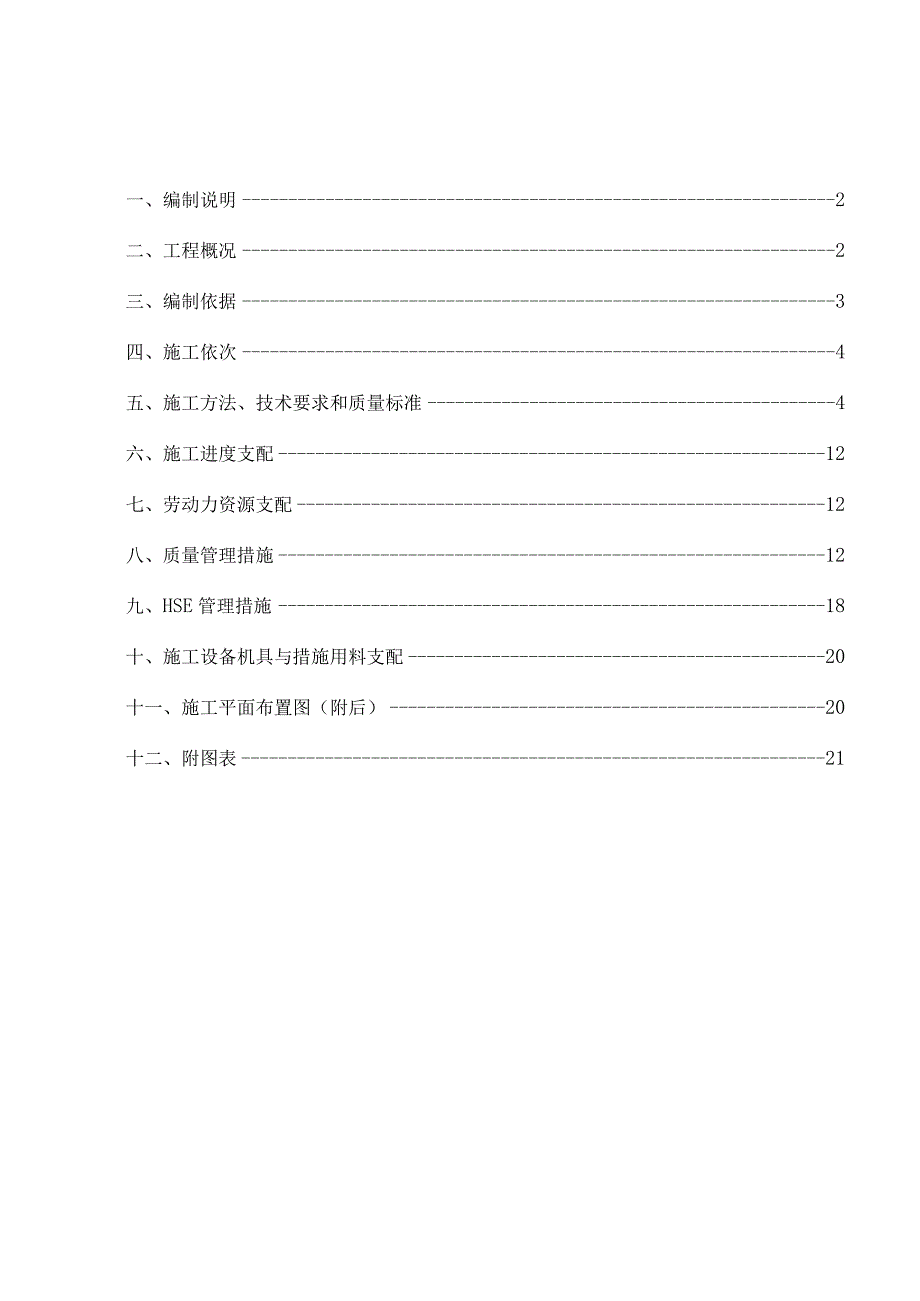

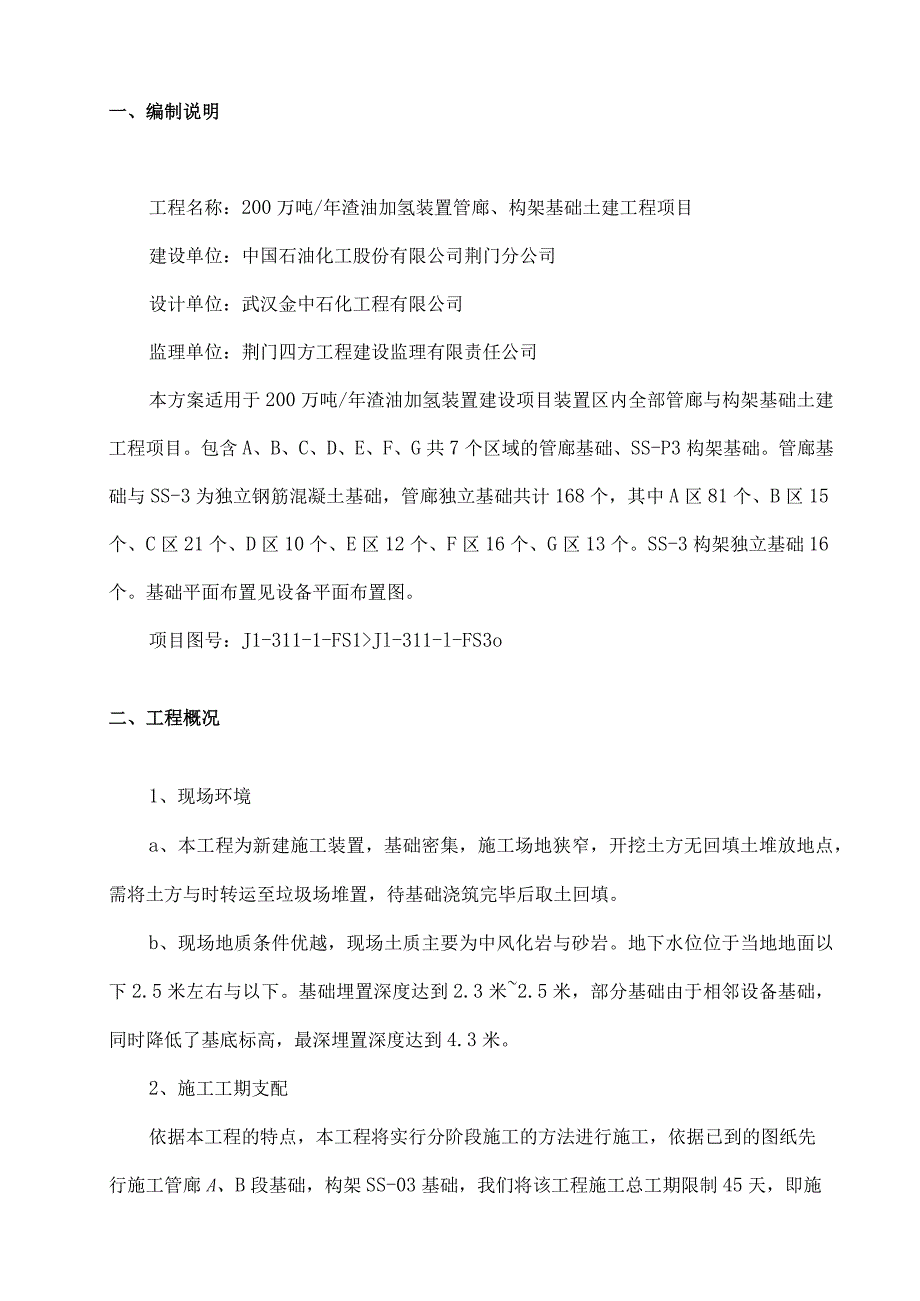

1、一、编制说明2二、工程概况2三、编制依据3四、施工依次4五、施工方法、技术要求和质量标准4六、施工进度支配12七、劳动力资源支配12八、质量管理措施12九、HSE管理措施18十、施工设备机具与措施用料支配20十一、施工平面布置图(附后)20十二、附图表21一、编制说明工程名称:200万吨/年渣油加氢装置管廊、构架基础土建工程项目建设单位:中国石油化工股份有限公司荆门分公司设计单位:武汉金中石化工程有限公司监理单位:荆门四方工程建设监理有限责任公司本方案适用于200万吨/年渣油加氢装置建设项目装置区内全部管廊与构架基础土建工程项目。包含A、B、C、D、E、F、G共7个区域的管廊基础、SS-P3构
2、架基础。管廊基础与SS-3为独立钢筋混凝土基础,管廊独立基础共计168个,其中A区81个、B区15个、C区21个、D区10个、E区12个、F区16个、G区13个。SS-3构架独立基础16个。基础平面布置见设备平面布置图。项目图号:J1-311-1-FS1Jl-311-l-FS3o二、工程概况1、现场环境a、本工程为新建施工装置,基础密集,施工场地狭窄,开挖土方无回填土堆放地点,需将土方与时转运至垃圾场堆置,待基础浇筑完毕后取土回填。b、现场地质条件优越,现场土质主要为中风化岩与砂岩。地下水位位于当地地面以下2.5米左右与以下。基础埋置深度达到2.3米2.5米,部分基础由于相邻设备基础,同时降低
3、了基底标高,最深埋置深度达到4.3米。2、施工工期支配依据本工程的特点,本工程将实行分阶段施工的方法进行施工,依据已到的图纸先行施工管廊A、B段基础,构架SS-03基础,我们将该工程施工总工期限制45天,即施工日期为2014年12月23日-2014年2月5日,进度支配支配均将以确保工程质量和竣工为目标,组织好劳动力,材料、机械设备、协调好各方关系,确保总工期目标的顺当实现。3、主要工程量全部基础税均采纳商品碎浇筑,垫层险采纳C15碎,独立柱基础采纳C30碎,其中A段管廊C15碎垫层8311)3,C30基础校608相,B管廊C15垫层11.8m3,C30基础校92.4相,SS-03构架基础C15
4、垫层13.211)3,C30基础碎99.Sn?。A、B管廊采纳MII52-1450螺栓,共计384套,SS-03构架采纳MII48-1350螺栓,共计64套。4、主要技术参数、螺栓:Q345-B(2)、钢筋:HRB400()、HPB300()(3)外形尺寸名称外形尺寸碎强度等级数量备注A段管廊1.103*1.103*1.6+3*3*0.6C3081B段管廊1.103*1.103*1.6+2.6*2.6*0.6C3015C段管廊1.08*1.08*1.6+2.5*2.5*0.6C3516三、编制依据1、武汉金中石化工程有限公司设计图纸2、设备混凝土基础工程施工与验收规范(SH3510-2011)
5、3、混凝土外加剂应用技术规范(GB50119-2013)4、建筑工程冬期施工规程(JGJT104-2011)5、建筑工程施工质量验收统一标准(GB50300-2013);6、建筑施工现场平安检查标准(JGJ59-2011);7、混凝土结构工程施工质量验收规范(GB50204-2011)8、建筑地基基础工程施工质量验收规范(GB502022002);9、混凝土结构工程施工质量验收规范(GB502042002);10、混凝土工程现场检测技术标准(GB/T50784-2013);11、工程测量规范(GB50026-2007);12、施工现场临时用电平安技术规程(JGJ46-2005);13、建筑工程
6、资料管理规程(DBJ01-51-2003);14、中华人民共和国石油化工行业标准(SH/T3503-2007)与建筑工程施工相关管理规定。四、施工依次测量放线一基础基槽土方开挖f验槽一垫层浇筑f柱承台钢筋、模板安装f验收钢筋模板一基础承台混凝土浇筑一短柱钢筋、模板、螺栓安装一螺栓验收f短柱混凝土浇筑一基础验收f土方回填。五、施工方法、技术要求和质量标准(一)、技术打算(1)、细致做好扩大初步设计方案的审查工作任务确定后,应提前与设计单位结合,驾驭扩大初步设计方案编制状况,使方案的设计,在质量、功能、工艺技术等方面均能适应建材、建工的发展水平,为施工扫除障碍。(2)、熟识和审查施工图纸施工图纸是
7、否完整齐全,是否符合国家有关设计和施工的方针政策,施工图纸与其说明书在内容个是否一样,在尺寸、坐标、标高和说明是否一样,熟识项目的生产工艺流程和技术要求,审查设备安装的图纸与其协作的土建图纸,保证土建施工的质量要求满意设备安装的工艺要求。(二)、材料打算依据施工预算进行材料分析和施工进度支配的要求,合理的进行材料选购,如地脚螺栓、预埋件、钢筋、碎等材料。(三)、主要施工方法1、测量放线、依据本工程现场具体状况,施工测量器具采纳1台经纬仪和1台水准仪,以IOonl钢卷尺进行施工测量限制:、以现场限制点坐标与标高为准,在新建装置四角设临时水平标高点5个。、在进行本工程地面以下基础施工前,依据设计单
8、位供应的平面坐标限制点来进行加密,并对每轴轴线布置和埋设限制桩,在旁边作三角轴线方向标记。本工程0.00相当于肯定标高103.90m。2、基础工程(1)、土方开挖与回填、基槽开挖采纳70%机械开挖30%人工开挖,设计图纸中基槽开挖深度为-2.32.5叫由于现场土质较好,按0.35进行放坡,对边坡松动土质实行有效措施进行清除,防止垮塌伤人。机械开挖土方时,预留100200Inm人工清基,同时派测量人员跟班限制测量,这样既可保证基底标高的精确度,又可消退机械施工时对基底土层的挠动;开挖出土方由5T自卸汽车转运至业主指定区域堆放,施工现场不得堆置。基槽人工清理自检合格后与时组织建设单位、设计单位、监
9、理单位、质量监督单位进行验收,验收合格后马上施工C15混凝土垫层,以防雨水浸泡。、基础回填前,应清除填方区域杂物、积水等,应对填方基底和已完隐臧工程进行检查和外观验收,并作好记录。、回填土沿基础两侧对称回填,以削减因回填土缘由引起的基础偏位。回填土采纳已开挖的粉质砂岩由下而上分层铺填,每层铺土厚度应依据密实度要求和机械性能确定,一般不宜大于30cm。每层摊铺后应整平再夯,每次铺填后,采纳小型夯实机械夯实,机械施工不到部位,应采纳人工夯实。(2)、模板工程、模板制作本工程模板全部选用标准尺寸为2240112015mm竹夹板,采纳100X50mm木材封锁边加肋,采纳48钢管支撑。模板拼装的纵横缝内
10、填塞2mm厚双面泡沫胶条,下口与碎接触处缝内填塞Iomm厚双面胶泡沫条或采纳水泥砂浆封口,以保证碎浇筑时不漏浆。模板与木防用铁钉连接,钉子横向间距500mm竖向间距60Omnb其中梅花形间距IoooXI20Omm布置木螺丝,以保证砂浇筑过程中铁钉不突出。如铁钉有钉入模板过深现象,用白乳胶调滑石粉腻子补平钉子眼。基础模板采纳中12对拉螺杆进行加固,间距500。现场模板运用加强现场管理,具体要求为:a、模板运用时应检查,必需是平整光滑,板缝密实,边角顺直;b、模板表面钉子平整紧贴模板,不能高出或钉入模板过深的现象;C、模板周转时要轻抬轻放;每次运用前须清理干净,涂刷脱模剂d、绑扎钢筋时应留意钢筋不
11、得碰划模板,如有损坏则换下模板。、模板拆除支撑拆除时的混凝土强度,应符合设计要求,如设计对模板拆除时混凝土所达到的强度无具体要求时,应符合下列规定:侧模:混凝土强度能满意其表面与棱角不因拆除模板面损坏时方可拆除。拆除模板,应轻拆轻放,对接着周转的模板,应清理干净、进行修整,并分规格堆放整齐,不用的模板或个别损坏的模板应与时送回仓库保管和修理。(3)、钢筋工程进场钢筋必需有出厂合格证与材质证明书,原材料做好标识并覆盖。并按规范规定在现场监理见证下随机抽检,合格后方可运用。在钢筋施工前,必需按图纸放样,钢筋加工应划线精确,弯曲角度与下料表应相符,加工好的成品必需分类堆放、标识清晰,钢筋接长采纳双面
12、,对焊前,应将端头进行除锈和磨平处理。在绑扎钢筋前,应先在清理干净的垫层上按设计要求施工隔离层,同时在四周侧壁上隔离,以削减接触面对碎的约束。垫好钢筋爱护层为防止短柱插筋在碎浇筑时受冲击而倾覆,用048钢管夹框加固严格限制爱护层厚度,钢筋与模板间要按设计要求的厚度设置标准爱护层垫块,并固定牢。所绑扎钢筋须先进行除锈处理,留意其间距、位置与焊接方法应符合设计要求。为保证柱插筋间距匀称,且浇碎时不发生偏移,柱插筋用048钢管夹框进行加固,并把承台纵横轴线测在钢管上以严格限制短柱爱护层厚度。把模板按柱插筋的间距锯成“齿形卡”固定柱钢筋,以保证柱插筋间距匀称,且浇筑时留意不允许碎干脆冲击柱筋,应从四周
13、缓慢浇筑以保证柱筋不偏移。钢筋绑扎完毕后细致比照图纸,先按各部位钢筋规格型号、数量、位置进行复核,后按设计要求尺寸绑扎钢筋、固定埋件,并留出爱护层。绑扎成型后经自检无误后由有关部门共同验收。(4)、地脚螺栓安装依次为:测量定位一固定架就位、固定一在固定加上焊接挂钢丝用龙门架一轴线、高程复核一挂钢丝一螺栓标高限制一螺栓定位。、规格小于52的螺栓受用井字脚手架定位安装,规格大于52的螺栓采纳8吨吊车吊装定位安装。、测量限制应充分考虑测量仪器用于近距离测量精度不高的影响。如总尺寸、对角线尺寸采纳经纬仪测角,短距离用钢尺量测。、复核无误后,挂钢丝,比照钢丝定位预埋螺栓。与此同时上部每根螺栓在两个方向同
14、时用经纬仪校正螺栓的偏差,校正无误后将钢筋骨架与固定架焊接连接,并在预埋螺栓上拧上螺母与固定架紧密连接。、螺栓模板的拆除受用吊车拆除。、待螺栓安装完毕后,对丝扣进行防护:螺栓丝扣套采纳钢管(螺栓直径加400);螺栓具体安装见下图:基础宝林昉护弟护(错形)与础轮柱防护始护(形)760螺栓安装定位板52MM螺栓支架矩形螺栓安装支架图(5)、混凝土工程该工程混凝土采纳商品混凝土。、混凝土浇筑打算:对进场的每一车预拌商品混凝土进行交货验收。验收的内容包括:a、预拌混凝土类别、数量和协作比通知单。b、该批次混凝土所用原材料(水泥、砂、石、掺和料、外加剂等)和试验报告和成品合格证。c、查验预拌混凝土的出厂
15、发货单,记录搅拌车的进场时间。d、测定预拌商品混凝土的坍落度。不得运用不满意坍落度要求的商品混凝土。、混凝土浇筑为保证台阶浇筑时出现吊模下碎上翻现象,拟采纳以下措施:a、冬季碎施工必需添加防冻剂。b、碎浇筑至台阶处时,暂停半小时,而后再浇筑上层台阶碎,即间歇式浇筑。在浇筑过程中,要留意满意如下要求:a、下料时碎输送软管要插入到离浇筑面Im距离,以防止离析和分别现象。b、下料厚度不得超过500mm且前后层浇筑时间不得超过初凝时间。c、下料前泵车必需用砂浆洗泵,洗出的砂浆接回搅拌站重新和碎一起搅拌匀称后运用,以避开奢侈。d、为防止泵送意外阻管造成停顿,施工现场需设临时应急人工上料通道。浇筑台阶式基础碎时,第一层碎应输送在承台模板与柱筋间的位置,由人工用铁锹铲平,以防止碎直冲模板产生烂根现象。碎浇筑前要对操作人员进行书面或口头交底。碎振捣采纳插入式振动棒,所
