《桩基监理实施细则.docx》由会员分享,可在线阅读,更多相关《桩基监理实施细则.docx(36页珍藏版)》请在第壹文秘上搜索。

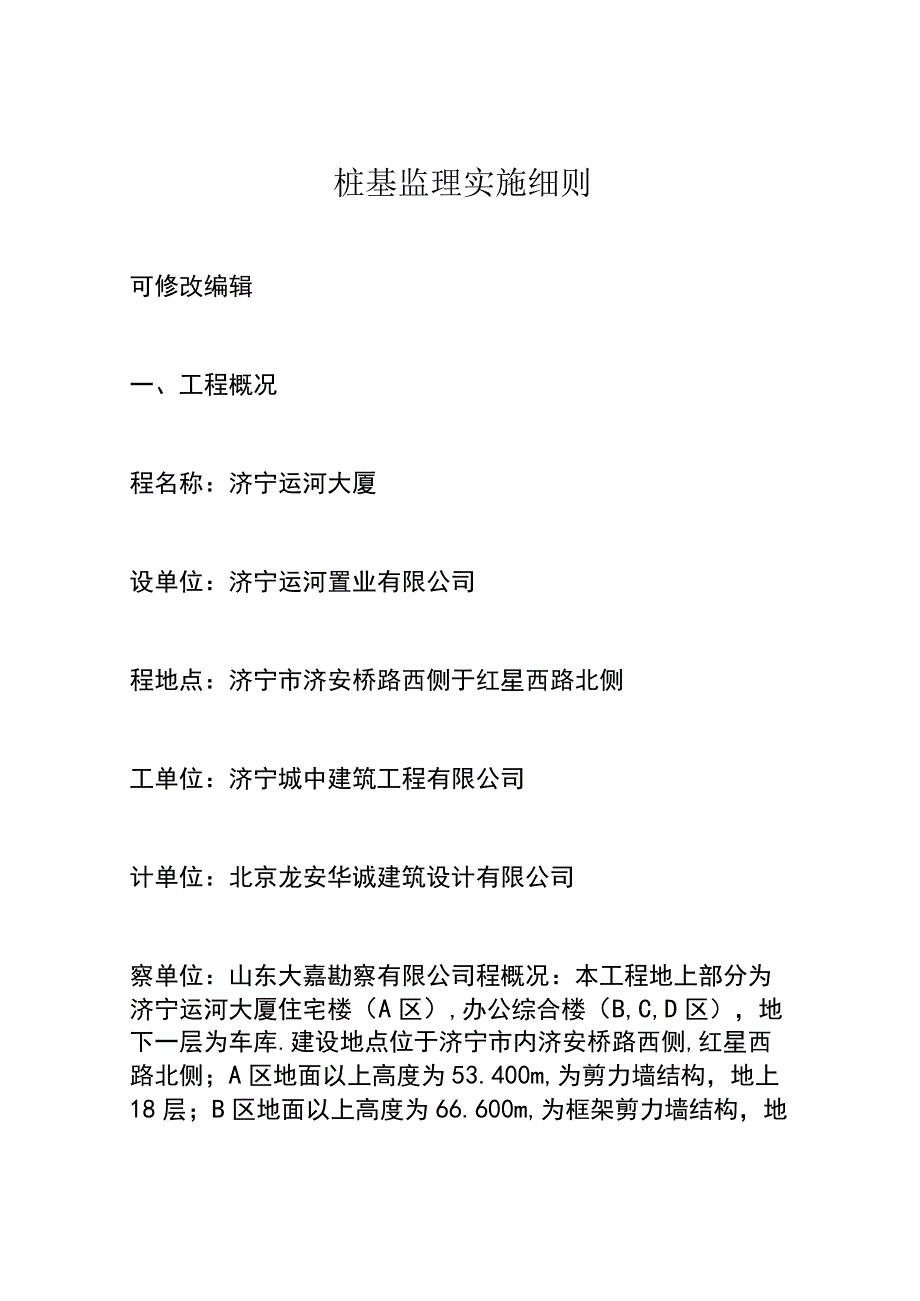

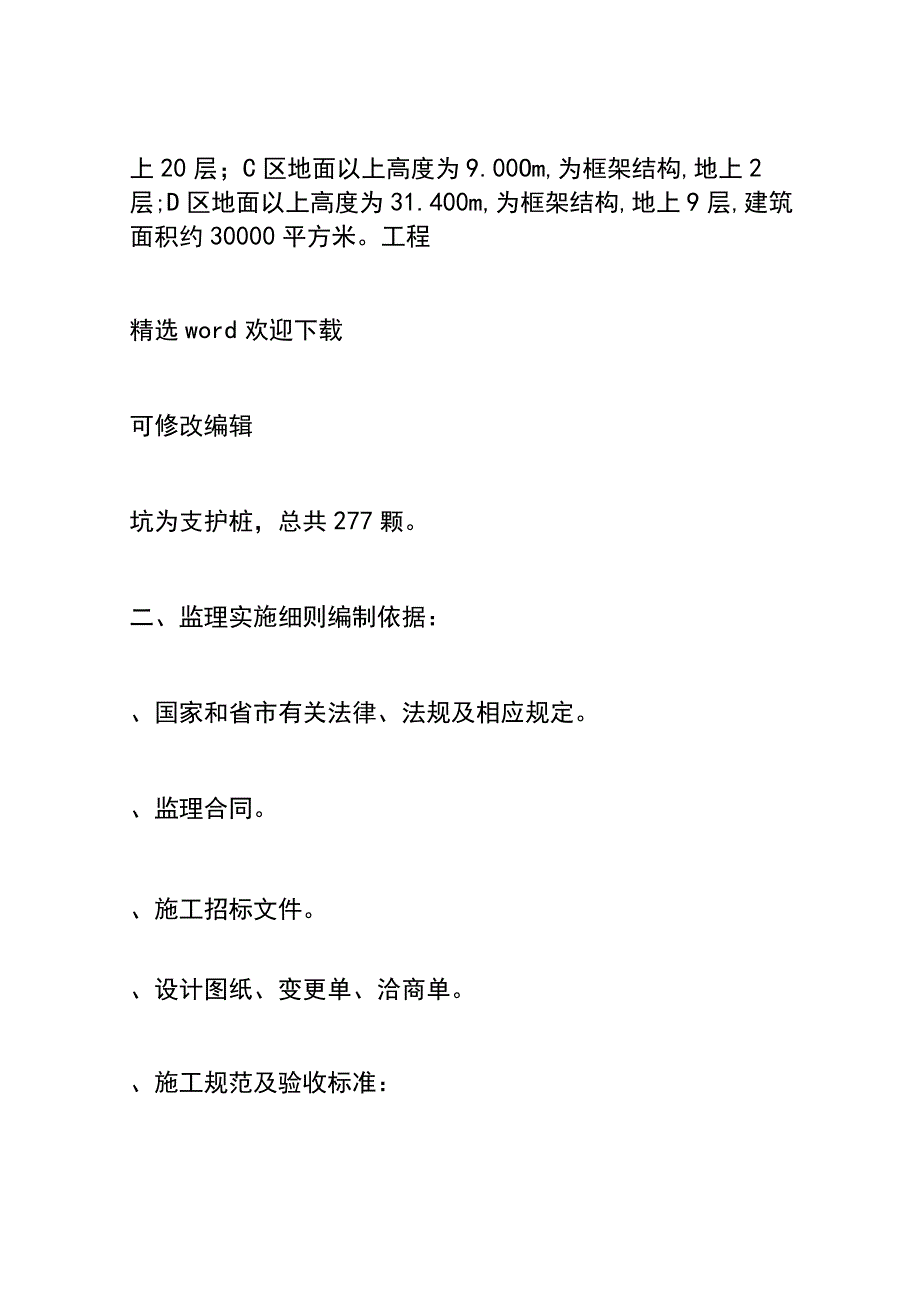

1、桩基监理实施细则可修改编辑一、工程概况程名称:济宁运河大厦设单位:济宁运河置业有限公司程地点:济宁市济安桥路西侧于红星西路北侧工单位:济宁城中建筑工程有限公司计单位:北京龙安华诚建筑设计有限公司察单位:山东大嘉勘察有限公司程概况:本工程地上部分为济宁运河大厦住宅楼(A区),办公综合楼(B,C,D区),地下一层为车库.建设地点位于济宁市内济安桥路西侧,红星西路北侧;A区地面以上高度为53.400m,为剪力墙结构,地上18层;B区地面以上高度为66.600m,为框架剪力墙结构,地上20层;C区地面以上高度为9.00Om,为框架结构,地上2层;D区地面以上高度为31.400m,为框架结构,地上9层,

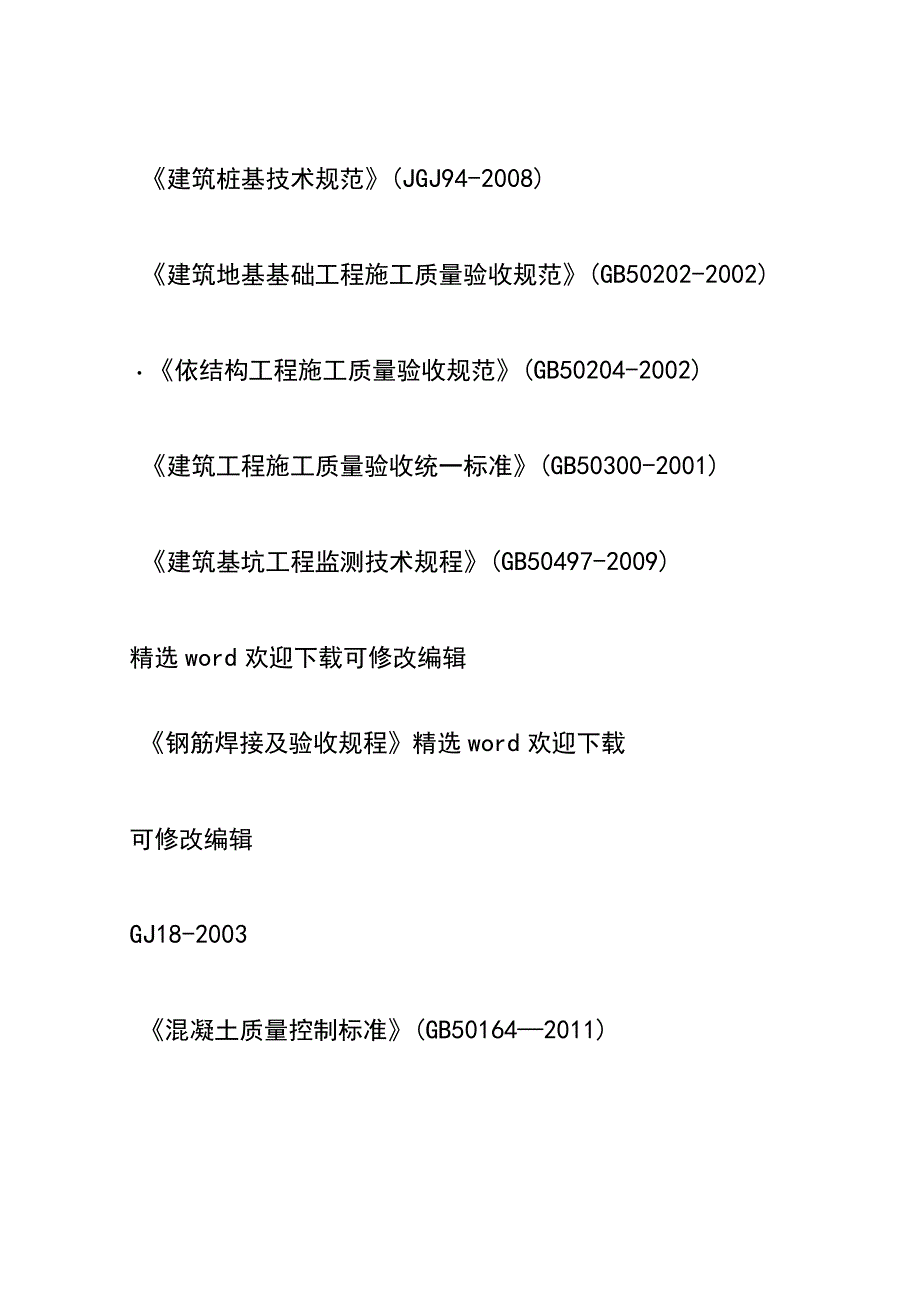

2、建筑面积约30000平方米。工程精选word欢迎下载可修改编辑坑为支护桩,总共277颗。二、监理实施细则编制依据:、国家和省市有关法律、法规及相应规定。、监理合同。、施工招标文件。、设计图纸、变更单、洽商单。、施工规范及验收标准:建筑桩基技术规范(JGJ94-2008)建筑地基基础工程施工质量验收规范(GB50202-2002)依结构工程施工质量验收规范(GB50204-2002)建筑工程施工质量验收统一标准(GB50300-2001)建筑基坑工程监测技术规程(GB50497-2009)精选word欢迎下载可修改编辑钢筋焊接及验收规程精选word欢迎下载可修改编辑GJ18-2003混凝土质量控
3、制标准(GB501642011)建筑施工安全检查标准(JGJ599)建筑机械使用安全技术规程(JGJ33-2001)施工现场临时用电安全技术规范(JGJ462005)三、监理工作的控制目标及工作内容理目标:1、支护桩工期目标:2013年8月20日一2014年12月20日、质量目标:确保工程合格。精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑精选word欢
4、迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑四、钻孔灌注桩一)质量标准1 .原料钢筋工程和混凝土质量要求见本节“钢筋工程”、“混凝土工程”。2 .基本要求(1)孔径、孔深、孔位和沉淀层厚度必须符合设计要求。(2)水下混凝土应连续灌注,严禁有夹层和断桩。(3)钢筋笼不得上浮,嵌入冠梁的锚固钢筋长度不得低于规范规定的最小锚固长度要求。(4)桩的无破损检测必须符合设计要求。(5)凿除桩头混凝土后,无残余的松散混凝土。3 .质量要求及检测项目见表3-1、3-2o精选word欢迎下载钻孔灌注桩检测项目表37项检查项目次12混凝土强度(MPa)群桩桩位排架桩直桩3钻孔倾斜率
5、()斜桩摩擦桩4沉淀层厚度(mm)柱桩5钢筋骨架底面高程(mm)6钢筋骨架检测项目表3-2项次12距检查项目钢筋材质受力钢筋间2个断面规定值或允许偏差符合国家标准GB1499-84检查方法和频率用尺量,每构件检查孔径摩擦桩孔深柱桩桩的检测比设计深度超深不小于5cm符合设计要求查桩检测记录不大于设计规定不小于设计要求不小于设计要求查灌注前记录查灌注前记录查灌注前记录2.5不大于O.4d(d为设计桩径)查灌注前记录501查灌注前记录纵、横方向在合格标准内100用经纬仪检查规定值或允许偏差检查方法和频率精选word欢迎下载可修改编辑每构件检查5-103平、螺旋筋间距(mm)钢筋骨架尺4寸(mm)保护
6、层厚度5(mm)20置(mm)(二)质量控制重点每架抽查30%10直径5抽查长10按骨架总数30%+0,-20个间距精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑施工方案审查精选word欢迎下载1 .可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑2 .钻孔过程监理人员质量控制内容(1)检查钻孔位置、钻机起吊滑轮缘、桩孔中心两者是否在同一铅垂线上。(2)随时测试钻孔用泥浆,各项指标是否要求。(3)经常检查钻具的垂直度,防止钻孔倾斜超标。(4
7、)成孔检测。清孔完毕后检查孔口、孔中部、孔底沉淀厚度及孔底的泥浆指标是否符合有关规范及设计要求。用检测仪、成孔器等仪器设备测量孔径、孔深、倾斜度等指标,并填写成孔检验记录。.安放钢筋骨架。放前,检查钢筋骨架,钢筋骨架的制作质量。控制钢筋骨架安放就位准确,防止钢筋骨架偏位。安放后检查其固定可靠性,防止钢筋骨架上浮或下沉。4 .灌注水下混凝土(1)混凝土配合比的控制精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选w
8、ord欢迎下载精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑(2)灌注混凝土前,应再次对孔底沉淀厚度进行检测,如沉淀厚度超标,需继续清孔。(3)混凝土拌和物运至拌和地点时,应检查其均匀性和坍落度,如不符合上述要求应进行二次拌和;达不到规定要求,不得使用。(4)灌注水下混凝土注意以下事项:注首批混凝土时,导管下口宜距孔底距离为300-500mm,导管埋入混凝土中的深度不得小于12m。灌注中,要经常探测孔内混凝土面位置,及时调整导管埋深,控制导管在2-6m之间。;混凝土应连续浇注,当导管混凝土不满时,应要求施工人员徐徐灌注,防止导管中形成高压气囊;当混凝土面接近钢筋骨架时,宜使导管保
9、持较大的埋深,并放慢灌注速度,以减小混凝土的冲击力;当混凝土面进入钢筋骨架4m以上时,提升导管,使导管下口高于骨架底部2m以上,即可恢复正常灌注速度;灌注的桩顶标高应比设计高出50-80mm,以保证桩顶混凝土强度。精选word欢迎下载可修改编辑5 .成品桩质量检测根据桩基施工验收规范的有关要求及合同文件规定,对有代表性的桩、质量有怀疑以及因灌注故障处理过的桩应采用无破损法检测桩的质量。重要工程或重要部位的桩应逐根进行无破损检测或钻取芯样。桩的无破损检测可委托有相应资质并经监理工程师认可的检测单位进行,检测结果须经设计单位确认。(三)常见质量问题的预防及处理桩位位置错误,通常由以下原因引起的:一
10、是使用数据有误或计算错误;二是所引用的控制点遭到破坏;三是放样错误。预防的措施:一是认真审核所使用的数据,杜绝计算错误;二是认真复核所引用的控制点;三是桩位放样后,用相邻桩位的相对位置进行复核。精选word欢迎下载.钻孔过程中易出现的问题及处理1)塌孔精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选wo
11、rd欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载精选word欢迎下载可修改编辑3)缩径与坍孔精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑精选word欢迎下载可修改编辑出现缩径或坍孔时,加大泥浆比重,以稳定孔壁。在淤泥质粘土地层钻进时,容易产生缩径问题,钻进时应注意,每进尺一定深度
12、后,上下提放钻头,重新扫孔,确保成孔直径;放钢筋笼之前,先用验孔器进行验孔。方钢筋笼时应避免碰撞孔壁,使泥膜和孔壁破坏。(4)掉钻头掉钻头的原因是卡钻时强提强扭,使钻杆接头不良或滑丝;电动机接线或冲击钻头转向装置断裂。掉钻头后,迅速用打捞钗、钩、绳套等工具打捞。若钻头被泥沙埋住,可用小冲击钻锥冲击或用冲洗的方法将钻锥周围的钻渣松动,使用打捞工具打捞;如果钻头发生倾斜或移位,用打捞工具难以打捞时,可用水下小范围爆破等方式,扩大钻头周围桩径,然后通过调整砖头位置,用打捞工具打捞;如果水下爆破效果不理想,可考虑扩大孔径来解决,但必须征得业主和设计单位同意。精选word欢迎下载可修改编辑灌注过程中常见
13、问题及预防(1)导管漏水原因一是接头不密实,不牢固,二是导管周围磨损。在使用前要督促承包人按规定要求进行导管测试。首批混凝土灌注后导管漏水,应将已灌注的混凝土及时处理,重新灌注;在在混凝土面处于井孔水位不很深的情况下,导管进水时,可采用底塞隔水的方法,并外加一定压力重新插入导管,恢复灌注。2)混凝土卡管要是有混凝土的离析造成,也有因粗骨料个别粒径过大或落物堵塞导管。对于混凝土卡管的预防,一是要求承包人严格控制混凝土的配合比、运输方式,防止混凝土离析,防止砂、碎石中有较大粒径的原碎石、卵石等;二是加强灌注施工现场管理,防止异物落入管中。3)钢筋骨架上浮筋骨架上浮的原因是孔内混凝土上翻时,混凝土与
14、钢筋之间的摩擦力带动钢筋骨架一起上升造成的。在混凝土灌注时,应控制孔内混凝土接近钢筋骨架底部时导管底置于恰当的位置,即导管下方时,两者距离不可太近,并缓慢灌注混凝土,当孔内混凝土上升到钢筋骨架底部精选word欢迎下载上方时,在保证导管埋深的前提下,将导管底部提升到高于钢筋骨架底的合理位置;二是加强钢筋骨架的固定。精选word欢迎下载可修改编辑4)其他根据实际地质情况变化,对如下情况应向总监理工程师提出报告:实际地质情况与设计勘察资料不符且对桩有明显不利影响;或有利于桩承载力,有可能减少桩长:溶洞较多,怀疑支撑桩下有孔洞,影响承载力。导管埋置过深致使不能提升导管、混凝土拌和机械损坏、停电、塌孔等原因造成混凝土不能及时浇注时,必须立即采取措施:一是灌注不久发生故障,不能及时浇注混凝土,应及时将导管拔出,将已灌注的混凝土吸出,将钢筋骨架吊起,然后重新清孔,吊装钢筋骨架和灌注混凝土;二是按上述方法处理达不到要求时,应重钻补桩或会同有关单位研究补救措施。(四)监理记录录钻孔灌注桩开工前,并对承包人个放样结果复核,签认施工放样报验单。精选word欢迎下载可修改编辑钻孔期间,记录所选用钻机类型、钻位地质情况、钻孔的进度、成孔情况以及出现的问题及处理过程。验收钢筋骨架后,填写钻孔桩钢筋质量检验报告单。在混凝土
