1、环境爱护和水土保持管理措施01.1工程概况杭州市其次水源千岛湖配水工程从千岛湖淳安县境内取水,通过输水隧洞将水引至杭州市余杭区闲林水库,为下游原水输水工程供应优质千岛湖水,同时在输水线路途中向建德市、桐庐县及富阳市部分区域供水。本标段施工范围为桩号56+850m63+48Om段的施工总承包。位于桐庐县境内,工作内容主要包含有输水隧洞、施工支洞、渣场边坡防护、施工过程中的涉及到的道路、渠道、管道等专项设施拆除及恢复建设工作等。本标段涉及的主要建筑物有:沈家支洞长599m,开挖呈城门洞型,支洞净宽为5.5mx6.0m(宽X高)。井湾里支洞长760m,开挖呈城门洞型,支洞净宽为5.5mx6.0m(宽

2、X高)。支洞由其他承包商完成,本合同完成支洞的维护和封堵等。输水隧洞长6630m,桩号为56+850m63+480m,标准衬砌段开挖呈平底马蹄形,一衬后底宽4.8m,按不同的围岩类别实行不同的支护方式。沈家支洞施工段桩号56+85060+382段,长3532m;井湾里支洞施工段桩号60+38263+480段,长3098m。依据现场实际条件,本标段施工共分四个作业面绽开,沈家支洞施工段为1#、2#作业面,长度分别为1911m1621m,井湾里支洞施工段为3#、4#作业面,长度分别为1458m、1640io,.098+9000.09:2,他炀必加)图1.1“输水隧洞各工作面布置示意图本合同的开工时

3、间为2022年2月1日(以总监理工程师的开工令为准)合同完工日期为2022年11月30日,总工期为34个月。0L2环境爱护和水土保持目标本工程环境爱护和水土保持目标为:保持工程施工过程依据GB/T24001-2004环境管理体系要求及使用指南的程序和标准持续、高效运行。工程施工过程中强化环保措施,依据本合同技术条款有关规定严格遵守我国有关环境爱护及水土保持法律、法规,编制好环境爱护方案;防止生产废水、生活污水污染水源,做好噪音、粉尘的防治工作,保持施工区、生活区的卫生清洁,确保开挖边坡和渣场边坡稳定,防止水土流失,保证施工人员和四周群众的平安健康。主体工程施工过程中,强化环保措施,以满意我国和
4、地方的环保法规以及招投标文件的环保规定。施工弃渣:施工弃渣场位于支洞口四周,按总承包单位、监理单位、建设单位的要求规划,有序堆放,不造成污染及水土流失。开挖边坡按设计要求进行,开挖完成后,准时进行支护;生产、生活污水处理达标后排放;钻孔过程中使用湿法降尘,道路上配置洒水车洒水,防止道路粉尘飞扬;施工机械尾气排放满意标准;对各类噪声源,配置消音装置,合理支配工作时间,掌握噪声分贝值在允许范围内;成立道路维护班,配置5人左右维护本标规定的施工路面(包括庙小线进口至施工场地施工现场公共道路)和排水设施;车库、车间、设施停放场等,设置废油收集池;收集到的废油,进行特地处理,不随便排放。01.3环境爱护

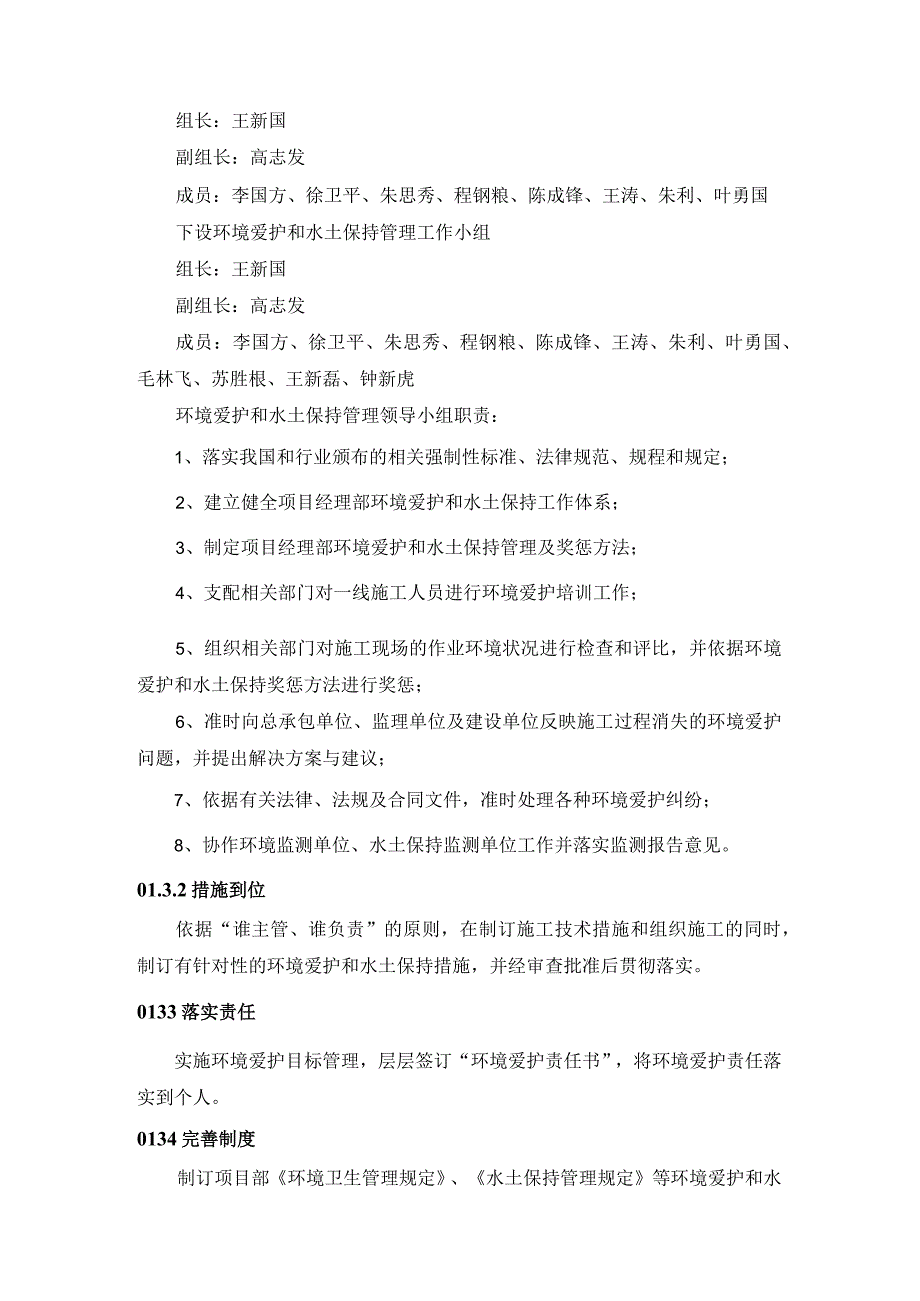

5、和水土保持管理体系01.3.1健全网络建立项目部环境爱护和水土保持管理领导小组,由项目经理任组长,成员由各有关部门、施工队负责人和环保专职人员组成,准时协调解决施工中存在的环境爱护重大问题。项目部经理作为项目负责人为环保水保工作第一责任人;平安科作为职能管理部门详细负责项目部环保水保管理工作,技术质检科、工程科、经营财务科、综合办公室等作为相关部门帮助平安科进行环保水保工作;环保水保管理人员作为现场管理人员对环境爱护工作进行监督。同时接受总承包人、监理单位、建设单位的管理及监督性检查。项目部环境爱护和水土保持管理领导小组:组长:王新国副组长:高志发成员:李国方、徐卫平、朱思秀、程钢粮、陈成锋、
6、王涛、朱利、叶勇国下设环境爱护和水土保持管理工作小组组长:王新国副组长:高志发成员:李国方、徐卫平、朱思秀、程钢粮、陈成锋、王涛、朱利、叶勇国、毛林飞、苏胜根、王新磊、钟新虎环境爱护和水土保持管理领导小组职责:1、落实我国和行业颁布的相关强制性标准、法律规范、规程和规定;2、建立健全项目经理部环境爱护和水土保持工作体系;3、制定项目经理部环境爱护和水土保持管理及奖惩方法;4、支配相关部门对一线施工人员进行环境爱护培训工作;5、组织相关部门对施工现场的作业环境状况进行检查和评比,并依据环境爱护和水土保持奖惩方法进行奖惩;6、准时向总承包单位、监理单位及建设单位反映施工过程消失的环境爱护问题,并提
7、出解决方案与建议;7、依据有关法律、法规及合同文件,准时处理各种环境爱护纠纷;8、协作环境监测单位、水土保持监测单位工作并落实监测报告意见。01.3.2措施到位依据“谁主管、谁负责”的原则,在制订施工技术措施和组织施工的同时,制订有针对性的环境爱护和水土保持措施,并经审查批准后贯彻落实。0133落实责任实施环境爱护目标管理,层层签订“环境爱护责任书”,将环境爱护责任落实到个人。0134完善制度制订项目部环境卫生管理规定、水土保持管理规定等环境爱护和水土保持相关规定,爱护和改善施工现场的生产、生活环境,防止由于工程施工造成的水土流失、水源污染及大气污染,保障施工期间四周居民和施工人员的身体健康。
8、01.3.5检查考核施工现场的环境爱护和水土保持工作实行定期和不定期检查考核制度,检查各施工生产场所落实环境爱护措施的状况,检查结果与考核挂钩。01.3.6教育培训将环境爱护教育纳入教育培训方案,在组织平安教育培训时,针对工程实际,将环境爱护的要求以及环境爱护的法律、法规学问作为教育培训的重要内容,对职工进行培训教育。OL4环保、水保主要措施本工程环保、水保相关措施依据分阶段、分步骤进行实施。现场机械设施、材料进入施工现场需经过当地村庄道路庙小线,运输时要特殊留意路面保养及清洁工作,掌握车重、车速,并削减扬尘,车辆出入庙小线需进行清洗,保持车辆干净,爱护当地沿线生态环境。01.4.1临建设施主
9、要环保、水保措施a.支洞开挖前(1)从目前钢拱架、钻孔台车临时加工厂到沈家支洞口道路路面黄泥用装载机全部清理至弃渣场侧,避开黄泥流入小河沟,对河水产生污染。(2)现场临时道路占用河道处(生活区及支洞口四周两处)通过埋设钢筋混凝土涵管(管径1.25m)的方式过流,过流断面必需满意通水流量要求,依据目前实际,两处需各再增加一条管涵(管径1.25m),同时,为保证管涵两侧干净、卫生,在埋设管涵处的上、下游两侧砌筑干砌石挡墙护面进行防护,避开泥土进入河道污染河水。临时施工道路占用河道到处理方式示意图详见下图:图L4-l临时施工道路占用河道到处理方式示意图(3)为增加临建场地范围内小河沟过流断面,我部方
10、案将该河道进行疏浚、深入处理,同时,对该沿线小河沟垃圾进行处理,在支洞开挖前,洞渣块石临时没有的状况下,首先对河沟两侧边坡均采纳撒草籽防护,绿化河道沿线环境。目前,我部混凝土导向墙、管棚钢管打设已经施工完毕,下一步为爱护边坡稳定,防止水流冲刷,将进行洞口边坡喷锚支护工作,乐观为支洞洞室开挖做预备工作。(4)支洞开挖前完成沉淀池的制作与安装,沉淀池位于支洞口左侧,设三级沉淀池,沉淀池的废水经沉淀处理后,作为施工(开挖钻孔、路面洒水)及绿化用水进行采用,沉淀池需常常进行清理,严禁未经处理的废水排入接近河沟,造成水体污染,经过沉淀处理后的水仍需做水质检测,依据检测结果达到的标准进行合理采用。(5)办
11、公生活区临建场地范围内道路依据标化施工场地要求进行硬化处理,同时将现场进行绿化处理,美化施工环境。b.支洞开挖后(1)沈家支洞洞口开挖后,首先采用开挖洞渣料将现场临时道路路基进行填筑(洞渣料填筑厚度在2m左右),之后进行混凝土路面硬化处理。(2)临时道路(临时加工厂至沈家支洞口、沈家支洞口至临建办公生活区)靠沿线小河沟侧坡面采纳干砌石护坡进行处理,避开坡面泥土受水流冲刷,影响河水质量。块石主要采纳支洞开挖爆破产生的洞渣料,坡面另一侧采纳撒草籽进行绿化防护。临时设施场地范围内小河沟坡面防护处理示意图详见下图:图L4-2临时设施场地范围内小河沟坡面防护处理示意图(3)洞身爆破开挖产生的废水须经三级
12、沉淀池进行沉淀过滤,严禁未经任何处理直接进行排放。(4)工程开挖时间长、强度大;且开挖隧洞单向掘进长度长(最长单向掘进长度约达2510m)。洞内通风排烟采纳FBCDZ-7-NOB型轴流风机(风量870m3min-2196m3min,功率2*55KW),风管采纳直径IloCm的排风软管。以确保洞内供风。进入隧洞后,在58+900.0062+000.00桩号处各布置一台吸出式风机,选择DK45系列中2*22kw轴流风机,吸风管直径取85CIn金属管。为削减洞内有害烟尘,洞内坚持湿式作业,钻孔采纳水钻,爆破排尘采纳喷雾法。装渣时,向石渣洒水,直到石渣湿渍为止。同时.,要求施工人员必需配戴防尘面具等劳
13、动爱护用品。(5)洞身开挖运输过程中,要特殊留意路面的洒水养护工作,掌握车速,削减扬尘。(6)合理规划弃渣场地,开挖渣土严格依据要求存放,场地内设置指示牌,由专人负责指挥,严禁乱堆乱放,弃渣料分层压实,渣场周边按设计要求设置排水设施,防止污染。(7)做好生活营地四周的绿化和美化工作,爱护生态,改善生活环境,使修建的各项临时设施尽可能与四周环境协调。0L4.2水环境爱护措施1、生活用水和生活污水处理措施(1)饮用水的水质符合生活饮用水卫生标准GB5749-2006的规定。(2)对生活区厨房污水、洗涤污水、浴室污水等经沉淀池和中和隔油池处理,厕所设化粪池,粪便经发酵处理后定期运至当地卫生部门指定地
14、点。(3)施工期生活污水必需进行处理,处理后的废水水质须符合受纳水体环境功能区规划规定的排放要求,达标后排放。不得将未处理的生活污水直接或间接排入河流水体中,或造成生活供水系统的污染。2、生产废水处理措施(1)砂石料开采加工及其它帮助生产系统等的废水处理实行雨污分流,建立完善的废水处理系统,将各生产系统常常性排放的废水统一收集处理。(2)废水处理系统排出的污泥需进行必要的脱水(或沉淀)处理后,运至指定的弃渣场堆存,防止污泥进入系统或排入河道。(3)建材堆放应有防雨水冲刷措施。含有害物质的建材如袋装水泥、化学品等不能堆放在河沟等水体四周。(4)施工机械的机修油污集中处理,带油污的固体废弃物不得随
15、地乱扔,应集中清理。施工废水不得排入四周农田及水库,必要时在施工场地设小型蒸发池,施工结束后清理覆土掩埋。(5)施工结束后,施工废料、垃圾等不得弃于施工场地,禁止倾倒在水体四周,准时清运至规定地点或按规定处理。(6)保证废水处理设施与各混凝土拌和系统同时建设,同时投入运行。01.4.3施工噪声防治措施1、噪声源掌握选用低噪声设施和工艺。加强设施的维护和保养,保持机械润滑,削减运行噪声。振动大的机械设施使用减振机座降低噪声。合理支配施工时间,避开影响四周居民正常生活。加强交通噪声的管理和掌握,进入施工营地和其他非施工作业区的车辆,不使用高音喇叭和怪音喇叭,尽量削减鸣笛次数;在生活区四周路段设置限速和禁鸣标牌。合理支配广播宣扬、音响设施时间,不影响公众办公、学习和休息。2、传声途径掌握拌合楼、空压机等车间尽可能用多孔性吸声材料建立隔声屏障、隔声罩和隔声间。3、个人防护措施为在高噪声区作业人员配备、使用耳塞、耳罩、防声头盔等个人防护措施进行个人爱护。01.4.4施工粉尘防治措施(1)开挖、爆破粉尘的消减与掌握1)施工工艺工程爆破方式选择光面爆破技术,削减粉尘产生量。凿裂、钻孔、爆破采纳湿法作业,降低粉尘。2)除尘设施钻机选用配备收尘系统的型号。3)降尘措施钻爆施工中,分
