《工地例会汇报材料.docx》由会员分享,可在线阅读,更多相关《工地例会汇报材料.docx(6页珍藏版)》请在第壹文秘上搜索。

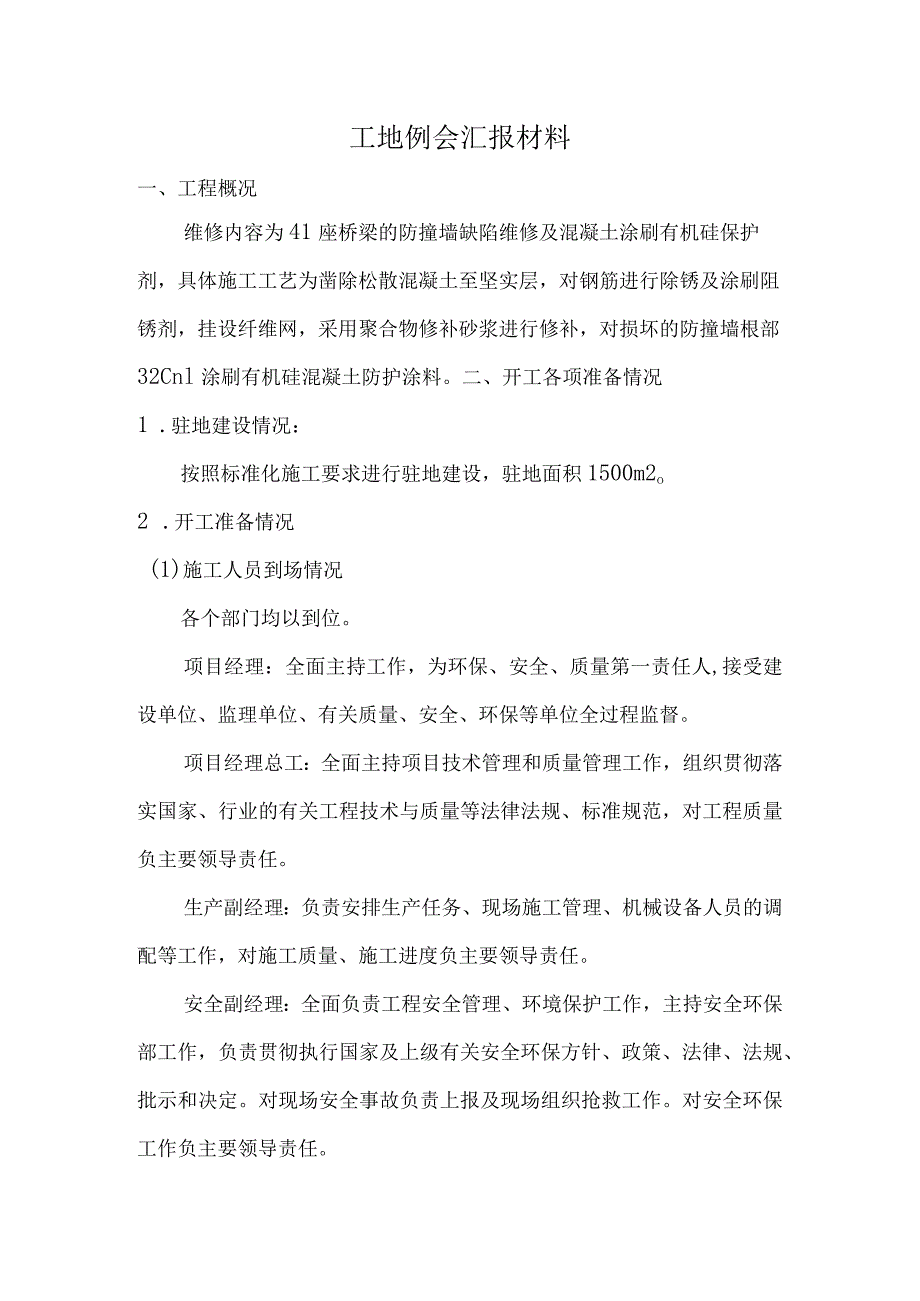

1、工地例会汇报材料一、工程概况维修内容为41座桥梁的防撞墙缺陷维修及混凝土涂刷有机硅保护剂,具体施工工艺为凿除松散混凝土至坚实层,对钢筋进行除锈及涂刷阻锈剂,挂设纤维网,采用聚合物修补砂浆进行修补,对损坏的防撞墙根部32Cnl涂刷有机硅混凝土防护涂料。二、开工各项准备情况1 .驻地建设情况:按照标准化施工要求进行驻地建设,驻地面积1500m2o2 .开工准备情况(1)施工人员到场情况各个部门均以到位。项目经理:全面主持工作,为环保、安全、质量第一责任人,接受建设单位、监理单位、有关质量、安全、环保等单位全过程监督。项目经理总工:全面主持项目技术管理和质量管理工作,组织贯彻落实国家、行业的有关工程
2、技术与质量等法律法规、标准规范,对工程质量负主要领导责任。生产副经理:负责安排生产任务、现场施工管理、机械设备人员的调配等工作,对施工质量、施工进度负主要领导责任。安全副经理:全面负责工程安全管理、环境保护工作,主持安全环保部工作,负责贯彻执行国家及上级有关安全环保方针、政策、法律、法规、批示和决定。对现场安全事故负责上报及现场组织抢救工作。对安全环保工作负主要领导责任。安全环保部:协助主管领导(安全副经理)负责项目安全环保的日常管理工作,严格落实施工全过程安全环保控制,并作好记录,负责施工现场的安全标志标牌的合理布置,合理安排施工现场安全防护工作,切实做好施工过程中的环保工作,对安全环保工作

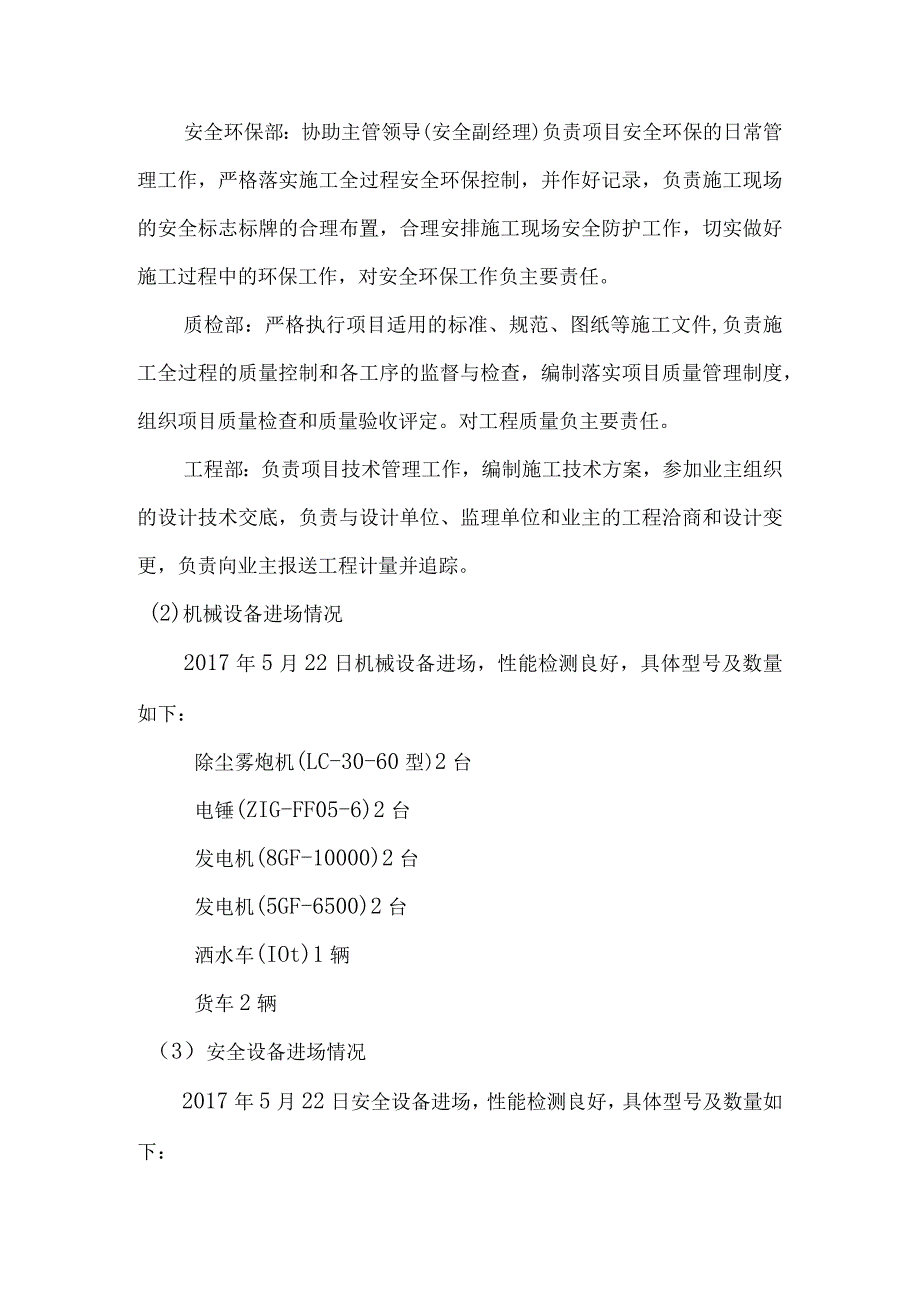

3、负主要责任。质检部:严格执行项目适用的标准、规范、图纸等施工文件,负责施工全过程的质量控制和各工序的监督与检查,编制落实项目质量管理制度,组织项目质量检查和质量验收评定。对工程质量负主要责任。工程部:负责项目技术管理工作,编制施工技术方案,参加业主组织的设计技术交底,负责与设计单位、监理单位和业主的工程洽商和设计变更,负责向业主报送工程计量并追踪。(2)机械设备进场情况2017年5月22日机械设备进场,性能检测良好,具体型号及数量如下:除尘雾炮机(LC-30-60型)2台电锤(ZIG-FF05-6)2台发电机(8GF-10000)2台发电机(5GF-6500)2台洒水车(IOt)1辆货车2辆(
4、3)安全设备进场情况2017年5月22日安全设备进场,性能检测良好,具体型号及数量如下:前方施工2000m1600m800m300m标志牌各4个,前方施工/减速慢行标志牌各4个向左改道标志牌/禁止超车/解除禁止超车各4个限速80公里/限速60公里/限速30公里/解除限速标志牌各4个自带光源箭头灯4个,发光路锥750个,发光水码80个三维仿真警察4个(4)材料进场情况原材料包括有机硅保护剂及聚合物修补砂浆,2017年5月22日原材进场,经天津市质量监督站第29站检测,符合施工需求。(5)前期资料编制上报情况施工组织设计、开工报告、图纸会审以及安全环保方面前期资料编制完成并上报。高通卡文件上交并完
5、成审批工作,下一步送至联网中心办理高通卡。三、进度计划安排全线共计41座桥梁需维修。以桥为单位进行进度计划安排,中小桥每日完成2-3座,大桥每日完成1座,特大桥2日完成1座。节假日因津蓟高速车辆较多,不安排施工。具体施工起终点及顺序如下:四、目前施工进展情况1、2017年6月5日完成试验首件左幅防撞墙维修77m2。2.2017年6月8号完成试验段左幅涂刷有机硅保护剂77m2o3、2017年6月8号完成左幅防撞墙维修,工程量220m20五、施工进度保证措施1、我公司成立由项目经理任组长、项目部及基层施工队有关人员参加的“保证工期领导小组”,健全岗位责任制,制定制度,责任层层落实并签订责任状,明确
6、各级管理人员的职责,完善考核制度。2、围绕工期目标制定各阶段进度计划和具体措施,每天早、晚召开碰头会,每周召开一次工程例会,及时掌握施工动态,控制进度情况。3、杜绝方案执行过程中的随意性,使整个施工过程时时处于受控状态。4、切实落实施工安全防护措施,以安全保进度。5、保证施工质量,避免因反复报检、返工等质量原因影响工程进度,抓质量、促进度是目前保证工期的有效手段。6、加强设备管理与维护,提高设备的完好率、利用率,以确保施工进度。7、加强材料供应工作,避免因停工待料而影响工期。六、工程质量保证措施1、各分项工程施工前有针对性地对各工种进行技术培训,制定各工序标准化作业细则,提高施工人员的整体技术
7、水平。2、加强技术管理,严格执行工序交接检查制度,加大技术投入和管理力度,严格遵守操作规程及施工工艺流程。3、按要求配置施工设备和试验检测设备、以提高施工水平。4、在施工中充分发挥质量检查人员的作用,对各工序进行全面检查,使工程每一环节质量均有保证。5、加强对施工人员的技术教育和培训,提高技术素质,确保施工质量。6、所有材料进场时,材料员、质量员等根据有关技术指标对进场材料进行严格验收,以保证材料满足施工需求。7、按规定进行材料的抽样复检,检验合格后方可用于工程。8、坚决杜绝不合要求的材料进入现场。七、工程安全保护措施1、安全员每天须提前在拟作业路段按规范要求设置各类标志标牌和安全设施,巡视人
8、员必须在保护区内不间断巡查,发现标志损坏、移位等应及时恢复。2、施工方向采用顺向作业,即与车流前进方向相同。每日完工后,将安全标志标牌撤回至施工项目部,采取逆向车流方向撤收安全标志标牌。3、安全设施施工作业控制区采取占用应急车道以及1/2第二车道宽度、不断交施工的交通管制办法。4、施工车辆和设备设须有安全反光警示标志,所有施工人员必须穿带有反光标志工作服,交通管制人员必须穿反光背心。所有施工机械及相关的施工人员必须在保护区内作业。施工机械及相关的施工人员进入施工场地时应在交通管制人员的指挥下有序的从上游过渡区进入施工现场。施工完毕后所有施工车辆及人员必须从下游过渡区在交通管制人员的指挥下有序的离开现场。八、环保及扬尘治理措施坚决落实5个百分之百扬尘治理措施工程建设过程中产生的建筑垃圾和生活垃圾,随时清运,场地及时冲洗,做到人走场清,保证施工现场整洁有序。施工过程中,配备雾炮,降低施工所产生的扬尘。
