工程项目管理课程设计指导文件.docx

上传人:p** 文档编号:347593 上传时间:2023-08-05 格式:DOCX 页数:20 大小:98.21KB
下载 相关 举报
工程项目管理课程设计指导文件.docx_第1页
第1页 / 共20页
工程项目管理课程设计指导文件.docx_第2页
第2页 / 共20页
工程项目管理课程设计指导文件.docx_第3页
第3页 / 共20页
工程项目管理课程设计指导文件.docx_第4页
第4页 / 共20页
工程项目管理课程设计指导文件.docx_第5页
第5页 / 共20页
工程项目管理课程设计指导文件.docx_第6页
第6页 / 共20页
工程项目管理课程设计指导文件.docx_第7页
第7页 / 共20页
工程项目管理课程设计指导文件.docx_第8页
第8页 / 共20页
工程项目管理课程设计指导文件.docx_第9页
第9页 / 共20页
工程项目管理课程设计指导文件.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程项目管理课程设计指导文件.docx》由会员分享,可在线阅读,更多相关《工程项目管理课程设计指导文件.docx(20页珍藏版)》请在第壹文秘上搜索。

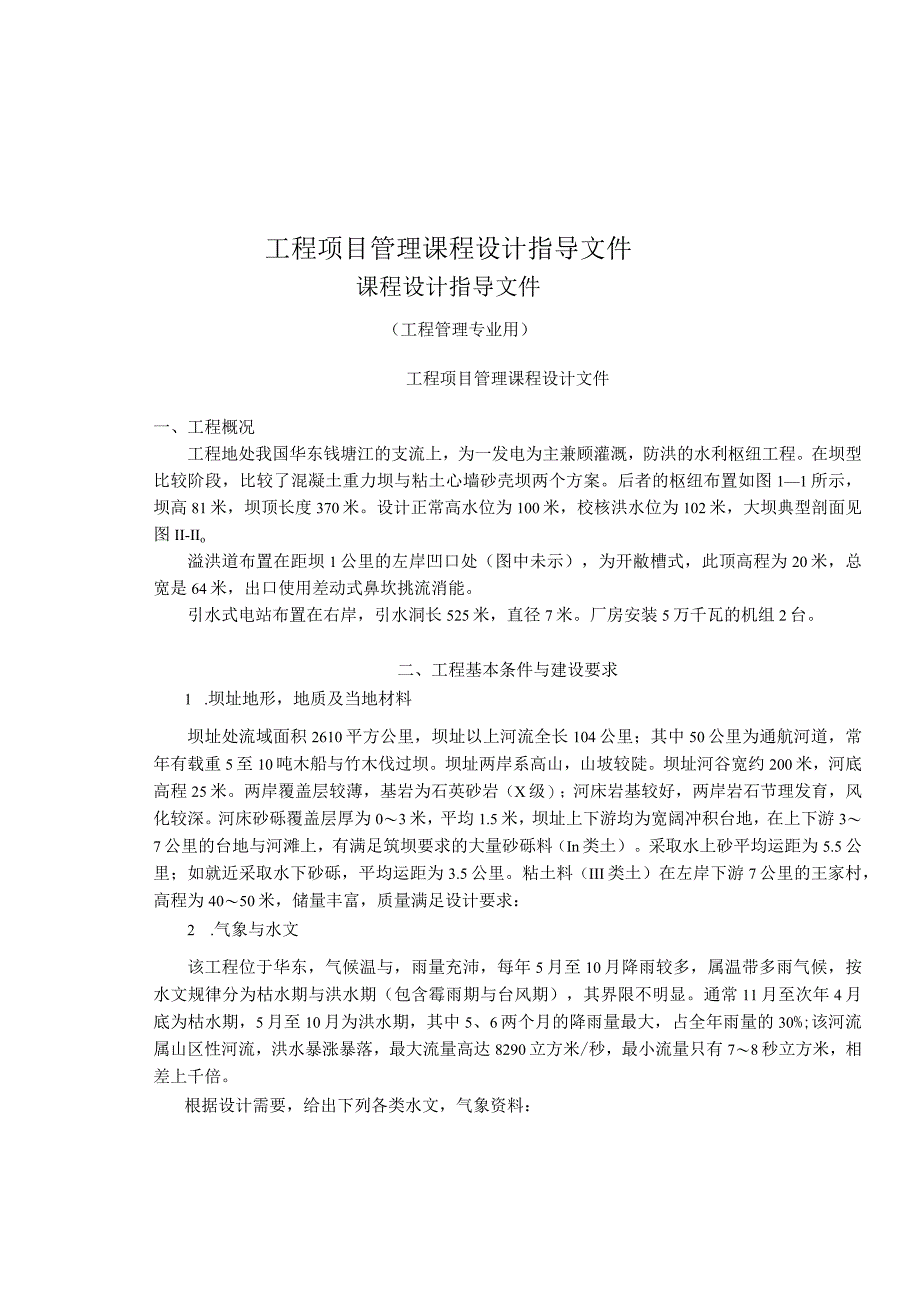

1、工程项目管理课程设计指导文件课程设计指导文件(工程管理专业用)工程项目管理课程设计文件一、工程概况工程地处我国华东钱塘江的支流上,为一发电为主兼顾灌溉,防洪的水利枢纽工程。在坝型比较阶段,比较了混凝土重力坝与粘土心墙砂壳坝两个方案。后者的枢纽布置如图11所示,坝高81米,坝顶长度370米。设计正常高水位为100米,校核洪水位为102米,大坝典型剖面见图II-IIo溢洪道布置在距坝1公里的左岸凹口处(图中未示),为开敝槽式,此顶高程为20米,总宽是64米,出口使用差动式鼻坎挑流消能。引水式电站布置在右岸,引水洞长525米,直径7米。厂房安装5万千瓦的机组2台。二、工程基本条件与建设要求1 .坝址

2、地形,地质及当地材料坝址处流域面积2610平方公里,坝址以上河流全长104公里;其中50公里为通航河道,常年有载重5至10吨木船与竹木伐过坝。坝址两岸系高山,山坡较陡。坝址河谷宽约200米,河底高程25米。两岸覆盖层较薄,基岩为石英砂岩(X级);河床岩基较好,两岸岩石节理发育,风化较深。河床砂砾覆盖层厚为03米,平均1.5米,坝址上下游均为宽阔冲积台地,在上下游37公里的台地与河滩上,有满足筑坝要求的大量砂砾料(In类土)。采取水上砂平均运距为5.5公里;如就近采取水下砂砾,平均运距为3.5公里。粘土料(III类土)在左岸下游7公里的王家村,高程为4050米,储量丰富,质量满足设计要求:2 .

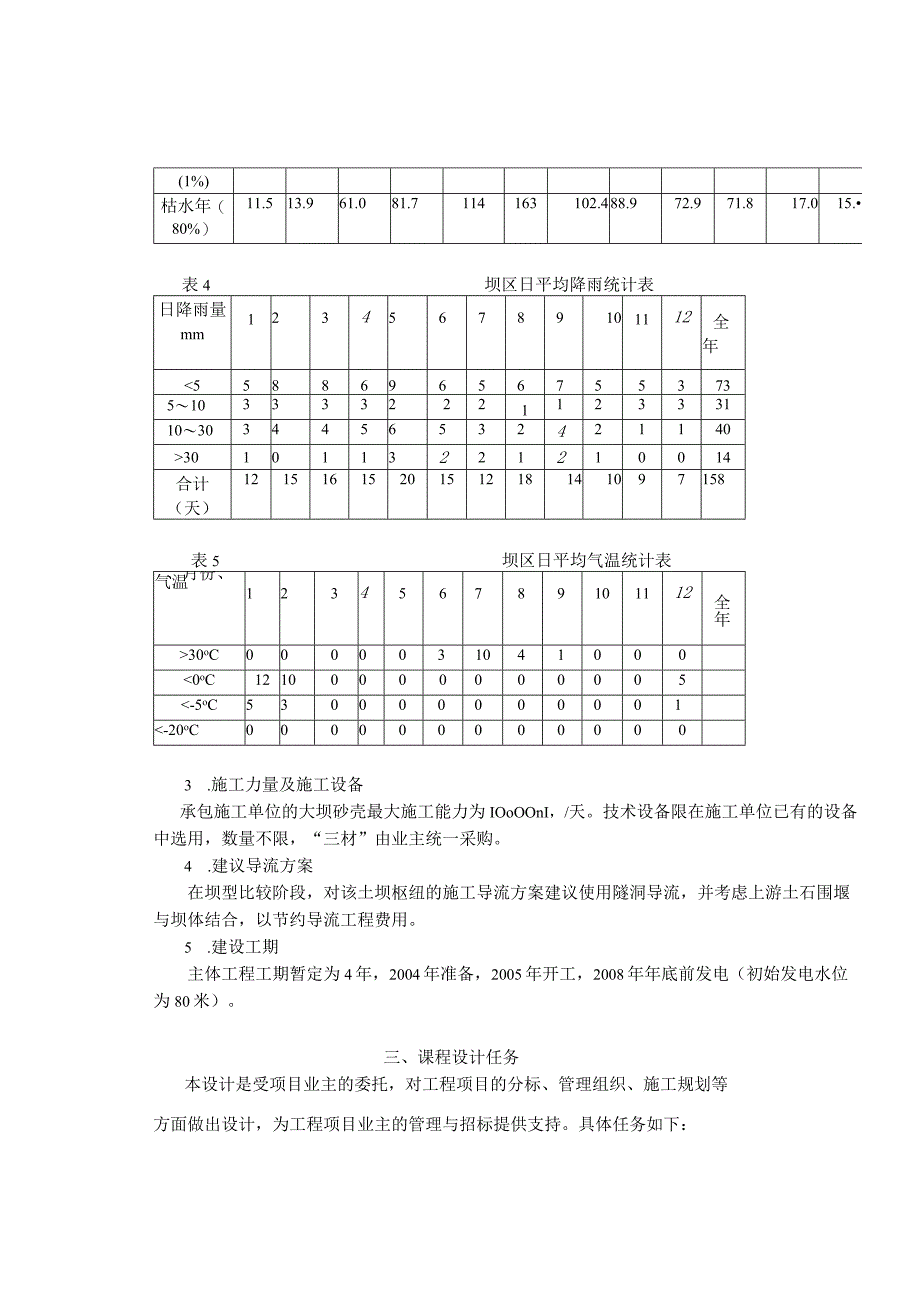

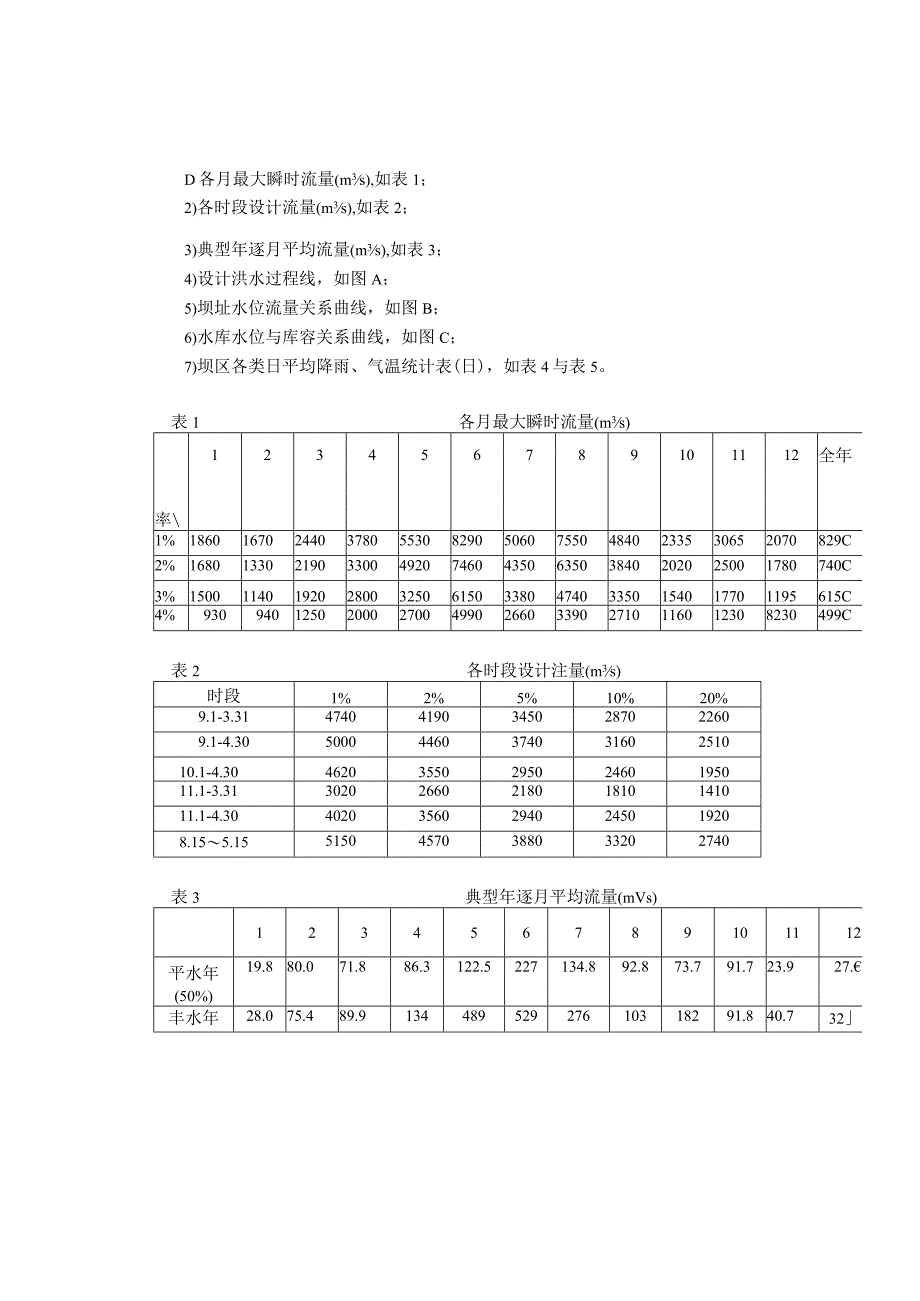

3、气象与水文该工程位于华东,气候温与,雨量充沛,每年5月至10月降雨较多,属温带多雨气候,按水文规律分为枯水期与洪水期(包含霉雨期与台风期),其界限不明显。通常11月至次年4月底为枯水期,5月至10月为洪水期,其中5、6两个月的降雨量最大,占全年雨量的30%;该河流属山区性河流,洪水暴涨暴落,最大流量高达8290立方米/秒,最小流量只有78秒立方米,相差上千倍。根据设计需要,给出下列各类水文,气象资料:D各月最大瞬时流量(m3s),如表1;2)各时段设计流量(m3s),如表2;3)典型年逐月平均流量(m3s),如表3;4)设计洪水过程线,如图A;5)坝址水位流量关系曲线,如图B;6)水库水位与库

4、容关系曲线,如图C;7)坝区各类日平均降雨、气温统计表(日),如表4与表5。表1各月最大瞬时流量(m3s)率123456789101112全年1%186016702440378055308290506075504840233530652070829C2%168013302190330049207460435063503840202025001780740C3%150011401920280032506150338047403350154017701195615C4%9309401250200027004990266033902710116012308230499C表2各时段设计注量(m3s)时

5、段1%2%5%10%20%9.1-3.31474041903450287022609.1-4.305000446037403160251010.1-4.304620355029502460195011.1-3.313020266021801810141011.1-4.30402035602940245019208.155.1551504570388033202740表3典型年逐月平均流量(mVs)123456789101112平水年(50%)19.880.071.886.3122.5227134.892.873.791.723.927.丰水年28.075.489.913448952927610

6、318291.840.732(1%)枯水年(80%)11.513.961.081.7114163102.488.972.971.817.015.表4坝区日平均降雨统计表日降雨量mm123456789101112全年3010113221210014合计(天)1215161520151218141097158表5坝区日平均气温统计表、月份、气温123456789101112全年30oC00000310410000oC12100000000005-5oC530000000001-20oC0000000000003 .施工力量及施工设备承包施工单位的大坝砂壳最大施工能力为IOoOOnI,/天。技术设备

7、限在施工单位已有的设备中选用,数量不限,“三材”由业主统一采购。4 .建议导流方案在坝型比较阶段,对该土坝枢纽的施工导流方案建议使用隧洞导流,并考虑上游土石围堰与坝体结合,以节约导流工程费用。5 .建设工期主体工程工期暂定为4年,2004年准备,2005年开工,2008年年底前发电(初始发电水位为80米)。三、课程设计任务本设计是受项目业主的委托,对工程项目的分标、管理组织、施工规划等方面做出设计,为工程项目业主的管理与招标提供支持。具体任务如下:1 .研究工程资料,进行招标策划确定招标方式。确定标段的划分(使用分项直接发包方式)。2 .根据工程特点与管理组织的基本原理,设计本工程项目的管理组

8、织机构。设计组织机构的框图。确定各管理层次或者机能部门的职责。3 .施工导流规划确定施工导流标准。确定施工导流方案。确定施工操纵性进度。(4)导流工程规划布置。4 .主体工程施工施工进度计算。开采、运输、压实机械的选择及数量计算。施工布置。5 .编制总进度计划用横道图法编制总进度计划。6 .设计成果要求编制设计报告一份,该报告包含的内容有:工程概况、设计根据、设计要紧成果。对设计成果要有充分论证性说明或者计算过程,必要时需要用适当的图表加以描述。报告不能少于2万字。附件工程项目管理组织设计指示书一、基础资料分析1 .熟悉设计资料全面熟悉给定的资料与设计任务:资料:最大设计流量、坝址水位流量曲线

9、、库容曲线等;资料:降雨、气温;地质条件与筑坝材料料场;水利枢纽构成,建筑物的型式、尺寸;工期要求;与定额资料。2 .工日分析工日分析是计算施工强度与论证施工进度的根据。如已论证施工强度过大而工期不能改变,能够使用雨季或者冬夏季施工措施,增加施工天数,减小施工强度,以保证计划实现。分析按下式进行月有效工日=日历天数一因雨雪、气温不能施工天数一其它原因停工天数根据:坝区各类降雨天数统计表(表4);坝区各类气温天数统计表(表5);法定假日:5.1、10.1、元旦、春节及双休;各类工作因雨、气温停工标准见表6与表7。本枢纽要紧工种各月的有效工日计算按表8进行。表6无因雨停工标准降雨量(mm)30石料开采停工停工石料填筑停工停工砂石开采停工停工砂石填筑停工停工粘土开采停停+1天停+2天粘土填筑停(盖)停(盖)停+1天隧洞开挖停隧洞浇碎停停停表7因气温停工标准日平均气温30oC0oC-5oC350lo0IVI、II级永久建筑物淹没通常城镇、工矿企业、交通干线或者影响工程总工期及第一台(批)机组发电造成较大经济缺失1.5315500.11.0VIIEIV永久建筑物淹没基坑、但对总工期及第一台(批)机组发电影响不大,经济缺失较小1,5150

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
