工程质量保证措施(6).docx

上传人:p** 文档编号:347697 上传时间:2023-08-05 格式:DOCX 页数:32 大小:213.20KB
下载 相关 举报
工程质量保证措施(6).docx_第1页
第1页 / 共32页
工程质量保证措施(6).docx_第2页
第2页 / 共32页
工程质量保证措施(6).docx_第3页
第3页 / 共32页
工程质量保证措施(6).docx_第4页
第4页 / 共32页
工程质量保证措施(6).docx_第5页
第5页 / 共32页
工程质量保证措施(6).docx_第6页
第6页 / 共32页
工程质量保证措施(6).docx_第7页
第7页 / 共32页
工程质量保证措施(6).docx_第8页
第8页 / 共32页
工程质量保证措施(6).docx_第9页
第9页 / 共32页
工程质量保证措施(6).docx_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程质量保证措施(6).docx》由会员分享,可在线阅读,更多相关《工程质量保证措施(6).docx(32页珍藏版)》请在第壹文秘上搜索。

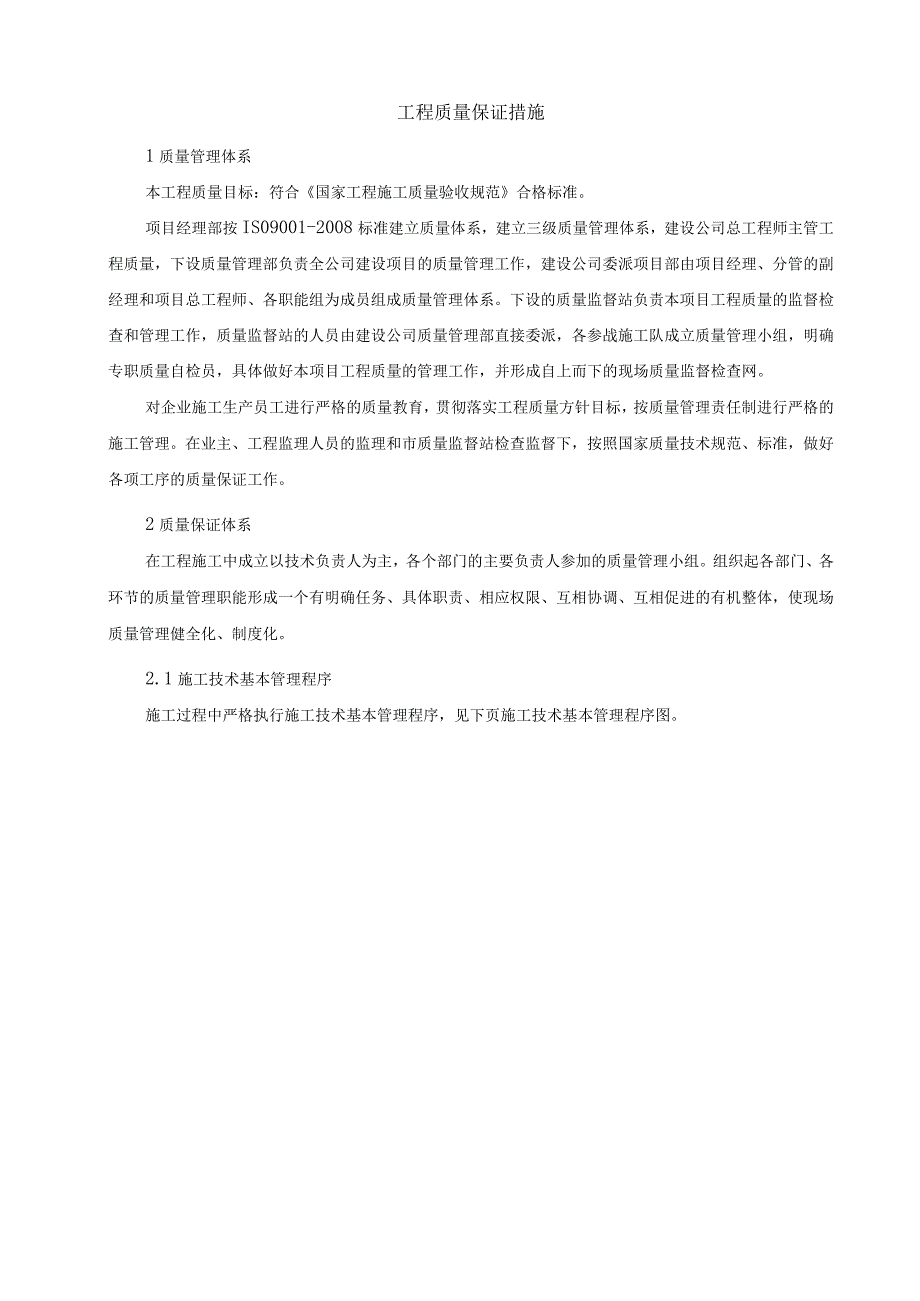

1、工程质量保证措施1质量管理体系本工程质量目标:符合国家工程施工质量验收规范合格标准。项目经理部按IS09001-2008标准建立质量体系,建立三级质量管理体系,建设公司总工程师主管工程质量,下设质量管理部负责全公司建设项目的质量管理工作,建设公司委派项目部由项目经理、分管的副经理和项目总工程师、各职能组为成员组成质量管理体系。下设的质量监督站负责本项目工程质量的监督检查和管理工作,质量监督站的人员由建设公司质量管理部直接委派,各参战施工队成立质量管理小组,明确专职质量自检员,具体做好本项目工程质量的管理工作,并形成自上而下的现场质量监督检查网。对企业施工生产员工进行严格的质量教育,贯彻落实工程

2、质量方针目标,按质量管理责任制进行严格的施工管理。在业主、工程监理人员的监理和市质量监督站检查监督下,按照国家质量技术规范、标准,做好各项工序的质量保证工作。2质量保证体系在工程施工中成立以技术负责人为主,各个部门的主要负责人参加的质量管理小组。组织起各部门、各环节的质量管理职能形成一个有明确任务、具体职责、相应权限、互相协调、互相促进的有机整体,使现场质量管理健全化、制度化。2.1施工技术基本管理程序施工过程中严格执行施工技术基本管理程序,见下页施工技术基本管理程序图。施工技术管理基本程序图施工准备阶段总工办公室项目部I技术部施工阶段技术部竣工阶段项目部施!队项目部施工队3施工准备阶段的质量

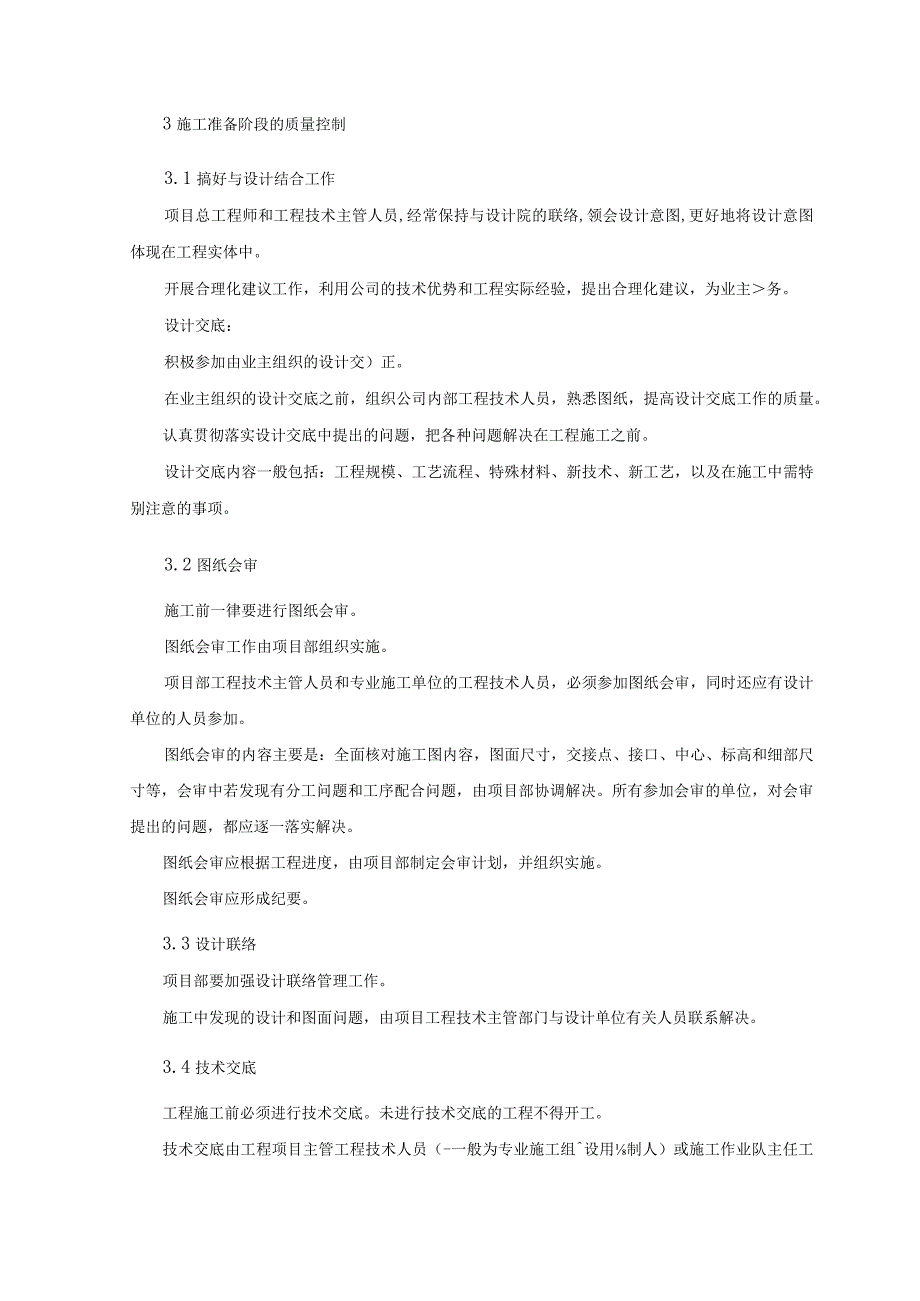

3、控制3.1搞好与设计结合工作项目总工程师和工程技术主管人员,经常保持与设计院的联络,领会设计意图,更好地将设计意图体现在工程实体中。开展合理化建议工作,利用公司的技术优势和工程实际经验,提出合理化建议,为业主务。设计交底:积极参加由业主组织的设计交)正。在业主组织的设计交底之前,组织公司内部工程技术人员,熟悉图纸,提高设计交底工作的质量。认真贯彻落实设计交底中提出的问题,把各种问题解决在工程施工之前。设计交底内容一般包括:工程规模、工艺流程、特殊材料、新技术、新工艺,以及在施工中需特别注意的事项。3.2图纸会审施工前一律要进行图纸会审。图纸会审工作由项目部组织实施。项目部工程技术主管人员和专业

4、施工单位的工程技术人员,必须参加图纸会审,同时还应有设计单位的人员参加。图纸会审的内容主要是:全面核对施工图内容,图面尺寸,交接点、接口、中心、标高和细部尺寸等,会审中若发现有分工问题和工序配合问题,由项目部协调解决。所有参加会审的单位,对会审提出的问题,都应逐一落实解决。图纸会审应根据工程进度,由项目部制定会审计划,并组织实施。图纸会审应形成纪要。3.3设计联络项目部要加强设计联络管理工作。施工中发现的设计和图面问题,由项目工程技术主管部门与设计单位有关人员联系解决。3.4技术交底工程施工前必须进行技术交底。未进行技术交底的工程不得开工。技术交底由工程项目主管工程技术人员(-一般为专业施工组

5、设用制人)或施工作业队主任工程师(一般为作业设计编制人)进行。技术交底的主要内容为:1)工程内容交底;2)施工图交底;3)施工组织设计或作业设计交底;4)安全措施交底;5)技术标准,质量要求交;迅6)新技术、新工艺、新材料交)正。参加施工的管理人员和施工人员都必须认真参加技术交做到人人对工程内容,施工方法,技术标准,质量、安全要求心中有数,确保工程的高速优质。3. 5施工组织设计的编制及审批工程施工前必须编制施工组织设计施工缈R设i十必须经项目总工程W审核,拊艮甲方和监理审批才能实施。施工组设计的实施过程必须作好记录,并应严格按批准的施工缈只设计执行。实施过程中发生变更,必须提出修改或补充的作

6、业设计。编制施工组m设计,要求进行两个方面的控制:一是制定施工方案时,必须进行技术经济分析和比较,力争在保证质量的前提下,缩短工期,降低成本:二是制定施工进度时,必须考虑施工工艺和施工顺序能否保证工程质量。检查临时工程是否符合工程质量和使用要求,检查施工机械设备是否可以进入正常生产运行状态。同时还要检查各种施工人员是否具备相应的操作技术和资格,检查施工人员是否进入正常的作业状态。对原材料要核实产品合格证,或在使用前复检,以确认原材料的真实质量,保证其符合设计要求。4施工阶段的质量控制4.1力口强对施工工艺的质量控制在施工过程中,要预先向作业者进行工艺过程的技术交底,交代清楚有关的质量要求和施工

7、操作技术规程,同时要求作业者认真按工艺卡进行作业,使施工工艺的质量控制标准化、规范化、制度化。4. 2力口强对施工工的质量控制施工m质量控制的重点为施工质量控制点的质量检测,采取相应的技术和管理措施,以消除控制点的质量现状与质量控制目标之间的差距,本工程设如下质量控制点:土建工程质量控制点(见下页)土建工程质量控制点设置及措施控制点项目部质量控制措施监理质量控制措施测量工程施工队进行测量,项目不组织复测监理检查复测记录及签字原材料检验技术人员审查由供应部门提供的合格证监理检查资料及实物模板工程自检后下道工序由队长组织验收检查员签字监检混)疑土工程技术人员在混凝土浇筑前再交班组申请混凝土浇筑令,

8、专检筹监浇筑令上签字基础结构隐蔽施工队组织评定验收,专检签字甲乙双方监理检查签字砌体工程先施工样板标准,合格后按样板检查监理检查签字月报量资料、实体全合格,准予报工程量监理把关签字4. 3质量控制点的管理各段施工组织设计及施工方案要列出质量控制点的明细表,绘制工艺流程图,编制作业指导书,经技术主管部门审核,报上级有关部门备案。施工班组接到控制点文件后,认真组织学习文件、技术标准、规范、操作规程和施工方法,保证在施工过程中按要求施工操作,同时填写记录。质量检查科专职检查员接到质量控制点的报表后,按明细表流程图、作业指导书等资料进行检查,并在施工过程中重点控制。各班组要组织QC小组进行活动,保证质

9、量体系的PDCA循环,保证施工质量,同时队要组织技术攻关。检查科和公司监督站要认真监督检查,并肃奖惩条例,奖优罚劣。该工程施工中,要认真贯彻谁施工谁负责质量的原则,从各级工程指挥领导直到施工操作人员都要严格贯彻执行建设公司颁发的质量责任制,各参建单位都要建立健全施工现场的质量保证体系,做到分工明确,责任落实,奖惩分明,认真执行建设公司颁发的质量奖惩条例。4. 4测量工程质量控制要点控制要点实施细则过程控制分析各种影响测量结果的因素,选择合适仪器,制定科学、周密、可行的测量方案。测量放线作业过程中,要严格执行“三检制”。自检:作业人员在测量放线完成后立即进行自检,发现不合格项立即整改。互检:施工

10、负责人或质量检查员组织进行放线质量检查,发现不合格项立即整改至合格。交接检:由施工负责人或质量负责人组织进行该道工序的质量检查,该道工序合格后移交给下道工序,交接双方在交接记录上签字,并注明日期。控制点的保护做好测量平面控制点、建筑物的定位线和高程水准点的保护,测量人员定期复核。定期检测根据测量仪器使用管理办法的规定,对测量仪器进行检校维护和保养,发现问题立即将仪器设备送检。4. 5.1钢筋工程控制重点实施细则钢筋外观钢筋原材料应存放在仓库或料棚内,保持地面干燥;钢筋不得堆放在地面匕必须用混凝土墩、砖或垫木垫起,距离地面20Omm以上。有颗粒状或片状老锈的钢筋不能使用于工程上,经钢丝刷除锈后仍

11、留有麻点的钢筋,严禁按原规格使用。钢筋强度通过出厂证明书或试验报告单以及钢筋外观检查,一般无法预先发现钢筋冷弯性能优劣,如果复试报告出来后说明该性能不合格应通过供料单位告知钢筋生产厂家引起注意。钢丝调直一般情况下,钢丝穿过压辑之后,应使上下压辑间隙为23mm;根据调直的磨耗程度及钢筋性质,通过试验确定调直模合适的偏移量。钢筋下料预先确定各种形状钢筋下料长度调整值,一般情况可采用以下画线方法:画方曲钢筋分段尺寸时,将不同角度的下料长度调整值在弯曲操作方向相反一侧长度内扣除,画上分段尺寸线;形状对称的钢筋,画线要从钢筋的中心点开始,向两边分画。钢筋保护层检查保护层砂浆垫块厚度是否准确,并根据平板面

12、积大小适当垫够;钢筋网片有可能随混凝土浇捣而沉落时,采取“方管加支撑悬挂法”的措施防止保护层偏差。砂浆垫块垫得适量可靠;对于竖立钢筋,采用塑料垫块。双层网片定位利用“方管加支撑悬挂法”或“马凳”之类支架将上、下网片予以相互联系,成为整体;在板面架设跳板,供施工人员行走(跳板可支于底模或其他物件上,不能直接铺设在钢筋网片上)。“方管加支撑悬挂法”:焊接方管上焊钢筋支撑架,将板面负筋绑于方管,避免面筋踩踏下沉,浇筑混凝土后,用铁锹铲断负筋绑于方管上的扎丝,取出方管架,以重复周转使用。图例IH%.11I4. 5.2模板工程控制重点实施细则模板轴线测放后,组织专人进行技术复核、验收检验合格,确认无误后

13、才能支模。墙、柱模板根部和顶部必须设可靠的限位措施。轴线位移支模时要拉水平、竖向通线,并设竖向垂直度控制线,以保证模板水平、竖向位置准确。混凝土浇筑前,对模板轴线、支架、顶撑、螺栓进行认真检查、复核,发现问题及时处理。标高控制误差每层楼设足够的标高控制点,竖向模板根部须做找平。建筑楼层标高由首层0.000标高控制,严禁逐层向上引测,以防止累计,应另设标高控制线,每层标高引测点应不少于2个,以便复核。变形控制模板及支撑系统设计,应充分考虑其本身自重、施工荷载及混凝土的自重及浇捣时产生的侧向压力,以保证模板及支架有足够的承载能力、刚度和稳定性;梁、柱模板若采用卡具时,其间距要按规定设置,并要卡紧模

14、板,其宽度比截面尺寸略小。现浇混凝土梁跨度力4m时,模板按跨度的0.3%起拱。悬臂梁时,按悬臂长度的0.6%起拱。浇捣混凝土时,要均匀对称下料,严格控制浇灌高度,特别是门窗洞口模板两侧,既要保证混凝土振捣密实,也要防止在用一位置过分振捣引起模板变形。拼缝木模板安装周期不宜过长,浇筑混凝土时,木模板要提前浇水湿润,使其胀开密缝。梁、柱交接部位支撑要牢固,拼缝要严密,发生错位要校好。模板拼缝处采用粘贴胶带纸封缝的措施。预留孔洞预埋件及预留孔洞,在安装前应与图纸对照,确认无误后准确固定在设计位置上,必要时用电焊或套框等方法将其固定,在浇筑混凝土时,应沿其周围分层均匀浇筑,严禁碰击和振动预埋件与模板。

15、预埋件图例X:I4. 5.3混凝土工程养护混凝土浇筑完毕,12h内开始浇水养护,保持混凝土处于湿润状态,不得少于7天,防水混凝土不得少于14天,设专人养护。厚大墙体或不便浇水养护时,拆模后立即在表面喷养护剂再加膜覆盖。当混凝土中心温度与表面温度之差超过25C时及时加盖保温棉,以增大混凝土表面温度,减小内外温度差。组合楼板混凝土的施工施工班组首先控制好梁、板模板的标高及梁的起拱,由质量部门负责标高的复测、检核工作,做到万无一失。组合楼板每一根主梁的下挠将会影响两侧单元楼板的平整度,主梁的下挠将在两侧楼板混凝土初步浇筑后完成,每一单元楼板必须在四周主梁下挠完成后才能定出最终标后JO混凝土浇筑时随即进行收光,待混凝土初凝前要进行二次收光。及时洒水、覆盖进行养护。图例

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
