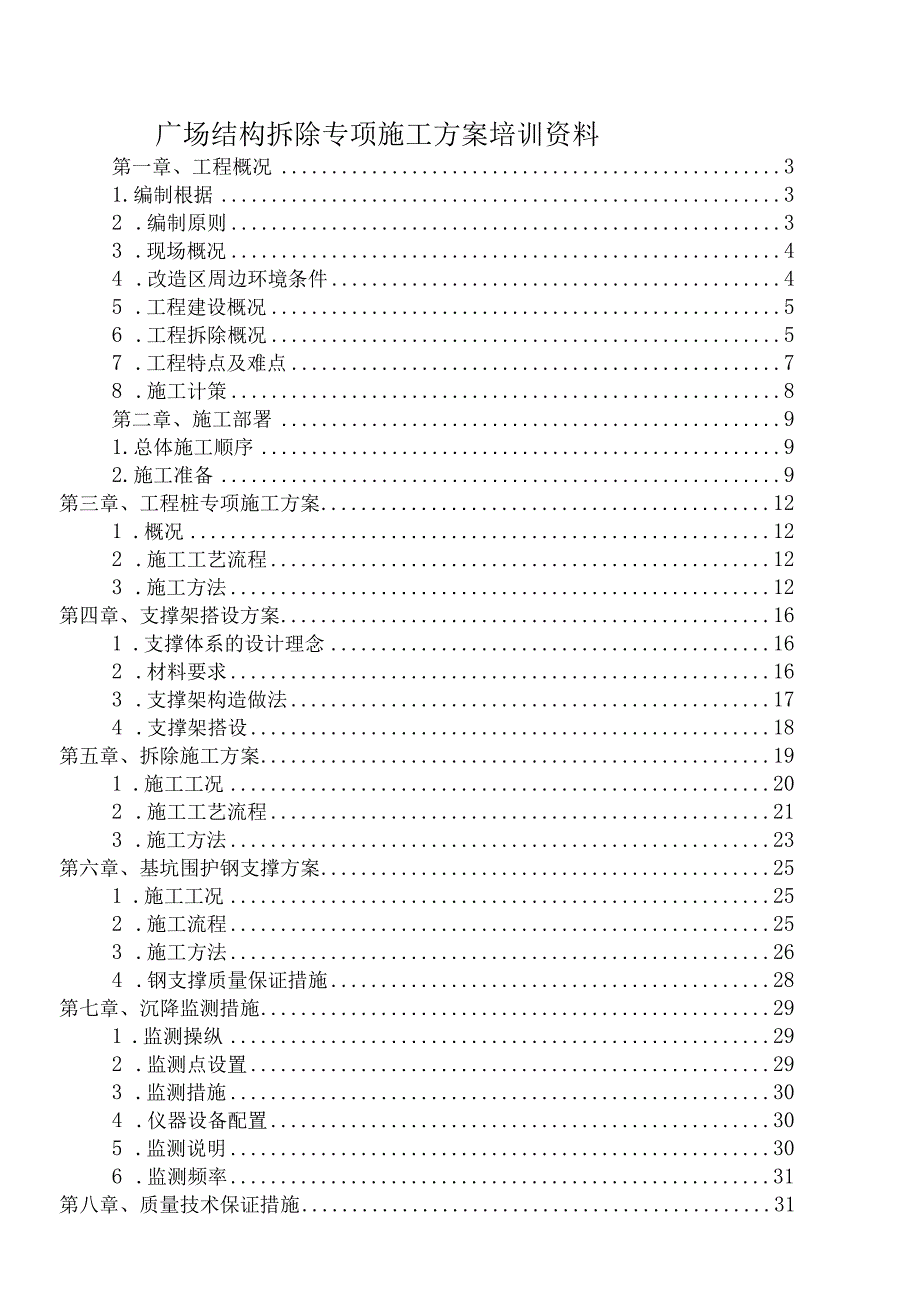

《广场结构拆除专项施工方案培训资料.docx》由会员分享,可在线阅读,更多相关《广场结构拆除专项施工方案培训资料.docx(97页珍藏版)》请在第壹文秘上搜索。

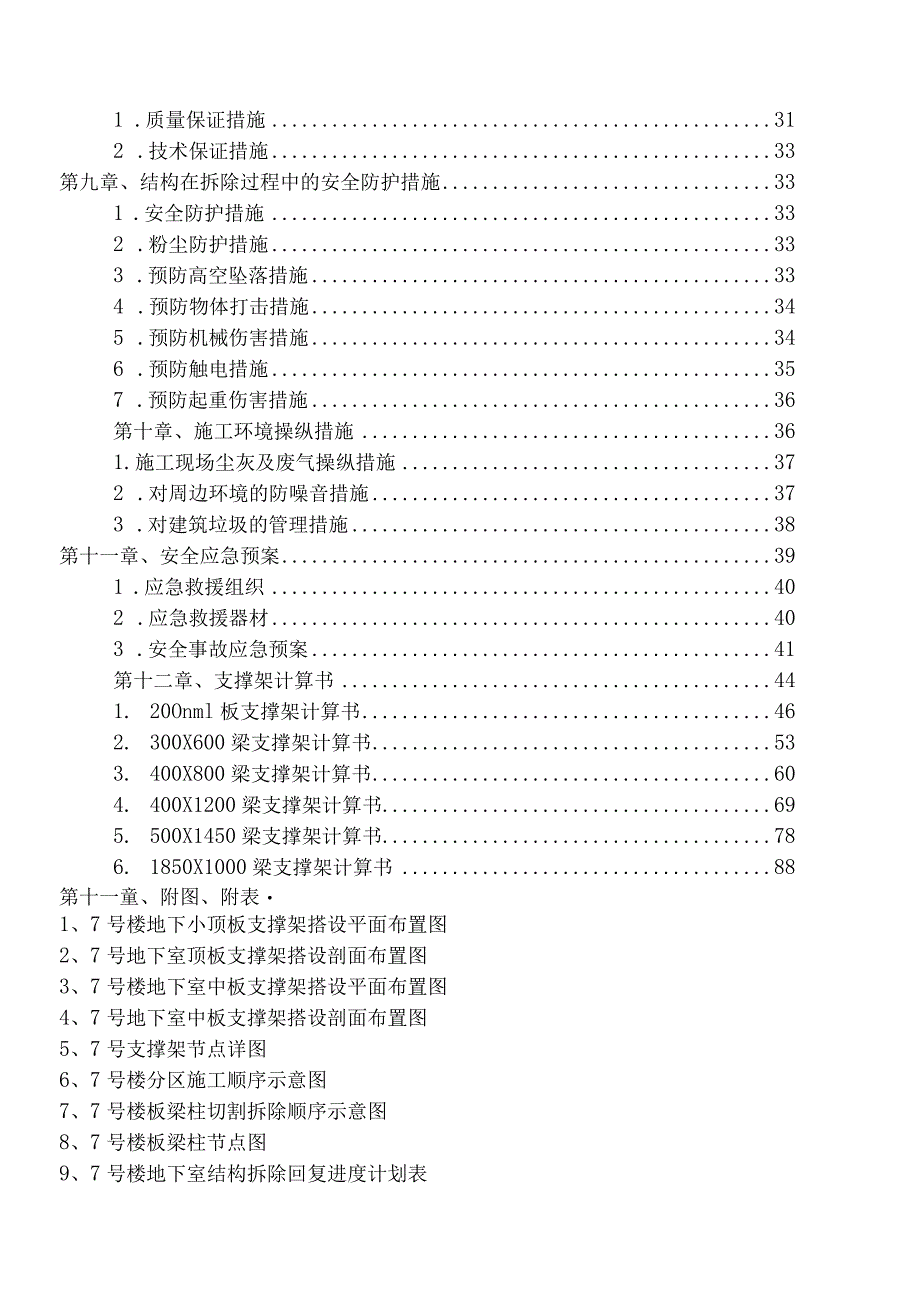

1、广场结构拆除专项施工方案培训资料第一章、工程概况31.编制根据32 .编制原则33 .现场概况44 .改造区周边环境条件45 .工程建设概况56 .工程拆除概况57 .工程特点及难点78 .施工计策8第二章、施工部署91.总体施工顺序92.施工准备9第三章、工程桩专项施工方案121 .概况122 .施工工艺流程123 .施工方法12第四章、支撑架搭设方案161 .支撑体系的设计理念162 .材料要求163 .支撑架构造做法174 .支撑架搭设18第五章、拆除施工方案191 .施工工况202 .施工工艺流程213 .施工方法23第六章、基坑围护钢支撑方案251 .施工工况252 .施工流程253
2、 .施工方法264 .钢支撑质量保证措施28第七章、沉降监测措施291 .监测操纵292 .监测点设置293 .监测措施304 .仪器设备配置305 .监测说明306 .监测频率31第八章、质量技术保证措施311 .质量保证措施312 .技术保证措施33第九章、结构在拆除过程中的安全防护措施331 .安全防护措施332 .粉尘防护措施333 .预防高空坠落措施334 .预防物体打击措施345 .预防机械伤害措施346 .预防触电措施357 .预防起重伤害措施36第十章、施工环境操纵措施361.施工现场尘灰及废气操纵措施372 .对周边环境的防噪音措施373 .对建筑垃圾的管理措施38第十一章、
3、安全应急预案391 .应急救援组织402 .应急救援器材403 .安全事故应急预案41第十二章、支撑架计算书441.20Onml板支撑架计算书462. 300X600梁支撑架计算书533. 400X800梁支撑架计算书604. 400X1200梁支撑架计算书695. 500X1450梁支撑架计算书786. 1850X1000梁支撑架计算书88第十一童、附图、附表1、7号楼地下小顶板支撑架搭设平面布置图2、7号地下室顶板支撑架搭设剖面布置图3、7号楼地下室中板支撑架搭设平面布置图4、7号地下室中板支撑架搭设剖面布置图5、7号支撑架节点详图6、7号楼分区施工顺序示意图7、7号楼板梁柱切割拆除顺序示

4、意图8、7号楼板梁柱节点图9、7号楼地下室结构拆除回复进度计划表宁波宝龙广场改拆专项施工方案第一章工程概况1、编制根据(1)本工程拆改施工图纸(2)建筑拆除工程安全技术规范JGJI47-2016(3)建筑施工安全检查标准JGJ59-2011(4)施工现场临时用电安全技术规范JGJ46-2012(5)建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011(6)建筑施工高处作业安全技术规范JGJ80-2016(7)建筑机械使用安全技术规程JGJ33-2012(8)混凝土结构加固技术规范GB50367-2013;(9)建筑工程施工现场供用电安全规范GB50194-2014;(10)住建部文件危险
5、性较大的分部分项工程安全管理办法建质200987号;(11)宁波市文件及有关施工规范、标准。(12)宝龙、中天企业标准2、编制原则(1)严格按照国际质量管理体系对工程进行质量管理,科学地编制施工方法与组织施工,把好各施工工序的施工质量与施工安全,以高标准的工序质量来确保全部工程的施工质量,以规范化的管理来确保施工安全,以严格操纵行为管理来实现文明施工,树立良好的企业形象;(2)坚持以设备保工艺,以工艺保质量、以管理规范化保安全,以行为操纵保文明的原则。以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,以规范化的管理来确保施工安全,以良好的施工行为来确保施工文明,从根本上确保工程
6、质量与安全文明施工目标的实现;(3)确保施工按期完成的原则。优化资源配置,设备、人员的配置要满足施工工期的要求;科学组织施工,合理安排施工进度,合理安排各分项工程的施工,搞好工序衔接,使用平行作业、流水作业法组织交叉施工,突出重点,兼顾通常,确保工期,均衡生产,留有余地;(4)搞好环境保护,规范施工人员行为,提高人的道德行为风尚,互助互爱,实行安全生产、文明施工;(5)优化施工方案,根据现场施工条件及工程特点,采取合理的技术组织措施与管理措施,既能确保楼房安全,也能保证施工质量安全,同时还可降低工程造价。(6)工程所在地的施工条件;3、现场概况本工程位于宁波市郸州区中河街道,北至前塘河,南至嵩
7、江东路,东至东湖小学,西至钱湖北路。总建筑面积约135715.56平方米,地上3-12层,由1栋12层商业办公楼与6栋3-4层商业广场构成,建筑面积约65067.66平方米,地下室2层,建筑面积约70647.90平方米,地下一层为商业,地下二层为机动车库,地下室部分于2015年已经建成。现由于业主原因将7号楼已建成部分因功能需要,对地下室区域进行结构改造,改造范围首先需要部工程桩,再进行凿除地下室顶板、中板与底板。关于改造区域围护支撑利用原支护钻孔灌注桩与止水帷幕及坑内预留的部分-2F顶板及后续支撑在后施工底板上的钢斜撑共同承受坑外土压力,操纵保留地下室结构的受力变形。4、改造区周边环境条件(
8、1)改造区域基坑西北侧:改造区域距离地下室外墙约15.4529.5m;地下室外墙距离用地红线约15.8517.50m;红线外约3m为前塘河,河面宽约22限河底约深3m。(2)改造区域基坑东北角:改造区域距离地下室外墙约3.88m;地下室外墙距离用地红线约8.44m;红线围墙外为东湖花园住宅小区。(3)改造区域基坑西侧:改造区域接近地下室外墙;地下室外墙距离红线约9.38m;红线围墙外约15.38m为钱湖北路,路宽约36mo5、工程建设概况序号项目内容1工程名称宁波宝龙广场2_L程地址钱湖北路与嵩江东路路口3建设单位宁波汤仕玛置业有限公司4设计单位同济大学建筑设计院5合同范围建筑工程、安装工程6
9、承包方式包工包料包工期包质量包安全文明施工7投资性质商业投资8合同工期448日历天,开工日期2017年8月1日9质量目标一次性100%验收合格10文明施工目标严格操纵扬尘危害,做好安全文明工作6、工程拆除概况本工程拆除结构如下:7#楼整个地下室全部拆除,下沉广场位置的顶板拆除,(详见拆除区域图)、本工程涉及到的梁有:200X400、200X500、200X800、250600.250X700、300X600、300X700、300X800、3001000400600.400700400X800、4001000400X1150.400X1200、4001300400X1450、400165050
10、0X500、500600500X800、50090050011505001200500X1300、500X1450、600800、600X1000、600X1200、12001000130010001400X1000.1850X1000等。计算时取支撑架立杆间距配置表名称截面尺寸计算尺寸纵距横距板180mm厚、200mm厚200mm厚900且与梁立杆一致900且与梁立杆一致梁200X400、200500、200X800、250X600、250700300X600300X600900且与梁立杆一致900且与板立杆一致300700300X800、400X600400X700、400800500X5
11、00、600X600400X800900且与梁立杆一致900且与板立杆一致30010004001000、400X1150、4001200500800、5009006004001200450且与板立杆一致900梁底增加1根立杆X8004001300400X1450、4001650500X1150、500X1200、500X1300、50014506001000600X12005001450450且与板立杆一致900梁底增加1根立杆1200100013001000、1400X1000.1850X10001850X1000450且与板立杆一致900梁底增加2根立杆(2)、本专家论证方案要紧争对7号楼
12、的拆除工程,7#楼拆除工作尤为复杂,由于使用功能的变化,现对原7#号楼的顶板、中板、底板及柱网全部拆除,其中涉及柱网重新布置,原结构群柱群桩全部作废,进行重新设计。在施工拆除过程中务必对原保留结构进行支护加固与对拆除结构进行安全防护。因此制定一个全面、安全、可靠,具有针对性的拆除方案特别重要。7、工程特点及重点、难点结构拆除的工程量大,其中单件构件荷载大、跨度大、增加了施工难度。投入的施工机械设备较多,塔吊、静力切割、炮头机等。拆除的要紧有梁、板、柱等,危险系数高,需要采取临时可靠支撑与搭设施工操作架。拆留结构的新旧工艺连接是关键,务必适合选择争对性的施工工艺,防止渗漏现象出现。保留结构的保护
13、工作也是一个重中之重,特别是在结构切割时,对保留结构没操纵好,发生误切,甚至可能吊装时对保留碰撞破坏,务必采取可靠的保护措施,防止保留损坏现象出现。基坑支撑围护对保留结构受力变形起到至关重要的作用,坑外土压力对保留受力影响很大,基坑支撑务必施工到位,但由于本工程地下室已建成,现新增支护施工难度大,材料运输困难,施工工期长。8、施工计策项目部将以“安全第一”为首要原则,对拆除结构部位先搭设钢管支撑架卸载与施工操作平台、安全防护栏等安全措施,再对结构进行从上至下分层分段分块优先使用静力拆除。做到先防护后施工,先支撑后拆除,确保人员安全与结构安全。(1)在结构构件拆除时,应严格按照构件的受力情况,先
14、卸除上部荷载,对梁板进行支撑,再由上而下进行拆除。在拆除过程中,避免将施工临时堆放荷载加到结构构件上,尽量卸除自重以外的一切荷载。做好作业面、临边洞口周围的安全防护并做好标识,并派安全管理人员进行巡视。(2)禁止在没有可靠隔离防护的同一重直面上同时进行拆除施工;禁止高处抛物。(3)在拆改部位用钢管搭设围护并张挂安全网进行封闭,并设置专人进行监护,防止无关人员误入拆除危险区域。(4)拆留结构的新旧工艺搭接,首先请设计单位给出节点图,施工单位按照节点图进行深化。(5)拆留结构之前进行定位操纵线放样,操纵线鲜明易见,拆除时派专员监管,以防误切;吊装时应先进行试吊,起吊离开原位IoOinnI后,确定重心是否稳固,如稳固,按先慢后快速度正常吊运,如不稳固,重新放回原位,直到稳固为止方可正常吊运。(6)围护支撑在拆除中起到至关重要的作用,由于本围护支撑施工特殊,地下室早已完成,施工比较困难,因此施工前,先对现场情况进行分析勘察,材料运输提早运至到位,施工人员、机具保证充足,施工现场条件必需满足要求,满足要求后方可进行围护支撑施工。第二章施工部署1、总体施工顺序
