建筑施工项目风险辨识评估报告.docx

上传人:p** 文档编号:348609 上传时间:2023-08-05 格式:DOCX 页数:22 大小:179.22KB
下载 相关 举报
建筑施工项目风险辨识评估报告.docx_第1页
第1页 / 共22页
建筑施工项目风险辨识评估报告.docx_第2页
第2页 / 共22页
建筑施工项目风险辨识评估报告.docx_第3页
第3页 / 共22页
建筑施工项目风险辨识评估报告.docx_第4页
第4页 / 共22页
建筑施工项目风险辨识评估报告.docx_第5页
第5页 / 共22页
建筑施工项目风险辨识评估报告.docx_第6页
第6页 / 共22页
建筑施工项目风险辨识评估报告.docx_第7页
第7页 / 共22页
建筑施工项目风险辨识评估报告.docx_第8页
第8页 / 共22页
建筑施工项目风险辨识评估报告.docx_第9页
第9页 / 共22页
建筑施工项目风险辨识评估报告.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑施工项目风险辨识评估报告.docx》由会员分享,可在线阅读,更多相关《建筑施工项目风险辨识评估报告.docx(22页珍藏版)》请在第壹文秘上搜索。

1、建筑施工项目危险源辨识与风险评估报告一、危险源辨识与评估依据1)XX地铁四号线二期工程六标实施性施工组织设计;2)XX轨道交通四号线二期工程XX站、XX站dXX站岩土工程勘察报告;3)地铁结构施工及验收规范;4)盾构法隧道施工及验收规范;5)XX地铁四号线XX站及XX站XX站区间平、纵断面设计图二、工程项目信息1、工程概况XX市轨道交通四号线二期工程土建第六标段的主要工程内容包含一站两区间,即:XX站、XX站XX站区间、XX站xx站区间。(1) XX站本站位于XX与XX交汇处,沿XX东西走向,车站结构型式采用双层双跨结构,局部双层三跨。车站分二层布置,地下一层为设备层及公共区,地下二层为站台层

2、。车站总长202.5米,宽20.9米。车站底板埋深18m左右,顶板以上覆土在3.54.0m。车站两端均为盾构区间,本站两端为盾构始发。本站设4个出入口,分别分布于成市道路交叉口4个象限位置。其中东北侧4号出入口为战时出入口。本站设2个风井,分别布置于车站东西两端。本站附属结构均为单层结构,明挖法施工。(2) XX站XX站区间XX站XX站区间出XX站沿XX向东至XX站,里程右CK6+969.757右CK7+904.23,区间左线长935.962m,其中短链1.489m,右线长934.473m0并于右CK7500处设置联络通道。(3) XX站XX站区间XX站XX站区间出XX车站沿XX向东至XX站,

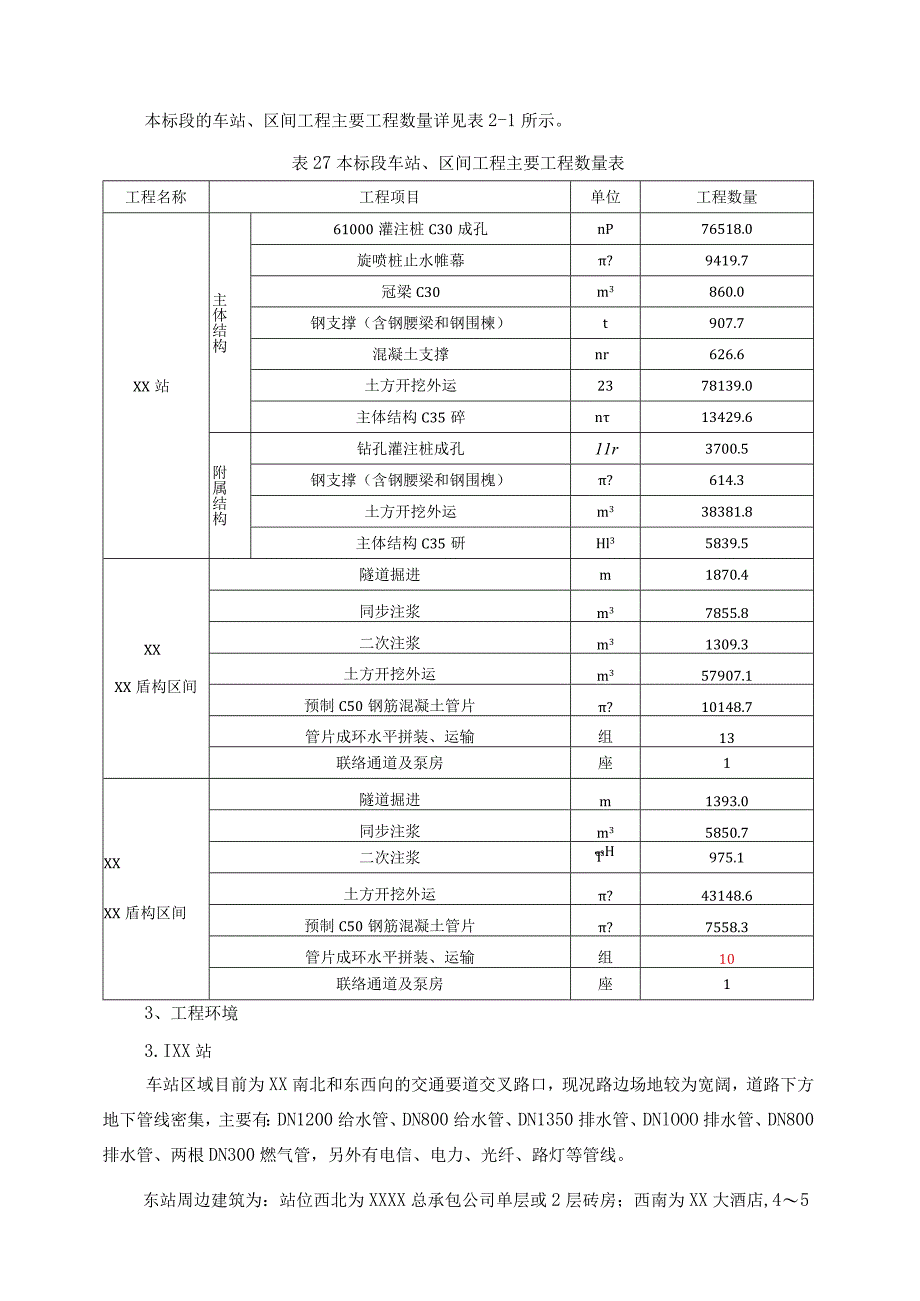

3、里程CK6+090.00-CK6+787.357,区间左线长695.663m,其中短链L694m,右线长度697.357m,并于右CK6+410处设置联络通道。2、工程数量本标段的车站、区间工程主要工程数量详见表2-1所示。表27本标段车站、区间工程主要工程数量表工程名称工程项目单位工程数量XX站主体结构61000灌注桩C30成孔nP76518.0旋喷桩止水帷幕?9419.7冠梁C30m3860.0钢支撑(含钢腰梁和钢围楝)t907.7混凝土支撑nr626.6土方开挖外运2378139.0主体结构C35碎n13429.6附属结构钻孔灌注桩成孔11r3700.5钢支撑(含钢腰梁和钢围槐)?614

4、.3土方开挖外运m338381.8主体结构C35研Hl35839.5XXXX盾构区间隧道掘进m1870.4同步注浆m37855.8二次注浆m31309.3土方开挖外运m357907.1预制C50钢筋混凝土管片?10148.7管片成环水平拼装、运输组13联络通道及泵房座1XXXX盾构区间隧道掘进m1393.0同步注浆m35850.7二次注浆e3HT975.1土方开挖外运?43148.6预制C50钢筋混凝土管片?7558.3管片成环水平拼装、运输组10联络通道及泵房座13、工程环境3.IXX站车站区域目前为XX南北和东西向的交通要道交叉路口,现况路边场地较为宽阔,道路下方地下管线密集,主要有:DN

5、1200给水管、DN800给水管、DN1350排水管、DNlOOO排水管、DN800排水管、两根DN300燃气管,另外有电信、电力、光纤、路灯等管线。东站周边建筑为:站位西北为XXXX总承包公司单层或2层砖房;西南为XX大酒店,45层砖混商业用房,局部侵入道路红线;东南为某某电信公司XX市XX区电信局67层砖混办公室用房,已侵入道路红线;东北为绿地。3.2XX站XX站区间该区间位于XX下,地面交通繁忙,管线众多,道路两侧建筑物密集。根据地下管线资料,在CK7+180附近有一处XX客车厂人防工程。对于该人防工程的埋深以及与盾构隧道的关系尚需进一步调查落实,我方在施工时会高度重视并严密监控人防工程

6、的变形。3.3XX站XX站区间该区间主要布置于位于XX底下,地面交通繁忙,管线众多,道路两侧建筑物密集。区间线路埋深较深,而大部分管线埋深较浅,管线与区间隧道间垂直距离均大于5m,没有控制性管线;道路两侧下分布有光缆、路灯线、电信、电力电缆等各类地下管线,管线埋深一般在l2m,对区间施工影响较小。车站及区间沿线建、构筑物情况见表2-2。表2-2车站及区间沿线建、构筑物情况表序号工程名称建、构筑物名称位置关系基本情况说明1某十区间民房距结构边线7m12层,豉房民房距结构边线8m成混35层,条形基础埋深小于3m,距隧道顶Ilm2XX站XXXX总承包公司位于车站西北侧距离主体边线Ilm单层或2层砖房

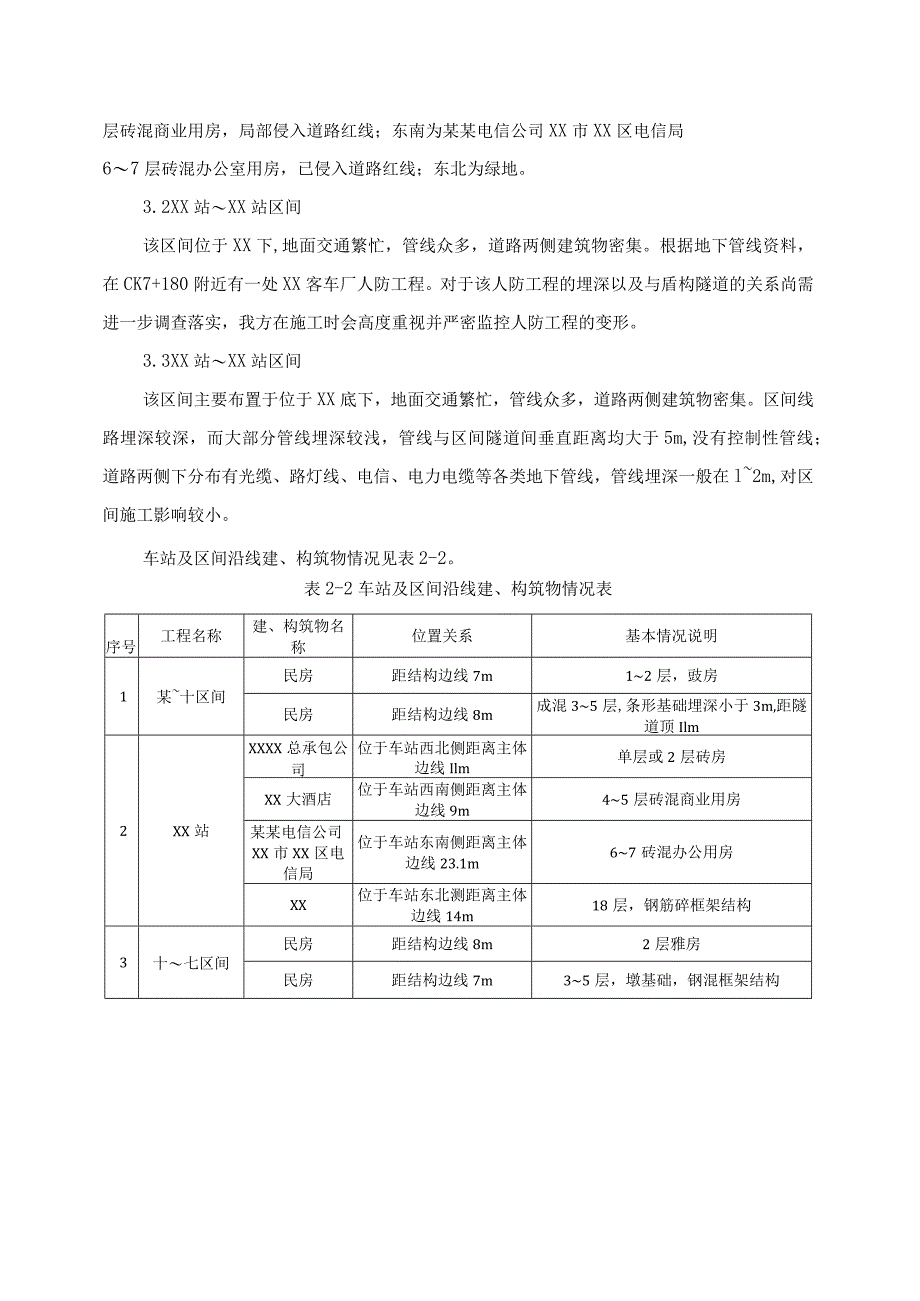

7、XX大酒店位于车站西南侧距离主体边线9m45层砖混商业用房某某电信公司XX市XX区电信局位于车站东南侧距离主体边线23.1m67砖混办公用房XX位于车站东北测距离主体边线14m18层,钢筋碎框架结构3十七区间民房距结构边线8m2层雅房民房距结构边线7m35层,墩基础,钢混框架结构XX4、工程地质及水文地址条件XXXX总承包公司车站围护结构穿越地层统计如下图4-1所示:口杂填土(17)口素填土(1-2)口粉质粘土 (6-1)口粉质粘土 (6-2) 口粘土(IoT)图47车站围护结构穿越地层统计图某十区间主要穿越粘土层(10-1)、粉质粘土层(10Ta)、粘土层(10-2)。其联通通道上半层位于粘

8、土层(IOT)中、下半层位于粉质粘土层(IOTa)中。某十区间区间穿越地层统计如图4-2所示:印粘土层(10-1)粉质粘土层(IoTa) 口粘土层(10-2)图4-2某十区间穿越地层统计图十七区间主要穿越粘土层(IOT)中,少部分穿越粉质粘土(6-2)、粉质粘土层(IOTa)中,其联络通道位于粘土层(IoT)中。十七区间区间穿越地层统计如图4-3所示:图4-3十七区间穿越地层统计图三、危险源辨识、风险评估及风险管理1、危险源辨识危险源辨识一览见表3-1,危险源可能造成的后果见表3-2。2、风险评估风险可能出现的概率和损失值估计见表3-3o3、危险源的防范危险源的防范的对策措施见表3-4。4、风

9、险管理要素及职能分配风险管理要素及职能分配见表3-5o方面风险项目识别-备注是不是不确定组织风险工程管理人员、技工、施工机械操作人员能力和经验损失处理控制和安全管理人员的资历和能力管理风险车站部分信息安全控制、事故防范措施和计划围护结构围护结构接缝开叉围护结构接缝渗漏围护结构混凝土夹泥地基加固体搭接开叉或局部不密实基坑开挖不规范支撑宽基坑,支撑的效应难以发挥支撑体系失稳支撑不及时区间信息安全控制、事故防范措施和计划进出洞加固体搭接开叉,局部不密实盾构进出洞掘进联络通道超前小导管孔深不满足要求超前小导管孔位偏差较大注浆液体高压伤人围岩坍塌工程环境风险气象条件及自然灾害高温、多雨、台风、暴雨岩土地

10、质条件和水文地质条件及环境条件地下水(IlT)层、(11-2)M.(11-3)层、(12)层承压水潜水降水(1-2)素填车站位于东风大道周边管线较多盾构穿越东风大道技术风险工程施工方案施工方案、技术问题及应急措施处理工程物资工程物资的供应、抢险物资的准备工程机械机械是否配置合理、机械是否正常、维修人员是否满足要求风险项目风险后果工程管理人员、技工、施工机械操作人员能力和经验围护结构变形大或失稳、漏水、涌砂、纵坡坍塌失稳、管线沉降大或破坏、房屋开裂或损坏、道路沉降、人员伤亡损失处理控制和安全管理人员的资历和能力信息安全控制、事故防范措施和计划车站部分围护结构围护结构接缝开叉围护结构接缝渗漏围护结

11、构混凝土夹泥围护结构变形大或失稳、漏水、涌砂、纵坡坍塌失稳、管线沉降大或破坏、房屋开裂或损坏、道路沉降、人员伤亡地基加固体:搭接开叉或局部不密实围护结构变形大、管线沉降大或破坏、房屋开裂或损坏、道路沉降基坑开挖不规范围护结构变形大、管线沉降大或破坏、房屋开裂或损坏、道路沉降支撑围护结构变形大、管线沉降大或破坏、房屋开裂或损坏、道路沉降支撑不及时支撑体系失稳围护结构变形大或失稳、漏水、涌砂、纵坡坍塌失稳、管线沉降大或破坏、房屋开裂或损坏、道路沉降、人员伤亡区间进出洞加固体搭接开叉,局部不密实洞门土体坍塌或涌水涌泥,周围管线移位、破裂、建筑物开裂、倒塌、人员伤亡盾构进出洞掘进联络通道超前小导管孔深

12、不满足要求管线沉降大或破坏、房屋开裂或损坏、道路沉降、人员伤亡超前小导管孔位偏差较大注浆液体高压伤人围岩坍塌气象条件高温、多雨、台风、暴雨岩土地质条件和水文地质条件及环境条件地下水、层微承压水及层承压水潜水降水围护结构变形大、管线沉降大或破坏、房屋开裂或损坏、道路沉降1、2砂质粉土围护结构变形大或失稳、漏水、涌砂、纵坡坍塌失稳、管线沉降大或破坏、房屋开裂或损坏、道路沉降、人员伤亡车站位于东风大道主干道周围控保建筑物、管线较多盾构穿越东风大道工程施工方案施工方案、技术问题及应急措施处理表3-3风险可能出现的概率的损失值估计方面风险项目风险出现的频率风险造成有潜在损失风险量0.050.10.20.40.80.10.30.50.70.9组织风险工程管理人员、技工、施工机械操作人员能力和经验0.06损失处理控制和安全管理人员的资历和能力0.1管理风险信息安全控制、事故防范措施和计划0.06车站部分围护结构围护结构接缝开叉0.05围护结构接缝渗漏0.1围护结构混凝土夹泥0.05地基加局同体搭接开或郭不密实0.01基坑开挖不规范0.02支撑宽基坑,支撑的效应难以发挥0.06支撑体系失稳0.07支撑不及时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
