建设阶段质量隐患判定标准(电气).docx

上传人:p** 文档编号:348766 上传时间:2023-08-05 格式:DOCX 页数:4 大小:24.95KB
下载 相关 举报
建设阶段质量隐患判定标准(电气).docx_第1页
第1页 / 共4页
建设阶段质量隐患判定标准(电气).docx_第2页
第2页 / 共4页
建设阶段质量隐患判定标准(电气).docx_第3页
第3页 / 共4页
建设阶段质量隐患判定标准(电气).docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《建设阶段质量隐患判定标准(电气).docx》由会员分享,可在线阅读,更多相关《建设阶段质量隐患判定标准(电气).docx(4页珍藏版)》请在第壹文秘上搜索。

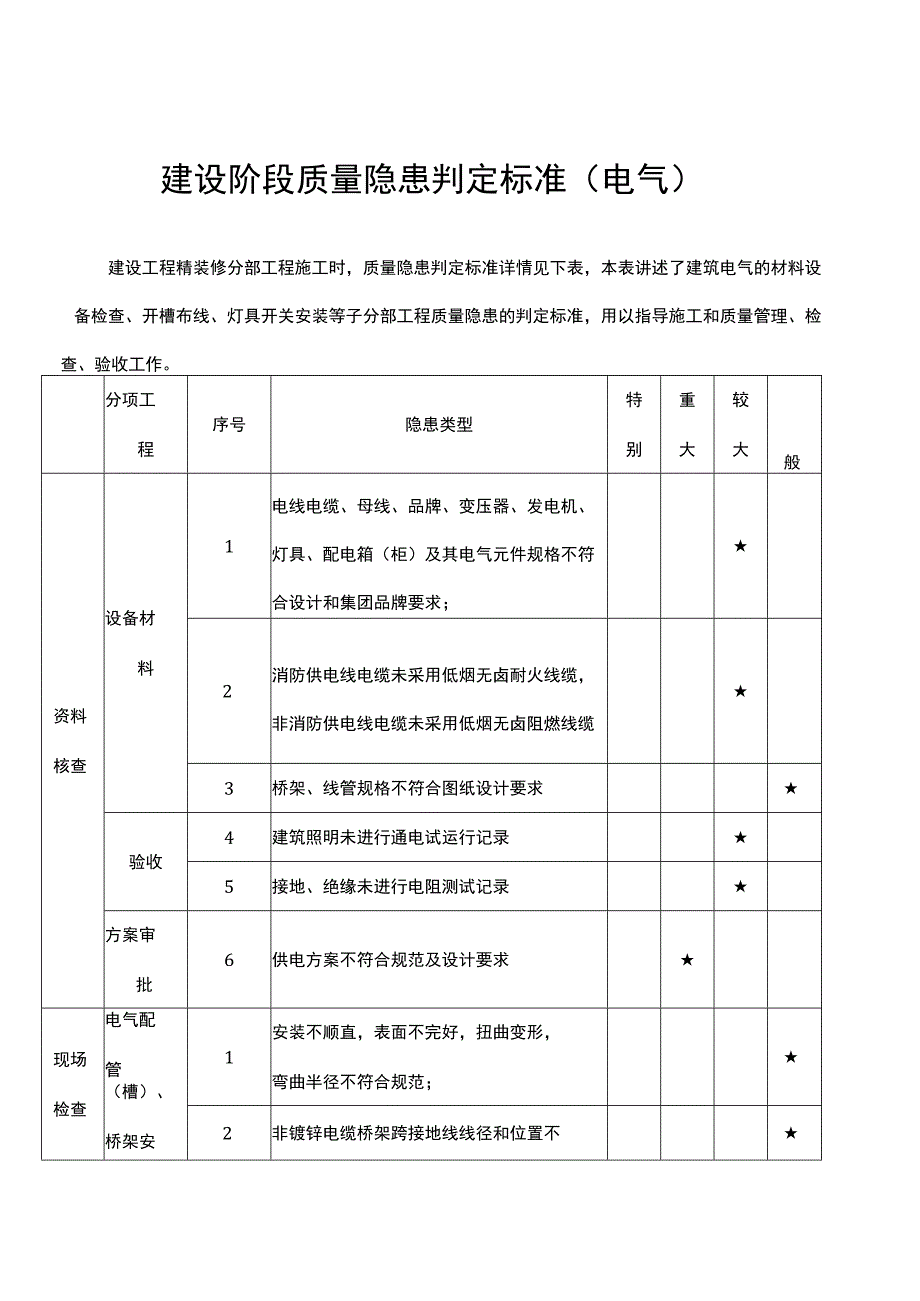

1、建设阶段质量隐患判定标准(电气)建设工程精装修分部工程施工时,质量隐患判定标准详情见下表,本表讲述了建筑电气的材料设备检查、开槽布线、灯具开关安装等子分部工程质量隐患的判定标准,用以指导施工和质量管理、检查、验收工作。分项工程序号隐患类型特别重大较大般资料核查设备材料1电线电缆、母线、品牌、变压器、发电机、灯具、配电箱(柜)及其电气元件规格不符合设计和集团品牌要求;2消防供电线电缆未采用低烟无卤耐火线缆,非消防供电线电缆未采用低烟无卤阻燃线缆3桥架、线管规格不符合图纸设计要求验收4建筑照明未进行通电试运行记录5接地、绝缘未进行电阻测试记录方案审批6供电方案不符合规范及设计要求现场检查电气配管(

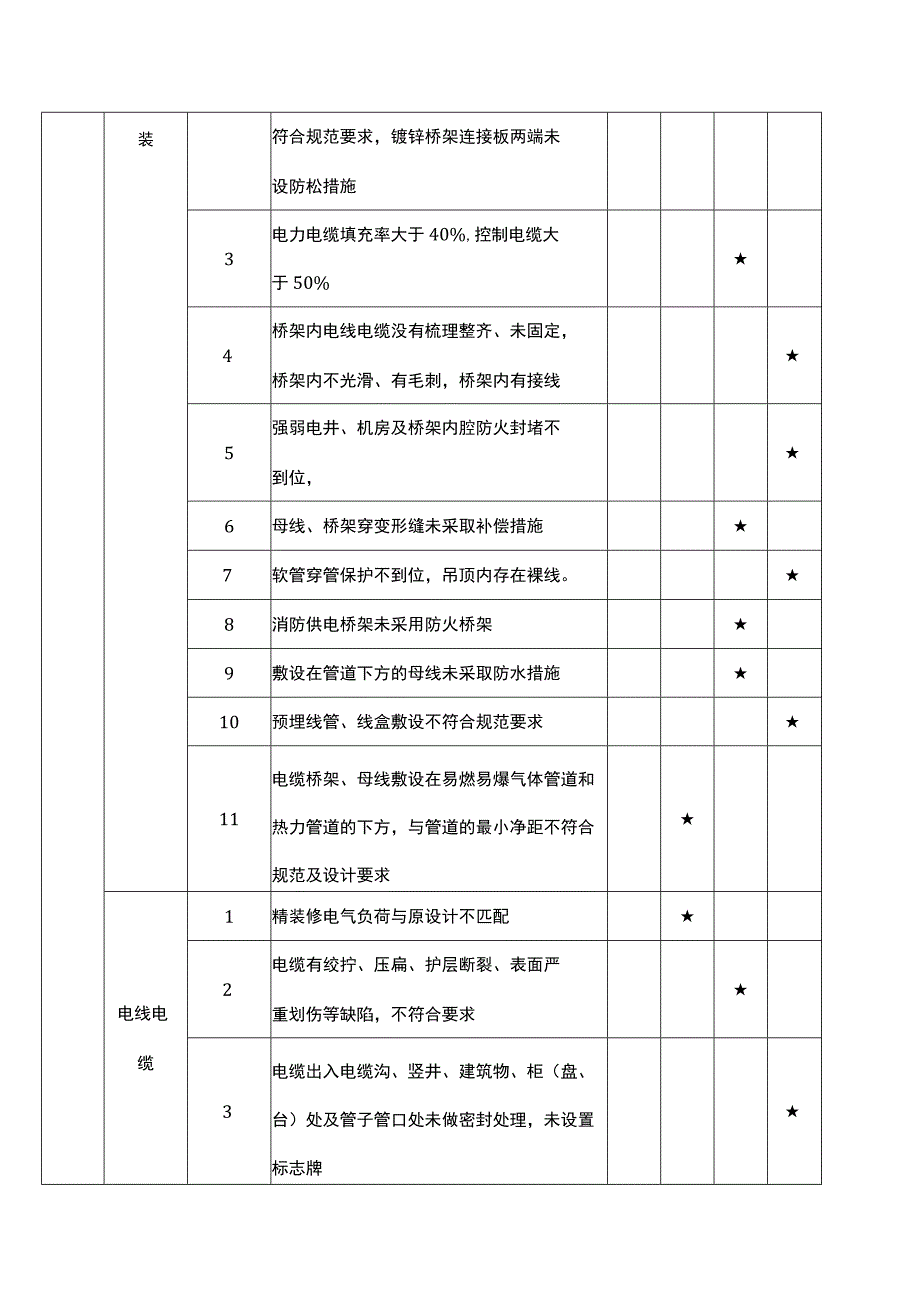

2、槽)、桥架安1安装不顺直,表面不完好,扭曲变形,弯曲半径不符合规范;2非镀锌电缆桥架跨接地线线径和位置不装符合规范要求,镀锌桥架连接板两端未设防松措施3电力电缆填充率大于40%,控制电缆大于50%4桥架内电线电缆没有梳理整齐、未固定,桥架内不光滑、有毛刺,桥架内有接线5强弱电井、机房及桥架内腔防火封堵不到位,6母线、桥架穿变形缝未采取补偿措施7软管穿管保护不到位,吊顶内存在裸线。8消防供电桥架未采用防火桥架9敷设在管道下方的母线未采取防水措施10预埋线管、线盒敷设不符合规范要求11电缆桥架、母线敷设在易燃易爆气体管道和热力管道的下方,与管道的最小净距不符合规范及设计要求电线电缆1精装修电气负荷

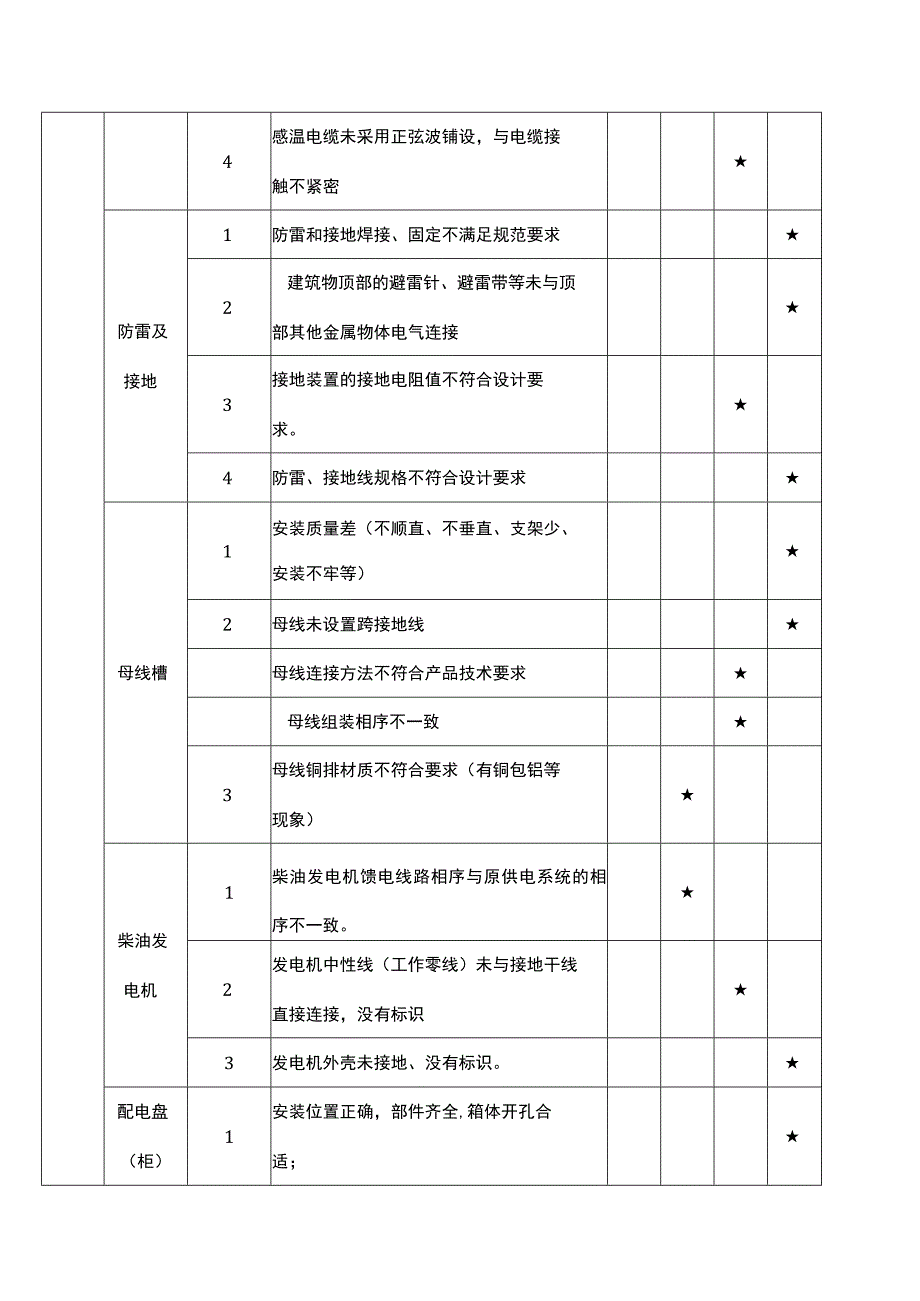

3、与原设计不匹配2电缆有绞拧、压扁、护层断裂、表面严重划伤等缺陷,不符合要求3电缆出入电缆沟、竖井、建筑物、柜(盘、台)处及管子管口处未做密封处理,未设置标志牌4感温电缆未采用正弦波铺设,与电缆接触不紧密防雷及接地1防雷和接地焊接、固定不满足规范要求2建筑物顶部的避雷针、避雷带等未与顶部其他金属物体电气连接3接地装置的接地电阻值不符合设计要求。4防雷、接地线规格不符合设计要求母线槽1安装质量差(不顺直、不垂直、支架少、安装不牢等)2母线未设置跨接地线母线连接方法不符合产品技术要求母线组装相序不一致3母线铜排材质不符合要求(有铜包铝等现象)柴油发电机1柴油发电机馈电线路相序与原供电系统的相序不一致

4、。2发电机中性线(工作零线)未与接地干线直接连接,没有标识3发电机外壳未接地、没有标识。配电盘(柜)1安装位置正确,部件齐全,箱体开孔合适;2基础型钢防松零件齐全;3箱(盘)内接线整齐,回路编号齐全,标识标牌正确;4电缆的首端、末端和分支处未设标志牌5主、支回路断路器整定参数与所保护电缆规格不相匹配6电缆、母线规格型号不符合设计要求7未安装防弧绝缘胶片变配电室1变配电室的电缆沟积水浸泡、未防火封堵、未按要求设置挡水坎2高低压柜二次回路和楼层配电柜电气元件品牌不符合合约规定照明1灯具重量大于3kg,未做拉拔试验2泛光灯具安装不牢固3距地小于2.4m的灯具,未接地,没有标识开关插座1插座接线顺序不符合要求2插座和开关面板底标高不符合要求,面板不清洁,倾斜

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
