建设工程项目管理方案(甲方).docx

上传人:p** 文档编号:348826 上传时间:2023-08-05 格式:DOCX 页数:32 大小:76.68KB
下载 相关 举报
建设工程项目管理方案(甲方).docx_第1页
第1页 / 共32页
建设工程项目管理方案(甲方).docx_第2页
第2页 / 共32页
建设工程项目管理方案(甲方).docx_第3页
第3页 / 共32页
建设工程项目管理方案(甲方).docx_第4页
第4页 / 共32页
建设工程项目管理方案(甲方).docx_第5页
第5页 / 共32页
建设工程项目管理方案(甲方).docx_第6页
第6页 / 共32页
建设工程项目管理方案(甲方).docx_第7页
第7页 / 共32页
建设工程项目管理方案(甲方).docx_第8页
第8页 / 共32页
建设工程项目管理方案(甲方).docx_第9页
第9页 / 共32页
建设工程项目管理方案(甲方).docx_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建设工程项目管理方案(甲方).docx》由会员分享,可在线阅读,更多相关《建设工程项目管理方案(甲方).docx(32页珍藏版)》请在第壹文秘上搜索。

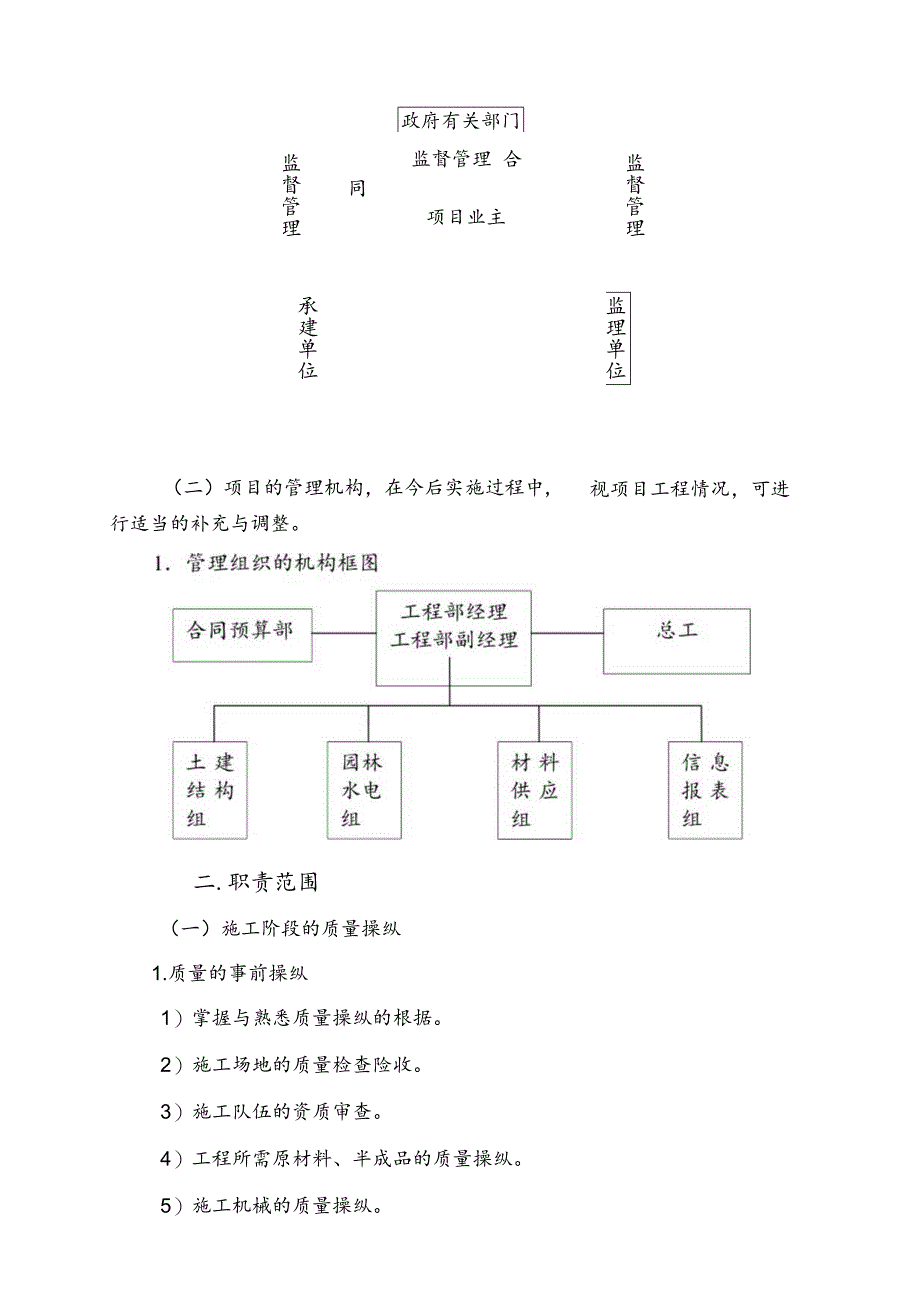

1、建设工程项目管理方案(甲方)(1)一.项目管理的组织机构(一)工程项目管理的组织政府有关部门监督管理监督管理 合同项目业主监督管理承建单位监理单位(二)项目的管理机构,在今后实施过程中,视项目工程情况,可进行适当的补充与调整。二.职责范围(一)施工阶段的质量操纵1.质量的事前操纵1)掌握与熟悉质量操纵的根据。2)施工场地的质量检查险收。3)施工队伍的资质审查。4)工程所需原材料、半成品的质量操纵。5)施工机械的质量操纵。6)审查施工单位提交的施工组织设计。7)施工环境、管理环境改善的措施。A.协助监理单位完善项目监理规划与实施细则。B.协助施工单位完善质量保证工作体系。C.主动与监理公司、质监

2、站联系,争取工程建设中有关部门的支持与帮助。D.审核施工单位关于材料、制品试件取样及试验的方法方案。E.审核施工单位制定的成品保护措施。F.协助监理单位完善质量报表、质量事故的报告制度。2.质量的事中操纵1)施工工艺过程质量的操纵。2)工序交接检查严格执行上道工序不经检查验收不准进行下道工序的原则,上道工序完成后,先由施工单位进行自检、专职检,认为合格后,再通知监理工程师与甲方现场工程师到现场会同检验,检验合格后签署认可方进行下道工序。3)隐蔽工程检查验收隐蔽工程完成后,先由施工单位自检,初验合格后填报隐蔽工程质量验收通知单报监理工程师与甲方现场工程师检查验收。4)工程质量事故处理包含质量事故

3、原因责任的分析、质量事故处理措施的商定、批准处理工程质量事故的技术措施或者方案、处理措施效果的检查。5)配合监理单位行使质量监督权,下达停工指令。为保证工程质量,出现下述情况之一者,现场工程师有权督促监理单位指令施工单位立即停工整改。A.未经检验即进行下道工序作业者。B.工程质量下降经指出后,未采取有效改正措施或者采取了一定措施而效果不好,继续作业者。C.擅自使用未经认可或者批准的材料。D.擅自变更设计图纸要求。E.擅自将工程转包。F.擅自让未经同意的分包单位进场作业者。G.没有可靠的质量保证措施冒然施工,已出现质量下降征兆者。6)质量、技术签证凡质量、技术问题方面有法律效力的最后签证,只能由

4、工程部经理(总监)一人签署,现场工程师可在有关的质量技术原始凭证上签字,最后由工程部经理核签后方有效。7)行使好质量否决权,为工程进度款的支付签署质量认证意见。施工单位工程进度款的支付申请,务必有监理工程师与甲方现场工程师的认证意见。8)建立质量管理日志现场工程师应逐日记录有关工程质量动态及影响因素的情况。9)组织现场质量协调会现场质量协调会由监理公司主持,协调会后应即发会议纪要.10)现场工程师每月向工程部经理报告有关工程质量方面情况。3.质量的事后操纵1)单位工程竣工验收凡单位工程完工后,施工单位初验合格再提出验收申报表,验收程序按照上级主管部门要求进行。2)审核竣工图及其他技术文件资料。

5、3)整理工程技术文件资料并编目建档。(二)施工阶段的进度操纵1.进度的事前操纵做好工期预控,要紧工作内容有:1)编制项目实施总进度计划项目实施总进度计划为对项目实施起操纵作用的工期目标,是确定施工承包合同工期条款的根据,也是审核施工单位提交的施工计划的根据,也是确定与审核施工进度、材料设备供应进度、资金计划是否协调的根据。2)审核施工单位提交的施工进度计划要紧审核是否符合总工期操纵目标的要求;审核施工进度计划与施工方案的协调性与合理性等。3)审核施工单位提交的施工方案要紧审核保证工期,充分利用时间的技术组织措施的可行性、合理性。4)审核施工单位提交的施工总平面图。要紧审核施工总平面图与施工方案

6、、施工进度计划的协调性与合理性。5)制定甲供材料、设备的需用量及供应时间参数,编制有关材料、设备部分的采供计划。2.进度的事中操纵进度的事中操纵,一方面是进行进度检查、动态操纵与调整,另一方面及时进行工程计量,为向施工单位支付进度款提供进度方面的根据。工作内容有:1)建立反映工程进度的施工日志逐日如实记载每日形象部位及完成的实物工程量。同时,如实记载影响工程进度的内外、人为与自然的各类因素。2)工程进度的检查审核施工单位每半月、每月提交的工程进度报告,审核的要点:A.计划进度与实际进度的差异。B.形象进度、实物工程量与工作指标完成情况的一致性。C.按合同要求及时进行工程计量验收。D.有关进度、

7、计量方面的签证。进度、计量的签证是支付工程款、计算索赔、延长工期的重要根据,务必由现场工程师会同公司有关部门会同参加。E.工程进度的动态管理当实际与计划进度发生差异时,应分析产生的原因,并提出进度调整的措施与方案,并相应调整施工进度计划,材料、设备的进度计划,必要时调整工期目标。F.为工程进度款的支付签署进度、计量方面认证意见。G.组织现场协调会。H.每月向工程部经理报告有关工程进度情况。3 .进度的事后操纵1)制定保证总工期不突破的计策措施。2)制定总工期突破后的补救措施。3)调整相应的施工计划、材料、设备、资金计划。4 .奖惩机制除了通常的奖惩制度外,在合同中、施工过程中根据需要,增加关键

8、节点奖惩机制:配合销售工作、主体封顶、外架拆除等。工期目标处罚措施:1)施工过程中的节点计划处罚标准:每一栋楼的每一个关键节点每拖延一天处罚20000元。每一栋楼设三个关键节点,即结构封顶、外脚手架拆除、单体竣工。5 )整体工程的竣工备案计划,每拖延一天处罚5万元,不足一天按一天算。提早一天奖励5万元。(三)施工阶段的投资操纵1.投资的事前操纵该阶段的操纵目的是进行工程风险预测,并采取相应的防范性计策,尽量戒少预算外的投资及施工单位提出索赔的可能。1)协助预算部审核施工图预算,明确投资操纵的重点。2)按合同要求,如期提交施工现场,保证施工单位正常施工。3)按合同要求,如期按质按量供应由甲方负责

9、的材料、设备到现场。4)按合同要求及时提供设计图纸等技术资料。2 .投资的事中操纵1)按合同规定,及时答复施工单位提出的问题及配合要求,不要造成违约与对方索赔的条件。2)施工中主动搞好设计、材料、设备、土建、安装及其它外部协调、配合。3)工程变更、设计修改要慎重,提醒公司有关部门作好事前的经济合理性分析。4)严格经费签证凡涉及经济支出的停窝工签证、用工,使用机械的签证,与材料调价等签证,务必由工程部经理最后核签后方有效。5)定期向公司工程部经理报告工程投资动态情况。3 .投资的事后操纵1)审核施工单位提交的工程结算书并报预算部审定。2)协助监理公司处理施工单位提出的索赔。三.工程部各级人员的职

10、责与权限1.工程部经理、副经理1)执行公司的指令与交办的任务,组织领导工程部人员开展项目管理工作,负责编制工作计划,组织实施,并督促检查执行情况。2)保持与工程建设中有关的部门、单位负责人联系,确定工作中相互配合问题。3)审查承包单位选择的分包单位的资质。4)审查施工单位的施工组织设计。5)督促、检查施工单位开工准备工作,会同监理公司总监审核开工报告。6)参加设计单位向施工单位的技术交底会。7)参加与项目有关的生产、技术、安全、质量、进度等会议。8)审签监理公司所签发的工程质量通知单,工程质量事故分析及处理报告,返工或者停工命令与往来公文函件及各类综合报表。9)签署变更设计审查意见。10)检查

11、工程部各业务组的工作情况。11)参加竣工险收,审查工程初验报告。12)审查工程竣工决算。13)分析项目管理工作状况,做好各项工作的年度总结报告。14)副总经理另外。2 .驻地现场工程师现场工程师是工程部派驻施工现场的专业负责人,在工程部经理的领导下对所分管的项目工作进行管理。1)执行工程部经理的指令与交办的任务,编制所分管事项目的工作计划,组织实施并检查落实执行情况。2)按工程施工规范与验收标准检查施工单位执行承包合同情况,按监理规划检查监理单位的工作情况并及时提出改进意见。3)归口审查各类变更设计,提出审查意见后呈报工程部。4)提出本段范围内的返工、停工命令报告,报工程部经理审批。5)对分项

12、、分部工程抽验与参加监理公司组织的验收。6)现场检查工程质量、进度;复测、检测试验数据,核实所有工程所需材料的采购供应情况,检查进场材料是否符合要求。7)关键部位做好旁站监督工作。8)收集施工过程中的资料,作好记录Q9)组织各部门有关人员做好工程计量。10)掌握工程质量、进度、施工管理、安全生产、文明施工情况,及时填写工作记录。3 .材料采购供应人员职责1)掌握材料信息,优选供货厂家。负责甲供材料、设备的采购,定货前向工程部经理及公司有关部门报送选择供应商的评估报告书。2)根据合同、图纸与审定的施工组织设计及施工进度计划,编制甲供材料供应计划,合理组织材料、设备的供应,确保施工正常进行。3)合

13、理组织材料的使用,加强运输、仓库保管工作,健全材料管理制度。4)加强材料进场检查验收,对用于工程的要紧材料,进场时务必具备正式的出厂合格证与材质化验单。5)负责协调材料供应,设备安装厂家与施工单位的关系,做好材料、设备现场移交记录。6)对不符合要求的甲供材料、设备,及时向供应商提出索赔。4.信息报表组人员职责1、 对各工程项目的建设前期资料、施工资料、监理资料进行分类汇总,存档。2、 参加工程部主持召开的各类会议,并编写与整理会议纪要。3、 收发各方信函、图纸、文件资料,并编目归档。4、 负责工程书籍、办公用品的管理工作。五、对施工单位的质量及材料管理要求施工单位务必建立健全质量保证体系,落实

14、各级质量责任制,并书面报送建设单位及监理单位;施工单位应明确工程质量目标,并有切实可行的保证措施。项目务必建立严格的“三检”制度,加强施工过程的质量操纵,保证监理单位、建设单位一次险收合格。严格执行工序报验制度。施工单位务必在每道工序自检后,书面报请监理验收,经监理签认后,方可进行下道工序。加强施工单位的工程质量监督及检查,检查结果在工程项目内部进行通报,对发生的质量缺陷及质量问题(通常质量事故),除限期整改外,由建设或者监理单位通报批判及处以罚款5001000元/次,并同时将处理结果上报建设单位及监理单位的上级公司,同时作为建设单位对承包单位资格考核的重要指标之一。每月将检查结果进行汇总,并

15、在建设单位项目办公室予以张榜公布。施工单位工程质量不合格、偷工减料或者对工程弄虚作假的,建设单位有权要求其进行停工整顿,并处以IOoO10000元/次罚款,直至清退出场。如发现施工单位将不合格材料或者未经建设方认可的材料用于工程上,除无条件返工外,并处以500010000元的罚款。如原材料、成品、半成品、构配件等经检验不合格,应要求承包单位立即组织对不合格品进行标识、记录,采取隔离堆放等措施。要求施工单位务必加强施工现场材料的使用管理。关于场地内的材料,务必对其进场时间、材料名称、规格、批号、检验状态、数量、厂家等进行标识。关于涉及工程结构安全的材料,如水泥、钢筋、混凝土等,务必建立材料的可追溯记录。六、施工管理配合售楼的措施一)工程质量管理措施1、施工图审查制度施工图出图前,由设计部组织,项目部配合,对施工图纸进行全面的审查,重点检查其与设计指导书、设计任务书的符合性,施工做法的合理性,销售承诺的落实,对图纸上出现的问题,形成审查文件,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 劳动合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
